ZHCUBZ6 April   2024



  1.   1
  2.   說明
  3.   特性
  4.   應用
  5.   5
  6. 1評估模塊概述
    1. 1.1 引言
    2. 1.2 套件內容
    3. 1.3 規格
    4. 1.4 器件信息
  7. 2硬件
    1. 2.1 硬件連接概述 – DRV8161EVM 和 LAUNCHXL-F280049C
    2. 2.2 故障、指示燈和跳線設置
    3. 2.3 EVM 硬件快速入門
  8. 3軟件
    1. 3.1 DRV8161 EVM GUI 軟件
  9. 4硬件設計文件
    1. 4.1 原理圖
    2. 4.2 PCB 布局
    3. 4.3 物料清單 (BOM)
  10. 5其他信息
    1. 5.1 商標

硬件連接概述 – DRV8161EVM 和 LAUNCHXL-F280049C

下面部分介紹了 EVM 硬件以及與外部電源、霍爾傳感器、PC(通過 USB)和電機的連接。

圖 3-1 展示了 DRV8161EVM 評估模塊的主要組成塊。DRV8161EVM 設計為可在 4.5V 至 48V 的輸入電源電壓下運行。此 EVM 使用并聯 MOSFET 配置,該配置采用 CSD19536KTT N 溝道 MOSFET 和一個 5mΩ 檢測電阻。

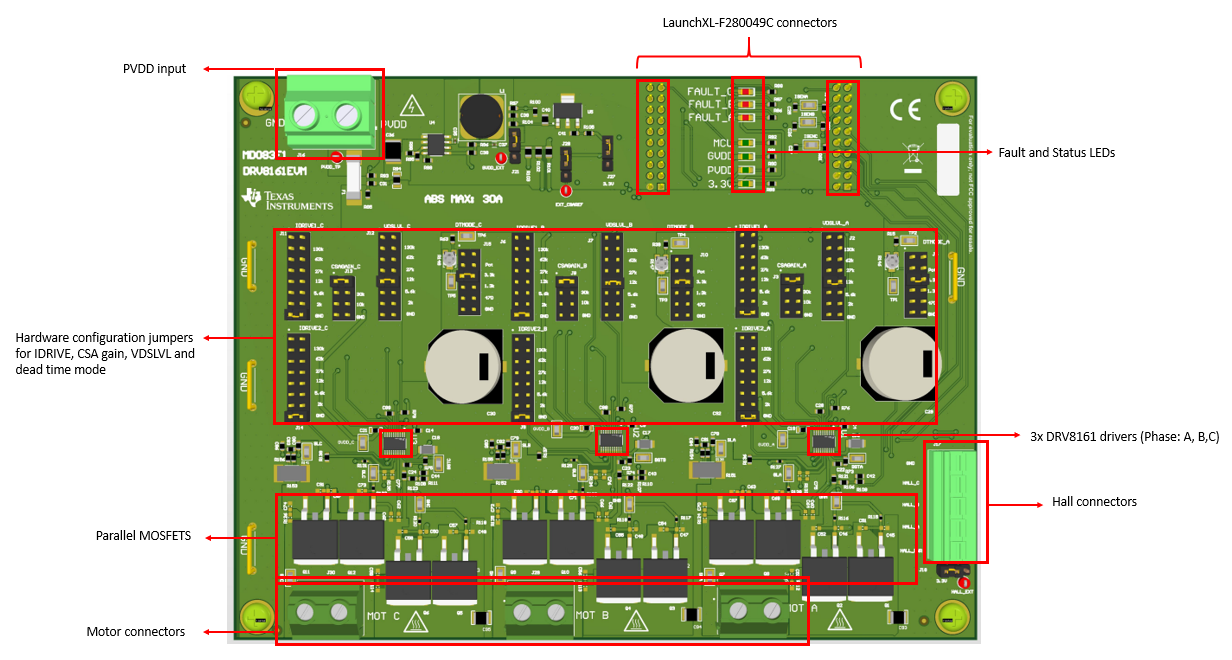

DRV8161EVM DRV8161EVM 主要硬件塊圖 2-1 DRV8161EVM 主要硬件塊

圖 3-2 顯示了如何將 DRV8161EVM 板安裝到 LaunchXL-F280049C LaunchPad 頂部位置 (J1/J2/J3/J4)。DRV8161EVM 位于 LaunchPad 頂部。

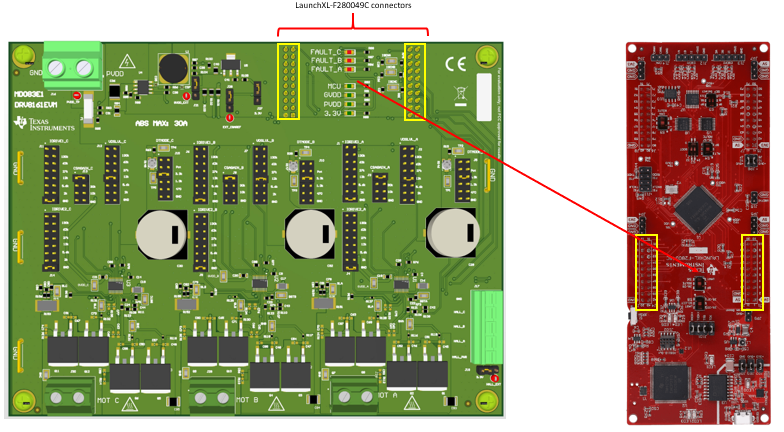

DRV8161EVM DRV8161EVM 對接 LAUNCHXL-F280049C圖 2-2 DRV8161EVM 對接 LAUNCHXL-F280049C
DRV8161EVM PVDD 輸入圖 2-3 PVDD 輸入
警告:

為了更大限度降低潛在的電擊危險和人身傷害的風險,請?jiān)诓皇褂?DRV8161EVM 時移除所有電源連接和接口。

DRV8161EVM 設計支持 8VDC 至 48VDC 的輸入電源電壓和高達 30A 的持續驅動電流(串聯保險絲受限)。輸入連接到 J16,并注明極性。PVDD_TP 測試點連接到同一節點,但不得用于高電流輸入。PVDD 輸入端裝有 30A 保險絲。

DRV8161EVM 霍爾傳感器輸入和電源連接(J17、J18)圖 2-4 霍爾傳感器輸入和電源連接(J17、J18)

霍爾傳感器連接至 J17,包括霍爾電源和 GND。霍爾傳感器的 3.3V VDC 電源由 EVM 上的 3.3V LDO 提供。如果需要不同的電源或電壓電平,可以通過 HALL_EXT 測試點輸入外部霍爾電源。要使用隨附的 3.3V LDO 為霍爾傳感器供電,請將左側的 J18 連接到引腳 1:2,如下所示。要使用 HALL_EXT,請將右側的 J18 連接到引腳 2:3。要插入或移除 J17 上的電線和端子,請使用平頭螺絲刀向下推 J17 連接器頂部的相應凸片。

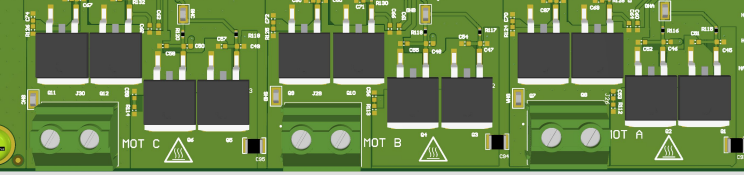

DRV8161EVM 電機相位連接器(J26、J28、J30)圖 2-5 電機相位連接器(J26、J28、J30)
警告:

電機相位連接必須與霍爾傳感器連接順序一致。例如,MOTA 必須與 HALL_A 匹配,MOTB 必須與 HALL_B 匹配,MOTC 必須與 HALL_C 匹配。相位也必須按順序排列;A、B、C。

如果電機相位與霍爾傳感器不匹配,或者連接出現時序問題,則電機旋轉不會平穩并且電流消耗會增加。

電機的三相連接到同一相位的任一連接器。
