ZHCSDD5B March   2014  – January 2015 TPA6166A2

PRODUCTION DATA.

  1. 特性
  2. 應用
  3. 說明
  4. 修訂歷史記錄
  5. Pin Configuration and Functions
  6. Specifications
    1. 6.1 Absolute Maximum Ratings
    2. 6.2 ESD Ratings
    3. 6.3 Recommended Operating Conditions
    4. 6.4 Thermal Information
    5. 6.5 Electrical Characteristics
    6. 6.6 Electrical Characteristics, Audio Amplifiers
    7. 6.7 Electrical Characteristics, Mic Preamplifier and Bias
    8. 6.8 Timing Requirements
    9. 6.9 Typical Characteristics
  7. Detailed Description
    1. 7.1 Overview
    2. 7.2 Functional Block Diagram
    3. 7.3 Feature Description
      1. 7.3.1 I2C Interface
        1. 7.3.1.1 Single and Multiple Byte Transfers
        2. 7.3.1.2 Single-Byte Write
        3. 7.3.1.3 Multiple-Byte Write and Incremental Multiple-Byte Write
        4. 7.3.1.4 Single-Byte Read
        5. 7.3.1.5 Multiple-Byte Read
      2. 7.3.2 Accessory Detection
      3. 7.3.3 Audio Playback Channel
        1. 7.3.3.1 Class-G Headphone Amplifier
          1. 7.3.3.1.1 Headphone Charge Pump
        2. 7.3.3.2 Out-of-Band and Input RF Noise Rejection
      4. 7.3.4 Mic Channel
      5. 7.3.5 Button Press Detection
    4. 7.4 Device Functional Modes
      1. 7.4.1 I2C Options
      2. 7.4.2 System in Shutdown Mode
      3. 7.4.3 System in Sleep Mode
        1. 7.4.3.1 Accessory Not Inserted
        2. 7.4.3.2 Accessory Inserted
        3. 7.4.3.3 Button Detection During Sleep Mode
      4. 7.4.4 System in Wake-Up Mode
        1. 7.4.4.1 Accessory Not Inserted
        2. 7.4.4.2 Accessory Inserted
        3. 7.4.4.3 Audio Not Playing or Not in Voice Call
        4. 7.4.4.4 High Impedance Line Out Load
        5. 7.4.4.5 Button Detection
    5. 7.5 Register Maps
      1. 7.5.1 Register Functional Overview
      2. 7.5.2 Initialization
        1. 7.5.2.1 Reserved Registers
        2. 7.5.2.2 Fixed Registers
        3. 7.5.2.3 Other Registers
      3. 7.5.3 Typical Use Case Modes
      4. 7.5.4 Recommended Software Flow Chart
      5. 7.5.5 Register Map Summary
      6. 7.5.6 Detailed Register Descriptions
        1. 7.5.6.1  Register 0x00: Config and Device Status Register 1
        2. 7.5.6.2  Register 0x01: Config and Device Status Register 2
        3. 7.5.6.3  Register 0x02: Config and Device Status Register 2
        4. 7.5.6.4  Register 0x03: Reserved Register
        5. 7.5.6.5  Register 0x04: Interrupt Mask Register 1
        6. 7.5.6.6  Register 0x05: Interrupt Mask Register 2
        7. 7.5.6.7  Register 0x06: Reserved Register
        8. 7.5.6.8  Register 0x07: Headphone Volume Register 1
        9. 7.5.6.9  Register 0x08: Headphone Volume Control Register 2
        10. 7.5.6.10 Register 0x09: Microphone Bias Control Register
        11. 7.5.6.11 Register 0x0a: Reserved
        12. 7.5.6.12 Register 0x0b: Revision ID Register
        13. 7.5.6.13 Register 0x0c: Reserved Register
        14. 7.5.6.14 Registers 0x0d to 0x10: Reserved Registers
        15. 7.5.6.15 Register 0x11: Reserved
        16. 7.5.6.16 Register 0x12: Reserved
        17. 7.5.6.17 Register 0x13: Reserved
        18. 7.5.6.18 Register 0x14: Reserved Register
        19. 7.5.6.19 Register 0x15: Keyscan Debounce Register
        20. 7.5.6.20 Register 0x16: Keyscan Delay Register
        21. 7.5.6.21 Register 0x17: Passive Multi Button Keyscan Data Register
        22. 7.5.6.22 Register 0x18: Jack Detect Test Hardware Settings
        23. 7.5.6.23 Register 0x19:State Register
        24. 7.5.6.24 Register 0x1a: Jack Detect Test Hardware Settings
        25. 7.5.6.25 Registers 0x1b: Reserved
        26. 7.5.6.26 Register 0x1c: Clock Control
        27. 7.5.6.27 Register 0x1d: Enable Register 1
        28. 7.5.6.28 Register 0x1e: Enable Register 2
        29. 7.5.6.29 Register 0x1F: Reserved
        30. 7.5.6.30 Register 0x66: Clock Flex Register
        31. 7.5.6.31 Register 0x6F: Clock Set Register
  8. Application and Implementation
    1. 8.1 Application Information
    2. 8.2 Typical Application
      1. 8.2.1 Design Requirements
      2. 8.2.2 Detailed Design Procedure
        1. 8.2.2.1 Charge Pump Capacitors
        2. 8.2.2.2 Audio Input ac Coupling Capacitors
        3. 8.2.2.3 Suggested Output EMI Filter
      3. 8.2.3 Application Curve
  9. Power Supply Recommendations
    1. 9.1 Decoupling Capacitors
  10. 10Layout
    1. 10.1 Layout Guidelines
    2. 10.2 Layout Example
      1. 10.2.1 Pad Sizing
  11. 11器件和文檔支持
    1. 11.1 開發支持
    2. 11.2 商標
    3. 11.3 靜電放電警告
    4. 11.4 術語表
  12. 12機械封裝和可訂購信息

封裝選項

機械數據 (封裝 | 引腳)
散熱焊盤機械數據 (封裝 | 引腳)
訂購信息

6 Specifications

6.1 Absolute Maximum Ratings

over operating temperature range, TA = 25°C (unless otherwise noted) (1)
MIN MAX UNIT
Supply voltage, VDD –0.3 2 V
Microphone supply voltage, MICVDD –0.3 3.9 V
Output continuous total power dissipation See Thermal Information
Storage temperature, Tstg –65 85 °C
(1) Stresses beyond those listed under Absolute Maximum Ratings may cause permanent damage to the device. These are stress ratings only, which do not imply functional operation of the device at these or any other conditions beyond those indicated under Recommended Operating Conditions. Exposure to absolute-maximum-rated conditions for extended periods may affect device reliability.

6.2 ESD Ratings

VALUE UNIT
V(ESD) Electrostatic discharge Human body model (HBM), per ANSI/ESDA/JEDEC JS-001(1) ±2000 V
Charged-device model (CDM), per JEDEC specification JESD22-C101(2) ±500
(1) JEDEC document JEP155 states that 500-V HBM allows safe manufacturing with a standard ESD control process.
(2) JEDEC document JEP157 states that 250-V CDM allows safe manufacturing with a standard ESD control process.

6.3 Recommended Operating Conditions

MIN MAX UNIT
VDD Supply voltage 1.7 1.9 V
MICVDD Microphone supply voltage 2.4 3.6 V
TA Operating temperature –25 85 °C
CL,Max Maximum load capacitance Line Driver Application, RL = 10 kΩ, AV ≥ 0 dB, specified by design 470 pF
Line Driver Application, RL = 10 kΩ, AV ≤ 0 dB, LO_EXT_STAB = 1, specified by design 470
Headphone Application, RL = 32 Ω, specified by design 200
TJ Operating junction temperature –25 150 °C

6.4 Thermal Information

THERMAL METRIC(1) TPA6166A2 UNIT
YFF (WSCP)
25 PINS
RθJA Junction-to-ambient thermal resistance 67 °C/W
RθJC(top) Junction-to-case (top) thermal resistance 18
RθJB Junction-to-board thermal resistance 38
ψJT Junction-to-top characterization parameter 0.1
ψJB Junction-to-board characterization parameter 36
(1) For more information about traditional and new thermal metrics, see the IC Package Thermal Metrics application report, SPRA953.

6.5 Electrical Characteristics

VDD =00 1.8 V, MICVDD = 3.0 V, AV = 0 dB, CIN = 0.47 µF, CFLY = 1.0 μF, CCPVDD = CCPVSS = 1.0 μF, RHP = 32 Ω, outputs in phase, TA = 25°C (unless otherwise noted).
PARAMETER TEST CONDITIONS MIN TYP MAX UNIT
VIH Input logic high SDA, SCL 1.4 V
VIL Input logic low SDA, SCL 0.4
VOL Output logic low IRQ IOL = 3 mA pullup current 0.2×VDD
|IIH| Logic high input leakage current SDA, SCL 1 µA
|IIL| Logic low input leakage current SDA, SCL 1
|IOH| Logic high output leakage current IRQ VIRQ = 3.3 V 1
Power consumption Audio playback (both channels), no signal into 32 Ω IVDD 2.38 mA
IMICVDD 0.21 mA
PCONS(1) 4.91 mW
Audio playback (both channels), 100-µW output into 32 Ω IVDD 3.74 mA
IMICVDD 0.21 mA
PCONS(1) 7.35 mW
2-way call, no signal into 32 Ω IVDD 2.36 mA
IMICVDD 0.96 mA
PCONS(1) 6.35 mW
2-way call, 100-µW output into 32 Ω IVDD 3.68 mA
IMICVDD 0.96 mA
PCONS(1) 8.74 mW
Accessory not inserted IVDD 10.84 µA
IMICVDD 1.05 µA
PCONS(1) 22.7 µW
Accessory not inserted, mechanical switch is open (JACK_SENSE=1) IVDD 150.9 µA
IMICVDD 1.05 µA
PCONS(1) 278.3 µW
Accessory inserted and in sleep mode IVDD 108.1 µA
IMICVDD 1.06 µA
PCONS(1) 197.8 µW
(1) Total power consumption from VDD and MICVDD.

6.6 Electrical Characteristics, Audio Amplifiers

VDD = 1.8 V, MICVDD = 3.0 V, AV = 0 dB, CIN = 0.47 µF, CFLY = 1.0 μF, CCPVDD = CCPVSS = 1.0 μF, RL = 32 Ω, outputs in phase, TA = 25°C (unless otherwise noted).
PARAMETER TEST CONDITIONS MIN TYP MAX UNIT
HEADPHONE AND LINE-OUT AMPLIFIERS
Programmable gain range -42 6 dB
AV,Max AV = 6 dB 5.0 6.0 7.0 dB
AV,Min AV = -42 dB -43 -42 -41 dB
Gain step size -42 dB ≤ AV ≤ 6 dB 1 dB
ΔAV Gain matching Between left and right channels –0.5 0.5 dB
Mute attenuation 103.7 dB
PO Output power THD+N = 1%, f = 1 kHz, RL = 32 Ω, single channel on 29.1 mW
THD+N = 1%, f = 1 kHz, RL = 32 Ω,
C both channels on
23.2
THD+N = 1%, f = 1 kHz, RL = 16 Ω, single channel on 43.0
THD+N = 1%, f = 1 kHz, RL = 16 Ω, The processing of Request 596221 was completed at 10:19 on 28 Jan 2015. Click here to access the data Click here to access the HTML data both channels on 30.2
THD+N Total harmonic distortion plus noise RL = 16 Ω, PO = 10 mW, f = 1 kHz 0.021%
RL = 16 Ω, PO = 0.1 mW, f = 1 kHz 0.057%
RL = 10 kΩ, VOUT = 1 VRMS, f = 1 kHz 0.014%
PSRR Power supply rejection ratio f = dc, VDD = 1.7 V to 1.9 V, AV = 0 dB 70 91 dB
f = 217 Hz, 100 mVP-P ripple on VDD 88
f = 10 kHz, 100 mVP-P ripple on VDD 71
EN Output noise(1) AV = 0 dB 8.0 µVRMS
AV = -30 dB 2.0
AV = -42 dB 2.0
Crosstalk between left and right channels RL = 16 Ω, f = 1 kHz, PO = 5 mW –56 dB
RL = 32 Ω, f = 1 kHz, PO = 25 mW –62
RIN Amplifier input resistance 20
VOOS Output offset voltage AV = 0 dB –0.5 0.5 mV
VOUT,Max Max line output voltage RL = 10 kΩ 1 VRMS
fC,LPF Input low-pass filter 3-dB cutoff frequency(2) AV = 0 dB 45.1 kHz
Low-pass filter passband gain(2) f = 10 Hz to 15 kHz, dc-coupled inputs with VCM = 0 V –0.4 dB
Low-pass filter stopband gain(2) f = 145 kHz –16 dB
fCP Charge pump frequency 1.3 MHz
Click and pop(1) AV = 0 dB, Volume Slewing Enabled, RL = 32 Ω, peak voltage, 32 samples / second Into shutdown –83 dBV
Out of shutdown –69
Power consumption(3) PO = 0.5 mW, RL = 32 Ω 6.2 mW
PO = 5 mW, RL = 32 Ω, THRH = 1 13.3
PO = 30 mW, RL = 32 Ω, THRH = 0 56.9
RL Minimum headphone load 32 7.8 Ω
(1) A-weighted
(2) Measured with respect to gain at 997 Hz
(3) Per output channel

6.7 Electrical Characteristics, Mic Preamplifier and Bias

VDD = 1.8 V, MICVDD = 3.0 V, TA = 25°C (unless otherwise noted).
PARAMETER TEST CONDITIONS MIN TYP MAX UNIT
MICROPHONE BIAS
VBIAS Microphone bias voltage Programmed for high value, MICVDD ≥ 2.8 V 2.45 2.6 2.75 V
Programmed for low value 1.88 2.0 2.12
IOUT Max bias output current Internal bias resistor bypassed (MICR = 011) 1.2 mA
RBIAS Bias output resistance MICR = 000 2.09 2.2 2.31
MICR = 001 2.47 2.6 2.73
MICR = 010 2.85 3.0 3.15
MICR = 011 0.13
EN Bias output noise(1) Between SLEEVE and RING2, BW = 100 Hz to 7 kHz, 2.2 kΩ load between SLEEVE and RING2, MICR = 000, VBIAS = 2.0 V 2.0 µVRMS
PSRR Power supply rejection ratio Measured between SLEEVE and RING2, 2.2 kΩ load between SLEEVE and RING2, MICR = 000, VBIAS = 2.6 V f = dc, MICVDD = 2.8 V to 3.6 V 92 dB
f = 2 kHz, 100 mVP-P ripple, MICVDD = 3.0 V 73
f = 2 kHz, 100 mVP-P ripple, MICVDD = 2.8 V 73
MicZ Microphone Capsule Impedance Measured between Mic and GND before insertion 1500 20000 Ω
MICROPHONE PREAMPLIFIER
AV Preamplifier gain Programmed for high value, f = 997 Hz 23 24 25 dB
Programmed for low value, f = 997 Hz 11 12 13
EN Input referred noise(1) f = 100 Hz to 7 kHz, AV = 24 dB, Mic on SLEEVE, 2.2 kΩ load between SLEEVE and RING2, MICR = 000, VBIAS = 2.0 V 3.4 µVRMS
THD+N Total harmonic distortion plus noise VOUT = 1 VRMS 0.095%
PSRR Power supply rejection ratio Measured between MOUTP-MOUTN, 6.04 kΩ between SLEEVE and RING2, MICR = 010, VBIAS = 2.0 V, f = dc, MICVDD = 2.4 V to 3.6 V 74 dB
Measured between MOUTP-MOUTN, 2.2 kΩ between SLEEVE and RING2, MICR = 000, VBIAS = 2.6 V f = dc, MICVDD = 2.8 V to 3.6 V  109.5
f = 2 kHz, 100 mVP-P ripple on MICVDD 78
VCMO Output Common Mode MICVDD = 2.4 V – 3.6V 0.4×MICVDD V
fC,LO Lower -3 dB frequency of HPF(2) 20 Hz
fC,HI Upper -3 dB frequency of amplifier(2) 260 kHz
(1) A-weighted
(2) Measured with respect to gain at 997 Hz

6.8 Timing Requirements

For I2C interface signals and voltage power-up sequence, over recommended operating conditions (unless otherwise noted). Timing is specified by design.
MIN MAX UNIT
fSCL Frequency, SCL No wait states 400 kHz
tw(H) Pulse duration, SCL high 0.6 μs
tw(L) Pulse duration, SCL low 1.3 μs
tsu1 Setup time, SDA to SCL 100 ns
th1 Hold time, SCL to SDA 10 ns
t(buf) Bus free time between stop and start condition 1.3 μs
tsu2 Setup time, SCL to start condition 0.6 μs
th2 Hold time, start condition to SCL 0.6 μs
tsu3 Setup time, SCL to stop condition 0.6 μs
tSP Pulse width of surpressed spike 0 50 ns

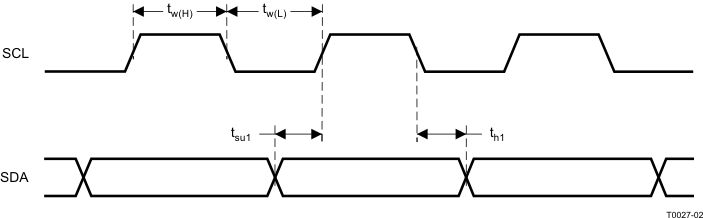

TPA6166A2 T0027-02_LOS675.gifFigure 1. SCL and SDA Timing

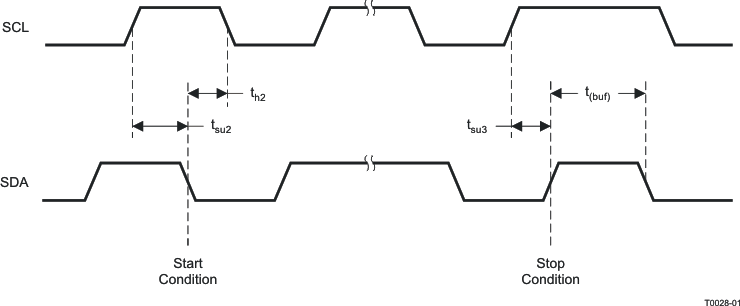

TPA6166A2 T0028-01_LES091.gifFigure 2. Start and Stop Conditions Timing

6.9 Typical Characteristics

VDD = 1.8 V, MICVDD = 3.0 V, AV = 0 dB, CIN = 0.47 µF, CFLY = 1.0 μF, CCPVDD = CCPVSS = 1.0 μF, RHP = 32 Ω, outputs in phase, TA = 25°C (unless otherwise noted).

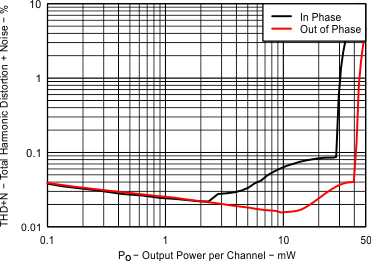

TPA6166A2 Fig03_EVM1_HP_THDVsPower_Load16ohms.gif
VDD = 1.8 V RL = 16 Ω Gain = 0 dB
f - 1 kHz
Figure 3. Headphone Total Harmonic Distortion + Noise vs Output Power

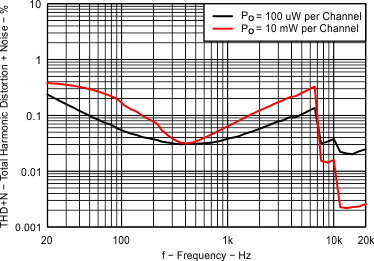

TPA6166A2 Fig05_EVM1_HP_THDVsFreq_Load16ohms.gif
VDD = 1.8 V RL = 16 Ω Gain = 0 dB
Figure 5. Headphone Total Harmonic Distortion + Noise vs Frequency

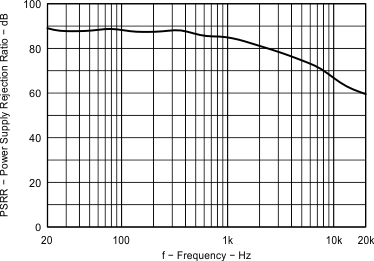

TPA6166A2 Fig07_EVM3_PSRRVSFrequency.gif
VDD = 1.8 V RL = 16 Ω Gain = 0 dB
Figure 7. Headphone Psrr vs Frequency

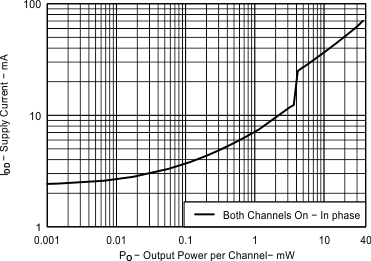

TPA6166A2 Fig09_EVM1_Supply_current_Vs_output_power_32ohm.gif
VDD = 1.8 V RL = 32 Ω Gain = 0 dB
f = 1kHz THRH = 0
Figure 9. Headphone Supply Current vs Total Output Power

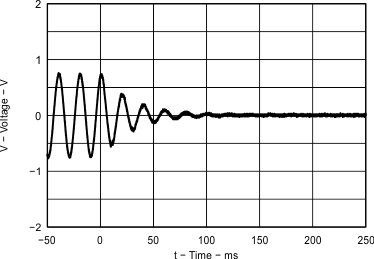

TPA6166A2 Fig11_EVM1_ShutdownWaveform_VolumeSlewingEnabled_los796.gif
VIN = 0.5 VRMS RL = 16 Ω
Volume slewing enabled
Device enabled at 0 ms
Figure 11. Headphone Shutdown Waveforms vs Time

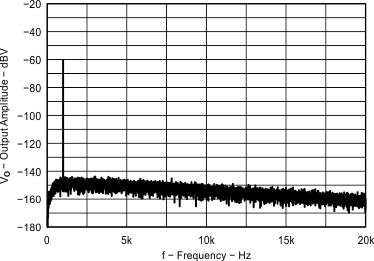

TPA6166A2 Fig13_EVM1_OutputSpectrum_m30dBV_m30dBgain.gif
VDD = 1.8 V RL = 16 Ω Gain = –30 dB
A weighted
Figure 13. Headphone Output Spectrum vs Frequency

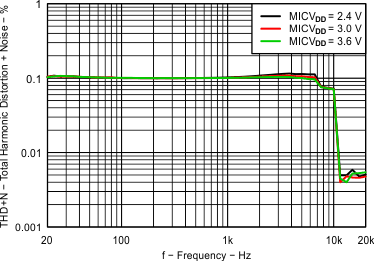

TPA6166A2 Fig15_MIC_THDN_vs_Frequency_12dB.gif
VDD = 1.8 V VOUT = 1 VRMS Gain = 12 dB
Figure 15. Mic Preamplifier Total Harmonic Distortion + Noise vs Frequency

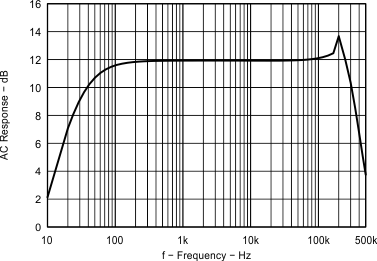

TPA6166A2 Fig17_EVM1_MicpreampFrequencyResponse_12dB.gif
MIC VDD = 3.0 V Gain = 12 dB
Figure 17. Mic Preamplifier Frequency Response

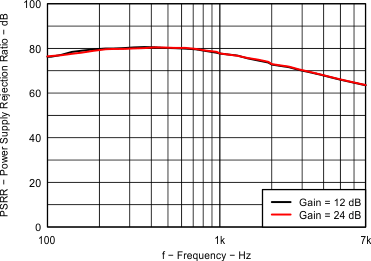

TPA6166A2 Fig19_EVM1_MicpreampPSRRVSFrequency.gif
VDD = 1.8 V MIC VDD = 3.0 V
Figure 19. Mic Preamplifier + Micbias PSRR vs Frequency

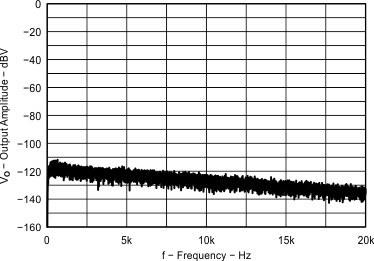

TPA6166A2 Fig21_EVM2_Micpreamp_outputSpectrum_24dB.gif
MIC VDD = 3.0 V Gain = 24 dB No signal input
Figure 21. Mic Preamplifier + Micbias Output Frequency Spectrum

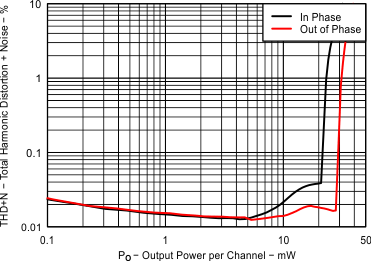

TPA6166A2 Fig04_EVM1_HP_THDVsPower_Load32ohms.gif
VDD = 1.8 V RL = 32 Ω Gain = 0 dB
f - 1 kHz
Figure 4. Headphone Total Harmonic Distortion + Noise vs Output Power

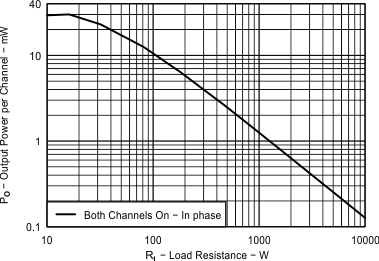

TPA6166A2 Fig06_EVM1_OutputPowerVsLoadResistance.gif
VDD = 1.8 V f = 1 kHz Gain = 0 dB
THD+N = 1%
Figure 6. Headphone Output Power vs Load Resistance

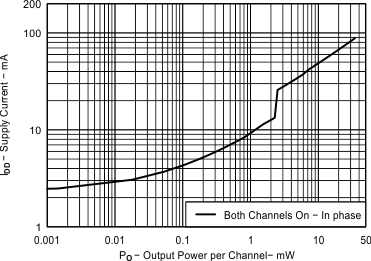

TPA6166A2 Fig08_EVM1_Supply_current_Vs_output_power_16ohm.gif
VDD = 1.8 V RL = 16 Ω Gain = 0 dB
f = 1kHz THRH = 0
Figure 8. Headphone Supply Current vs Total Output Power

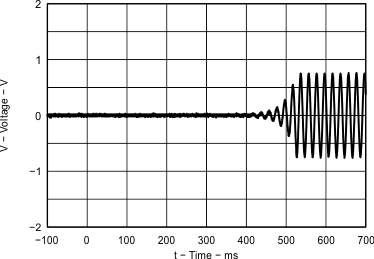

TPA6166A2 Fig10_EVM1_Startup_Waveform_VolumeSlewingEnabled_los796.gif
VIN = 0.5 VRMS RL = 16 Ω
Volume slewing enabled
Device enabled at 0 ms
Figure 10. Headphone Start-up Waveforms vs Time

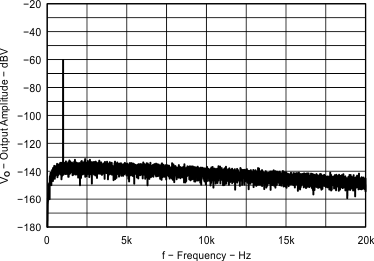

TPA6166A2 Fig12_EVM1_OutputSpectrum_m60dBV.gif
VDD = 1.8 V RL = 16 Ω Gain = 0 dB
A weighted
Figure 12. Headphone Output Spectrum vs Frequency

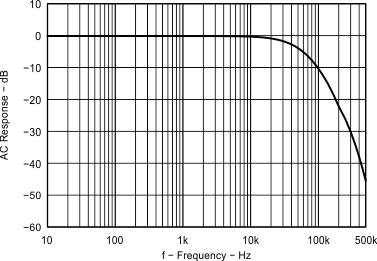

TPA6166A2 Fig14_EVM1_Audio_ac_characteristics.gif
VDD = 1.8 V RL = 16 Ω Gain = 0 dB
Figure 14. Audio Filter Frequency Response

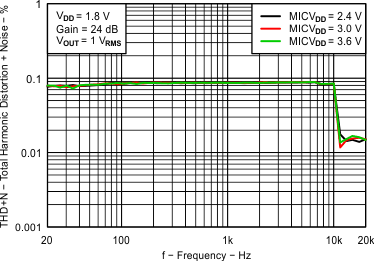

TPA6166A2 Fig16_MIC_THDN_vs_Frequency_24dB.gif
VDD = 1.8 V VOUT = 1 VRMS Gain = 24 dB
Figure 16. Mic Preamplifier Total Harmonic Distortion + Noise vs Frequency

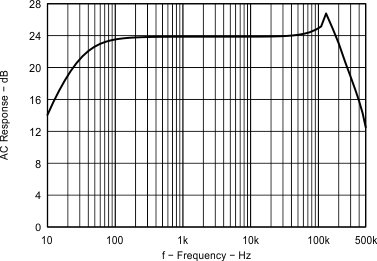

TPA6166A2 Fig18_EVM1_MicpreampFrequencyResponse_24dB.gif
MIC VDD = 3.0 V Gain = 24 dB
Figure 18. Mic Preamplifier Frequency Response

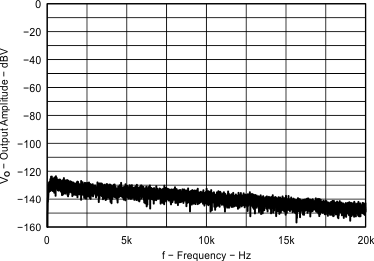

TPA6166A2 Fig20_EVM2_Micpreamp_outputSpectrum_12dB.gif
MIC VDD = 3.0 V Gain = 12 dB No signal input
Figure 20. Mic Preamplifier + Micbias Output Frequency Spectrum
日韩精品一二三区在线观看| 成年人免费观看区| 越南妇女bbbb妇女bbbb| 色综合国产在线视频区| 亚洲国产精品久久久999| 国产一级特黄aa级特黄裸毛片| 中文字幕人成乱码熟女超碰| 国产午夜女在线视频网站免费| 中文字幕日韩精品人妻在线| 亚洲国产综合一区二区精品 | 51国产偷自视频区免费播放| 日韩中文字幕av在线| 中文字幕人妻精品一区二区| 精品99一区二区三区四区五区 | 丝袜a∨在线一区二区三区| 亚洲第一日本欧美分类| 国产精品成人网在线观看| 99精品人妻一区二区三区| 精品久久久久黄色一级片| 91精品人妻视频一区二区三区| 久久国产欧美日韩精品免费| 9久9久女女热精品视频在线观看 | 97国产精品久久久久久| 992tv精品成人国产福利在线| 亚洲av综合色区在线观看| 毛女人18毛一区二区| 人人人澡人人人妻人人人少妇 | 亚洲欧美日韩国产精品专区| 在线午夜福利国产福利| 精品国产自在久精品国产| 久久久人妻视频一区二区| 国产激情四射视频在线观看| 亚洲人成网站色WW| 欧美日韩在线一区二区在线观看| 扒开老女人P大荫蒂warmth| 亚洲成人精品电影一区二区| 日韩亚洲熟女少妇一区二区三区| 国产日韩欧美亚欧在线| 91精品日本久久久久久牛牛| 91精品一区二区三区在线看| 国产精品熟女一区二区三| 91精品国产丝袜在线国语| 国产在线精品免费| 日韩欧美一区二区三区不卡 | 91精品一区二区三区在线观看 | 婷深夜综合成人aⅴ网站| 国产毛片久久久久久久久久| 日韩大片一区二区三区在线观看| 中国videosex高潮| 国产精品久久99精品毛片三a| 亚洲欧美日韩久久久久久| 国产精品久久久久秋霞鲁丝| 久久精品国产亚洲avapp下载| 草久中文字幕在线视频| 99热这里热这里只有精品| 一区二区三区国产在线播放| 国产黄在线观看免费观看不卡| 青青国产线免观看手机版精品 | 免费久久99精品国产自在现| 欧美一级爽快片淫片高清免费 | 在线观看91精品国产不卡免费| YY6080午夜成人福利电影| 日韩欧精品无码三级片| 色老久久精品偷偷鲁一区| 2020国产成人精品视频| 一区二区三区日韩精品视频| 精品亚洲一区二区三区| 一区二区三区国产 亚洲| 波多野结衣电影一区| 亚洲ve中文字幕久久一区二区| 国产免费爽爽视频在线观看 | 精品人妻系列无码专区| 国产一级久久久久久毛片精品 | 国产做a爰视频在线观看| 久久全国免费视频| 国产精品自产va在线观看 | 欧美一区在线视频播放| 亚洲av性色国产日韩在线播放| 丝袜a∨在线一区二区三区| 国产精品美女久久久久久久| 国产在线ts人妖免费视频| 精品日韩原创欧美一区国产 | 欧美精品一区二区在线观看播放| 精品欧美日韩一区二区三区 | 国产成人精品日本亚洲第一区 | 99久久999久久精品综合色| 亚洲毛片在线观看| 在线亚洲欧洲国产777| 久久国产成人a免费观看网站| 成人毛片视频免费在线观看| 亚洲欧美国产dvd在线| 亚洲欧美v国产一区二区| 国产精品黄色一区二区三区| 69av在线播放| 麻豆污视频在线观看| 亚洲一区二区毛片在线观看| 一区二三不卡亚洲欧美日韩久精品| 黄色视频一区,二区,三区| 亚洲毛片在线观看| 日本高清在线精品一区二区| 丁香婷婷中文字幕| 亚洲av日韩av一区久久| 日本免费一区二区三区在线| 91最新地址手机在线观看| 免费人成年激情视频在线观看| 国产 日韩 欧美 二区| 成人av影片一区二区三区| 国产主播在线一区二区在线| 成人午夜福利网在线观看| 国产午夜亚洲精品理论片不卡| 国产三级精品三级在专区| 一区二区三区日韩精品视频| 亚洲性人人天天夜夜摸| 免费看av网站中文字幕| 免费人成视频在线不卡| 精品一区中文字幕一区二区三区| 国产精品久久久亚洲一区二区| 久久精品亚洲乱码中文字幕最| 国产91麻豆精品成人一区| 亚洲精品一二三四专区| 日韩欧美国产视频精品| 中文无码字幕中文有码字幕| 精品一区二区三区蜜桃臀www| 国产精品第20页在线观看| 亚洲精品成人av观看青青| 日本一区二区欧美亚洲国产| 久久熟女亚洲av麻豆| 性熟妇XIDEOS另类HD| 成·人免费午夜视频| 日韩欧美一区二区三区在线观看| 欧美日韩国产综合在线一区| 精品国产这么小也不放过| 久久精品一区二区中文字幕日本| 性色AV成人免费观看| 国产 欧美日韩 一区二区三区| 日本韩国三级久久久久久久| 国产98色在线日韩一区二区| 国产九九热这里只有精品| 无套内射视频囯产| 成人av 一区二区三区| 日韩免费一区二区三区中文字幕| 99久久久成人精品免费| 国产成人久久精品二三区| 日本精品久久久久久久一区二区| 中国美女牲交视频| 亚洲国产aⅴ精品一区二区99| 久久人人爽人人爽人人片AV东京热| 51国产小视频在线观看| 国产成人亚洲综合小说区| 久久精品综合网人人妻| 亚洲精品tv久久久久久久久| 国产日本精品久久| 一本久久a久久精品综合香蕉| 精品久久久久久亚洲中文字幕| 最新中文字幕国产在线观看| 亚洲综合精品资源在线| 国产精品乱码在线免费观看| 日韩尤物无码AV一区| 手机直接看的免费av网| 国产人妖一区二区| 亚洲天堂2014| 91精品国产一区国产二区久久| 五月天日韩AV电影| 欧美日韩一区二区三区高清在线 | 一区二区三区不卡免费观看av| 尤物免费人成在线观看播放a| 亚洲av色噜噜一区二区| 国产精品10000部在线观看| 国产精品系列在线一区二区三区 | 日韩精品在线视频中文字幕| 99精品久久久久中文字幕人妻| 成人亚洲精品久久99狠狠| 午夜精品一区二区蜜臀av| 久久久亚洲av成人网人人 | 欧美精品日韩人妻| 久久久久亚洲视频| 国产精品欧美久久二区66| 国产日韩亚洲欧美看国产视频 | 99视频精品免费观看| 日韩人妻精彩视频二区| 影音先锋电影麻豆| 亚洲色成人网站WWW永久| 最新精品91探花免费播放| 亚洲视频免费观看| 欧美久久精品中文字幕一区| 国产精品久久久久免费a∨不卡| 99国产高清视频在线播放| 日本在线不卡视频一区二区三区| asian国模人体pics| 久久在热视频特级毛片特级毛片| 亚洲欧美日韩精品久久亚洲区| 国产欧美日韩另类一区乌克兰| 国产高清在线精品一区不卡| 国产无套码AⅤ在线观看在线播放| 欧美日韩视频在线播放一区二区| 国产精品免费成人av| 国产精品毛片久久久久久 | 日韩欧美视频中文字幕视频| 日韩欧美一区二区视频在线观看 | 国产a级毛片久久久久久| 国产精品国内免费一区二区三区| 国产一区二区三区av不卡| 成人国产精品一区二区网站公| 丰满人妻一区二区三区站长| 国产69精品久久久久久妇女| 国产日韩一区二区夜夜嗨| 9久9久女女热精品视频在线观看 | 四虎www永久在线精品| 日本a v一区二区在线免费| 在线播放一区二区三区四区| 国产在线播放一区二区| av在线免费观看一区| 在线观看不卡的免费视频首页 | 亚洲日韩AV无码一区二区三区人| 日韩精品一区二区三区四区av| 国产精品久久久久久久嫩草 | 亚洲精品九九久久| 亚洲无码Av一区二区三区,| 国产一区av不卡免费精品| 色综合99久久久精品按摩| 国产自91精品自在拍精选久久| 国产 日韩 欧美在线不卡| 亚洲视频在线播放一区二区 | 一区二区三区二区中文字幕视频 | 国产一级在线观看免费视频| 国产欧美一区二区精品性色| 久久精品国产亚洲韩国av成人| 国产av午夜精品一区二区| 国内精品久久久久影院网站| 国产精品免费成人av| 日韩av中文精品一区二区| 在线成人不卡欧美| 91麻豆久久精品熟女免费网站| 国产成人免费高清AV| 91看片淫黄大片.在线天堂| 97av国产精品一区二区三区| 18成人网一区二区三区… 全国最大成人一区二区三区 | 亚洲高清ag在线观看| 成年网站免费入口在线观看| 久久99热这里只有精品18| 亚洲一区二区精华| 国产亚洲欧美视频在线观看| 欧美国产另类久久久精品| 国产欧美一区二区精品性色 | 91成人啪国产啪永久地址| 日韩欧美国产视频精品| 国产欧美日韩综合一区二区三区 | 国产粉嫩嫩00在线正式播放| 国产人碰人摸人爱免费视频| 国产精品开放小视频| 伊大人香蕉综合在线视频| 日本不卡一区二区三区 视频| 国产日韩欧美在线视频播放| 日本一区二区三区高清日韩| 国产ML在线播放| 日韩黄色av网站在线观看 | 国产一级淫片一区二区三区在线| 国产精品乱码在线免费观看| 国产精品国产三级国产男人| 国产精品久久久久久久嫩草| 频网站播放免费精品人妻| 欧美国产亚洲剧情| 成人亚洲精品久久99狠狠| 无码视频一区 二区 三区| 日本欧美伊人久久| 91精品国产成人久久| 精品一区二区三区四区五| 亚洲国产综合精品| 日韩网站国产一区二区在线看| 91精品国产高清一区二区性色 | 五月婷久久精品国产亚洲av| 四虎国产精品永久免费在线观看| 国产在线精品免费| 日本免费在线视频一区二区| 九月婷婷综合激情| 欧美,国产,日韩,免费视频| 色婷婷综合一区二区精品久久| 国产69精品久久久久991 国产精品久久久久久一二三四五 | 国产真实交换多P免视频| 五月天天天综合精品无码| 国产aⅴ精品一区二区三区波| 欧美精品日韩精品一区二区| 国产欧美日韩一区二区超碰| 免费看av网站中文字幕| 黄色免费高清视频| 国产精品毛片a∨一区二区| 欧美精品日韩人妻| 国产麻豆a毛片综合在线| 欧美伊人精品在线| 成人做爰高潮a片免费视频| 国产精品99玖玖玖爱在线观看| 久久精品国产一区二区三区18| 亚洲欧美不卡视频在线播放| 国产一区二区免费视频| 国产理论在线观看| 国产无遮挡18禁网站免费| 中文字幕亚洲一区二区无码精品| 国产精品99女人久久久久久| 国产极品高清在线观看| 中文字幕av高清 又粗又大又爽的免费视硬 久久久久国色av免费观看性色 | 一区二区三区四区精品电影| 无码加勒比一区二区三区| 国产精品露脸国语对白河北| 国产亚洲午夜高清国产拍精品| 处破女轻点疼丨98分钟| 亚洲一区二区三区小说| 久久综合狠狠综合狠狠| AV无码精品一区二区三区宅噜噜| 光棍影院亚洲福利| 亚洲av成人一区二区三区不卡| 又爽又黄又湿在线网站免费看| 日韩精品一区二区免费一二三| 在线观看成人免费视频不卡| 中文字幕日韩精品一区二区 | 久久综合热这里只有精品| 国产精品一区二区流白浆| 高清日韩中文字幕在线视频| 国产午夜亚洲精品理论片不卡| 今天高清视频免费播放大全| 第九色综合激情婷婷| 亚洲国产日韩精品一区二区久久 | 久久精品毛片少妇东京热| 农村精品少妇久久久久久| 国产一级淫片a免费播放口ⅰ| 亚洲av码成h人无遮挡| 日韩欧美一区二区不卡看片 | 一级黄色免费大片| av无码人妻无人的天堂| 国产日韩亚洲不卡高清在线观看| 国产在视频线精品视频| 精品人妻二区中文字幕| 国产—久久香蕉国产线看观看| 久久国产乱子精品免费女| 97人妻少妇一区二区毛片| 久久成人永久婷婷99精品| 国产免费高清在线| 欧美日韩精品 一区二区三区| 亚洲国产日韩欧美激情高清在线| 国产VIVODESHD精品| 又黄又爽的视频在线观看网站| www.一级毛片在线播放| 亚洲av成人精品一区二区| 久国产精品欧美激情a∨在线视频播放| 色综合久久久中文综合| 亚洲图片在线视频中文字幕| 中文字幕亚洲欧美在线播放| 2020国产高清a视频| 国产精品一区二区av片香蕉| 国产精品99玖玖玖爱在线观看| 亚洲А∨天堂久久精品| 午夜丁香婷婷综合| 扒开老女人P大荫蒂warmth| 最新不卡av手机在线影院| 不卡精品综合视频在线观看 | a在线视频免费观看| 亚洲人成中文字幕在线观看| 免费看福利一区二区三区| 天天做天天爱天天爽天天综合| 亚洲日本一区二区久久久精品 | 日韩一级片在线观看一区二区 | 精品久久av免费一区二区三区| 国产精品亚洲日本成人在线观看| 亚洲精品国产福利一二区| 精品欧美日韩一区二区三区| 国产精品毛片久久人完整版| 欧美日韩在线精品一区二| 狠狠做久久深爱婷婷97| 国产乱人妻精品一区二区在线| 国产aaaa级淫片免费看| 日韩久久精品无码一二级| 无码网站免费观看| 国产激情四射视频在线观看 | 一区二区三区四区国产精品| 亚洲中文字幕一区精品自拍| 久久国产精品久久国产片| 国产精品综合色一区| 久久性爱视频一区二区| 中文字幕日本久久2019| 久久精品亚洲蜜臀av不卡| 成年人在线观看免费毛片 | 国产成人精品一区二区三区福利| 亚洲国产精品一区二区久| 午夜精品A片一区二区三区| 国产浮力第一页草草影院| 亚洲欧美不卡视频在线播放 | 国产在线播放一区二区| 亚洲视频这里是精品| 四虎国产精品永久在线播放| 精品国产污污免费网站入口| 中文字幕高清无码专区| a级毛片 黄 免费观看| 欧美在线一区视频| 欧美 日韩 激情 一区二区| 亚洲欧洲国产成人不卡| www.日韩精品一区二区三区| 欧美精品一区二区在线观看播放| 91精品国产成人久久| 欧美一级韩国一级日韩一级| 激情视频在线观看www| 色窝视频在线在线视频| 欧美日韩另类综合一区在线观看| 国产在视频视频2020不卡| 2020亚洲无码精品| 成人在线视频免费黄色| 日韩在线免费观看中文字幕 | 亚洲中文字幕伊人久久无码| 久久精品国产亚洲| 国产在线不卡精品网站| 老汉精品免费av在线播放| 亚洲一区二区三区一成人 | 女人被操高潮视频..com| 欧美精品日韩诱惑亚洲女| 熟女高潮一区二区麻豆av| 久久久精品久久久99少妇| 日本一区二区三区wwwcom| 黄色视频不卡在线免费观看| 国产女做a在线观看视频免费| 亚洲欧洲精品中文字幕不卡| 日本三级黄色一区二区三区| 久久精品国产这里是免费| 亚洲精品国产精品乱码三区 | 国产尤物亚洲精品不卡| 欧美日韩精品一区二区三区四区| 日本一区二区三区久久久精品| 一级黄色免费网站| 日韩欧美国产视频精品| 日韩精品欧美高清区| 97天天摸摸天天澡澡天天爽爽| 国产不卡av手机在线观看 | 少妇精品久久久久久一二三区| 在线免费观看国产视频你懂得 | 亚洲欧美不卡高清在线观看| 亚洲人成中文字幕在线观看| 精品精品一区二区三区水蜜桃| 黄色视频免费观看在线不卡 | 伊人色综合网一区二区三区| 国产一级久久久久毛片精| 日韩国产中文字幕在线视频在线| 99久久国产综合精品五月天 | 天堂8在线新版官网| 欧美日韩国产综合激情一区二区| 亚洲av性色国产日韩在线播放| 精品人妻一区二区三区99| 最新一区二区三区中文字幕版| 婷婷国产成人精品一区二| 欧洲亚洲韩国日本国产精品| 国产亚洲中文字幕久久网 | 亚洲欧美在线人成大黄瓜| 亚洲一级视频在线| 性色av一区二区三区人妻| 无码中文一区二区免费视频| 精品无码一区二区三区水蜜桃| 免费毛片一区二区三区女同| 99久久99这里只有免费费精品| 亚洲欧美一区二区不卡精品| 久久无码人妻丰满熟妇区毛片| 高清国产天干天干天干不卡顿| 91最新精品视频在线| 人妻中文字幕一区二区三区四区| 国产区激情区精品视频区一99 | 中文字幕亚洲日韩乱字幕| 欧美日韩国产精品一区二区在线观看| 国产精品一区二区国产激情久久| 在线播放AV网址| 欧美亚洲午夜精品福利| 国产一级在线观看| 日韩久久久av一区二区三区| 日本不卡高清视频| 亚洲成a人片777777网站| 2022久久国产精品| 国产人碰人摸人爱免费视频| 欧美三级在线观看精品不卡久| 中文字幕一区视频一线| 精品一区二区三区成人精品| 久久精品一区二区中文字幕日本| 国产成人午夜91精品| 国产精品俺来也在线观看了| 天堂资源最新在线| WWW内射国产在线观看| 日韩网站国产一区二区在线看| 欧美日本一区二区三区精品| 欧美一区二区三区成人精品| 啊啊插啊男人天堂A√在线| 国产av一区二区三区精品最新| 成年人在线免费观看毛片| 久久精品2019在线观看| 日本欧美一区二区三区在线播放| 99国产成人精品在线观看| 久久AV无码专区亚洲AV桃花岛| 在线激情欧美日韩| 久久这里只有精品6| 99久久精品国产自在首| 国产乱人伦AV在线A| 在线视频日韩精品第二页| 国产ts系列紫苑吊带网袜| 国产一级c爱做片免费100| 午夜福利青春青草久久| 亚洲AV日韩AⅤ无码电影| 欧美日韩一区二区三区网站| 97人妻少妇一区二区毛片| 亚洲精品aaaa| 亚洲国产精品久久久久婷婷21| 四虎影视国产精品永久免费播放 | 久久精品国产99国产精品最新| AV天堂东京热无码专区| av片中文字幕免费观看| 国产成人精品日本亚洲网站| 亚洲高清国产成人精品久久| 亚洲综合天堂AV网站在线观看| 日韩一区二区三区不卡区| 中文乱码字慕人妻熟女人妻| 69久久国产露脸精品国产| 国产成人AV在线免播放观看新| 亚洲国产精品成人久久综合| 999热成人精品国产免| 精品 综合 在线 日韩| 国产精品18毛片一区二区三区| 国产午夜福利不卡免费看| 最近中文字幕2019高清视频| 国产国语高清在线视频二区| 免费国产va视频永久在线看| 午夜精品久久久久久久久久久久久蜜桃| 久久久久久中文字幕有精品| 国产亚洲av片一区二区在线| 成年视频xxxxx在线| 亚洲欧洲国产成人综合在线观看| 亚洲最大色大成www网站| 精品亚洲国产成人av在线麻| 久爱www高清免费人成| 日韩一区二区三区在线视频观看 | 老妇女精品人妻一区二区av| 欧美日韩一区二区在线视频精品| 日韩在线免费一区二区三区| 欧美日韩一区二区免费电影| 亚洲精品456在在线播放| 激情AV一区二区三区| 日本一区二区三区不卡不码| 麻豆国产成人av在线| 久久免费精品日本久久中文字幕| 国产一级十八女人毛毛片| 久久99九九99九九99精品| 亚洲愉拍自拍视频一区网手机版 | 欧美精品国产一区二区在线观看| 久久蜜臀av一区二区三区| 日韩精品免费一区二区三区高清| 久久久久久国产精品女人毛片| 国产黄视频免费观看网站嫩草| 99久久99久久精品国产| 日韩一区二区三区人妻中出| 日韩在线一区二区三区观看| 国产欧美一区二区三区在线看| 色窝视频在线在线视频| 欧美v高清资源不卡在线播放| www.日韩一区二区三区| 国产在线成人精品| JLZZZJLZZZ国产免费观看| 四虎成人免费视频| 欧美日韩国产另类在线观看| 伊人久久亚洲综合影院首页| 欧美一级精品高清在线观看| 日韩人欧美?片内射久久| 日本一区二区三区精品免费| 亚洲欧美国产精品一区二区久久 | 四虎免费精品永久在线影库| 国产欧美一区二区三区小说 | 午夜资源一区二区三区| 欧美日韩激情视频免费观看| 中国精品18videosex性中国| 精品熟女一区二区三区四区五区| 在线免费观看国产一区视频| 亚洲日本国产综合高清| av制服丝袜无码一区二区| 啊啊啊午夜视频免费在线观看| 日韩综合一区二区三区在线| 午夜福利视频精品一区二区| 天天躁日日躁狠狠躁欧美日韩| 亚洲精品日韩欧美一卡二卡| 四虎www永久在线精品| 中文字幕在线不卡精品视频99| 91在线精品一区二区三区| www.一级毛片在线播放| 国产免费av吧在线观看不卡| 视频一区二区日韩中文字幕 | 日韩av在线一区二区三区| 国产美女18毛片水真多| 人妻高清视频一区二区三区| 亚洲成av人片在线观看茄子| 日本国产一区二区三区在线观看| 亚洲欧美另类日韩在线观看| 国产精品露脸国语对白河北| 久久久久.国产精品免费| 亚洲欧洲视频一区直播在线观看| 久久久久成人精品一区二区| 亚洲中文字幕人伦在线| 99思思午夜精品在线夜色女| 国产AV成人一区二区精品| 农村精品少妇久久久久久| 97成人精品国语自产拍| 好吊妞国产欧美日韩免费观看| 久久精品熟女亚洲av蜜臀| 亚洲一级视频在线| 精品一区二区三区在线观看| 日韩欧美一区二区不卡看片| 国产精品一区二区av白| 国产精品亚洲综合第一页| 91桃色视频app在线官网入口| 国产欧美精品一区二区三区四区| 日韩免费无码专区精品观看| 久久精品α亚洲国产v高清| a毛片成人免费全部播放| 中文字幕人妻系列人妻无码 | 久久国产情侣露脸精品av| 国产精品99久久99精| 在线观看视频你懂的国产| 久久这里精品国产免费99热| 国产亚洲视频在线观看播放| 麻豆国产96在线| 国产最全h视频在线观看| 日本一区二区不卡精品视频| 国产欧美日本韩国在线| 国产成人精品一区二区色戒| 国产成人一区二区三区日韩精品| 久久精品国产亚洲av九| 久久这里只精品国产免费99热 | 天天爽爽夜夜爽爽精品视频| 精品人妻一区二区三区久久午夜 | 欧美日韩中文字幕综合| 亚洲18禁在线影院| 国产亚洲免费一卡三卡四卡| 密臀亚洲日韩欧美高清一区| 亚洲国产精品久久久久秋霞小| 欧美亚洲国产精品一区二区| 日本一区二区三区精品免费| 欧美一区 日韩一区在线| 免费日韩一区二区三区免费视频| 尤物精品国产福利网站| www.国产不卡在线一区二区 | 一区二区三区日本18禁| 四虎成人永久在线精品免费播放| 午夜福利一区二区在线播放| 日本 欧美 国产 精品| yyy国产在线视频| av嫩草影院免费观看| 国产成人午夜91精品| 在线亚洲男人深夜影院| 中文字幕日韩精品亚洲一区老| 一级做a爰片久久毛片了d| 午夜丁香婷婷综合| 成人在线精品一区二区三区| 亚洲精品乱码久久久久久日本蜜臀| 国产精品18欠久久久久久| 91精品国产黑色丝袜| 久久99热只有视精品6国产| 91精品国产91久久青草| 国产 日本 欧美.中文| 色哟哟国产成人精品免费 | 五月天婷婷在线观看视频| 久久久一区二区三区国产精品| 超碰97一区二区三区| 久久精品中文字幕有码日本道| 91精品久久久久亚洲国产 | 卡1卡2卡3国产精品| 欧美国产日韩精品网| 国产伦精品一区二区三区网站| 午夜精品人妻一区二区三区| 亚洲综合中文字幕一区二区三区| 人妻少妇中文字幕| 最新亚洲av日韩av一区二区| 国产精品10000部在线观看 | 中文字幕人妻无码专区| 中文在线中文资源| 久久综合久久综合久久综合| 亚洲一区二区三区在线人妻| 国产日韩一区二区夜夜嗨| 亚洲精品永久在线观看| 欧美激情在线观看一区二区三区| 61久久精品一区二区四区| 久久只有这里有精品热久久| 天堂成人精品视频在线观| 一区二区三区欧美日韩在线| 中文字幕乱码人妻一区二区三区| 无码日韩免费完整版| 在线观看韩国av| 亚洲色大成网站永久一区 | 天天做天天干天天操天天射| 久久久久影院色老大2020| 亚洲老板91色精品久久| 日韩av在线一区二区三区| 四虎成人久久精品无码| 18禁99网站这些观看| AV片在线看国产片无毒电影| 高清日韩中文字幕在线视频| 婷婷六月综合缴情在线首页| 国产一级免費国产片| 草蜢影视在线观看免费高清完整版 | 欧美精品一区二区在线观看 | 日本道播放一区二区三区| 91精品国产自产观看在线| 亚洲av性色国产日韩在线播放| 精品成人a区在线观看| 中文字幕无线观看中文字幕| 亚洲人成毛片在线播放| 亚洲av无码成人网站www| 久久99热只有视精品6国产| 97se亚洲综合自在线尤物| 久久无码人妻一区二区三区午夜| 国产一级做a爰片久久毛片 | 久久久人妻视频一区二区| iGao在线视频免费播放麻豆| 四虎成人免费影院1515www| 国产精品二区三区免费播放| 亚洲日本精品视频在线观看| 午夜刺激国产激情视频毛片| av无码人妻无人的天堂| 亚洲成老女av人在线视| 人妻少妇无码精品专区| 国产一区二区三区精品不卡免费| 日韩在线播放一区二区三区| 在线观看免费人成视频| 永久精品免费影院在线观看网站| 午夜精品久久久久福利网站| 欧美成人天天综合另类在线观看| 国产欧美一区二区三区在线看| 97av国产精品一区二区三区| 成·人免费午夜视频| 国产 日韩 欧美 日本| 91精品国产92久久久久| 欧美精品一区二区老熟女| 爱情岛论坛首页永久入口| 11111无码免费影院| 91cn人妻一区二区三区| 综合人妻少妇一区二区三区| 在线观看免费黄色不卡视频| 亚洲av成人片色在线观看| 日韩精品一区二区三区精品| 精品免费一区二区三区| 凌辱少妇一区二区三区免费看| 欧美 日韩 亚洲 精品 成人| 中文字幕亚洲综合久久网站| 国产一级片内射视频在线播放| 久久国产成人a免费观看网站 | 99re热久久这里只有精品| 久久精品国产一区| 日本a一区二区三区大片| www.日韩一区二区三区| 久久99国产成人亚洲精品jk| 99RE热视频这里只精品4| 青青草原国产av福利网站| 精品录音国产一区在线| 成人国产精品免费观看| 亚洲污污视频在线观看| 精品人妻久久-区二区三区| 久久麻豆精亚洲av品国产精品| 男人都懂的网址在线看片| 日韩精品久久久久久久电影99爱 | 久久久久亚洲精品中文字幕天堂| 国产精品毛片久久久久久久| 欧美老妇BBBWwBBWw| 亚洲人妻在线一区二区三区| 国产精品综合色一区| 国产精日韩精品欧美精品不卡| 2021av在线天堂| 99国产精品久久久久电影| 日韩精品无码免费专区网站| 欧美日韩另类综合一区在线观看| 中文字幕无限乱码不卡2021| 国产无遮挡裸体免费视频| 久久亚洲日本精品私人欧美成人 | 成人一区二区三区黑人欧美| 一区二区三区亚洲午夜精品| 国产精品久久久久影院亚瑟| 91亚洲国产成人久久蜜臀| 国产亚洲精品va在线观看| 91手机福利看片| 精品精品一区二区三区水蜜桃| 亚洲视频免费观看| 青青草原综合久久大伊人导航| 9丨人妻精品一区二区三区| 欧美精品一区二区日韩区 | 99久久精品一区二区三区√| 国内精品久久久久影院日本| 日韩免费一区二区三区在线观看| 午夜精品三级一区二区三区| 亚洲日韩国产欧美久久久| 国产精品久久成人午夜一区二区| 亚洲欧洲视频一区直播在线观看| 国产人成视频在线免费观看| 高清日本在线不卡一区二区三区| 国产三级国av国产精品| 国产欧美日韩96| 国产一区二区在线视频免费观看 | 51国产偷自视频区免费播放 | 99热这里热这里只有精品| 成人一区二区三区视频在线观看| 中文字幕人成无码人妻综合社区| 伊人色综合久久天天人手人婷| 欧美国产精品va在线观看不卡| 中文字幕免费视频精品一区观看| 一级欧美一级日韩| 高清午夜精品一区二区三区| 久久精品国产亚洲77| 久久精品国产亚洲av色| 欧美综合婷婷欧美综合五月| 欧美性生交xxxxx久久久| 成人精品3dh动漫一区二区| 视频二区三区中文字幕在线| 日本a v不卡在线观看 | 亚洲一区二区欧美日韩精品| 亚洲呦萝小初AV| 午夜理论片在线观看免费丶| 亚洲 日本 欧美在线观看| 六度国产福利午夜视频黄瓜视频| 国产极品大乳在线观看| 中文字幕一区二区精品日韩欧美| 欧美国产日本高清不卡免费| 亚洲精品国产情侣Av在线| 一本大道香蕉在线资源| 中文日韩不卡视频在线观看| 亚洲 欧美 聚色| 清纯唯美第一页亚洲综合av| 精品热久久中文字幕125| 久久精品人妻一区二区三区_| 老妇女精品人妻一区二区av| 中文字幕乱码亚洲精品一区| 最近中文字幕国语免费高清6| 久久久激情精品中文字幕| 9精品国产亚一区二区三区| 人妻av中文字幕精品久久| 精品国产丝袜一区二区三区乱码 | 越南妇女bbbb妇女bbbb| 成年视频xxxxx在线| 岛国一区二区在线观看蜜桃| 日本 欧美 国产在线观看| 国产а∨天堂网免费一区二区| 人妻高清视频一区二区三区| 羞羞影院爽爽免费观看| 熟妇内谢69XXXXXA片| 特黄特色大片免费播放器9| 99热热久久这里只有精品首页| 窝窝国产高清视频在线观看 | 欧美精品一区国产在线二区| 国产目拍亚洲精品二区91| 国产精品日韩欧美一区二区| 成人精品一区二区在线观看 | 久久频这里精品99香蕉久网址| 91欧美精品午夜性色福利在线| 国产成人免费高清AV| 99久久综合 国产精品 二区| 日韩精品成人亚洲欧美在线观看 | 日本三级黄色一区二区三区| 久久www成人免费精品| 一级国产免费xxxx| 国产伦理一区二区久久精品| 国产精品女同在线观看| 国产精品乱码不卡在线观看| 一区二区三区四区中文字幕在线| 成人爽a毛片在线视频淮北| 国产精品国产三级国产专播一| 国产一区二区精品在线观看| 中文字幕人妻老熟女在线观看 | 日本高清久久亚洲| 久久国产线看观看手机| 国产精品 一区二区 在线观看| 成年人在线观看免费毛片| 欧美日韩在线观看一二区| 国产亚洲精品av麻豆狂野| 国产欧美日韩视频一区二区三区| 11111无码免费影院| 国产精品流白浆免费视频观看| 亚洲国产精品不卡在线观看| 日韩 亚洲 一区 二区| 久久久久久国产一区二区三区| 欧美成人天天综合另类在线观看 | 亚洲人成网站999久久久综合| 久久频这里精品99香蕉久网址| 国产av国片精品一区二区| 熟女俱乐部五十路二区AV| 日韩不卡高清区二区三区| 亚洲精品自拍aⅴ在线| 国产免费高清无需播放器| 欧美日韩国产高清一区二区三| 在线观看日本一区二区不卡| 人妻少妇一区二区三区四区| 中文字幕一区二区三四区| 人人妻天天爽夜夜爽精品视频| 国产精品久久久久久久久li| 亚洲人成网线在线VA播放| 亚洲男男GVV在线播放| 亚洲Av有声小说一区二区 | 日本强好片久久久久久aaa| 东京热高清无码精品| 国产精品久久久久久亚洲调教| 午夜在线免费视频| 亚洲日本国产综合高清| 嫩草久久久精品影院| 五月六月婷婷性综合| 成人午夜羞羞视频在线观看| 人妻一区二区三区免费视频| 无码ⅴ久久亚洲熟妇无码| 黑森林精选AV导航| 亚洲国产精品成人网址天堂| 黄页网址大全免费观看35| 精品日韩免费一区二区三区在线| 久久久久久亚洲精品6919| 中文字幕无码日韩专区免费| 人妻无人区一区二区三区| 亚洲高清一区二区三区不卡| 日韩 国产 在线一区二区 | 97久久久亚洲综合69堂| 国产精品你懂的在线播放不卡| 亚洲成av人片在线看片| 日韩欧美成人一级片| 国产一二三区日本精品欧美 | 亚洲一区欧美一区日韩一区| 亚洲国产精品一区二区国产| 久久精品免费大片国产大片| 国产精品久久久久久福利| 四虎精品免费永久免费视频| 91老司机精品福利在线视频| 男人AV无码天堂| 国产av午夜精品一区二区| 日韩亚洲成a人片在线观看| 天天爽夜夜爽免费看视频| 国产欧美日韩一区二区三区| 久久这里只精品国产免费10| 精品国产精品乱码一区二区三区| 久久精品人妻一区二区三区 | 在线免费观看日本| 99RE久久精品国产| 国产一区二区视频在线播放| 伊人大香线焦狠狠鲁的视频最快| 日韩有码字幕在线观看| 97精品久久久久中文字幕| 亚洲人成在线播放a偷伦| 亚洲一区视频在线| 国产JJzz视频| 一区二区三区四区在线国产| 免费超爽成年大片黄| 天天躁夜夜躁狠狠综合2020| 国产精品亚洲二区第一页| 亚洲无线观看国产精品| 欧美日韩一区二区99视频| 午夜电影院理论片8888琪琪| 国产户外露出一区二区三区| 国产精品日本99在线观看| 国产成人精品二区在线观看| 国产一级久久久久毛片精| 无码一区二区三区网址 | 青青在线观看视频播放国产| 91色噜噜狠狠狠狠色综合| 成年女人看片永久免费视频| 999国产高清在线精品| 日韩欧美国产字幕在线不卡| 最好看的中文字幕区二区三区| 国产精品成人国产乱一区| 中文字幕日韩一区二区三区本高| 国产在线精品一区二区三区| 亚洲熟女av电影网站| 亚洲av高清一区二区三区四区| 国产欧美一区二区三区久久久久 | 9 9久久精品无免国产…..| 亚洲欧美丝袜 动漫专区| 一区二区三区不卡免费观看av | 欧美丰满少妇一区二区三区| .国产十八女人成人免费`看 | ass日本少妇p| 国产精品不卡一区在线观看| 久久人妻少妇嫩草av蜜桃综合| 日韩精品一区二区免费在线观看| 国产SUV精品一区二人妻| 久久精品国产第一区二区三区 | 噜噜噜噜精品视频在线观看| 中文字幕一区二区三区字| 毛片免费费观看w网站| 日本一区二区三区 中文字幕| 国产目拍亚洲精品二区91| 国产原创精品巨作无遮挡| 91人妻久久中文字幕| 久久精品国产亚洲av高清3p| av中文字幕免费在线看| 久久精品一区二区久| 91最新精品视频在线| 国产成人久久精品www| 久久麻豆精亚洲av品国产精品| 国产男女午夜进出视频| 毛片一区二区三区久久久精品 | 久久99热这里有精品国产免费| 国产精品国产精品国产专区不卡| 亚洲高清无码8v在线视频| 在线观看三级免费亚洲| 亚洲中文字幕精品久久久| 频网站播放免费精品人妻| 久久久久久亚洲精品免费| 精品国产免费高清| 综合激情六月婷婷| 亚洲乱码中文字幕人成在线| 久久国产欧美日韩精品免费| 国产一级黄色片在线免费观看| 人妻無碼久久精品| 亚洲ve中文字幕久久一区二区 | 国产精品三级空姐在线观看| 最新精品国偷自产在线婷婷| 国产精品三级av一区二区| 999久久免费国产精品| 人妻av中文字幕精品久久| 日本无产久久99精品久久| 日韩有码中文字幕在线视频| 久久精品国产亚洲韩国av成人| 精品日韩欧美一区二区在线播放| 亚洲中文无码卡通动漫3d| 精品录音国产一区在线| 国产精品国产精品国产专区不卡| 99久久99久久精品国产片桃花| 在线观看你懂的网站免费不卡| 亚洲婷婷五月色香综合缴情| 日本国产一区二区三区在线观看| 在线看的免费网站黄2018| 日韩精品一区二区久久多人 | 在线电影日韩一区二区三区| 亚洲av观看一区二区三区| 国产成人一区二区三区影院在线| 精品亚洲一区二区三区| 国产一区二区三区精品不卡免费| 国产在线一区二区三区免| 亚洲欧美日韩综合久久久久| 久久99精品久久久久久久清纯 | 国产福利诱惑在线网站| 午夜福利在线观看视频一区| 久久久91精品国产一区二区三区| 最大亚洲av手机在线观看| 女同视频一区二区在线观看 | 四虎国产成人永久精品免费| 一级特级女人18真人片免费视频| 噜噜噜噜精品视频在线观看| 亚洲视频在线视频中文字幕| 亚洲精品乱码久久久久久金桔影视 | 亚洲熟女av一区二区三| 日本一区二区三区免费在线观看| 久久精品国产亚洲av日韩精品| 国产在线精品一区二区不卡免费| 亚洲人成网站18禁人| 国产精品亚洲一区二区三区不卡| 欧美交性a视频免费| 精品成人久久.wwww| 亚洲av无码一区二区三区人| 亚洲一区精品国产| 亚洲免费观看一区二区三区| 2021AV天堂在线免费观看| 日韩在线精品强乱中文字幕| a级国产精品片在线观看| av天堂精品久久久久| 在线日韩AV免费永久观看| 久久AV色欲AV久久蜜桃麻豆| 日韩精品在线播放一区二区| 精品熟女一区二区三区四区五区| 久久这里只有精品6| 日韩大片一区二区三区av| 久久精品亚洲乱码中文字幕最| 欧美激情精品久久久久久| 成人特级毛片全部免费播放| 国产精品久久久国产精品三级 | 一级做a爰片国产在线观看| 日韩精品中文字幕第一区| 日韩欧美视频中文字幕视频| 亚洲欧洲日韩av在线| 欧美日韩乱一区二区三区| 992tv精品成人国产福利在线 | 日本一区二区三区免费高| 亚洲精品无吗无卡在线播放 | 日本 欧美 在线 中文| 在线看片免费人成视频播| 一级欧美一级日韩| 国产女人水真多18毛片精品| 国产精品无打码在线播放9久| 亚洲美女高潮久久久久91| 性色成人区人妻精品一区二区| 亚a在线.a人片| 中文字日产幕乱五区| 丁香婷婷色综合激情五月| 久久成人国产欧美精品一区二区 | 在线免费观看国产视频你懂得| 久久国内精品自在自线观看| 日韩精品一区二区三区水蜜桃| 高清免费大尺黄色视频试看毛片| 成熟妇人A片免费看网站| 69视频在线精品国自产拍| 久久精品免费一区二区三区| 综合在线一区 男同| 中文国产成人精品久久久| 亚洲av成人一区午夜网站| 亚洲国产精品综合一区二区| 午夜精品久久久久久久久久久久久蜜桃| 久青草国产手机在线视频| 日韩欧美高清在线一区二区三区 | 日本一区二区三区精品在线播放| 国产高清一区二区三区四区五区| 日韩欧美精品-区二区三区| 无码久久综合久中文字幕| 少妇精品视频在线观看| 国产一区麻豆精品一区| 欧美日韩一区二区三区色综合| 四虎国产精品成人免费久久 | 婷婷综合缴情亚洲AV| 日韩免费精品一二区中文字幕 | 午夜精品久久久久久久久久久久久蜜桃 | 精品免费在线观看| 视频二区三区中文字幕在线| 日韩在线资源一区二区三区| AV片在线看国产片无毒电影| 久久精品国产亚洲av高清3p | 91青青青国产在观免费影视| 亚洲综合久久一本久道| 欧美国产日韩成人| 亚洲精品夜夜夜妓女网| 在线观看视频免费不卡的| 狠狠色噜噜狠狠狠888777米奇| 2018年国内精品视频| 亚洲精品aaaa久久久久久 | 亚洲 日本 欧美 国产二区| 国产一级久久久久毛片精| 国产欧美日韩综合一区二区三区| 久久精品丰满人妻熟妇99| 99精品国产自在现线免费亚瑟| 国产精品网站在线观看免费传媒 | 国产 欧美 一区 日韩| 精品专区一区二区三区在线观看 | 综合天堂av久久久久久久| 色噜噜日韩精品欧美一区二区| 久久超级碰碰碰一区二区三区| 日本aⅴ精品中文字幕在线| 久久久久久久中文字幕有精品| 精品人妻一区二区三区不卡| 中文字字幕人妻高清乱码| 国产婷婷高清在线视频站| 欧美精品一区国产在线二区| 一区二区三区国产欧美日韩| 久久国产偷任你爽任你| 国产精品久久久久久久黄湿| 国产三级久久精品三级| 91手机福利看片| 久草视频在线免费在线| 自拍9久9久女女热精品视频| 无码福利一区二区三区| 国产成人精品一区二区在线观看 | 久久精品国产亚洲小说专区| 国产97精品乱码在线观看| 亚洲Aⅴ天堂Av天堂无码麻豆| 精品热久久中文字幕125| 成熟妇人A片免费看网站| 日本熟妇色XXXXX日本免费看 | 午夜精品福利av在线| 日韩专区调教中文字幕| 午夜精品久久久久福利网站| 精品综合久久久久久97| 亚洲免费观看日本一区二区三区| 中文字幕乱码亚洲精品一区| 亚洲国产日韩一区精品| 亚洲精品在线观看欧美激情| 亚洲人成毛片在线播放| 中文字幕网一区二区三区| 久久精品这里只有精99品麻豆| 国产高清一区二区三区四区五区| 国产精品欧美一区二区三区激情| 久久亚洲色www成人| 高清日韩中文字幕在线视频| 极品一区二区三区四区在线观看| 国产精品这里只有精品| 国产一区二区三区在线视频…| 精品人妻av区乱码| 国产国产乱老熟女视频网站97| 最好看在线观看视频| 91国际国产精品免费| 男女猛烈国产无遮挡免费网站 | 欧美精品一区二区三区人妻久 | 国产成人一区二区三区在线播放| 国产免费高清日本在线观看| 在线观看茄子视频APP| 欧美亚洲国产不卡在线看| 大地资源第三页高清在线观看免费| 久久久久久久综合狠狠综合| 中文字幕高清免费不卡视频| 91狠狠综合久久久| 国产综合精品久久久久久| 黄色视频在线免费观看不卡 | 欧美日韩国产亚洲精品一级片| 欧美激情精品久久久久久| 久久久久久秋霞理论网片伊人| 浮力影院欧美三级日本三级| 亚洲国产成人a精品不卡在线 | 国产精品久久成人午夜一区二区| 少妇人妻综合久久中文字幕| 免费国产交换配乱婬视频| a视频在线国产精品第六页| 中文字幕人妻无码专区| 久久99人妻免费精品一区| 午夜精品三级一区二区三区| 亚洲一区二区三区精品人妻 | YY11111少妇影院| 国产高清在线精品一区二区| 日韩黄色大片免费看| 国产免费高清日本在线观看| 欧美精品超清视频每日更新| 亚洲国产欧美日韩综合另类久久| 在线精品一区二区三区激情| 欧美日韩国产一区二区综合视频| 日韩成AV人片在线观看| 亚洲精品自产拍在线观看动漫| 在线观看自拍日韩欧美视频网站免费| 久久久久人妻精品摸提一区二区| 成人一区二区三区黑人欧美| 亚洲国产精品久久久999| 国产精品一区二区av白| 亚洲最新国产av一区二区| 国产精品第20页在线观看| mm午夜福利在线观看| 欧美日韩一区二区三区高清| 日本一区二区不卡精品视频| 日本在线观看精品综合| www.一级毛片在线播放| 亚洲无码Av一区二区三区,| 国产成人精品日本亚洲专区61| 欧美一级爽快片淫片高清免费| 久久精品亚洲毛片午夜久久| 精品国产美女福到在线不卡| GOGOGO高清在线观看视频电影| 久久精品一区二区久| 四虎www永久在线精品| 樱花草在线观看播放WWW| 国产精品第三页在线看| 中国av白嫩丰满人妻无码| 欧洲亚洲日韩性无码专区| 高清日韩中文字幕在线视频 | 无码福利一区二区三区 | 拍拍视频爽爽影院在线观看免费| 97国产精品免费观看| 18视频入口网站在线看| 日韩一区二区三区精品免费观看| 国产精品自产va在线观看 | 国产亚洲精品va在线观看| 久久精品亚洲男人的天堂| 在线观看日韩激情黄色| 精品国产91久久久久久黄色| 精品国产欧美一区二区三区不卡| 高清在线精品一区二区三区| 99久久免费精品,不卡视频| 欧美日韩国产看片一区二区| 日韩精品第一区二区三区,| 思思99思思久久| mm1314午夜福利| 国产欧美日韩另类高清一区二区| 日韩伊人久久久精品综合一区二区| 视频一区二区 人妻 久久| 农村妇女毛片精品久久久久| 日韩欧美精品一二三四 | 69视频在线观看国产不卡免费 | 正在播放 国产精品| 成人精品国产一区二区三区| 中文字幕无码第1页| 十八18禁国产精品www| 午夜国产精品福利网站| 欧洲成人av一区二区三区| 中文字幕一区一区三区四区| 国产a区一区二区三区精品免费| 97视频国产中文字幕| 中文字幕人妻精品一区二区| 日韩福利在线播放视频| 国产美女香蕉久久精品| 日韩一区二区三区理伦片| 国产一区二区久久av| 婷婷六月综合缴情在线首页| 久久国产精品一国产精品金尊| 乱码人妻精品一区二区三区| 老司机午夜精品99久久免费| 免费一级做a爰片久久毛片| 四虎国产精品永久在线播放| 久久亚洲成人一区二区三区| 久青草国产手机在线视频| 亚洲欧美日韩综合俺去了| 日本一区二区三区在线不卡视频| 在线视频免费观看入口不卡| 久久精品一区二区二三区| 国产美女18毛片水真多| 日本精品4080YY私人影院| 久久全国免费视频| 国产成人av综合亚洲free| 中文字幕在线观看亚洲视频| 西西人体大胆444www| 成人AV大片免费看的网站| 99国产熟女精品久久久久久| 99在线观看精品免费99| 国产精品毛片一区二区16| 久久久久.国产精品免费| 亚洲av日韩aⅴ无码色老头| 一区二区三区四区国产精品 | 黑人与人妻无码中字视频| 精品国产一区二区久久久久| 国产在视频视频2020不卡| 国产精品亚洲综合第一页| 国精品成人一区二区三区在线 | 西西444WWW大胆无码视频| 久久久久久久中文字幕有精品| 精品国产精品乱码一区二区三区| 亚洲国产精品va久久久久久| 国产三级精品成人| 日韩在线精品成人av免费观看| 欧美不卡无线在线一二三区观 | 天天做天天干天天操天天射| 欧美国产综合日韩一区二区三区| 91精品人妻一区二区三区精 | 日韩欧美的一区二区三区| 亚洲成高清日本亚洲成高清| 久久频这里精品99香蕉久网址| 成人免费,一区二区三区| 欧美日韩国产高清一区二区三| 亚洲性色?Ⅴ私人影院无码| 国产精品久久久久天天看| 久久九九有精品国产| 欧美牲交videossexeso| 国产精品一区在线不卡| 日本网站一区二区三区四区| 中国一级毛片免费看| a毛片成人免费全部播放| 欧美日韩在线不卡视频看看| 日韩不卡av在线一区二区三区| 在线观看91精品国产不卡| 99精品欧美一区二区三区综合在线 | 中文字幕无码不卡免费视频| 久爱www成人网免费视频| 亚洲国产精品日韩av专区| 国产jlzz jlzz jlzz免费看 | 热久久精品一区二区三区| 粉嫩av一区二区三区麻豆| 国产成人精品久久一区二区 | 日本三级黄在线一区二区| 亚洲欧洲国产成人综合在线观看| 99国产精品国产精品久久| 日本一区二区三区在线免费播放| 精品无码免费观看| 亚洲无线观看国产精品| 最新永久免费AV网址| 桃子视频在线观看高清免费视频| 91cn人妻一区二区三区| 日韩 一区 二区 三区 在线| 亚洲无码免费午夜| 欧美五十路熟女一区二区三区| 国产精品入口麻豆完整版| 少妇无码AV无码专区线| 欧美乱码一区二区三区在线看| 亚洲视频免费观看| 神马午夜福利不卡在线影院| 夜夜嗨亚洲av成人综合麻豆| 久久99久久精品毛片毛| 亚洲国产欧美另类一区二区 | 亚洲乱妇老熟女爽到高潮的片| 精品精品国产欧美在线| 香蕉精品一区二区三区 | 久久精品国产亚洲av蜜屁股| 日本在线不卡视频一区二区三区 | 免费成年人视频在线观看| 日本高清久久亚洲| 韩日电影在线免费完整版剧情片| 国产毛片久久久久久久久久| 欧美日韩国产高清一区二区三| 女人被操高潮视频..com| 丁香婷婷中文字幕| 久久久久久中文字幕有精品| 日韩大片一区二区三区在线观看| 强操中文字幕在线观看| 国产成人av性色在线播放| 国产日韩一区二区三欧美| 日韩一区二区不卡免费在线| 成·人免费午夜视频| 国产大尺度午夜福利视频| 日本一本一区二区三区在线 | 日韩中文字幕视频原创| 国产亚洲一区二区三区免费看| 欧美日韩人妻中文一区二区| 日韩欧美精品观看| 国产麻豆md传媒视频| 更新亚洲国产福利午夜精品91视频免费日韩S一级| 成人毛片高清视频在线播放| 国产永久高清免费动作片www| 中文字幕欧美成人久久| 高清免费人妻aⅴ精品毛片| 九九影院日韩欧美精品| 熟女高潮一区二区麻豆av| 精品人妻一区二区三区99| 亚洲av日韩精品久久久久| 日韩人妻一区二区三区久久99 | 欧美精品日韩诱惑亚洲女| 四虎精品永久在线免费观看 | 国产精品亚洲二区在线播放| 国产性色视频在线免费看| 丁香婷婷中文字幕| 欧美色欲一区二区三区在线观看| 人妻高清视频一区二区三区| 99久久999久久精品综合色| 免费看亚洲高清毛片视频| _国产高清精品一区二区三区_| 中文字幕日韩在线一区国内| 日韩欧美一区二区视频在线观看 | 国产成人综合日韩精品婷婷九月| 亚洲欧美一区二区三区日韩国产 | 亚洲精品亚洲人成在线麻豆| 国产麻豆一区在线观看| 7878成人国产在线观看| 99精品国产成人综合麻豆| 欧美,精品,日韩一区二区 | 精品欧美成人高清在线观看| 国产欧美日韩99久久精品| 精品热久久中文字幕125| 99国产熟女精品久久久久久| 久久久久亚洲精品中文字幕天堂 | 中文字幕日韩精品亚洲精品| 91精品人妻一区二区三区精| 久久精品国产亚洲av超清| 亚洲国产成人精品久久国产| 午夜在线不卡免费人成毛片| 91久久精品一二三区蜜桃| 欧美日韩一区二不卡区三区| 一区二区三区四区看av| 日韩精品欧美高清区| 成人三级av在线 综合天堂av久久久久久久| AV性爱’在线看| 中国videosex高潮| 国产电影在线观看不卡视频| 亚洲av无一区二区人妻| 精品熟女一区二区三区四区五区| 国产制服丝袜观看| 国产在线观看免费欧美| 国产在线成人精品| 浴室小视频午夜国产一区| 精品国产高清一区二区广区| 国产精品成人一区二区三区吃奶| 欧美日韩一区二区高清在线播放| 久久久久久秋霞理论网片伊人| 日本精品一区二区三区在线| 国产欧美日韩一区二区三区四区 | 欧美日韩另类在线一区二区三区| 国产精品系列在线一区二区三区| 在线观看国产成人av天堂不卡 | 日本亚洲美国不卡| 亚洲av色噜噜一区二区| 国产成人精品日本亚洲专区| 日本99精品久久久久久网站| 第四色播日韩AV第一页| 亚洲av无码一区二区三区人| 亚洲国产精品久久久久秋霞小 | 成年人在线观看免费毛片| 久久精品国产亚洲av高清3p | 在线亚洲日本欧美日韩国产| 国产精品久久久亚洲| 综合激情婷婷丁香五月蜜桃| 久久人人爽人人爽人人片966| 亚洲av吞精久久久久久| 国产a∨熟女精品一区二区三区| 国产精品我不卡在线观看| 日韩欧美一区二区三区在线免费| 国产 日韩 欧美在线不卡| 人妻av中文字幕精品久久| 惠民福利日韩爽到高潮漏水大喷无码| 美女乱子伦高潮在线观看完整片| 在线观看视频免费不卡成人| 91桃色视频app在线官网入口 | 午夜精品一区二区三区四区吃瓜| 欧美国产精品成人在线观看| 在线视频播放一区二区三区| 国产免费一级高清淫曰一本篇 | 一色屋精品视频在线观看| 亚洲精品午夜久久久伊人| 免费a级毛片1819免费少妇| 国产 日韩 欧美 三区| 国产精品乱码高清在线观看,| 精品人妻久久久久区二区三区 | 国产精品无吗一区二区三区| 国产精品成人一区二区不卡| 中文字幕人妻精品一区二区| 亚洲永久网站在线观看| 日韩欧美国产一区二区| 国产男女午夜进出视频| 老王亚洲AV综合在线观看| 一区二区三区二区中文字幕视频| 日韩欧美一区二区三区网站 | 99免费精品无码视频| 欧美成人精品影片二区三区 | 青柠影院伊人激情网| 在线观看人成视频| 国产熟妇搡bbbb搡bbbb| 午夜色福利视频一区二区三区| av午夜精品一区二区三区| 四虎永久在线精品免费观看频| 久久国产乱子伦50精品欧美| 欧美阿v高清资源不卡在线播放| 成人国产精品免费观看| 无码加勒比一区二区三区| 国产极品大乳在线观看| 日本无限不卡1区2区3区| 51国产小视频在线观看| 天天操天天干天天操天天日天天爽| 国产激情免费观看在线小视频| _国产一区日韩二区欧美三区| 亚洲专区中文字幕| 中文字幕av三区三级爽| 国产男女做a视频免费在线观看| 日本中文一区二区三区在线观看 | 成人午夜视频福利在线观看| 顶级毛片成人免费看视频 | 人妻av中文字幕精品久久| 国产精品久久久久免费a∨不卡| 2021av在线天堂| 无码少妇精品一区二区免费动态| 国产成人精品三级麻豆| 亚洲成a人片77777kkkkk| 久久精品国产亚洲av久按摩| 国产精品国产三级国产v| 麻豆免费观看视频一区二区 | 国产成人精品久久二区二区91| 99r热久久这里只有精品| 国产日韩厂亚洲字幕中文| 成熟妇人A片免费看网站| 无码视频一区 二区 三区| 午夜刺激国产激情视频毛片| 亚洲精品国产高清在线观看| 久久亚洲?v无码精品色午夜麻豆| 亚洲 欧美 聚色| 青草伊人久久综在合线亚洲观看 | a级毛片 黄 免费观看| 欧美一级一区二区在线精品 | 亚洲18禁私人影院| 国产亚洲色欲色一色www| 久久久91精品国产一区二区三区| 亚洲精品狼友在线播放| 视频一区二区日韩中文字幕| 天天躁日日躁狠狠躁欧美日韩| 亚洲日本欧美久久久久久| 亚洲一区二区毛片在线观看| 久久精品一区二区三区人妻蜜桃| 国产乱人伦精品一区二区在线观看| 日韩一区二区免费在线看| 久久久精品一区二区三区视频| 国产麻豆a毛片综合在线| 久久国产黄色大片| 亚洲午夜久久久久久噜噜噜 | 精品一区中文字幕一区二区三区| 免费久久99精品国产自在现| 中文字幕亚洲一区二区无码精品| gogogo高清在线观看免费| 久久超级碰碰碰一区二区三区| 亚洲精品亚洲人成在线麻豆| 26uuu天天夜夜综合| 深夜在线视频观看免费视频禁18| 一级做a视频在线免费观看| 日本网站一区二区三区四区| 精品国产免费一区二区三区,| 中文字幕无码不卡免费视频| 久久免费看黄a级毛片十一| 国产成人精品日本亚洲网站| babescom欧美熟妇| 久久久久国产成人精品电影| 国产麻豆md传媒视频| 国产色婷婷精品免费视频| 99r8这里精品热视频免费看| 综合日韩精品一区二区| 18成人网一区二区三区… 全国最大成人一区二区三区 | 日韩精品区一区二区三区四| 久久精品a国产亚洲v高清不卡| 亚洲中文字幕无码久久2| 亚洲国产成人精品一区刚刚| 亚洲午夜精品日本| 国产日韩欧美在线不卡精品| 亚洲永久网站在线观看| 国产午夜精品自在自线之la| 久久亚洲精品成人无码网站夜色| 一区二区三区,中文字幕| 好吊色青青青国产欧美日韩| 伊人色综合久久天天人手人婷| 无码中文字幕一区二区免费蜜桃| 国产精品一区二区三区在线| 欧美精品免费一区二区三区| 精品久久久中文字幕av麻豆| 国产三级精品在线观看91| 国产精品亚洲二区在线播放 | 国产免费人成视频在线观看| 亚洲美日韩av一区二区三区 | 欧亚日韩在线视频| 欧美一级韩国一级日韩一级| 欧美日韩精品综合在线一区二区 | 久久国产线看观看手机| 9色国产深夜内射| 国产中文字幕在线观看免费| 亚洲免费观看日本一区二区三区| 欧美日韩国产在线观看一区二区 | 亚洲日本精品视频在线观看| 国产成人精品在线一区二区| 亚洲中文字幕一区| 亚洲影院漂亮人妻| 久久国产成人亚洲精品影院| 日本乱子伦精品免费看| 亚洲一区二区三区在线免费电影| 日本一区二区三区久久久精品| 国产浮力第一页草草影院| 欧美一级免费视频| 北条麻妃亚洲一区二区三区| 欧美日韩在线一区二区三区| 国产免费一区二区在线a片视频| 亚欧日本污污一区在线观看| 国精产品一区一区二区三区视频| 中文字幕无码不卡免费视频| 播五月开心婷婷欧美综合| 99久久精品日本aⅴ一区二区| 久久久精品国产精品久久| 欧美日韩国产高清一区二区三| 日韩怡红专区亚洲精品二区| 91精品国产成人观看免| 国产欧美日韩一区二区综合| 亚洲中文字幕久久无码| 免费A∨中文乱码专区| 国产成人久久精品麻豆二区 | 国产成人精品综合在线观看| 五月丁香花激情综合网| 日本中文字幕中出在线| 中文字幕日韩欧美视频| 大香线蕉一区二区三区| 99久久全裸视频| 穿旗袍边做奶水边喷H高H男男| 午夜老湿机在线精品视频网站| 精品久久久久久无码人妻VR| 亚洲成高清日本亚洲成高清| 婷婷综合色五月久丁香| 久久精品α亚洲国产v高清| 福利一区二区视频| 直接看的av网站免费观看| 中字幕视频在线永久在线观看免费| 精品一区二区久久久久蜜桃| 亚洲国产拍拍拍色欲| 日本精品久久久一区二区三区| 久久人人爽人人爽人人片966| 久久久久99精品成人网| 久久99热这里只有精品| 中国老女人一级毛片免费看| 精品人妻少妇一区二区三区| 人妻中出一区二区三区免费视频| 91精品国产高清一区二区性色 | 日韩精品一区二区免费看| 国产精品爱视频福利广场| 五月婷婷最新官网在线| 久久精品国产亚洲av麻豆影院| 伊人天堂av无码av日韩av | 国产精品毛片一区二区16| 国产精品色视频一区二欧美| 国产精品国产精品国产专区不卡| 99久久国产综合精麻豆| 午夜福利视频免费观看一区| 国产精品不卡在线2021| 99精品久久只有精品| 国产欧美综合在线观看第十页| 国产美女一级特黄大片直播| 亚洲日韩国产精品久久久久毛片| 欧美日韩日本国产一区二区三区| 在线看视频你懂得| 97青草最新免费精品视频| 日本免费在线一区二区视频| 强奷妇系列中文字幕| 亚洲色图欧美激情中文字幕| 毛片免费费观看w网站| 欧美日韩亚洲国产另类在线| 国产精品成人一区二区1| 亚洲精品理论电影在线观看| 亚洲欧美日韩中文字幕久久| 成人免费毛片1000部| 成人免费观看黄a大片夜月国产| 日韩综合中文字幕视频在线| 国产白丝视频在线观看| 国产开嫩苞在线播放视频| 欧美交换配乱吟粗大25P| 午夜福利视频免费观看一区| 中文字幕日本最新乱码视频| 久久国内精品自在自线91| 成人av一区二区在线观看| 中文字幕无码日韩专区免费 | 精品视频一区二区三区在线播放| 亚洲精品丝袜国产字幕久久 | 成全高清免费观看MV动漫| 日韩在线精品一区二区三区 | 又紧又大又爽精品一区二区| 亚洲精品视频福利在线观看| 国产AV成人一区二区精品| 精品蜜桃久久久久99网站| 精品国产91久久久久久久 | 国产极品91在线免费观看| 久久久久国产一区二区三区| 亚洲av成人精品区二区| 久久精品人妻一区二区三区| 欧美日韩国产67194| 日韩精品一区二区三区avi| 日韩av手机在线观看一区二区| 国产一级黄色片在线免费观看| 亚洲一区二区不卡在线播放| 成年人色网视频无码| 日本午夜精品久久久无码 | 午夜福利视频免费观看一区| 国产在线精品一区二区三区 | 国产人久久人人人人爽按摩 | 国产在线91精品观看免费hd| 国产美女视频免费观看网页| 国产欧美日韩在线观看不卡| 国产乱人视频免费观看| 国产高清精品一区二区三区毛片| 国产一区二区三区不卡网站| 亚洲欧美少妇中文字幕| 中日韩亚洲人成无码网站| 亚洲精品午夜国产VA久久成人| 国产欧美日韩一区二区三区| 四虎永久在线精品免费观看频| 欧美精品一区二区三区欧美| 国产精品女人久久久| 国产日韩欧美一区二区三区精品 | 亚洲精品口国自一产A片| 婷婷国产成人精品一区二| 日韩亚洲欧美在线com| 欧美日韩乱一区二区三区| 国产 欧美 日韩 一区| 人妻少妇中文字幕| 亚洲国产精品区在线观看| 51国产偷自视频区免费播放| 亚洲呦萝小初AV| 亚洲午夜久久久久| 韩国AV片免费观在线看| 最新日本在线一区二区不卡| 在线精品一区二区三区激情| 狠狠躁天天躁无码中文字幕图| 国内精品国产成人国产三级| 丁香六月激情中文字幕| 99久久全裸视频| 亚洲高清不卡视频| 国产aⅴ精品一区二区三区波| 牛牛视频精品一区二区不卡| 日韩欧美一区二区综合在线| 日本区二区三区在线观看| 亚洲精品图片久久久久久| 视频一区二区日韩中文字幕| 成人精品一区二区在线观看| 中国一级毛片免费看| 国产一级淫片一区二区三区在线| 日本久久久精品中文字幕| 欧美日韩精品综合一区二区三区| 国产成人免费A在线播放| 久久婷婷综合97色一本一本| 日本欧美一区二区三区不卡视频| 2019久久久精品| 免费欧美一区日韩二区国产三区| 亚洲熟女av电影网站| 色视频在线免费看| 在线亚洲国产一区二区三区| 国产午夜福利高清在线不卡| 国产一级特黄高清免费| 国产精品久久久久久久久影视| 91精品国产92久久久久| 亚洲另类日本久久久精品| 成人精品一区二区三区电影 | 午老司机午夜福利视频| Jiz国产精品免费麻豆| 十八禁美女裸露网站免费| 国产不卡高清视频在线观看| 国产婷婷色综合成人精品| 亚洲中文字幕伊人久久无码| 亚洲av成人精品区二区| 精品人妻一区二区免费视频| 姝姝窝人体色WWW在线观看| 国产毛片久久久精品毛片| 国产XXXX免费观看高清视频| 9 9久久精品无免国产…..| 日本精品aⅴ一区二区三区| 日韩精品高清不卡一区二区三区 | 99久久久国产精品免费无卡顿| 最新精品国偷自产在线婷婷| 亚洲欧美在线人成大黄瓜| 国产在线不卡一区免费视频| 久久久久人妻一区二区三区精品| 久久AV女人天堂| 精品日韩人妻一区二区三区| 欧美日韩国产精品一区二区在线观看 | 黄视频在线观看免费不卡| 久久无码人妻丰满熟妇区毛片| 天堂最新版www网| 午夜毛片一区二区三区毛片| 午夜精品a片一区二区三区老狼| 国产欧美日韩一区二区色| 日本不卡视频一区二区在线| 国产三级精品三级在线区| 好吊妞国产欧美日韩免费观看 | 亚洲春色激情美女视频网站 | 欧美在线免费观看一区二区| 国产美女AV在线免费观看| 国产下药迷倒白嫩美女97| 久久久久久久国产亚洲精品| 欧美日韩国产综合精品一区| 免费一区二区三区成人毛片 | 精品欧美成人高清在线观看 | 国产一区二区四区在线观看| 激情婷婷丁香综合五月综合狠狠 | 日韩精品无码AV中文无码版| 亚洲精品国产成人专区| 综合人妻少妇一区二区三区| 精品国模无码一区二区三区| 日本三级在线看一区二区| 欧美日韩激情视频免费观看| 亚洲国产精品综合一区二区| AV天堂久久天堂色综合| 91麻豆成人久久精品二区三区| 国产在线视频一区二区三区不卡| 亚洲风情中文字幕在线观看| 无码av免费一区二区| 国产一区二区在线精品观看| 国产一区二区免费视频| 精品福利视频一区二区三区| 国产私拍福利在线观看视频| 久久久精品熟女亚洲avv 久久亚洲av成人区精品 | 国产成人精品免费一区二区三区| 野花WWW成人免费视频| 亚洲国产精品视频在线观看| 国产高清在线精品一区二区| 1769国产精品视频免费观看| 久久精品无码精品专区| 无码国内精品久久人妻| 国产精品久久久久国产精品三级| 国产在线91精品观看免费hd| 中国精品18videosex性中国| 国产成人无码免费网站| 欧美日韩一区二区www| 国产又爽又粗又猛的视频| 欧美日韩一区2区三区4区| 久久精品熟女亚洲av麻豆女痛 | 亚洲乱码中文字幕手机在线| 日本乱子伦精品免费看| 日韩精品一区熟女中文字幕| 欧美日本一二三区| 蜜桃久久精品一区二区| 狠狠色噜噜狠狠狠狠色综合| 97超碰人人人人人人少妇| 欧美在线观看视频午夜不卡 | 黄色成人免费一区二区三区网站| 亚洲天堂2023手机在线观看| 一区二区三区四区精品电影| 亚洲精品口国自一产A片| 夜精品A片一区二区无码| 999国内精品永久免费视| 日日摸夜夜添夜夜无码区| 四虎国产精品成人免费久久| 久久亚洲AV永久无码精品| 国产精品国产三级国产男人| av片免费大全在线观看不卡| 免费观看的美女视频网站 | 亚洲人成在线欧美精品| 黑人与人妻无码中字视频| 91麻豆欧美久久九色| 日本亚洲国产一区二区三区| 亚洲国产精品一区二区国产| 一区二区三区四区在线不卡高清 | 亚洲精品女人成人久久久| 国产免费av吧在线观看不卡| 日韩精品一区二区三区中文| 午夜精品三级一区二区三区| 高清日韩中文字幕在线视频| 在线视频免费观看入口不卡| 国精产品一区一区三区有限在线| 最刺激黄a大片免费观看| 婷婷国产精品综合| 日本中文字幕国产精品久久| 中文在线а√在线| 94久久国产乱子伦精品免费| 99久久久成人精品免费| 在线视频亚洲麻豆| 亚洲欧美日韩aⅴ一区二区三区| 亚洲第一日本欧美分类| 午夜福利青春青草久久| 日本高清久久亚洲| 久久亚洲AV永久无码精品| 国产欧美日韩 一区二区三区| 欧美精品一区国产在线二区| 亚洲国产欧美中文| 久久久久久久久久久国产精品| 日本国产高清一区二区在线| 欧美日韩国产不卡在线观看 | 日韩精品一区二区三区精品| 亚洲国产成人a精品不卡在线| 午夜无码免费福利视频网址| 欧美日韩亚洲一区二区三区色| 亚洲天堂中文字幕第一页| 中文字幕乱码永久免费| 亚洲av成人一区午夜网站| 最新AV基地在线观看| 国产一区二区视频在线看| 国产欧美日韩在线观看一区二区| 午夜少妇影院无码av| 成人爽a毛片在线视频淮北| av免费在线观看不卡高清| 日本 欧美 在线 中文| 欧美亚洲国产人成人精品| 一級做a愛片久久毛片A片V| 成人国产在线观看免费高清不卡| 亚洲精品中文字幕久久久久下载| 热久久这里是精品6免费观看 | 毛片tv1区三区四区免费观看| 91伦理在线影院在线播放| 亚洲综合久久久久久中文字幕| 91麻豆国产激情在线观看最新| 在线观看日韩精品免费一区二区 | 国产农村妇女AAAAA视频| 四虎精品黑人视频| 国产成人午夜91精品| 动漫精品V欧美精品V日韩精品| 久久se人妻精品一区二区三区 | 人妻少妇中文字幕| 成人精品网www久久久| 欧美日韩一区2区三区4区| 一级特黄aa大片免费播放| 日韩欧美国产一区二区色欲AⅤ| 中国一级毛片免费看| 最新亚洲av日韩av一区二区| 久久99国产欧美日韩精品| 亚洲Av有声小说一区二区| 福利片免费 亚洲| 中文字幕永久一区二区三区| 欧美日本一区二区三区精品| 精品亚洲中文字幕av| 日韩一区二区浪潮av在线| 日本国产高清一区二区在线| 国产大全久久激情综合电影| 日韩欧美一区二区精选在线| 亚洲精品美女久久久久久久| 国产aⅴ精品一区二区久久| 91精品人妻视频一区二区三区| 日韩精品视频在线观看一下| 亚洲日韩中文字幕A∨| 91亚洲人成手机在线观看| 99riAV国产精品视频一区| 久久噜噜噜精品国产亚洲综合| 毛片tv1区三区四区免费观看| 四虎成人久久精品无码| 欧美三级国产精品一区二区| 97国产自在现线免费观看| 久操视频新免费伊人| 国产成a人片在线观看视频 | 一区二区三区四区国产精品| 国产美女精品一区二区三区| 国产成人aⅴ一区二区三区| 中文字幕人成无码人妻综合社区| 91午夜精品久久久久久| 免费只有精品久久久久国产综合精品| 国产精品久久久久久毛片精品 | 久久久久久亚洲精品6919| 精品孕妇码一区二区三区| 久久国产成人av片免费看| 日韩精品在线视频中文字幕| 中文字幕国产精品第一页 | 日本免费一区二区精品亚洲| 久久亚洲精品综合| 91精品一区二区三区在线观看| 国内精品久久久久影视日本| 黑人与人妻无码中文视频| 国产一级淫片一区二区三区在线| 国内精品手机在线观看视频| 精品国产大片久久久久久久久| 国产精选污视频在线观看| 欧美日韩一区二区三区不卡| 日本一区二区三区免费播放| 国产成人精品一区二区三区av | 欧美在线一区视频| 国产高清啪免费视频| 久久精品日韩av一区二区| 国产户外露出一区二区三区| ...国产人成视频在线视频| 日本精品久久久久久中文字幕| 国产日本免费观看一区| 亚洲中文字幕在线观看网址| 精品人妻码一区二区三区| 国产精品天干天干综合网| 久久久97丨國產人妻熟女| 欧美日韩亚洲在线一区二区三区| 国产精品5c5c5c| 亚洲国产的日韩a级片亚洲| 午夜欧美成人久久久久久| 欧美日韩在线不卡视频看看| 一区二区三区 欧美 日韩| asian国模人体pics| 亚洲一区二区欧美日韩精品| 99精品无人区乱码1区2区3区| 9色国产深夜内射| 国产精品久久久久天天看| 精品人妻一区二区三区久久午夜| 色婷婷色综合激情国产日韩| 欧美老妇人XXXX| 美女视频很黄很a免费国产| 日韩中文字幕免费一区二区| 欧美一区二区国产精品日韩| 久久久91精品国产一区二区三区| 在线JYZZJYZZ免费视频| 欧美午夜丰满在线18影院| 成人免费一区二区国产精品| 日本精品不卡一区二区视频 | 日韩欧美精品一二三四| 国产一级久久久久毛片精| 日本a电影在线观看一区二区| 亚洲中文久久久精品无码| 青青草99久久精品国产综合| 欧美国产日韩在线一区二区三区| 在线看片免费人国产成视频| 中文字幕av有码高清片| 亚洲在线观看免费视频| 亚洲成AV人片一区二区蜜柚| 国产成人一区二区三区影院在线| 国产欧美日韩一区二区三区四区| 老妇女精品人妻一区二区av| 国产精品大片免费中文字幕 | 国产欧美日韩综合一区二区三区| 国产主播在线观看一区二区| 日韩精品人妻一区二区免费| 国产成人精品一区二区在线观看| 黄色成人av电影免费在线观看| 国产一级淫片a视频免费看| 日韩国产不卡一区二区三区| 精选国产大片免费观看中文字幕 | av嫩草影院免费观看| 国产91免费观看在线直播| 女人被操高潮视频..com| 97久久精品视频| 久久天天躁夜夜躁狠狠| 日韩精品成人亚洲欧美在线观看| 欧美国产精品久久综合| 国产精品免费A级免费| 国产亚洲精品福利视频| 日本中文一区二区三区在线观看 | 亚洲综合福利电影| 中文字幕 第2页| 久久亚洲精品国产亚洲老地址 | 最新日本在线一区二区不卡| 日本一区二区不卡在线观看| 日本精品一区二区三区乱码| 黄色a三级三级三级在线观看| 久久久久久国产亚洲av| 欧美一区二区三区在线观看视频| 欧洲av美女一区二区三区| 亚洲成在人网站天堂一区二区 | 人妻熟妇av一区二区三区| 国产精品不卡视频一二三区| 亚洲精品无吗无卡在线播放| 91精品日本久久久久久牛牛| 国产精品免费第一区二区性色| 久久久久成人网国产精品| 国内精品久久久久久不卡影院| 日本一区二区三区在线免费播放| 亚洲精品欧美精品日韩精品 | 51成人做爰WWW免费看网站| 国产一级aaa精品视频| 人人人澡人人人妻人人人少妇| 国产在线精品一区二区三区| 久久久激情精品中文字幕| 午夜嘿嘿嘿在线观看| 亚洲高清国产成人精品久久| 精品BRAZZERS欧美教师| 最近中文字幕2019高清视频 | 亚洲一区二区三区日本久久九| 最新国产精品亚洲| 91精品国产色综合久久不| 亚洲午夜精品久久久久久成年| 99热亚洲色精品国产88| 精品人妻久久久久一二区三区| 午夜精品久久久久福利网站| 亚洲国产婷婷久久久久久一区| 国产日韩欧美一区二区不卡| 午夜福利免费国产一区二区| 国产精品欧美成人片| 国产精品亚洲日本成人在线观看| 亚洲AV片不卡无码久久wy193 | 亚洲色图欧美另类国产精品| 国产午夜福利不卡在线观看| 亚洲一区二区三区一品精| 97天天摸摸天天澡澡天天爽爽| 日本成人一区二区三区在线| 日韩美好看不卡一区二区三区| 亚洲欧美人成网站在线观看看| 麻豆成人久久精品二区三区小说| 日本高清久久亚洲| 一区二区在线视频免费观看| 国产精品乱码在线免费观看| 久久国产劲暴∨内射日本| 亚洲午夜久久久久久噜噜噜| 久久精品国产成人一区二区三区| 天堂久久天堂AV色综合| 频网站播放免费精品人妻| 欧美五十路熟女一区二区三区 | 中文字幕视频区一区二| 国产电影在线观看不卡视频| 国产一级久久久久毛片精| 丁香六月激情中文字幕| 亚洲国产aⅴ精品一区二区久久| 中文字幕一区二区区免| 欧美日韩亚洲一区二区三区色| 人妻精品无码一区二区三区| 欧美精品不卡一区二区三区| 日韩一区国产二区欧美三区| 亚洲av成人一区二区三区不卡| 欲香欲色天天综合久久| 久久er热在这里只有精品99| AV成人在线一区二区| 凌辱少妇一区二区三区免费看| 3d欧美动漫精品xxxx| 国产人成精品午夜在线观看| 国产精品全国免费观看高清| 午夜精品久久久久福利网站| 青青国产线免观看手机版精品 | 青青草国产午夜精品直播| 日韩一级一区二区三区精品| 国产精品日韩欧美久久综合| 亚洲第一极品精品无码久久| 久久久久久久综合色一本| 日本三级黄在线一区二区| 大屁股国产在线观看| 九九影院日韩欧美精品| 2021最新免费啪啪| 成年人在线免费观看毛片 | 91老司机精品福利在线视频| 久久国产欧美日韩精品免费| 国产一区二区影院在线观看 | 亚洲精品aaaa| 欧美在线一区二区三区视频| caoporon草棚在线视频147| 日韩av一区二区中文字幕| 98国产一区二区三精品乱码 | 一级午夜av大片免费观看 | a久久久久免费大片毛片| yw193c国产在线观看| 最近2019年日本中文免费字幕| 亚洲av成人一区午夜网站| 日本α级一区二区在线免费观看| 国产日韩欧美一区二区三区综合| 好舒服快A片影院丝袜| 日韩精品在线观看视频网站| 亚洲精品美女在线观看播放| 天堂在线最新版www亚洲| 久久99久久99精品免视看| 国产一级视频免费在线观看| 精品日韩一区二区欧美激情| 欧美成人午夜剧场| 中文字幕在线免费观看av| 色窝视频在线在线视频| 无码超乳爆乳中文字幕久久| 亚洲一区视频在线播放| 亚洲av成人片色在线观看高潮| 国产一区二区欧美日韩在线观看| 热久久 中文字幕 人妻系列| 国产91在线高清| 国产免费一级视频在线免费一级 | 中国国产片在线不卡日本高清 | 国产一区av不卡免费精品| 国产欧美另类精品又又久久| 国产国产成人精品久久蜜| 中文字幕av无码不卡| 丁香五月天之婷婷影院| 一级欧美日韩理论片| 亚洲欧美一区二区三区国产精品| 国产女人水真多18毛片精品| 国产又爽又猛又粗的视频A片| 人妻熟女一二三区夜夜爱| 9久9久女女热精品视频在线观看| 日韩无码专区一区二区三区| 欧美一区二区精品国产日韩| 亚洲人成网站18以下禁止| 在线va免费看成 最新的毛片基地免费 | 年轻人在线播放黄色视频| 国产a级毛片久久久久久| 亚洲国产欧美激情在线播放| 最近2019中文字幕大全视频10| 日韩人妻av不卡一区二区三区| 亚洲精品AV中文字幕在线| 亚洲日本国产综合高清| 亚洲ve中文字幕久久一区二区 | 亚洲色国产欧美日韩| 久久亚洲国产精品123| 毛片免费费观看w网站| 少妇人妻精品一二区三区 | 久久精品免费一区二区三区| 日韩精品视频在线观看一区二区 | 久久精品99国产亚洲成人| 亚洲中文字幕久久无码| 国产精品成人一区二区1| 日本一区二区三区久久久久| 久久精品综合网人人妻| av无码人妻无人的天堂| 性色av一区二区三区人妻中出| 日本一区二区免费在线播放| 国产av精选一区二区三区| 免费看无码毛视频成片| 中文字幕日韩精品亚洲一区老| 最新国产精品亚洲| 91青青青国产在观免费影视| 日本免费在线一区二区三区| 中文字幕中韩乱码亚洲大片 | 欧美亚洲精品一区二区色| 欧美成人图片亚洲精品网| 亚洲欧美日韩国产日批视频| 成人福利免费观看体验区| 欧美激情视频一区二区免费| 黄色视频不卡在线免费观看| 日本道播放一区二区三区| 亚洲精品乱码久久久久久自慰| 久久精品国产一区二区三级| 精品一区二区三区四区人妻69| 国产高在线精品亚洲二区 | 久久国产劲暴∨内射日本| 最新在线视频中文字幕你懂的| 国产精品国产精品国产专区不卡| 日韩在线一区二区三区不卡| 在线免费不卡成人a毛片观看 | 久久亚洲国产精品123| 久久国产日韩精品一区二区 | 亚洲一区二区三区四区观看 | 国产成人免费精品在线观看 | 国产日韩欧美在线不卡精品| 日韩无码精品专区| 亚洲精品分类在看在线观看| 樱桃视频大全免费高清版 | 日本国产精品一区二区欧美| 欧洲亚洲日韩性无码专区| 国产一国产一区秋霞在线观看| 亚洲精品自拍aⅴ在线| 国产男生夜间福利免费网站| 国产日韩麻豆专区| 一二三四区在线视频| 日本99精品久久久久久网站| 国产成人无码免费网站| 一区二区三区日本在线播放| 无码AV不卡AV一区二区三区 | 亚洲午夜久久久久久尤物| 日本免费在线不卡一区二区| 国产福利99视频| 老王亚洲AV综合在线观看| 国产精品亚洲一区二区三区不卡| 亚洲色中文字幕无码AV| 蜜桃无码一区二区三区| 亚洲国产精品系列| 国产精品天干天干综合网| 午夜精品久久久久久蜜桃| 亚洲av综合色区在线观看| 中文字幕精品一区二区三区99| 中文字幕av有码高清片| 99久久免费精品,不卡视频| 97人妻精品一区二区三区香蕉| 91精品国产一区二区三区不卡| 久久精品亚洲精品国产区美 | 日本一区二区三区在线不卡视频 | 国产高潮视频在线观看| 国产精品久久久久久福利| 97青娱国产盛宴精品视频| 精品人妻一区二区三区四在线| 日韩综合中文字幕视频在线| 色哟哟av网站在线观看| 久久精品亚洲国产av高清| 亚洲欧美日本在线一区二区| 国产精品午夜福利电影| 亚洲一区二区三区精品人妻 | 久久亚洲日本精品私人欧美成人| 欧美日韩在大午夜爽爽影院| 亚洲国产成人一区二区久久久| 成人春色在线观看免费网站| 亚洲中文婷婷丁香五月天| 久青草国产手机在线视频| 国产不卡av手机在线观看| 亚洲欧美日韩系列中文字幕| 三级高清亚洲精品| 亚洲av午夜精品一区二区三区| 欧美日韩中文字幕久久伊人| 仓井空一区二区免费视频| 国产免费不卡视频在线高清| 亚洲精品视频在线观看中文字幕| 日韩AV不卡六区七区| 日本精品免费观看一区二区| 国产精品成人精品成人精品成人| 免费无码毛片一区二区三区A片| 国产亚洲色欲色一色www| 一区二区三区波多野结衣| 国产午夜一区二区三区视频| 日韩欧美在线中文字幕网| 成人黄色a级毛片在线观看| 亚洲中文字久久久久久| 人妻系列无码专区中文有码| 一区二区不卡免费视频| 日韩精品中文字幕一线不卡| 中文字幕一区二区三区网站| 国产91久久精品久久精品 | 亚洲av日韩av天堂一区二区| 亚洲欧美少妇中文字幕| 久久se人妻精品一区二区三区| JAPANESEHDFREE人妻无码| 精品国产乱码一区二区三区麻豆| 手机看片久久国产免费| 特级毛片www免费五月天| 伦埋琪琪电影院久久| 日本熟女电影一区二区三区| 欧美日韩一区二区一区二区 | 伊人久久大香线蕉亚洲五月天| 热99re久久精品国产99热| 一级黄色视频一二区| 我不卡一区二区三区视频| 国产精品久久久久久影视不卡| 在线电影日韩一区二区三区| 国产日韩欧美在线视频播放| 成人国产精品一区二区香蕉| 99国产精品永久免费视频| 99久久国产综合精品成人 | 精品国产污污免费网站入口| 最近中文字幕国语免费高清6| 国产精品成人精品久久久| 人妻熟妇av一区二区三区| 人妻中文乱码在线网站| 日韩怡红专区亚洲精品二区| 国产三级国av国产精品 | 国产精品国产午夜免费看福利| 欧美成人精品第一区二区| 最新不卡av手机在线影院| 精品国产什么乱码区二区| 亚洲国产精品日韩av专区| 久久久久人妻一区精品色| 国产日韩一区二区三区久久av| 国产精品网站在线观看免费传媒| 亚洲日本va午夜在线电影| 日本国产高清一区二区三区| 日韩 欧美国产一区二区| 久久久国产精品免费牛牛四川| 91狠狠综合久久久| 一区二区不卡免费视频| 51国产偷自视频区免费播放 | 亚洲国产日韩欧美激情高清在线| 最近2019年日本中文免费字幕| 八戒午夜午夜福利视频| 亚洲成高清日本亚洲成高清| 巨波霸乳在线K8永久免费视频| 99精品视频看国产啪视频| 亚洲天堂在线观看视频| 久久久精品一区二区三区视频| 亚洲av日韩av天堂一区二区 | 久久久久久久国产亚洲日本| 国内精品久久久久影院网站| 日韩欧美一区二区三区视频在线| 麻豆人妻少妇精品无码专区2| 98成人精品一区二区三区| 亚洲精品自拍aⅴ在线| 国产电影中文字幕在线观看| 日韩在线中文字幕一区二区| 内射干少妇亚洲69xxx| 午夜理论片在线观看免费丶| 国产人成免费在线观看| 国产一区二区三区福利视频在线观看 | 久久se人妻精品一区二区三区 | 国产成人av一区二区三区| 免费看一级a女人自慰网站| 日本亚洲欧美在线视观看| 女人18水真多免费毛片| 视频一区二区三区国在线观看| 久久久久久一品道精品免费看| 国产麻豆一区二区三区在线观看| 污污网站精品在线播放| 午夜毛片一区二区三区毛片| 狠狠色噜噜狠狠狠888777米奇| 嫩草久久久精品影院| 无码加勒比一区二区三区 | 看全色黄大色大片免费国产| 99pao在线视频成精品| av片中文字幕免费观看| 亚洲国产精品久久久久婷| 国产91在线免费观看了| 中文特黄a级毛片在线播放 | 最近2019年日本中文免费字幕| 亚洲五月天激情精品无码| 四虎成人久久精品无码| 日韩欧美中文字幕一区| 亚洲欧美日韩精品一区二区| 中文字幕精品三级久久久| 亚洲国产欧美中文| 亚洲国产婷婷久久久久久一区| 午夜福利视频精品一区二区| 国产无遮挡裸体免费视频| 特级毛片www免费版播放完整| 久久久久久AV无码免费网站下载| 一二三区无码视频| 91精品国产午夜福利蜜臀| 国产精品国产三级国产an不卡| 日韩精品中文字幕第一区| 亚洲毛片不卡a∨在线播放一区| 欧美日韩视频在线视频精品| 97国产自在现线免费观看| 欧美人妻福利精品一区二区| 国产高清在线精品一区二区成人| 欧美乱码一区二区三区在线看| 一区二区三区国产 亚洲| 国产人妖av一区二区在线观看| 国产精品一区二区久久不卡| 亚洲欧美日韩精品久久亚洲区| 无码AⅤ最新av无码专区| 国产伦子伦一级A片免费看老牛| 精品国产一区二区三区av在线 | 亚洲国产精品一区二区久| 一区二区三区h免费观看视频 | 片多多免费观看高清影视| 日韩人妻少妇精品视频在线| 国产思思99re99在线观看| 欧美日韩精品中文在线| 国产成人高清精品亚洲一区| 91久久国产青草亚洲| 欧美肉欲k8播放毛片| 人妻中出一区二区三区免费视频| 高清午夜精品一区二区三区| 精品国模无码一区二区三区| 日韩,欧美一区,二区,三区| 欧美日韩国产小电影| 国产午夜福利精品在线观看不卡 | 国产精品久久久久国产三级观 | 99视频在线精品| 欧美日韩国产亚洲精品一级片| 伊人色综合网一区二区三区| 国产a∨熟女精品一区二区三区| 51xx影视午夜福利| 中文字摹草美女Av| 亚洲aⅴ永久无码偷拍| 国产不卡免费网站入口| 99久久久国产精品免费无卡顿| 久久免费看黄a级毛片| 国产欧美日韩一区二区一| 久久在热视频特级毛片特级毛片 | 久久爽久久爽久久免费观看| 日本不卡一区二区三区在观看 | 啊啊啊午夜视频免费在线观看| 99精品人妻一区二区三区蜜桃| 99精品在线观看视频| 成人一区二区三区视频在线观看| 久久性爱视频一区二区| 91在线看片国产免费| 免费看福利一区二区三区| 国产香蕉97碰碰久久人人| 国产欧美日韩另类高清一区二区| 国产精品视频二区三区| 亚洲av无码片一区二区三区| 一区二区一级欧美一级日韩| 中文字幕乱码在线观看一区| 中文字幕精品一区精品二区 | 亚洲综合精品香蕉久久网| 中文字幕日韩一区二区三区本高 | 最近日韩一区二区三区四区av| 99久久精品国产自在首| 一色屋精品视频在线观看| 午夜久久一区二区狠狠干| 久久蜜臀av一区二区三区| 亚洲欧美日韩Aⅴ在线观看| 国产亚洲精品久久久久久郑州| 国产免费一级高清淫日本片| 免费人成视频在线观看不卡| 国产一区二区三区精品久久久| 日韩免费精品二区三区高清 | 国产精品不卡一区在线观看| 久久精品天天中文字幕人妻| 亚洲欧美另类日韩在线观看| 亚洲熟女精品久久久av| 51成人做爰WWW免费看网站| 久久久久99精品成人三人毛片| 国产伦精品一区二区三区网站 | 9re久精品视频在线观看免费| _国产一区日韩二区欧美三区| 亚洲一区二区三区人妻天堂| 中文字幕精品有码中文| 夜夜女人国产香蕉久久精品| 亚洲欧美v国产一区二区| 最近最新免费中文字幕一| 日韩欧美精品中文字幕久久| 久久成人永久婷婷99精品| 国产成人av一区二区三区| 3d动漫h在线观看网站蜜芽| 免费尤物视频_黄色片影院| 国产综合成人久久大片91| 国产精品久久久久伊人| 中文国产日本在线播放免费| 2020亚洲无码精品| 国产精品久久久久伊人| 国产在线视频大码| 日本特黄特黄特级高潮| 人妻av中文字幕精品久久| 亚洲av高清一区二区三区四区| 国产高清精品一区二区三区毛片| 精品日韩欧美久久久久久久久久| 国产精品国产三级国产av一区| 韩国午夜精品福利视频| 免费看一级做a爱片久久毛| 91精品日本久久久久久牛牛| 久久精品熟女人妻一区二区三区| 久久91精品国产91久久跳舞| 亚洲图片在线视频中文字幕 | 日本中文字幕综合伊人超碰在线| 91久久国产青草亚洲| 丰满麻豆VIDEOSSEX国产| 日本亚洲一区二区在线观看| 久久国产精品国产精品国产| av在线中文版字幕免费观看| 人妻一区二区在线观看| 亚洲百合片在线网站| 亚洲一区二区三区四区观看| 国产精品成人99久久久久| 收看中国久久久黄色毛片| 国产aⅴ精品一区二区三区波| 欧洲亚洲精品久久久久| 老司机久久精品最新免费| 高h激情视频在线观看| 国产在线麻豆自在拍91精品| 国产精品毛片a∨一区二区| 中文国产一级视频在线观看 | 蜜臀av中文字幕一区二区| 久久久成人精品一区二区三区| 久久久视频午夜免费网站| 国产精品大片免费中文字幕| a久久久久免费大片毛片| 亚洲资源AV无码日韩AV无码| 亚洲免费每日在线| 国产精品欧美久久二区66| 欧美亚洲国产不卡在线看| 成人精品国产免费网站| 久久亚洲国产精品日日av夜夜| 亚洲国产小视频在线| 高清免费大尺黄色视频试看毛片| 久久精品国产亚洲小说专区 | 密臀亚洲日韩欧美高清一区| 亚洲精品无吗无卡在线播放| 亚洲欧美日韩系列中文字幕| japaneses40成熟多毛| Jiz国产精品免费麻豆| 亚洲国产精品v在线播放| 亚洲av日韩av天堂影片精品| 国产人妖ts在线播放器| 日本国产一区二区三区在线观看 | 亚洲?v无码专区亚洲?v桃花桃| 欧美日本人妻中文字幕日日 | 飘雪在线影院观看免费完整版高清| 天堂а√在线中文在线新版| 久久这里只精品国产免费10| 人妻av中文字幕精品久久| 一区二区三区日韩精品电影| 国产熟妇搡bbbb搡bbbb| 中文字幕日韩精品欧美在线观看| 国模极品一区二区三区| 国产伦精品一区二区三区av免 | 国产不卡一区二区三区视频| 11111无码免费影院| 久久久久久久久福利| 日韩网站国产一区二区在线看| 乱子伦AⅤ无码中文字| 亚洲欧美aⅴ精品一区二区| 国产日韩欧美精品一区二区| 亚洲中文字永久在线| 国产视频一区在线观看免费| 亚洲 少妇 不卡小视频| 精品人妻一区二区三区不卡| 久久国产欧美国日产综合精品| 一本一本久久a久久综合| 7878成人国产在线观看| 亚洲午夜久久久久中文字幕久| 正在播放 国产精品| 日韩成人一区二区| 中文字幕一区二区三区字| 在线观看国产一区亚洲,日本1| 五月婷婷最新官网在线| 久久国产精品成人免费秋霞 | 久久久久久久中文字幕有精品 | 久久性爱视频一区二区| 日韩欧美一区二区三区在线免费| 免费收看一级少妇黄色毛片| 蜜桃无码一区二区三区| 黑人糟蹋人妻HD中文字幕| 日本在线播放一区| 亚洲精品导航在线网站观看| 免费不卡黄色视频在线观看| 黄色成人av电影免费在线观看| 国产欧美日韩另类高清一区二区 | 亚洲精品自拍小视频在线| 国产亚洲成av人片在一线观看 | 在线午夜福利国产福利| 日韩中文字幕无码一区二区三区| 午夜福利男女XX00在线观看| 亚洲最大中文字幕在线视频| 久国产精品一区二区三区| 18禁美女裸体无遮挡网站| 国产精品天干天干综合网| 日韩国产不卡一区二区三区| 国产日韩精品区一区二区三区| av网址一区二区三区观看| 日本高清一道一区二区三区| 日韩中文字幕专区| 欧美亚洲国产日韩综aⅴ| 精品日韩中文字幕av| 成年网站免费入口在线观看 | 午夜欧美成人久久久久久| 人妻無碼久久精品| 久久精品国产亚洲精品166m| 九九影院日韩欧美精品| 国产成人高清精品亚洲一区| 国产成人精品久久亚洲高清| 一级a爱大片免费视频在线播放| 穿旗袍边做奶水边喷H高H男男 | 中文字幕高潮波多野结衣在线视频| 日本a v一区二区在线免费| 国产精品禁18久久久久久| 亚洲成av人片在线观看茄子| 一级做a爰片性色毛片99| 亚洲日本国产欧美一区二区三区| 97色伦在色在线播放不卡顿| 成·人免费午夜视频| 人妻熟女一二三区夜夜爱| 黄色视频不卡在线免费观看| 欧美精品青青久久久久久| 最新中文字幕国产在线观看| 欧美在线观看视频午夜不卡| 国产一区二区三区免费观看在线 | 欧美国产亚洲剧情| 日本精品久久久久久久一区二区| 国产欧美日韩免费在线观看| 六度国产福利午夜视频黄瓜视频| 国产在线精品一区二区三区四区 | 中文字幕aⅴ人妻一区二区蜜桃| 精品国内自产拍在线观看短视频| 一区二区三区黄色在线观看| 最新中文字幕国产在线观看| 国产麻豆一区在线观看| AV片在线看国产片无毒电影| 日本免费在线一区二区视频| 久久精品亚洲蜜臀av不卡| 婷婷五月在线精品视频在线| 亚洲欧美日韩中文字幕久久| 麻豆精品亚洲国产成人?V | 97久久精品视频| 亚洲欧美日韩在线不卡一区二区| 中文国产日本在线播放免费 | 国产毛片久久久久久国产毛片| 亚洲日韩在线a视频在线观看| 日韩精品一区二区三区水蜜桃 | 久爱www高清免费人成| 最近日韩一区二区三区四区av | 国产成人91一区二区三区| 午夜少妇性开放夜影院| 国产综合成人久久大片91| 丰满麻豆VIDEOSSEX国产| 91精品国产色综合久久不卡蜜| 美女的胸又黄又www网站| 日本一区二区三区在线不卡视频| 久久成人永久婷婷99精品| 中文字幕蜜桃一区二区三区| 青青草原国产AV福利网站老师| 999在线视频精品免费播放观看| 中文字幕一区二区精品日韩欧美| 香蕉精品一区二区三区 | 日韩欧美一区二区三区不卡| 欧美三级网站在线观看| 亚洲欧美日韩熟妇人妻精品| 日本欧美一区二区三区不卡视频| 日本二区三区在线观看视频| 国产精品国产亚洲精品看不卡| 欧美日韩免费一区二区三区视频| 含羞草www国产在线视频| 精品日韩一区二区三区在线播放| 成人AV大片免费看的网站| 国产欧美日本韩国在线| 久久精品国产91精品亚洲高清| 精品国产免费高清| 蜜臀AV午夜一区二区三区| 黄动漫视频在线免费看网页| 青青草原国产av福利网站| 欧美日韩国产高清在线不卡一区| 正在播放 国产精品| 国产又爽又粗又猛的视频| 99久久久国产精品免费无卡顿| 国产成人精品综合在线观看 | 51精品视频在线一区二区| 日韩乱码国产一区二区三区| 国产精品青青青高清在线观看 | 日本高清不卡在線觀看| 99久久精品国产一区二区暴力| 中国美女牲交视频| 1168av拍怕视频| 久久精品一区二区中文字幕| 国产中文一级特黄aa大片 | 欧美日韩国产综合在线第二区| 日本欧美一区二区三区不卡视频| 在线观看肉片av网站免费| 国产人成免费在线观看| 欧美日韩视频在线播放一区二区| 在线观看免费黄色毛片视频| 国产精品久久成人午夜一区二区| 成人免费乱码大片a毛片视频| 中文字幕无码日韩专区免费 | 亚洲国产欧美另类在线观看 | 日本三级黄色一区二区三区| 日本亚洲一区二区在线观看 | 国产精品久久久久亚洲精品| 中文精品久亚洲尤码| 日本欧美真人三级在线a| 国产日韩欧美第一区第二区| 午夜精品一区二区三区在线观看| 人人人澡人人人妻人人人少妇| 精品自在拍精选视频| 一区二区三区国产在线精品| 国产区激情区精品视频区一99| 日韩18禁在线一区二区三区不卡| 日本久久久xxxxcom| 午夜精品久久久久久毛片| 久久久久999精品成人| 一区二区三区久久无码| 伊人久久在线观看| 国产一区二区三区精品综合| 日本网站一区二区三区四区 | 最近高清中文在线字幕观看6| 亚洲午夜精品久久久久久人妖| 国产91久久精品久久精品| 91精品久久久久亚洲国产| 国产精品毛片a∨一区二区| 日韩精品无码免费专区网站| 久久精品亚洲精品国产区美高清| 亚洲欧美日韩不卡在线一区二区| 国产精品一区二区av片香蕉| 日韩精品人群午夜一区二区| 97久久精品国产一区二区三区| 欧美午夜福利精品不卡在线观看| 久久亚洲午夜精品| av手机在线播放网址| 国产精品久久久成人av片| 亚洲最新无码AⅤAPP| 国产系列精品久久久| 国产第一页在线观看| 亚洲欧美日韩中文字幕久久| 一区二区三区国产在线播放| 中文字幕日韩精品亚洲一区老| 2019中文字幕永久在线视频| 国产精品亚洲成人| 国内精品久久影院| 亚洲AV日韩潮喷| 99在线国内在线视频在线观看| 岛国av无码免费无禁网站| 亚洲成人一二三区av| 网站在线观看视频免费| 国产一级淫片a免费播放口ⅰ| 久久精品国产久精国产69| 午夜精品一区二区蜜臀av| 欧美交换配乱吟粗大25P| 成人免费一区二区三区在线观看| 最新在线视频中文字幕你懂的| 丁香花在线电影电视剧| 激情视频在线观看www| caoporon草棚在线视频147| 欧美视频在线观看一二区| 国产精品毛片一区二区三区| 不卡中文字幕中文无码| 在线看的免费网站| 亚洲成av人片在线看片| 成人国产一区二区三区精品不卡| 精品人妻一区二区三区99| 亚洲精品欧美精品日韩精品| 欧美老妇人XXXX| 日韩精品免费一区二区三区高清| 欧美一区二区三区一在线观看| 992tv精品成人国产福利在线| 欧美激情国产一区| 日韩av激情在线不卡| 一区二区三区不卡精品视频| 日韩免费精品完整版一区二区| 亚洲精品456在在线播放| 国产一级淫片a免费播口| yy6080影院| 成人h动漫精品一区二区樱花| 日韩中文字幕av 小说 亚洲 无码 精品 | 欧美精品九九久久久久久| 国产欧美久久久精品免费| 日日射日日肏视频| 亚洲AV日韩潮喷| 日韩网站在线观看中文字幕| 国产高清视频在线免费观看| 日韩一区二区免费在线看| 在线观看三级免费亚洲| 久久91亚洲精品中文字幕奶水| 欧美日韩国产综合在线一区| 国产真实交换多p免视频| 久久精品亚洲精品国产区美| 男人天堂av在线一区二区三区 | 一本到不卡精品视频在线观看| 中文字幕av有码高清片| 精品国产高清一区二区广区| 亚洲国产成人久久综合| 亚洲精品成人中文字幕在线| 欧美日韩日韩精品一区二区三区 | 国产在线精选免费视频观看| 国产乱人妻精品一区二区在线| 999国内精品永久免费视| 国产真实交换多P免视频| 国产精品午夜久久久久久99热| 日韩一区二区精品区| 日本三级在线播放一区不卡| 91美女人妻精品久久| 光棍天堂看片中文在线观看免费| 国产一区二区三区久久毛片| 久久精品人妻一区二区三区| 精品国产免费久久久久久| 91精品成人国产在线不卡| 精品在线一区二区三区四区| 久久精品国产亚洲av成人动漫| 欧洲av美女一区二区三区| 成人特级毛片www免费版| 久久精品毛片少妇东京热| 亚洲人成无码网站十八禁| 中文字幕一区二区三四区| 日本久久精品亚洲一区二区| 国产一级c爱做片免费100| 日韩中文字幕av在线| 亚洲欧美少妇中文字幕| 久久精品国产亚洲av久按摩| 久久 av深夜福利 一区二区| 国产精品一区二区韩国av| 国产一区二区三区视频在线观看 | 视频一区二区三区日本精品| 国产乱码精品一区二区三区av| 日日碰狠狠躁久久躁96avv| 老司机午夜精品99久久免费| 欧美日韩精品一区,二区| 2019年中文字字幕在线看不卡| 久久视频在线观看精品| 日韩欧美亚洲综合一区二区| 年轻人在线播放黄色视频| 六月丁香婷婷综合激情在线| 国产ML在线播放| 成人亚洲精品久久99狠狠| 久久99国产成人亚洲精品jk| 日本熟妇色XXXXX日本免费看| 99久久99这里只有免费费精品 | 国产又爽又粗又猛的视频| 国产精品亚洲毛片一区二区三区| 久久亚洲?v无码精品色午夜麻豆| 日韩人妻高清在线视频| 久久国产成人精品一区二区三区| 狠狠色噜噜狠狠狠888777米奇| 久久九九有精品国产| 午夜福利天堂一区二区在线观看| 最近更新在线中文字幕一页| 高清男人的天堂网址大全| 欧美三级在线播放精品不卡久 | 欧美日韩亚洲激情在线观看| 亚洲欧洲日韩av在线| 国产99久久99热这里精品5| 了解最新日韩欧美亚洲每的更新在线 | yy6080影院| 亚洲一区二区在线| 日韩卡1区二区三区在线| 国产精品一区二区三区麻豆 | 亚a在线.a人片| 亚洲最大中文字幕在线观看视频| 亚洲av日韩av制服丝袜第一页| 国产一级特黄高清免费看| 欧美日韩国产不卡在线观看| 国产又爽又猛又粗的视频A片| 久久久久人妻一区精品伊人| 亚洲精品在线观看欧美激情| 欧美国产日韩一区二区三区在线 | 久久精品免视看国产成人| 亚洲无码精品免费片| 久久久一区二区三区网站| 欧美 日韩 视频 一区 二区| 一级做性色a爰片久久毛片| 精品日韩在线观看无卡顿| 最近免费中文字幕MV在线电影| 最新福利一区二区在线观看| 成人在线精品一区二区三区| 成人免费毛片精品在线观看 | a成人小说网站在线观看| 日本成人中文字一二三区| 国产精品日韩欧美一区二区| 精品三级在线观看| 国产精品肉欲在线观看| 国产欧美一级在线观看| 国产精品久久一区二区三区蜜臀| 国产蜜臀AV国产传媒| 人妻无码一区二区三区免费| 天堂精品av一区二区三区四区| 国产XXXX免费观看高清视频| 日本一区二区三区高清日韩| 欧美熟妇精品一区二区蜜桃| 国产三级日本三级在线观看| 精品熟女一区二区三区四区五区 | 精彩国产大片免费观看中文字幕| 中文字幕精品一区| 亚洲精品毛片在线免费看 | 国产毛片久久久久久久久久| 岛国无码av不卡一区二区| 日韩精品一区在线观看麻豆| 成人毛片高清视频在线播放| 我不卡一区二区三区视频| 色噜噜人妻精品骚涩爱一区二区| 久久人妻AV中文字幕| 国产一区二区不卡免费看| 成人免费毛片1000部| 欧美亚洲日本高清不卡| 日韩亚洲欧美中文高清在线| 亚洲乱码中文字幕综合久久| 成人午夜福利视频镇东影视| 国产亚洲成av人片在一线观看 | 亚洲不卡a v免费在线观看| 国产社区视频在线永久免费观看| 丰满岳妇乱一区二区三区| 国产一区二区三区91精品| 91久久国产青草亚洲| 精品综合久久久久久888| 欧美一区二区三区不卡高清| 亚洲国产精品一区二区久| 久久精品一区二区中文字幕日本| 一级a爱做片观看免费视频| 四虎免费精品永久在线影库| 国产午夜亚洲精品理论片不卡| 99久久精品国产免费中文字幕| 日韩欧美三级一区二区在线| 人妻少妇无码精品专区| 狠狠狠色丁香综合久久天下网| 国产一区二区三区久久不卡| 成年人免费观看区| 午夜国产精品成人| 国产精品久久久亚洲| 99国产精品美女久久久久| 欧美成人A在线网站| 一级欧美一级日韩| 亚洲日韩欧美综合一区| 精品人妻码一区二区三区久久久| 不卡精品综合视频在线观看| 亚洲欧美日韩另类电影网站| 激情视频亚洲图片另类视频 | 探花国产导航在线观看| 久久精品成人免费国产| 精品丝袜人妻久久久久久91| 日本高清久久亚洲| 欧美日韩一区二区免费不卡 | 欧美精品一区二区老熟女| 国产精品毛片一区二区| 日韩福利国内主播视频在线| 国产精品18久久久久白浆| 99久久久成人精品免费| 国产精品成人一区二区不卡| 亚洲无码精品电影| 一区二区三区在线免费播放| 日本国产精品一区二区欧美| 日本美熟妇在线视频三区| 国产成人精品一区二区a| 国产免费破外女真实出血av| 国产成人77亚洲精品www| 日韩综合一区二区三区在线| 99久久精品日本aⅴ一区二区 | AV在线亚洲一区二区| 久久精品国产亚洲av成人文字 | 欧美日韩乱一区二区三区| 久热这里只有精品中文字幕| 视频二区中文无码| 国产91在线免费观看了| 婷婷综合色丁香中文字幕| 日韩欧美伊人久久大香线蕉| 欧美激情国产一区| 欧美一级免费视频| 国产不卡一区二区在线观看| 亚洲精品综合第二区| 一级黄色免费网站| 黄色精品一区二区在线观看| 丝袜在线观看你懂的| 国内外激情在线观看视频| 亚洲A∨无吗在线| 亚洲一区二区三区电影网| 欧洲av美女一区二区三区| 亚洲国产精品久久久久婷婷21| 18禁日本精品久久久久久| 久久成人永久婷婷99精品| 亚洲黄网在线观看| 国产第一区在线观看| 国产精品久久成人午夜一区二区 | 久久久久久久中文字幕有精品| 国产在视频线精品视频| 国产黄三级三级三级三级| 在线日韩AV免费永久观看| 国产精品自在自线亚洲| 亚洲中文字幕精品久久久| 免费超爽成年大片黄| 国产乱码精品一区二区三区av| 成人精品一区二区三区久久蜜臀| 日韩精品一区二区三区18| 国产亚洲欧美另类视频| 精品久久久久久亚洲中文字幕| 九九热久久只有精品3| 日韩免费精品完整版一区二区| 欧美精品成人99久久久久| 蜜桃成人无码区免费视频网站 | 日韩人妻精彩视频二区| 日韩国产不卡一区二区三区 | 91精品国产综合蜜臀蜜臀| 久久精品一区二区三区亚洲小说| 久久久一区二区三区国产精品| 少妇高潮福利视频网| 亚洲国产色情在线观看| 精品一区二区三区四区五区六| 中文字幕在线中文一页| 四虎国产精品成人免费久久| www.日韩一区二区免费不卡| 在线观看片免费观看不卡| 少妇精品一区二区三区少妇| 午夜精品99一区二区三区| 日韩av一区二区三区精品久久 | 在线观看国产视频你懂的| 无码AV不卡AV一区二区三区| 黑人与人妻无码中字视频| 波多野结衣在线观看一码 | 久久久亚洲精品成人777大| 国产精品久久久久一区二区| 99热在线观看免费精品| 91麻豆成人久久精品二区三区| 国产亚洲精品熟女国产成人| 2020亚洲无码精品| 婷婷五月在线精品视频在线| 亚洲午夜久久久影院成人女人看片| 日韩精品电影一区亚洲高清| 制服丝袜在线视频| 日本一区二区三区 中文字幕| 日韩一级一区二区三区精品| 亚洲不卡a v免费在线观看 | 国产精品久久久久久久久kt| 亚洲人成网线在线VA播放 | 亚洲欧美精品在线免费观看| 91精品日本久久久久久牛牛| 免费观看又黄又刺激的视频网站| 在线精品国产成人综合| 在线观看国产不卡日韩欧美| 国产社区视频在线永久免费观看 | 日本亚洲国产一区二区三区 | 国产精品流白浆免费视频观看| 日本高清在线观看一区二区| 欧美,国产,日韩,免费视频| 国产精品免费在线观看不卡| 制服丝袜无码专区亚洲| 日本free护士videosxxxx| 一起看国产高清无码| 三级毛片久久久久久久女人18| 午夜福利视频免费观看一区| 久久人妻精品白浆国产| 亚洲无线观看国产精品| 人妻精品一区二区三区蜜桃| 涨精装满肚子怀孕怜儿| 精品亚洲成a人在线 | 日韩美好看不卡一区二区三区 | 日韩 欧美 国产 日本| 新久久久久久免费毛片精品| 亚洲最新国产av一区二区| 国产一级久久久久毛片精| 亚洲人成网站18禁人| 精品欧美一区二区精品久久| 国产原创精品巨作无遮挡| AV成人午夜无码一区二区| 看全色黄大色大片免费国产| 成人国产av一区二区三区| 欧美老熟妇一区二区三区四区| 欧美精品一区二区三区中文| 国产日韩欧美亚欧在线| 免费全部高H视频无码软件| 国产日韩一区二区三区免费观看 | 国产小视频高清在线免费观看| 日韩欧美国产一区二区色欲AⅤ| 日本免费观看在线一区二区| 99国产精品久久一区二区三区| 国产一区二区三区视频免费观看| 欧美日韩国产精品中文字幕| 51国产偷自视频区视频| 午夜福利国产小电影| 日韩亚洲av中文一区二区| 亚洲国产精品色婷婷久久| 亚洲国产小视频在线| 日韩精品一区二区免费出品| 亚洲影院漂亮人妻| 欧美日韩一区二区免费电影| 成年女人毛片视频在线观看| 国产精品欧美日韩专区| 久久久精品国产精品久久| 成人国产一区二区三区精品不卡| 精品久久久久久成人av下载| 中国一级毛片免费看| 国产农村妇女毛片精品久久久| 国产精品久久99精品毛片三a| 91亚洲国产三上悠亚在线| 中文国产一级视频在线观看 | 日韩欧美国产一区二区三区精品| 日韩免费在线观看一区二区三区| 精品日韩国产欧美在线| 精品欧美伦理电影伊人久久| 精品国模无码一区二区三区| 免费国产交换配乱婬视频| 97久久精品视频| 飘花电影院午夜伦| 国产日韩视频在线播放| 日本不卡一区二区三区 视频| 日本激情一区二区在线观看| 欧美午夜福利久久久久久 | 日韩欧美三级一区二区在线| 青青草原综合久久大伊人精品| 日本高清不卡在線觀看| 精品亚洲精品在线观看| 亚洲中文婷婷丁香五月天| 2019中文字幕永久在线视频| 尤物精品国产福利网站| 国产欧美日韩久久一区二区| 好吊色青青青国产欧美日韩| a级毛片 黄 免费观看| 在线观看91精品国产不卡| 看全色黄大色大片免费国产| 国产IGAO视频网在线观看| 国产一区二区三区在线观| 国产精品免费久久久久乱| 亚洲国产成人久久精品91 | 欧美日韩人妻精品一二三区免费| 久久精品中文一区二区日韩av| av在线免费观看日韩精品 | 国产毛片久久久久久久久久| 人妻少妇精品视频一区二区三区| 午夜国产精品成人| 国产精品日韩欧美一区二区| 国内精品自线在拍2020不卡| 成人午夜久久国产18公司| 欧美三级欧美成人高清| 亚洲欧美日产综合在线网性色| 国产在视频线精品视频| 四虎国产精品永久地址入口 | 久久久这里只有精品一区| 国产精品网站在线观看免费传媒 | 久久夜中文字幕1页| 国产免费一级高清淫日本片 | 成人一区二区三区黑人欧美| 日本国产高清一区二区三区| 欧美日韩免费一区二区三区视频 | 日本久久久精品一区二区三区 | 国产精品久久久久高潮| 99精品无人区乱码1区2区3区| 免费一级做a爰片性色毛片| 一区二区国产日韩欧美在线| 亚洲无码Av一区二区三区,| 国产成人综合欧美日韩| 成人一区二区三区免费看| 国产毛片久久久久久国产毛片| 午夜精品A片一区二区三区| 精选国产av一区二区三区| 日韩精品一区二区免费一二三| 色五月丁香六月欧美综合| 91美女人妻精品久久| 人妻少妇久久一区二区三区| 亚洲精品乱码久久久久久中文字幕| 国产午夜视频在线观看高清| AV成人在线一区二区| 中文字幕精品三级久久久| 日韩一区二区三区免费高清| 精品国产亚洲一区二区三区在线观| 国产黄色片在线播放| 国产伦理一区二区久久精品| 欧美精品xxxxbbbb| 久久久久久全国免费观看| 美女视频很黄很a免费国产| 亚洲欧美精品在线免费观看| 一区二区三区国产日本欧美| 国产精品久久久久久久影视| 日韩午夜福利一区二区| 亚洲av高清一区二区三区四区| 国产高清在线精品一区不卡| 国产在视频线精品视频| 免费观看欧美一级特黄| 亚洲国产精品久久久久秋霞影院 | 三级高清亚洲精品| 国产熟睡乱子伦视频在线观看| 六月丁香婷婷综合激情在线| 久久久亚洲熟妇一区二区| 欧美老熟妇一区二区三区四区| 久久中文字幕在线一区| 内射在线chinese| 国产男女午夜进出视频| 日韩av一区二区三区精品久久| 亚洲国产日韩欧美激情高清在线| 91麻豆成人久久精品二区三区| 久久99久久精品毛片毛| 精品日本一区二区三区不卡| 日韩1区二区三区四区免费观看| 日本成人一区二区三区在线| 国产欧美亚洲另类第二页| 亚洲中文字幕无码专区| 99久久久久久亚洲精品| 最新不卡av手机在线影院| 国产 日韩 欧美 二区| 国产成人香蕉久久久久| 少妇人妻久久久一区二区三区的| 久久精品无码专区免费青青 | 色婷婷色综合一区二区在线观看 | 狠狠久久久久久综合成人精品| 久久精品国产第一区二区三区| 午夜精品一区二区三区成人| 国产免费高清在线| 99久久精品一区二区三区毛片| 国产欧美日韩在线观看一区二区| 国产一区二区久久av| 九九热久久只有精品3| 天堂8在线新版官网| 亚洲呦萝小初AV| 最近最新中文字幕一区二区三区 | 中文字幕日韩精品欧美在线观看 | 日韩国产免费一区二区三区在线| 日本道播放一区二区三区| 午夜无码免费福利视频网址| 97亚洲熟妇自偷自拍另类图片| 国产真实交换多P免视频| 精品国产自在在线午夜精品 | 日韩精品区一区二区三区四| 特色黄色一级片免费| 国产主播一区二区三区在线观看| 中文字幕视频在线免费欧美日韩| 亚州日韩穿丝袜在线| 91亚洲国产成人久久精品蜜臀| 国产满18av精品免费观看视频 | 一区二区三区四区午夜精品| 成人国产一区二区在线播放| 高清免费人妻aⅴ精品毛片| 久久亚洲AV永久无码精品| av日韩在线观看一区二区三区| 久久精品综合网人人妻| 日韩精品久久久中文字幕 | 国产第一页在线观看| 亚洲精品成人久久www| 无码一区二区三区网址| 精品日韩国产欧美在线| 在线观看国产小视频91| 国产成人免费在线观看不卡| 亚洲综合无码一区二区| 亚洲专区中文字幕| 精品国产91久久久久| 精品久久久久久亚洲精品| 日韩一区二区 在线 观看| 日韩,国产,欧美一区二区三区| 青柠影院伊人激情网| 国产精品久线在线观看| 国产无遮挡又黄又爽免费网站| 日本一二三区在线免费观看| av色欲无码人妻中文字幕| 强奷妇系列中文字幕| 亚洲乱码国产乱码精品日日| 精品国产乱码久久久软件的特点| 一区二区三区国产精品uuuu| 99热亚洲色精品国产88| 日本熟女电影一区二区三区| 91久久精品一区二区二区| 亚洲中文字幕高清在线视频一区| 亚洲最大中文字幕在线观看视频| 亚洲无码免费观看精品| 国产日韩欧美一区二区三区综合| GOGOGO高清在线观看视频电影| 三级中文国产综合| 欧美日韩中文字幕国产| 精品亚洲成a人在线播放| 青青在线观看视频播放国产| 亚洲日韩AV无码夜夜嗨| 久久精品99国产亚洲成人| 日本不卡一区二区三区最新视频| 高清午夜精品一区二区三区| 亚洲AⅤ永久无码精品AA| 九九爱www免费人成精品| 国产午夜福利久久久| 日韩国产不卡一区二区三区| 95gao国产成视频在线观看| 日韩精品一区二区三区免费看| 蜜桃一本色道久久综合亚洲精品冫 | 亚洲国产精品成人网址天堂| 国产成人啪精品午夜网站| 免费网站内射红桃视频| 成人爽a毛片在线视频淮北| 久久国产成人亚洲精品影院| 国产午夜福利精品在线观看不卡| 亚洲av片一区二区三区….| 欧美老熟妇一区二区三区四区| 一二三四区在线视频| 无码中文一区二区免费视频| 国产高清不卡一区二区在线| 最新一区二区三区中文字幕版 | 日本中文字幕国产精品久久| 欧美日韩在线一区二区三区| 欧美日韩在线免费福利| 亚欧日本污污一区在线观看| 亚洲精品国产精品乱码在线观看| 国产成人免费精品在线观看| 欧美激情视频在线观看| 中文字幕亚洲综合久久2021| 亚洲乱码国产乱码精品日日| 亚洲欧美日韩免费一区二区三区| 成人国产一区二区三区精品| 亚洲香蕉视频综合在线| 人妻一区二区三区毛片视频| 久久精品无码天堂av好看到停不下来! | 午夜精品久久久久久毛片 | 欧美日韩国产高清一区二区三| 三级毛片久久久久久久女人18 | 中文字幕成人免费高清在线| 国产村妇女毛片精品久久| 国产成人AV片在线观看| 亚洲国产日韩综合久久精品| av网址一区二区三区观看| 最新精品国偷自产在线婷婷| 国产精品一区二区三区在线免费 | 欧洲亚洲精品久久久久| 少妇人妻无一区二区三区| 91视频免费观看高清观看完整| 日本国产欧美一区三区二区 | 一区二区三区不卡福利视频| 日本欧美一区二区三区不卡视频| 丰满人妻一区二区三区站长| 国产中文字幕乱码2021官网| 欧美日韩亚洲综合一区二区三区| 亚洲午夜精品久久久伊人| 国产精品女同在线观看| 中文字幕亚洲乱码熟女一区2区| 福利在线观看视频在线观看| 国产内地激情精品毛片在线不卡 | 国产精品淫www一区二区 | 欧美日韩一区二区三区四区不卡| 成年人色网视频无码| 中文字幕在线观看免费国产| 2021国产精品午夜久久| 国产成人久久亚洲人成综合网| 欧洲日韩亚洲中文字幕| 日韩欧美在线一区二区观看网站| 亚洲中文字幕日韩精品在线| 国产中文字幕在线观看片| 亚洲毛片在线视频| 亚洲综合天堂AV网站在线观看| 国产成人亚洲综合二区| 偷拍福利一区二区每日更新| 日韩精品在线观看视频网站| 最近中文字幕2019高清视频| 国产激情视频免费观看| 欧美久久久久久中文字幕| 乱子伦av无码中文字| 粉嫩99精品99久久久久久| 中文国产成人精品久久不卡| 国产91精品免费观看久| 国产精品久久国产精品99| 最近2019中文字幕免费看| 女人夜夜春精品a片| 亚洲精品口国自一产A片 | 69久久国产露脸精品国产| 久久久久久国产一区二区三区| 中文字幕无码专区一VA亚洲V专| 国产高清AV麻豆久久| 午夜福利男女XX00在线观看| 亚洲视频在线播放一区二区 | 国产一国产一区秋霞在线观看| 精品日韩国产一区二区三区| 片多多免费观看高清影视| 欧美亚洲国产精品乱一区二区| 久久国产精品免费久久久| 国产免费观看久久黄av片软件| 亚洲日韩一区二区三区不卡| 日韩久久av免费一区二区三区 | 亚洲最新国产av一区二区| 国产精品网站在线观看免费传媒| av黄色国产一区二区三区| 国产美女一级a毛片大片40| 嫩草久久久精品影院| 国产一卡2卡三卡4卡免费网站| 99久久国产综合精品成人| 久久精品国产亚洲av高清色| 国产在线成人精品| 国产中文字幕在线观看免费| 2021国产精品午夜久久| mm1313午夜福利视频观看| 欧美日韩一级片一区二区| 国产精品视频二区三区| 热久久这里只有精品网址| 一区二三不卡亚洲欧美日韩久精品 | 国产AV成人一区二区精品| 日韩一区二区三区免费高清| 久久久免費視頻播放| 久久se人妻精品一区二区三区 | 在线免费不卡成人a毛片观看| 日韩无码精品中文字幕| 久久精品国产一区二区三区18 | 日韩无码专区一区二区三区| 国产日韩精品区一区二区三区| 国产日韩欧美在线不卡精品| 亚洲国产女人AV| 中文字幕日韩欧美视频| 亚洲日本va午夜在线电影| 天天做天天干天天操天天射| 日韩天堂在线旡码| 色偷偷亚洲中文av狠狠网| 欧美日韩精品一区二区三区高清视频| 国产精品一区二区三区激情| 人妻無碼久久精品| 久久精品女人的天堂AV| 欧美激情精品久久久久久| 国产精品久久一区二区无卡| 精品国产一区二区久久久久| 国产免费高清在线| 中文字幕永久免费观看| _国产高清精品一区二区三区_| 免费国产成人福网站| 国产啊v在线看免费播放| 久久久中文字幕精品日韩| 欧美成人黄在线观看| 精品精品一区二区三区水蜜桃| 91精品国产视频在线| 日韩亚洲欧美在线com| 日本一区二区在线不卡视频| 999zyz玖玖资源站免费在线观看| 最新日韩毛片一区二区三区| 亚洲成老女av人在线视| 亚洲欧美国产日韩视频| 一区二区三区四区国产精品| 欧美精品一国产成人综合久久| 无码视频免费一区二三区| 久久国产成人精品一区二区三区 | 在线观看91精品国产不卡| 在线香蕉一区二区三区| 国产精品偷伦视频观看有| 久久视频在线观看精品| 高清在线精品一区二区三区| 中文字幕人妻系列人妻无码 | 99精品一区二区三区无码吞精| 国产中文字幕在线观看片| 国产日韩视频在线播放| 久久成人av少妇免费| 天堂在线最新版www亚洲| 日韩人妻av不卡一区二区三区 | 日韩高清在线亚洲专区不卡| 五月婷婷视频在线观看| 亚洲午夜精品日本| 欧美日韩一区二区激情在线| 在线日韩AV免费永久观看| 亚洲国产www久久久久久| 成人久久18免费网站入口| 亚洲污污视频在线观看| 久久亚洲AV成人无码电影| 中文字幕久久精品一区二区三区| 午夜国产精品成人| 午夜免费福利电影院| 日本久久久久久一区二区| 国内综合视频在线观看 不卡| 尤物视频在线观看4区不卡| 成人国产一区二区三区精品| 久久久久中文无码精品| 亚洲精品视频福利在线观看| 国产成人精品日本亚洲高清| 国产一区二区亚洲人妻精品| 亚洲最大中文字幕在线视频| 97人人模人人爽人人少妇| 国产精品成人一区二区网站软件| 欧美日韩精品一区二区三区四区| 老汉精品免费av在线播放| 97影院在线午夜我不卡d丨| 国内精品一区二区三区四| 日本一区二区三区wwwcom| 成人国产精品一区二区网站公| 成人精品免费视频在线观看| 日本在线视频一区二区观看 | 国产一级淫片a免费播口| 婷婷国产成人精品一区二| 国产一级特黄aa大片视频 | 日韩无码精品专区| 亚洲精品欧美精品日韩精品| 一区二区三区日韩在线免费观看| 国产h片在线免费观看视频| 久久久久久一区二区毛片| 亞瑟影院亞瑟在线视频| 国产人成自精在线| 午夜久久一区二区狠狠干| 久久精品成人免费国产| 国产一区二区三区免费看看| 国产成人免费在线观看不卡| 污污在线观看国产黑丝| 呦男呦女视频精品一区| 国产91色综合久久免费分享 | 国精产品一区一区二区三区视频| 中文字幕av无码不卡| 久久97精品久久久久久久不卡| 亚洲 少妇 不卡小视频| 国产精品亚洲欧美二区在线观看| 久久99精品国产麻豆不卡| 精品久久久久久国产牛牛app| 97亚洲熟妇自偷自拍另类图片| 国产欧美一区二区三区小说| 粉嫩av一区二区三区麻豆| 久久久久中文无码精品| 日本亚洲美国不卡| 国产美女黄性色av网站| 一区二区三区日本在线播放| 亚洲欧美日韩久久久久久| 日本不卡高清视频| 色五月丁香五月综合五月4438| 97av国产精品一区二区三区| 无码中文字幕大全| 69久久国产露脸精品国产| 久久久国产99久久国产久}| 中文字幕无卡无码无免费毛片 | 国产精品免费全部免费观看| 日韩综合中文字幕视频在线| 精品国产91久久久久99果冻| 久久精品无码一区二区三区| ...国产人成视频在线视频 | 一本想高清视频在线观看| 国产无遮挡又黄又大免费视频| 美亚洲第一极品精品无码| www成人国产高清内射| 中国一级少妇免费毛片| 日本不卡一区二区三区 视频| 狼人综合免费视频在线| 亚洲精品97久久中文字幕| 亚洲日韩图片专区小说专区| 日韩中文字幕久久中文字幕| 久久久久久久综合色一本| 亚洲免费无线中文| 白白发布永久在线观看| 久久99精品国产麻豆不卡| 99久久久国产成人精品免费 | 蜜臀色婷婷热久久精品亚洲一区| 免费人成视频在线不卡| 欧美牲交videossexeso| 成熟妇人A片免费看网站| 中文字幕精品一区| 亚洲国产一区二区三区国语97| 国产97精品成人不卡在线观看 | 国产精品日韩在线观看一区二区 | 欧美日韩免费一区二区三区| 91精品国产无线乱码在线| 成人做爰69片免费看网站野花 | 深夜在线视频观看免费视频禁18| 亚洲国产国产综合一区首页| 日日骚_欧美日韩人妻精品一区| 日本一区二区三区wwwcom| 香蕉视频网站成人免费一区二区 | 欧美国产综合日韩一区二区三区| 久久精品国产亚洲小说专区| 99久久精品国产成人综合网络 | 国产日韩精品一区二区三区在| 91在线视频观看无毒不卡| 四虎国产精品永久地址入口| 国产一级在线观看| 久久久精品午夜免费不卡2| 四虎成人永久在线精品免费播放| 日韩 国产 在线一区二区| 精品欧美一区二区三区四区| 中文字幕av有码高清片| 性色?Ⅴ无码久久久久久免麻豆| 久久电影院午夜福利| 国内高清视频免费在线观看| 国产一级在线现免费观看| www.日韩欧美精品一区| 国产欧美精品久久99亚洲| 久久精品国产成人综合婷婷免费 | 亚洲一区二区三区一品精| 欧美日韩一区2区三区4区| 98国产一区二区三精品乱码| 日韩一区二区三区在线视频观看| 一区二区三区中文字幕av| 丰满精品人妻一区二区三区不卡 | 欧美精品一区二区在线观看 | 国产免费人成视频在线观看播放 | 亚洲无码精品电影| 亚洲一区视频在线| 五月天婷婷综合成人网| 欧美激情亚洲综合| 亚洲精品永久在线观看| 2020国产高清a视频| 把JK制服美女高潮视频| 日本免费午夜影院| 蜜月aⅴ欧美日韩国产精品| 国产三级精品在线观看91| 久久99热这里只精品| 18禁美女裸体无遮挡网站| 日韩1区二区三区四区免费观看| 日本韩国欧美一区二区在线| 久久久一区二区三区成人美女| 99久久精品一区字幕狠狠婷婷| 7777色鬼XXXX欧美色妇| 日本一区二区三区免费高| 国产最全h视频在线观看| 不卡的a 每日在线观看| 久久久久中文无码精品| 国产xxxx在线观看视频| 午夜国产精品亚洲免费看片| 日韩人妻av不卡一区二区三区| 国产一区二区精品久久久久久久| 伊人色综合久久88加勒| 成人国产精品一区二区网站公 | 亚洲欧美成人久久综合中文网| 欧美阿v高清资源不卡在线播放| 久久精品国产亚洲av蜜屁股| 2021AV天堂网在线视频免费| 成人av 一区二区三区| 秋霞福利午夜电影| 一级AV片久久精品| 欧美日韩日本国产一区二区三区| 国产日韩欧美在线播放不卡| 精品久久久久久无码人妻| 日韩欧美一区二区在线看| 日韩在线观看一区二区三区| 免费国产交换配乱婬视频| 亚洲色中文字幕无码AV| 午夜毛片专区区二区三区| 久久国产成人精品一区二区三区| 国产精品国三级国产av| 精品日本一区二区三区在线观看| 国产欧美日韩第一区在线| 国产乱子伦视频大全亚琴影院| 日本高清一区三区在线观看| 黄网在线免费视频| 国内精品免费网站牛牛| 亚洲精品视频在线观看中文字幕| 牛牛视频精品一区二区不卡| 高跟丝袜av在线一区二区三区| 亚洲高清无码8v在线视频| 99r精品视频只有精品高清6| 亚洲国产精品久久久久秋霞影院| 99视频精品全部在线观看| 中文字幕一区二区三区 ,99| 国产一区二区三区色成人| 国产精品久久久久免费av| 日韩天堂在线旡码| 国产免费人成视频在线观看| 午夜精品三级一区二区三区| 精品毛片18女人免费二区| 精品人妻av一區二區三區| 亚洲熟女av电影网站| 亚洲卡一卡2卡三卡4现在观看| 在线观看欧美日韩一区二区不卡| 污污在线观看国产黑丝| 九色综合精品视频在线播放| 欧美午夜视频福利一区| 日韩av中文精品一区二区| 国产精品免费一区二区区| 日本三级一区二区三区在线观看| 欧美日韩国产精品一区二区在线观看| 无码国模视频精选| 亚洲AV手机专区久久精品| 亚洲av无码一区二区三区四区 | 欧美一区 日韩一区在线| 在线日韩一区二区三区四| 国产中文字幕免费视频观看| 日韩欧美在线免费一区二区| 亚洲综合天堂AV网站在线观看 | 性色av一区二区三区人妻| 国产一级特黄aa大片免费| 91九色国产蝌蚪视频在线观看| 久久成人av少妇免费| 日本精品免费观看一区二区| 欧美交换配乱吟粗大25P| 欧洲亚洲精品久久久久| 黄色a级三级三级三级免费看| 成人精品网www久久久| 国产精品一区 二区在线观看| 四虎国产精品永久免费网址| 午夜精品三级一区二区三区| 国产午夜精品一区二区三区乱子| 日韩欧美不卡高清一区二区| 51精品视频在线一区二区| 欧美日韩亚洲另类一区二区三区| 无码h动漫精品一区二区三区| 一区二区三区四区午夜福利| 在线成人不卡欧美| 欧美日韩免费黄色| 天天射天天色天天插| 不卡日本视频一区二区三区| 免费国产在线精品一区二区| WWW内射国产在线观看| 亚洲黄色免费精品| 在线看片av h| 国内免费精品一区二区三区| 国产一区二区三区不卡欧美| 精品一区二区三区中文在线| 天堂亚洲中文字幕一卡| 国产熟睡乱子伦视频在线观看| 精品一区二区三区少妇| 久久久麻豆精品国产亚洲一区h| 日本无产久久99精品久久| 无码专区永久免费av网站| 国模私拍福利精品视频| 国产亚洲欧美日韩精品一区二区 | 久久精品国产一区| 亚洲人成无码网站十八禁| 亚洲av高清不卡在线播放| 手机直接看的免费av网| 国产三级日本三级在线观看| 在线视频欧美不卡| 四虎国产精品永久地址入口| AV天堂东京热无码专区| 在线观看未禁18免费视频不卡 | 欧美伊人久久大香线蕉综合| 亚洲欧美日韩在线一区二区三区| 午夜福利图一区二区免费看| 欧洲亚洲国产成人综合色婷婷 | 日韩精品在线视频中文字幕| 亚洲欧美丝袜 动漫专区| 精品伊人久久大线蕉色首页| 国产中文字幕视频免费观看| 国产一区二区在线精品观看| 国产精品18久久久久白浆| 久久精品一区二区三区四区| 最近中文字幕大全| 欧美野外疯狂做受XXXX高潮| 麻豆国产精品免费在线观看 | 国产精品一区二区久久精品爱微奶| 九九热久久只有精品3| 亚洲欧美日韩精品久久亚洲区| 69av在线播放| 欧美日韩中文亚洲ⅴ在线播放| 日韩视频一区二区三区四区五区 | 7788www亚洲毛片| 黄色三级高清无码| 欧美日韩精品一区久久久| 欧美老妇人XXXX| 少妇精品久久久久久一二三区| 国产精品久久齐齐| 国产精品一区二区国产激情久久 | 国产午夜福利在线免费观看| 亚洲第一区欧美国产综合| 国产精品日韩欧美一区三区综合| 91精品国产色综合久久成人| 视频人妻中文字幕一区二区| 国产三级久久精品三级| 日韩精品人妻中文字幕有码| 国产欧美日韩精品61在线不卡| 一区二区三区四区午夜福利| 国产不卡久久精品影院| 日韩人妻无码视频18岁| aaaaa少妇高潮大片| 国产一区二区三区色成人| 国产精品最新在线视频| 久久99精品国产一区二区三区| 欧美日韩另类综合一区在线观看| 国产精品日日摸夜夜添夜夜添1| 日韩中文字幕精品一区二区三区| 91美女人妻精品久久| 99国语激情对白在线观看| 午夜丁香婷婷综合| 日韩欧美一区二区三区不卡视频 | 久久精品国产亚洲AV麻| 国产美女视频免费观看网页| 日本美熟妇在线视频三区 | 国产高清一区二区三区四区五区| 中文字日产幕乱五区| 国产激情高中生呻吟视频| 中文字幕久久精品一区二区三区| 久久精品人人做人人爽电影| 久久免费看黄a级毛片| 久久国产乱子伦精品 | 国产我不卡一区二区三区| 日韩在线观看一区二区三区日韩| japanese国产乱在线播放| 天美传媒春节回家相亲孟孟| 8毛片A级18女人水真多| 一区二区三区不卡精品视频| 精品综合久久久久久97| 欧美成人图片亚洲精品网| 国产精品久久久久一区二区| 国产欧美另类精品又又久久| 国产不卡一区二区在线观看| 国产精品久久久久免费a∨不卡| 蜜桃av噜噜一区二区三区| 欧美精品成人99久久久久| 热久久精品一区二区三区| 亚洲精品美女在线观看播放| 99久久国产综合精品五月天| 韩国日本免费不卡钱在线看| 国产亚洲精品无久久久久久久| 亚洲一区二区三区一品精| 一区二区三区四区精品电影| 久久综合热这里只有精品| 国产理论在线观看| 在线视频免费观看不卡| 欧美久久精品中文字幕一区| 亚洲欧美国产dvd在线| 巨波霸乳在线K8永久免费视频| 国产精品久久久久久亚洲影视 | 亚洲一区二区三区日本久久| 国产免费破外女真实出血av | 精品一区二区久久久久蜜桃| 思思99思思久久| 欧美日韩1区2区在线观看.| 久久精品熟女人妻一区二区三区| 国产精品成人在线一区二区| 麻豆精品视频一区二区网址| 内射干少妇亚洲69xxx| 久久久精品成人免费看片| 亚洲欧美日韩Aⅴ在线观看| 国产一区二区在线视频免费观看| 在线观看成人免费视频不卡| 在线观看片免费观看不卡| 国产免费一区二区三区精品| 精品韩国亚洲AV无码一区二区三| 国产黄视频免费观看网站嫩草| 日韩美女视频免费一区| 国产三级视频在线观看9| 日本区二区三区在线观看| 一本想高清视频在线观看| 国产精品三级空姐在线观看| 国产高清不卡一区二区在线| 亚洲日韩在线a视频在线观看| 亚洲中文久久精品中文字幕| av无码人妻无人的天堂| 在线视频日韩精品第二页| 欧美野外疯狂做受XXXX高潮| 日韩在线视频观看有码在线| 久久久久久国产亚洲av| 欧美日韩亚洲精品一区二区三区| 亚洲视频免费观看| 日韩AV在线网址观看| 欧美日韩亚洲综合一区二区三区| 中文国产一级视频在线观看| 国产免费高清视频在线观看| 一区二区三区国产日本欧美| 亚洲精品九九久久 | 久久国产欧美国日产综合精品| 国产精品毛片一区二区16| 最新福利一区二区在线观看| 99久久免费看精品国产一区| 亚洲精品导航在线网站观看| 亚洲AV片不卡无码久久wy193| 爱情岛论坛首页永久入口| 国产精品毛片一区二区三区 | 久久亚洲精品成人无码网站夜色| 性色av一区二区三区免费播| 成人精品网www久久久| 亚洲无码Av一区二区三区,| 日韩高清中文字幕一二三区| 五月丁香激情综合视频| 了解最新亚洲高清专区| 亚洲熟女综合一区二区三区| 国产成人av一区二区三区| 国产成人AV片在线观看| 亚洲国产欧美激情在线播放| 亚洲欧美日韩Aⅴ在线观看| 成人精品一区二区三区电影 | 国产一区二区精品在线观看| 亚洲中文字幕久久无码| 国产中文字幕在线观看的| 欧洲美熟女乱又伦AA片精品| 亚洲精品中文字幕午夜在线 | 国产不卡高清视频在线观看| 99国产成人综合久久精品| 最新亚洲国产精品| 亚洲一区二区毛片在线观看| heyzo加勒比无码AV日韩| 中文字幕日韩欧美视频| 伊人久久亚洲综合| 国产日韩欧美在线视频播放| 国产女人水真多18毛片精品| 国产不卡高清视频在线观看| 色综合国产在线视频区| 欧美日韩国产综合在线一区| 国内精品久久影院| 中文字幕在线播放一区二区三区| 日本一区二区高清更新区| 亚洲 欧美 中文 日韩AⅤ| 十八禁美女裸露网站免费| 国产日韩欧美高清在线一区 | 亚洲日韩av免费在线观看| 精品成人a区在线观看| 国产一区二区影院在线观看| 日韩精品一区二区三区十八| 国产成人精品一区二区三区av| 亚洲精品国产情侣Av在线| 中文字幕久久精品一区二区三区 | 精品人妻一区二区免费视频| 久久精品国产精品亚洲洲| 96视频在线网址| 最近2019年最中文字幕视频| 亚洲欧美国产∧v精品综合网| 国产主播在线一区二区在线| 91精品国产自产观看在线| 亚洲一区二区三区在线免费电影| 久久精品一区二区三区亚洲小说 | 久久精品一区二区中文字幕日本| 久久精品国产精品国产一区| 一区二区三区日韩精品在线观看| 日韩 国产 欧美 精品 在线| 日本一区二区三区18禁| 亚洲一区精品国产| 欧美性性性性性色大片免费的 | 青青草原国产av福利网站| 91九色熟女欧美日韩欧美| 一个人看的免费视频www中国| 日韩欧美一区二区三区播放| 久久久久影院色老大2020| 日韩av一区二区三区精品久久| 国产激情四射视频在线观看| 好看的最新中文字幕一页av| 99国产一区二区三区亚洲| 午夜福利片国产精品| 国产成人精品 在线观看| 亚洲一区首页任你躁XXXXX| 亚洲Av有声小说一区二区| 成人精品一区二区三区四区| 青椒免费视频午夜毛片| 91久久精品人妻一区二区三区 | 国产精品老熟女视频一区二区 | 真人一级毛片全部免费观看| 亚洲欧美日韩 中文字幕不卡| 麻豆国产三级在线观看| 亚洲精品456在线播| 五月丁香花激情综合网| 欧美激情一区二区精品免费视频 | 国产一区二区三区av不卡| 在线观看视频免费不卡的| 国产免费av吧在线观看不卡| 蜜桃一本色道久久综合亚洲精品冫| 精品国产自在久精品国产| 日韩精品一区二区四季在线观看| yy111111少妇光屁股免费影院 | 久久99热只有视精品6国产| 国产免费观看久久黄av片软件| 国产av性色av一区二区| www国产亚洲精品久久小说 | 国产一级c爱做片免费100| 日韩精品第一区二区三区,| 久久久精品久久久久特色影视| 999久久免费国产精品| 中文国产日本在线播放免费 | 久久国产精品成人免费秋霞 | 不卡视频精品在线免费观看| 国产av精选一区二区三区| 日韩 国产 在线一区二区| 久久精品麻豆日日躁夜夜躁妓女| 韩国亚洲视频一区| 亚洲国产精品午夜福利| 日韩一区二区三区在线播放 | 一级做a爰片国产在线观看| 日本精品一区二区在线看| 成人精品国产一区二区三区| 国产а∨天堂网免费一区二区 | 国产青春草在线观看视频| 欧美国产另类久久久精品| 亚洲午夜精品久久久伊人 | 亚洲精品导航在线网站观看| 一級做a愛片久久毛片A片V| 一区二三不卡亚洲欧美日韩久精品| 国产高清在线精品一区二区成人| 亚洲天堂在线观看视频| 亚洲春色激情美女视频网站| 亚洲精品成人久久www| 视频人妻中文字幕一区二区 | 国产精品久久久久久久成人av| 国产免费人成视频在线观看| 中文字幕免费视频精品一区观看| 99热亚洲色精品国产88| 99国产精品国产精品久久| 日韩 欧美 国产 日本| 久久精品人妻系列中文字幕| 最好看的2018免费观看在线| 国产成人久久亚洲人成综合网| 国产精品网站在线观看免费传媒 | 国产精品久久久亚洲一区二区 | 日本免费在线一区二区三区| 韩国日本亚洲免费| 久久精品WWW人人爽人人| 日韩欧美久久精品中文字幕| 在线观看v片免费视频| 欧美三级在线观看精品不卡久| 亚洲图片在线视频中文字幕| 一区二区三区高清无码| 久久精品国产这里是免费| 国产精品免费全部免费观看| 在线国产视频有码字幕| 免费40岁女人特级毛片| 国产欧美一区二区三精品酒店| 91精品人妻一区二区三区精| 日韩av手机在线观看一区二区| 国产69精品久久久久99尤| 中文国产一级视频在线观看 | 亚洲精品乱码久久久久久金桔影视| 国产精品成人一区二区1| 久久精品国产亚洲av高清密臀| 特级毛片www免费五月天| 亚洲国产成人久久精品91麻豆| 四虎国产精品成人免费久久| a在线视频免费观看| 精品久久久久成人码免费动漫| 亚洲精品成人久久www| 欧美日韩一区高清在线观看| 无码国内精品久久人妻| 国产IGAO视频网在线观看| 最新日本一区二区不卡在线播放| 欧美日韩1区2区在线观看.| 日韩一区二区三区精品免费观看 | 国产一级黄色片在线免费观看| 国产精品精品一区二区在线观看 | 国产精品视频二区三区| 91超碰极欧美日韩日本 | 精品一区二区久久久久久网站| 日韩欧美久久精品中文字幕| 丰满人妻一区二区三区免费视频| 亚洲综合天堂AV网站在线观看| 色综合久久中文综合网| 国产精品欧美久久二区66| 欧美日韩国产高清一区二区三| 国产欧美日韩一区二区三区在线| 日韩久久av免费一区二区三区| 一区二区三区日本在线播放| 日韩亚洲欧美有码在线电影| 精品国产一区二区三区观看不卡| 日韩在线一区二区三区不卡 | 无码福利一区二区三区 | 国产精品久久久亚洲| av无码免费无禁无码网站| 国产精品久久久久天天看| 热久久这里只有精品国产| 在线观看v片免费视频| 国产精品日本一区二区在线播放| 欧美日韩在线一区二区三区| 伊人久久在线观看| 91精品人妻视频一区二区三区| 国产SUV精品一区二人妻| 黄视频在线免费看| 日韩精品一区二区三区四区66 | 国产精品久久久久伊人| 久久精品亚洲乱码中文字幕最| 伊人天堂av无码av日韩av | 日韩欧美一区二区在线看| 亚洲精品AV中文字幕在线| 中文字幕日美韩专场| 精品国产一区二区三区麻豆精| 亚洲免费国产午夜视频| av在线成人一区二区三区| 国产三级精品在线观看91| 亚洲中文字幕第八页在线看 | 性少妇freesexvideos强迫| 欧美激情国产日韩精品一区18| 日韩大片一区二区三区av| 国产aⅴ精品一区二区久久| 欧美成人免费看片一区| 日韩福利国内主播视频在线| 国产精品全国免费观看高清 | 久久国内精品自在自线91| 国产又黄又a又潮娇喘视频| 欧美日韩精品综合久久| 色哟哟国产成人精品免费| 中国一区二区三区日本儿| 麻豆国产成人AV在线播放欲色| 精品一区中文字幕一区二区三区| 亚洲毛片在线视频| 波多野结衣久久中文字幕| 亚洲天堂网在线观看视频| 日韩欧美一区二区三区播放| 亚洲一区二区三区小说| 亚洲一区二区三区人妻在线| 精品一区二区成人免费视频| 免费一级做a爰片久久毛片| 日本在线观看不卡一区二区| 国产成人久久精品麻豆二区| 国产区激情区精品视频区一99| 亚洲精品一级片a| 白白发布永久在线观看| 国产毛片久久久久久久久久| 久久精品国产91精品亚洲| 久久久久国产成人精品电影| 精品人妻码一区二区三区| 久久久久人妻精品摸提一区二区 | 色综合视频一区中文字幕| 日韩欧美亚洲经典在线一区二区| 亚洲综合在线第五页| 精品国产91久久久久99果冻| 韩国精品一区二区三区高清不卡| 又黄又爽的视频在线观看网站| 青青草视频在线观看国产| 国产,欧美,日韩aⅴ不卡在线| 欧美一区二区三区在线视频| 亚洲欧美日韩免费一区二区三区| 三级毛片久久久久久久女人18| 国产精品久久久久久久久久久不卡 | 亚洲中文字幕在线观看网址| 亚洲第一视角不卡高清在线| 伊人久久综合欧美日本亚洲| 极品网站久久区一久久区二看| 日韩欧美精品-区二区三区| 欧美日韩免费一区二区三区| 亚洲精品一级片a| 精品人妻少妇一区二区三区| 欧美日韩国产综合精品一区| 五月婷婷开心中文字幕| www.日韩精品一区二区三区| 亚洲国产精品不卡在线电影| 欧美日韩精品一卡二卡不卡| 在线看的免费网站黄2018| 日韩欧美一区二区三区不卡视频| 亚洲欧洲精品成人久久曰影片| 成人亚洲日韩AV一区| 欧美日韩x8x8视频| 免费精品久久久久久成人av| 中文字幕亚洲欧美在线播放| 日韩欧美国产一区二区| 久久AV无码专区亚洲AV桃花岛| 亚洲国产精品高清一区二区五区| 精品国产免费一区二区三区| 日韩精品中文字幕第一区| 亚洲欧美日韩久久久久久| 欧美老熟妇一区二区三区四区| 国产白丝视频在线观看| 337p日本大胆欧洲亚洲色噜噜 | 国产人久久人人人人爽按摩| 99久久国产一区二区| 成人 在线 一区二区三区| 国产亚洲精品自在久久蜜TV| 日本不卡一区二区三区在观看| 少妇爆乳无码专区网| 国产日韩厂亚洲字幕中文| 一本大道香蕉在线资源| 日本亚洲美国不卡| 日韩在线视频观看有码在线| 欧美日韩在线不卡一区二区| 精品一区二区三区在线观看视频| 国产免费久久精品99RE丫丫一| 98国产一区二区三精品乱码| 一区二区三区日韩在线免费观看| 顶级毛片成人免费看视频| 人妻久久一区二区三区精品99| 精品人妻码一区二区三区久久久| 精品无人国产偷自产在线| 国产av一区二区三区丝袜| 欧美激情国产日韩精品一区18| 国产免费人成视频在线观看播放| 国产精品日韩精品一区二区| 中文字幕 人妻熟女| 中文字幕人妻精品一区二区 | 久久99精品国产一区二区三区 | 亚洲国产日韩在线人成电影| 中文字摹草美女Av| 亚洲av高清一区二区| japanese国产乱在线播放| 国产视频a区区在线观看| 中文乱码人妻系列一区二区| 亚洲欧美国产日韩视频| 综合激情六月婷婷| 91精品国产色综合久久成人| 色婷婷精品二区久久蜜臀av| 久久精品无码精品专区| 欧美日韩视频在线播放一区二区| 黄动漫视频在线免费看网页| 把JK制服美女高潮视频| 国产熟妇搡bbbb搡bbbb| 国产日韩欧美另类在线视频| 国产成人精品午夜一区二区三区| 亚洲欧洲无码精品ⅤA| 精品深夜av无码一区二区| 中文字幕av三区三级爽| 全程粗话对白视频videos| 国产一级精品免费看| 久久9精品区_欧美日韩| 成人午夜久久国产18公司| 久久精品国产99国产精品严洲| 2020狠狠躁夜夜躁人人爽| 首页a∨欧洲色美| 国产精品天干天干综合网| 四虎国产精品永久免费网址| 亚洲午夜久久久久久噜噜噜 | 风间由美久久亚洲中文字幕| 在线观看国产成人av天堂不卡| 91精品国产一区免费观看| 最新日本一区二区三区视频| 国产精品免费全部免费观看| 久久精品熟女亚洲av麻豆女痛| 国产思思99re99在线观看| 91亚洲国产成人久久蜜臀| 国产日韩三级中文字幕| 激情人妻中出中文字幕一区| 国产精品原创巨AV无遮挡 | 好男人AV天堂全网| 亚洲国产成人a精品不卡在线| 久久9999三级亚洲成熟| 成人区精品人妻人妻av| 亚洲系列国产精品| 亚洲国产欧美另类在线观看 | 亚洲ve中文字幕久久一区二区| 免费播放片高清视频| 色99久久久久高潮综合影院| 欧美日韩一区二区三区色吧| 日韩精品一区二区伦理视频| 国产三级精品成人| 毛片无遮挡高清免费久久| 在线看片免费人成视| 99re热久久这里只有精品| 欧美一级二级三级在线播放| 综合人妻少妇一区二区三区| 国产精品玖玖资源站大全| 97超碰国产精品最新| 久久成人精品国产免费网站| 国产欧美韩日一区二区三区| 国产成人精品日本亚洲网站| 69堂精品视频在线观看免费| 精品人妻久久久久久久久| 日本不卡一区二区视频在线观看| 日本一区二区高清更新区| 久久精品人妻一区二区三区 | 天天看天天噜噜噜在线视频 | 91精品国产综合久久久久| 欧美成人精品久久精品| 日本高清色本在线观看| Av天堂最新手机网址| 国产欧美一区二区精品性色| 久卡国产精品久久久毛片这多| 久久久久久久久免费看无码| 日韩av在线一区二区三区| 99思思午夜精品在线夜色女| 亚洲国产精品久久久久秋霞小| 一区二区三区日韩精品粗| a毛片成人免费全部播放| 久久夜色精品国产尤物| 免费看av网站中文字幕| 一区二区三区欧美日韩精品在线| 久久亚洲字幕精品熟女一区| 久久亚洲国产精品日日av夜夜 | 亚洲日韩中文字幕A∨| 亚洲一区二区三区小说| 大香蕉大香蕉国产精彩视频 | 久久精品国产亚洲vr高清不卡| 国产精品国产午夜免费看福利| 在线观看日本高清一区二区| 国产精品直播在线观看av| 亚洲欧美日韩专区一区二区| 中文字幕久精品免费视频| 国产又大又黑又粗免费视频| 少妇人妻综合久久中文字幕| 天天躁夜夜躁狠狠综合2020| 在线视频日韩欧美国产二区| 天天躁日日躁狠狠躁欧美日韩| 综合精品欧美日韩国产在线| 亚洲人成伊人成综合无码| 亚洲国产成人精品青青草原| 蜜臀av中文字幕一区二区| 国产精品成人一区二区三区吃奶 | 精品BRAZZERS欧美教师| 久久国产黄色大片| 日本美熟妇在线视频三区 | 亚洲日韩中文字幕A∨| 在线视频欧美不卡| 夜精品A片一区二区无码| 国产亚洲精品熟女国产成人| 日韩无码专区一区二区三区| 久久99热这里只有精品99| 日韩区欧美国产区在线观看| 国产激情视频图片qvod| 一区二区三区国产日本欧美| 精品人妻va人妻中文字幕| 免费观看国产精品视频大全| 亚洲最大中文字幕在线观看视频| 色99久久久久高潮综合影院| 9191精品国产免费久久片| 欧美一区二区三区 日韩| 久久精品天天中文字幕人妻| 久久精品亚洲精品国产区美| 亚洲中文字幕一区精品自拍| 欧美色大片影片在线看| 激情视频在线观看黄免费| 中文字幕国产高清视频在线观看| 国产98色在线日韩一区二区| 欧美日韩国产看片一区二区| 色综合久久久中文综合| 欧美牲交videossexeso| 欧美亚洲日韩aⅴ在线观看| 99RE久久精品国产| 99热这里热这里只有精品| 国产精品久久久久久久久免费| 日本不卡一区二区视频在线观看 | 国产精品自在自线亚洲| 成人乱码一区二区三区| 成人av影片一区二区三区| 在线观看视频免费不卡的| 精品国产免费av二区二区| 国产毛片一区二区三区视频| 国产成人免费ā片在线观看老同学| 片多多免费观看高清影视| 日韩欧美一区二区三区不卡视频 | 小视频在线国产不卡观看福利| 2022AV天堂免费在线观看| 亚洲色www永久网站| 色婷婷丁香九月激情综合视频| 一级国产免费xxxx| 中文字幕aⅴ天堂在线| 日韩系列中文字幕在线观看| 久久人妻AV中文字幕| 亚洲av日韩综合一区| 欧美 一区 日韩 在线| 精品日韩欧美久久久久久久久久| 成人av 一区二区三区| 99爱视频免费高清在线观看| 国产精品自产拍在线18禁| 亚洲欧美日韩在线一区二区三区| 国产精品久久久久久久影视| 日韩一区二区三区免费在线播放| 日韩高清在线亚洲专区不卡| 中文字幕国产高清视频在线观看 | 欧美色欲一区二区三区在线观看| 午夜福利1314| 巨波霸乳在线K8永久免费视频| AV无码一区二区三区| 国产精品久久久久影院亚瑟| 99久久人妻精品无码二区| 久久精品国产第一区二区三区 | 国产精品女久久久一区二区| 欧美人妻福利精品一区二区| 欧美色欲一区二区三区在线观看| 国产美女18毛片水真多| 欧美日韩在线精品一区二| 国产人成精品午夜在线观看| 国产三级日本三级在线观看| 国产亚洲欧美视频在线观看| 久久久成人精品一区二区三区| 日韩一区二区浪潮av在线| 日本精品不卡一区二区视频| 国产人成免费在线观看| 中文精品一区二区三区四区| 狠狠色综合网站久久久久久久| 欧美日韩综合免费视频| 亚洲农村妇女AAAA级片| 中文成人无码精品久久久不卡| 亚洲老板91色精品久久| 青青草国产青春综合久久| 黄色片很黄很黄很黄国产40| 中文字幕av制服人妻二区| 国产a级毛片久久久久久| 久久国产热这里只有精品| 久久国产日韩精品一区二区 | 欧美日韩欧美日韩| 波多野结衣高清无码一区| 亚洲av永久无码天堂网| 亚洲中文字幕第一人码| 国产av性色av一区二区| 久久综合久久综合久久综合| 国产激情高中生呻吟视频 | 亚洲国产日韩中文字幕| 欧美日韩国产精品一区二区 | 中文有码精品视频在线| 精品伊人久久大线蕉色首页| 国产内地激情精品毛片在线不卡| 一级做a爰片久久毛片成人| 91久久亚洲综合精品日本| 亚洲欧美日韩高清不卡一区二区| 国产一区二区三区精品综合| 91熟女国产色婷婷| 国产精品美女网站在线观看| 一区二区三区中文字幕av| 欧美交性a视频免费| 欧美日韩aⅴ一区二区三区| 亚洲婷婷五月色香综合缴情| 久久精品国产亚洲77| 久久久久久亚洲精品美女| 人妻中文精品日韩久久aⅴ一区| 国产毛片久久久久久久久久| 久久久久国产精品中文字幕| 久久精品熟女人妻一区二区三区| 亚洲精品456播放| 国产精品日韩欧美一区二区| 国产午夜成人电影在线| 国产传媒天美av一区二区三区| 麻豆国产成人AV在线播放欲色| 日本一区二区三区高清日韩| 国产精品欧美一区二区三区激情| 精品BRAZZERS欧美教师| 欧美精品一区二区在线观看| 欧美日韩国产另类在线观看| 国产h片在线免费观看视频 | 国产内地激情精品毛片在线不卡| 蜜臀久久精品国产亚洲av| 黑粗一级黄色视频| 国产在线精品一区二区三区四区 | 人妻少妇一区二区三区四区| 亚洲精品一区二区无码夜色| 免费国产va视频永久在线看| 国产欧美日韩电影成人网站| 亚洲国产中文乱码精彩av| 国产精品不卡一区在线观看| 久久久中文字幕人妻| 国产亚洲欧美日韩综合久久| 日本免费在线一区二区三区 | 夜夜女人国产香蕉久久精品| 日韩女同在线二区三区| 亚洲欧美一区二区三区福利视频| 久久精品亚洲国产av高清| 欧美日韩在线第一区二区| 一本一本久久a久久| 日本免费一区二区高清在线观看| 国产无遮挡又黄又大免费视频| 国产a区一区二区三区精品免费 | 日韩精品免费一区二区三区观看 | 99r精品视频只有精品高清6 | 日韩人妻无码视频18岁| 日韩欧美一区二区三区免费 | 好看的最新中文字幕一页av| 亚洲国产日韩精品一区二区久久| 久久99热这里只精品| 色噜噜狠狠色综合网| 成年女人毛片视频在线观看| 久久超级碰碰碰一区二区三区| 99精品无码视频| 91精品久久久久亚洲国产 | 久久久久久AV无码免费网站下载| 国产精品原创巨AV无遮挡| 日本久久少妇一区二区三区| 国产精品久久久亚洲| 最近中文字幕2018免费| 在线秒播av波多野结衣| 亚洲国产精品久久久久秋霞影院| 亚洲国产成人精品久久国产| 国产婷婷综合在线视频中文| 丁香六月婷婷综合激情动漫| 国产精品日本一区二区不卡视频| 97视频人妻免费公开| 成年人在线观看免费毛片| 伦埋琪琪电影院久久| 国产精品久久久久久久亚洲调教| 久久99精品国产首页综合指数| 中文字幕人妻精品一区二区| 夜精品A片一区二区无码| 欧亚日韩在线视频| TD天堂网www在线资源| 国产精品国产精品国产专区不卡| 国产欧美日韩一区二区免费| np在线视频欧美日本在线| 亚洲精品自拍aⅴ在线| 青草99在线视频免费观看| 香蕉视屏免费播放| 99免费精品无码视频| 91麻豆成人久久精品二区三区| 亚洲国产日韩精品一区二区久久| 成人av影片一区二区三区| 女人18毛片a级毛片久久精品| 久久久久久a亚洲欧洲av| 日韩精品中文字幕第一区| 91导航在线观看| 国产成人一区二区三区在线播放 | 久久精品α亚洲国产v高清| 亚洲乱码中文字幕手机在线| 尤物在线视频yw193国产| 亚洲午夜久久久久久国产精品| 无码国内精品久久人妻| 亚洲av成人精品一区二区| 免费A∨中文高清在线| 精品一区二区三区在线观看| 中文字幕av三区三级爽| 国产精品一区二区久久国产野外| 精品国产乱码久久| 高清精品一区二区三区不卡| 久久一日本综合色鬼综合色| 一区二区三区AV| 国产麻豆a毛片综合在线| 欧美精品一区二区在线观看播放| 久久只有这里有精品热久久| 久久精品国产亚洲av成人观看| 亚洲av手机版在线观看| 精品国产欧美一区二区三区不卡| 在线观看茄子视频APP| 黄色成人免费一区二区三区网站| a级毛片18岁一上在线观看| 色综合国产在线视频区| 日韩欧美一区二区三区在线观看| 最近中文字幕2018免费| 亚洲综合图区小说专区| 国产a级片免费观看| 久久久久人妻一区精品伊人| 7878成人国产在线观看| 久久国产成人av片免费看| 国产成人精品一区二区在线观看| 欧美色综合天天久久综合精品| 国产成人一区二区三区| 国产精品成人一区二区三区| 日韩欧美不卡高清一区二区 | 久久精品α亚洲国产v高清| 午夜福利青春青草久久| 亚洲人成在线播放a偷伦| 国产免费高清无需播放器| 2018久久精品免费视频| 亚洲国产精品久久久999| 91在线视频观看无毒不卡| 一区二区三区精品日本在线| 国产精品成人99久久久久| 国产人碰人摸人爱免费视频| 国产高清在线精品一区二区| 日韩欧美亚洲另类激情在线| 精品久久久久久久中文字幕| 国产欧美日韩免费在线观看| 熟女俱乐部五十路二区AV| 午夜精品一区二区三区免费视频| 亚洲18卡通动漫在线播放| 久久精品丰满人妻熟妇99| 亚洲欧美日韩一卡二区不卡| 久久国产对白五月婷婷| 亚洲免费每日在线| 午夜在线免费视频| 日本欧美真人三级在线a| 高清精品一区二区三区不卡| 中国一级毛片免费看| 国产一区二区三区香蕉蜜臀| 日本一区二区三区wwwcom| 精品国产什么乱码区二区| 成人精品3dh动漫一区二区| 四虎影视国产精品永久入口| 欧美乱码一区二区三区在线看| 精品精品国产自在久久| 国产,欧美,日韩aⅴ不卡在线 | 久久久久久久国产亚洲日本| 国产精品久久久久正在播放| 欧美精品一国产成人综合久久| 日韩精品一区在线观看麻豆| 日韩在线精品成人av免费观看| 亚洲午夜精品一毛片在线| 嫩草官网视频入口| 一级女性全黄久久生活片免费| 日本一区二区三区不卡不码| 日韩欧美精品观看| 国产一二区在线观看视频| 99RE久久精品国产| 久久亚洲国产精品123区| 成人精品一区二区三区电影| 99国内揄拍高清国内精品对白| 污污在线观看国产黑丝| 久久综合婷婷五月| 精品欧美日韩一区二区三区| 国产一级淫片a级aaa| 超碰免费人人干网站| 日韩在线一线二线免费视频| 日本一区二区资源在线观看| 少妇爽快一级片视频| 青青草国产青春综合久久| 日本欧美一区二区三区在线播放| 欧美一区二区日韩在线播放| 日本强好片久久久久久aaa| 2019中文字幕永久在线视频| 国产美女被遭强高潮无套| 95gao国产成视频在线观看| 国产欧美一区二区精品久久久| 最新热久久99这里有精品| 一区二区三区不卡福利视频| 四虎永久在线高清国产99精品| 国产精品一二三四区免费入口| 久久全国免费视频| a级毛片 黄 免费观看| 精品在线观看一区二区三区四区| 一本一本久久a久久综合| 久久精品国产亚洲av婷婷| 日本一区二区高清更新区| 视频二区三区中文字幕在线 | 四虎影视国产精品永久入口 | 2020国产成人精品视频| 最大亚洲av手机在线观看| 久久久久人妻一区精品色戒| 欧美一级爽快片淫片高清免费 | 日韩高清在线不卡一区二区 | 污污网站网址在线观看日本黄| 午夜嘿嘿嘿在线观看| 最近免费中文字幕MV在线电影| 成年人免费在线看片网站| 伦埋琪琪电影院久久| 欧美人妻少妇一区二区三区| 国产精品一区二区三区-免费完| 国产中文字幕电影在线观看| 久久中文字幕最新资源国产| 亚洲日本欧美久久久久久| 久久99精品国产综合毛片宅男| 久久久中文字幕精品日韩| 亚洲视频在线视频中文字幕| 日韩欧美在线成人一区| 一级我不卡在线视频免费播放| A 成 人小说网站在线观看| 亚洲精品中文字幕久久久| 国产精品露脸国语对白河北| 天天综合成人一区二区| 日韩精品一区蜜桃av在线| 片多多免费观看高清影视| 亚洲中文字永久在线| 亚洲人成无码网站十八禁| 无码人妻aⅴ一区二区三区| 啦啦啦免费视频卡一卡二| 欧美一级做a爰片免费| 日韩精品无码AV中文无码版| 白白发布永久在线观看| 日韩精品一区二区三区精品| 日本在一区二区三区在线| 亚洲欧美日韩免费一区二区三区| 亚洲国产精品久久久久秋霞小 | 99精品国产一区二区三区不| 日本一区二区三区在线免费播放| 五月婷婷开心中文字幕| 国产不卡一区二区三区视频| 一级午夜av大片免费观看 | 精品国产av一区二区三| 亚洲国产精品不卡在线电影| 97porm自拍视频区在线| 免费久久99精品国产自在现| 欧洲精品无码一区二区三区的视频| 人妻AV综合网站一区二区三区| 国产福利不卡在线观看视频| 日韩黄色av网站在线观看| 最好看的2018免费观看在线| 伊人久久情人综岁的合网18| 亚洲欧洲国产成人不卡| 蜜臀AV午夜一区二区三区| 国产一区二区三区在线观| 久久久精品久久久99少妇| 亚洲精品国产av成人| 浴室小视频午夜国产一区| 国内综合视频在线观看 不卡| 亚洲精品午夜久久久伊人| 中文无码人妻一区二区三区| 9l国产精品久久久尤物av| 日韩亚洲欧美精品一区二区| 亚洲一区二区三区精品人妻| 国产一区二区三区精品综合| 国产日韩亚洲欧美另类在线| 亚洲综合无码一区二区| 久久麻豆精亚洲av品国产精品| 国产免费一级高清淫曰一本篇 | 欧美日韩一区二区99视频| 高清午夜精品一区二区三区| 国产精品国产三级国产专播一| 日韩中文字幕久久中文字幕 | 国产精品不卡一区在线观看| 国产成人av大片在线播放| 国产高清视频在线免费观看| 日本免费一区二区三区在线| 日韩人妻高清在线视频| 97人人爽人人爽人人人片| 一区二区三区日本在线观看| 亚洲欧美中文日韩v在线观看| 久久69热人妻偷产精品久| 国产毛片久久久久久久久久| 9丨人妻精品一区二区三区| 性色av一区二区三区免费播| 久久这里精品国产免费99热| 欧美亚洲国产精品一区二区| 国产98色在线日韩一区二区| 国产69精品久久久久APP下载| 麻豆va在线精品免费播放| 一级做性色a爱片久久片| 日本欧美伊人久久| 国产精品偷伦视频观看有| 日韩一区二区三区777av| 高清不卡一区二区三区视频| 中文字幕人妻无码专区| 欧美精品一区二区在线观看播放| 国产中文字幕在线视频免费观看| 国产做a爱视频在线观看| 日韩美女视频免费一区| 成人做爰69片免费看网站野花| 国产—久久香蕉国产线看观看 | 无码中文字幕大全| 日韩在线视频观看国产欧美| 拍拍视频爽爽影院在线观看免费 | 精品综合久久久久久97| 欧美日韩欧美精品| 中文无码不卡中文字幕婷婷色| 亚洲无码免费午夜| 999久久免费国产精品| 成人h动漫精品一区二区樱花| 一级做a爱的免费的视频| 日本不卡一区二区三区久久精品| 久久精品亚洲男人的天堂| 久久久久久a亚洲av夜夜| 日韩欧美一区二区不卡看片| 精品日韩一区二区三区在线播放 | 51精品视频在线一区二区| 亚洲精品456播放| 欧美日韩国产综合在线一区| 久久亚洲色www成人不卡| 最新不卡av手机在线影院| 欧美 日本 国产 精品 一区| 国产亚洲va在线电影在线播放| 国产色在线免费观看| 中文字幕在线观看免费国产| 国产成人免费精品久久久免费| 日韩av一区二区免费网址| 狼色在线视频国产| 在线视频欧美不卡| 精品人妻一区二区三区99性| 久久精品无码专区免费青青| 性欧美牲交xxxxx视频欧美| 中文国产一级视频在线观看| 国产精品美女网站在线观看| 亚洲AV日韩AV天堂影片精品一| 亚洲国产精品久久久999| 源欧美三级成人精品| 最刺激黄a大片免费观看| 国产精品久久久久久久久影视| 亚洲专区中文字幕| aaaa国产精品一级不卡免费| 9l国产精品久久久尤物av| 国产视频人人视频中韩| 蜜桃一区二区三区免费看| 久久99热这里只有精品| 不卡日本欧美在线观看一区| 亚洲人成网线在线VA播放| 制服丝袜中文在线| 精品亚洲线在观看| 亚洲国产成人久久久网站| 久久精品WWW人人爽人人| 日本一区二区三区高清在线视频| 福利在线观看视频在线观看| 国产69精品久久久久APP下载| 日本免费在线视频一区二区| 午夜不卡av在线免费观看| 久久AV女人天堂| a级国产精品片在线观看| 7777色鬼XXXX欧美色妇| 国产束缚高清在线观看| 八戒午夜午夜福利视频| 成人久久18免费网站入口| 久久婷婷免费综合国产精品| 在线 不卡 免费 欧美| 超级碰碰人妻中文字幕| wwwAV在线App| 伊人大香线焦狠狠鲁的视频最快| 午夜理论片在线观看免费丶| 精品久久久久久国产牛牛app| 国产日韩视频在线播放| 999久久久一区二区三区| 亚洲人成亚洲精品| 人妻系列无码专区中文有码| japanese国产乱在线播放| 久久精品一区二区三区毛片| 亚洲欧美另类在线观看一区二区| 午夜福利天堂一区二区在线观看| 国产精品大片免费中文字幕 | 亚洲欧洲国产成人综合在线观看| 中文字幕免费视频精品一区观看| 国产欧美日韩在线观看不卡| 亚洲国产三级片网站在线播放| 国产99久久99热这里精品5| 国产毛片久久久久久国产毛片| 国产精品露脸国语对白河北| 国产黄a三级三级三级在线观看| 日日摸夜夜添夜夜无码区| 国产成人精品三级高清久久91| 精品国产一区二区三区久久| 日本免费午夜影院| 国内精品久久人妻一区二区| 久久精品亚洲精品国产区美| 国产欧美日韩综合一区二区三区| 国产欧美日韩不卡在线视频| 精品视频一区二区三区在线播放| 人与动人物xxxx毛片人与狍 | 国产精品美女久久久久久久| 日韩一区二区三区不卡区| 久久久久久亚洲精品6919| 日韩在线视频观看中文字幕| 国内精品人妻无码久久久| H女搞黄视频网站| 精品人妻69一区二区三区蜜桃| 在线电影日韩精品中文字幕| 久久精品国产精品国产一区| 欧美性受XXXⅩ黑人猛交| 又爽又黄又湿在线网站免费看| 麻豆成人久久精品一区二区三区| 日韩欧美国产第二区| 国产主播在线一区二区在线| 麻豆va在线精品免费播放| 91九色国产蝌蚪视频在线观看 | 热久久这里只有国产中文精品 | 国产精品乱码在线免费观看| 亚洲欧美日韩另类精品一区二区| 国内精品自线一区二区三区2021| 人妻久久一区二区三区精| 国产精品熟女一区二区三| 亚洲精品分类在看在线观看| 日本视频一区2区不卡免费| 精品亚洲成a人在线播放| 嫩草久久久精品影院| 不卡视频精品在线免费观看| 91亚洲精品麻豆| 黄色成人免费一区二区三区网站 | 精品成人一区二区三区免费视频| 日韩精品在线观看视频网站| 日韩精品久久久中文字幕| 最刺激黄a大片免费观看| 亚欧日本污污一区在线观看| 中文一区二区三区免费毛片 | 国内精品久久久久影院日本| 日韩人欧美?片内射久久| 国产精品久久久久久夜夜夜夜夜 | 福利一区二区视频| 国产成人aⅴ一区二区三区| 精品日韩亚洲欧美高清a| 久久一日本综合色鬼综合色| 日韩福利国内主播视频在线| 国产一区二区三区香蕉蜜臀| 日本一区二区三区18禁| 久久99国产成人亚洲精品jk| 国产免费av吧在线观看不卡| 国产尤物亚洲精品不卡| 久久频这里精品99香蕉久网址| 中文字幕一区二区三四区| 在线日韩一区二区三区不卡| 992精品在线观看| 一级国产免费xxxx| 99RE 久久这里只有精品6| 狠狠躁天天躁无码中文字幕图| 欧美日韩亚洲一区二区三区色| 九九电影院理论片| 国产美女黄性色av网站| 中文字幕亚洲乱码熟女一区2区| 少妇无码一区二区三区免费| 亚洲欧美在线人成大黄瓜| 高清午夜精品一区二区三区| 亚洲综合图区小说专区| 国产免费久久精品99RE丫丫一| 蜜桃视频中文字幕二区三区| 欧美一区二区三区在线观看视频| 国产精品一区二区三区在线】 | 成人精品一区二区三区不卡| 日韩高清av一区二区.| 亚洲综合福利电影| 精品香蕉久久久午夜福| 欧美日韩一区2区三区4区| 在线观看 国产日韩精品 | 成人精品国产一区二区三区| 2019久久久精品| 国产亚洲中文字幕久久网| 久久精品一区二区中文字幕日本| 亚洲国产精品不卡在线电影| 日日狠狠久久8888偷偷色| 亚洲人成网站77777·c0m| 一本久久a久久精品综合香蕉| 欧美一级免费视频| 国产成人精品综合在线观看 | 曰韩欧美国产中文字幕| 偷拍福利一区二区每日更新 | 日本精品一区二区三区视频| 国产六月婷婷爱在线观看| a级国产精品片在线观看| av无码不卡一区二区| 国产精品一区二在线观看| 深夜福利视频在线播放| 综合欧美少妇免费| 国产成人综合久久精品推荐 | 久久久一区二区三区成人美女| 国产精品欧美日韩专区| 日本 欧美 国产在线观看| 欧美日韩国产综合激情一区二区| 91青青啪国产在线播放| 国产综合成人久久大片91| 欧亚日韩在线视频| 中国美女牲交视频| 熟妇内谢69XXXXXA片| 亚洲另类日本久久久精品| 精品一久久香蕉国产线看观 | 久久精品国产精品亚洲毛片| 久久久中文字幕亚洲一区| 国产精品日韩欧美一区三区综合 | 久久少妇精品11p| 国产福利99视频| 国产精品成人一区二区三区| 24小时在线观看免费视频小U女| 久久精品亚洲蜜臀av不卡| 国产精品色视频一区二欧美| 97国产精品久久久久久| 亚洲国产日韩一区精品| 久久麻豆精亚洲av品国产精品| 日韩精品欧美精品中文精品| 欧美在线免费观看一区二区| 精品亚洲中文字幕av| 精品国模无码一区二区三区| 久久精品一区二区二三区 | 国产不卡小视频在线观看| 国产a∨熟女精品一区二区三区| 国产91高潮流白浆在线观看| 一区二区三区在线观看日本| 久久久久久亚洲精品免费| 人妻丰满熟妇无码| 日韩福利在线播放视频| 国产亚洲一级特黄大片在线| 影音先锋最新AV资源站| 亚洲高清国产成人精品久久| 亚洲综合精品资源在线| 久久只有这里有精品热久久 | 午夜福利一区福利二区| 亚洲精品图片久久久久久| 国产一级淫片一区二区三区在线| 国产成人久久精品二三区| 国产一区二区三区av不卡| 亚洲老板91色精品久久| 欧美国产日韩精品网| 天天看片无码免费视频| 精品乱码一区二区三区在线| 色噜噜日韩精品欧美一区二区| 欧美激情视频一区二区免费| 国产免费高清国产在线视频| 国产国产乱老熟女视频网站97| 69av在线播放| 一区二区国产高清不卡线视频| 黄色视频在线观看免费不卡| 99久久99久久精品国产| 日韩中文字幕专区| 日日狠狠久久8888偷偷色| 亚洲精品视频在线观看中文字幕| 日本午夜福利免费视频| AV无码精品一区二区三区宅噜噜| 亚洲aⅴ永久无码偷拍| 奇米影视亚洲综合图片| 少妇精品一区二区三区少妇| 国内精品免费一区二区三区二百| 色综合99久久久精品按摩| 三级毛片久久久久久久女人18| 国产欧美日韩视频一区二区三区| 91精品国产色综合久久不| 欧美一级一区二区在线精品| 国产精品日韩在线观看一区二区| 第四色视频观看一区二区三区| 国产亚洲欧美另类在线| 成人免费,一区二区三区| AV在线亚洲一区二区| 91福利天堂在线观看| 日韩人欧美?片内射久久| 亚洲精品国产精品乱码三区| 成人精品网www久久久| 午夜福利天堂一区二区在线观看| 日韩亚洲成a人片在线观看| 亚洲国产av一区二区三区伊在| 久久久久亚洲精品国产| 国产色系视频在线观看| 日韩在线一区二区三区不卡| 人妻AV综合网站一区二区三区| 亚洲精品无码鲁网中文电影| 国产精品青青青高清在线观看 | 国产精品久久一区二区三区不卡| 亚洲成AV人片看电影AV| 国产性色视频在线免费看 | 成人午夜精品无码区| 亚洲精品成人中文字幕在线| 欧美一区二区在线观看不卡| 亚洲欧美日韩中文字幕久久 | 中文无码不卡中文字幕婷婷色| 久久久久人妻一区精品伊人| 久久精品无码天堂av好看到停不下来! | 爆乳视频一区二区三区四区| 992tv精品成人国产福利在线 | 在线亚洲国产一区二区三区 | 中文字幕精品一区二区三区99 | 久久亚洲精品中文字幕一| 婷婷国产精品综合| 国产AV成人一区二区精品| 国产伦精品一区二区三区av免| 亚洲人成色7777在线观看| 亚洲欭美日韩颜射在线二| 欧美精品日韩久久久久| 97亚洲熟妇自偷自拍另类图片| 国产精品欧美亚洲韩国日本久久| 在线播放日本一区二区三区| 国产亚洲免费一卡三卡四卡| 一本大道中文字幕无码aⅴ| 中文字幕日韩在线一区国内 | 亚洲av片一区二区三区….| 中文字幕高潮波多野结衣在线视频| 偷拍福利一区二区每日更新| 国产麻豆剧传媒精品国产Aⅴ| 惠民福利亚洲人成在线精品不卡网 | 欧美日韩国产高清一区二区三| 欧美精品日韩精品一区二区| 久久精品国产亚洲小说专区| 精品国产一区二区三区夜夜嗨| 无码国模视频精选| 伊人久久大香线视频| 欧美亚洲日本高清不卡| 91国际国产精品免费| 日韩综合一区二区三区在线| 2021av在线天堂| 亚洲污污视频在线观看| 国产午夜精品福利视频不卡| 在线看片免费人成视| 精精国产xxxx视频在线不卡| 国产欧美日韩不卡在线观看二区| 国产精品日韩欧美一区三区综合 | 免费40岁女人特级毛片| 在线看的免费网站| 热久久这里是精品6免费观看| ass日本少妇p| 久久亚洲色www成人不卡| 亚洲综合在线777米奇| 亚洲乱码中文字幕人成在线| 国产一国产一区秋霞在线观看| 亚洲毛片在线观看| 草蜢影视在线观看免费高清完整版| 国产精品一区二区三区在线免费 | 欧美精品一区二区三区中文| 欧美在线一区二区三区视频| 国产激情高中生呻吟视频| 婷婷五月在线精品视频在线| 日韩1区二区三区四区免费观看| 亚洲国产精品久久久久秋霞影院| 久久精品国产91精品亚洲高清| 国产一级特黄aa大片视频| 91精品国产色综合久久成人| www.日本一区久久精品| 日韩精品无码一二区| 国产成人综合一区二区三区| 国产粉嫩嫩00在线正式播放| 中文字幕乱码无码人妻系列蜜桃| 主播视频在线一区| 日韩欧美在线观看网址导航| 成人av一区二区三区四区五区| 91九色国产蝌蚪视频在线观看| 欧美综合婷婷欧美综合五月| 美亚洲第一极品精品无码| 国产啊v在线看免费播放| 久久精品人人做人人爽电影| 国产午夜成人电影在线| 麻豆国产成人av在线| 日韩精品电影一区亚洲高清 | 久久国产乱子伦精品| 久久国产精品成人免费秋霞| 亚洲一区二区三区一成人| 91 亚洲 欧美 日韩 国产 综合| 亚洲性色?Ⅴ私人影院无码| www.国产不卡在线一区二区| 日本一区二区三区不卡不码| 苍井空波多野结衣AA片| 一个人看AV在线| 国产精品久久久久久夜夜夜夜夜| 国产精品午夜福利电影| 亚洲午夜毛片在线免费观看| 成人做爰黄A片免费看亲小花园| 国产后进在线观看| 一级特级女人18真人片免费视频| 亚洲一区在线国产| 久久久久久久久久国产精品| 亚洲精品乱码久久久久久金桔影视 | 毛女人18毛一区二区| 亚洲天堂中文字幕第一页| 狠狠狠色丁香综合久久天下网| 久久无码高潮喷水免费看| 性大片免费观看yy| 一级欧美日韩理论片| 国产福利片中文字幕在线观看| 亞瑟影院亞瑟在线视频| 四虎www永久在线精品| 日韩欧美一区二区三区婷婷久久| 无码AⅤ最新av无码专区| 最近最新中文字幕一区二区三区| 国产在线一区二区三区免| 有在线看片的资源吗www| 狠狠综合久久综合网| 全程粗话对白视频videos | 高清男人的天堂网址大全| 精品欧美一区二区三区免费观看 | 国产综合日本在线视频观看| 日韩人一区二区三区免费| 精品一区二区三区在线观看| 大地资源第三页高清在线观看免费| 亚洲日本Va午夜在线电影| 99久久精品一区二区成人| 久久精品无码专区东京热| 最近更新在线中文字幕一页| 99r精品视频只有精品高清6| 国产精品流白浆免费视频观看| 国产精品成人免费久久黄av片| 亚洲日韩AV无码夜夜嗨| 久久久久亚洲精品中文字幕天堂| 久久99久久99精品免视看动漫视频手| 欧美日韩一区二区一区二区| 日本最新在线观看一区二区三区| 婷婷久久综合精品| 久久999热这里有精品| 高清不卡一区二区三区视频 | 亚洲精品国产精品日韩| 韩国激情无码一区二区三区| AV性爱’在线看| 国产中文一级特黄aa大片| 日韩欧美国产一区二区色欲AⅤ| 亚洲精品国产精品乱码三区| 日本精品人妻久久久久久月| 中文字幕在线中文一页| 91亚洲国产三上悠亚在线| 中文字幕蜜桃一区二区三区| 国产精品色情国产电影| 在线亚洲日本欧美日韩国产| 狼友av永久网站免费观看武| 中文在线中文字幕一区二区三区 | 日韩精品成人亚洲欧美在线观看| 精品人妻久久久久久久久| 在线免费观看国产一区视频| 青青草国产青春综合久久| 最新永久免费AV网址| 日韩高清在线一区二区三区 | 91精品国产一区国产二区久久| 深夜在线视频观看免费视频禁18| 尤物精品国产福利网站| 欧亚精品福利视频| 热久久99精品这里有精品| 日本一区二区三区在线免费播放| 日韩欧美亚洲经典在线一区二区| 精品视频国产香蕉尹人视频| 在线观看v片免费视频| 一二三四区在线视频| 一区二区三区h免费观看视频| 免费一区二区三区日韩欧美| 精品欧美一区二区三区久久毛| 少妇国内一区二区三区| 亚洲国产的日韩a级片亚洲| 18禁美女裸体免费看网站| 国产欧美日韩午夜大长腿不卡| 色综合久久中文字幕有码| 亚洲国产女人精品久久久久| 日韩欧美国产精品999| 国产一区麻豆精品一区| 精品人妻少妇一区二区av| 国产女做a在线观看视频免费| 日本强好片久久久久久aaa| 波多野结衣电影一区| 国产偷2018在线观看97| 欧美日韩国产另类在线观看| 国产午夜福利不卡免费看| 国产精品欧美久久二区66| 久久福利资源站免费观看i | 亚洲日本视频一区在线观看| 亚洲天堂2014| 国产 欧美日韩 一区二区三区| 999国内精品永久免费视| 91精品国产91久久青草| 精品韩国亚洲aⅴ无码不卡区| 国产中文字幕中文字幕| 日韩成人一区二区| 日本一区二区在线小视频| 欧美亚洲国产精品三级| 国产精品国产精品国产专区不卡| 欧美成人精品午夜久久久999 | 好吊妞国产欧美日韩免费观看| 久久精品一区二区三区人妻蜜桃 | 欧美日韩一区二区精品免费| 日韩欧美一区二区三区国产| 精品国产免费久久久久久 | 亚洲处破女av日韩精品小短人| 亚洲欧美日韩中文高清WWW777| 日本一区二区免费在线视频| 国产精品久久国产精品99| 国产精品欧美日韩在线观看| 国产 欧美 日韩 一区| 亚洲日本精品视频在线观看| 依依成人精品视频在线观看| 亚洲av中文无码字幕色下药| 欧美电影在线一区二区| 国产精品一区二区三区激情| 97影院午夜在线观看视播放| 久久99国产欧美日韩精品| 久久精品免看國產| 国产精品久久久久久福利| 久久精品国产亚洲av嫖农村妇女| 波多野结衣中文字幕久久 | av黄色国产一区二区三区| 最新日本免费一区二区不卡| 欧美日韩免费黄色| 99久久人妻精品无码二区| 亚洲欧洲精品成人久久曰| 久久人人爱看精品| 久青草国产手机在线视频| 久久久国产99久久国产久}| 亚洲国产成人av人片久久网站| 亚洲国产www久久久久久| 国产一区二区精品久久久久久久 | 国产偷国产偷高清精品| 中文字幕在线观看国产一区| 夜夜女人国产香蕉久久精品| JAPANESEHDFREE人妻无码| 国产精品国产三级国产av一区| 日韩欧美在线免费一区二区 | 日韩人妻一区二区不卡免费| 欧美日韩国产在线观看一区二区 | 国产精品原创巨AV无遮挡| 欧美日韩一区二区一区二区| 国产成人精品 在线观看| 欧美 日本 国产 在线| 成人欧美中文字幕在线观看| 91麻豆精品国产综合久久久| 国产又黄又粗又爽一区二区 | 日本a一区二区三区大片| 精品一区二区三区四区免费观看 | 国产精品久久一区二区无卡| 野花视频WWW官网| 女人夜夜春精品a片| 亚洲免费观看一区二区三区| 国产一区二区三区av蜜臂| 国产一级久久久久毛片精品 | 日本a一区二区三区大片| 99精品人妻一区二区三区蜜桃| 中文字幕永久免费观看| 国产亚洲色欲色一色www| 中文国产成人精品久久久| 色噜噜狠狠色综合网| 亚洲av综合一区在线观看| 日本一区二区三区久久久久| 久久精品一区二区中文字幕日本| 国产不卡小视频在线观看| 成人 在线 一区二区三区 | 丝袜美女污污免费观看的网站| 午夜精品一区二区三区免费视频| 国产91麻豆精品成人一区| 成人精品一区二区三区四区| 92午夜福利在线播放| 欧美三级欧美一级亚洲| 99久久国产综合精麻豆| 国内精品久久久久影院日本| 久久天天躁夜夜躁狠狠| 午夜国产精品福利| 一级特黄性色生活片免费| 最新中文字幕av无码不卡| 91青青啪国产在线播放| 香蕉啪视频在线观看视频久| 久久精品免费一区二区三区| 亚洲国产精品系列| 午夜免费福利电影院| 国内自拍视频一区二区三区| 青青草视频在线观看国产 | 婷婷精品国产一区二区三区| a毛片成人免费全部播放| 国产精品日韩欧美一区三区综合| 99精品无人区乱码1区2区3区| 久久亚洲精品中文字幕一 | 亚洲国产成人a精品不卡在线 | 在线va免费看成 最新的毛片基地免费| 亚洲Av有声小说一区二区| 在线观看免费黄色不卡视频| 最近高清中文在线字幕观看6| 精品国产成人亚洲午夜福利| 91丝袜精品久久久久久| 日韩欧美一区二区视频在线观看 | 精品国产高清一区二区广区| 国产精品一区二区三区激情| 国产高清亚洲精品视bt天堂频 | 欧美日韩一区二区在线视频精品| 四虎成人免费视频| 国产视频一区二区在线观看| 最好看在线观看视频| 国产免费Tv视频| 日韩精品欧美高清区| 久久国内精品自在自线| 久久久久免费看黄A片| 中文字幕日本最新乱码视频| bdb14黑人巨大视频| 日韩欧美一区二区三区不卡视频 | 日韩精品人妻一区二区免费| 日韩精品免费一区二区三区观看 | 97青草视频热线视频大全| 中国国产片在线不卡日本高清| 少妇精品久久久久久一二三区| 免费人成视频在线不卡| 国产免费高清视频在线观看| 免费网站内射红桃视频| 亚洲精品无吗无卡在线播放| 国产精品毛片久久久久久| 久国产精品一区二区三区| 99久久精品日本aⅴ一区二区| 久久www成人免费精品| 精品久久一区二区三区av| 精品一区二区三区在线观看视频| 国产人碰人摸人爱免费视频| 风间由美久久亚洲中文字幕| 欧美日韩中文字幕久久伊人| 亚洲gv网址在线| 日韩精品在线播放一区二区| 国产免费av吧在线观看不卡| 精品国产免费久久久久久| Jiz国产精品免费麻豆| 久久精品国产99国产精品严洲| 国产视频人人视频中韩| 在线不卡一区二区三区视频| 国产精品v一区二区三区| 精品一区二区在线三区| 一区二区三区啪啪视频| 奇米影视中文字幕| 亚洲av午夜精品一区二区三区| 国产日韩久久怡红院A v| 亚洲欧美国产精品一区二区久久| 久久久中文字幕精品一区二区 | 久久久久成人精品一区二区| 国产一级淫片a视频免费看| 99中文字幕精品视频| www成人国产一区二区三区| 性欧美长视频免费观看不卡| 好吊色青青青国产欧美日韩| 欧美日韩激情视频免费观看| 人妻中文一区二区三区麻豆| 51国产偷自视频区免费播放| 精品久久久久久亚洲国产300| 大学生久久香蕉国产线看观看 | 日韩和的一区二区在线观看| 国产av午夜精品一区二区三| mm午夜福利在线观看| 国产免费爽视频在线观看| 国产成人亚洲综合小说区| 国产一区二区三区久久毛片| 久久9999久久免费精品国产| 国产婷婷综合在线视频中文| 日韩综合在线一区二区三区 | 日韩一区二区三区免费高清| 欧美亚洲国产精品乱一区二区| 国产69精品久久久久久妇女| 亚洲午夜成激人情在线影院 | 无码加勒比一区二区三区| 国产原创一级视频免费在线播放| 久久精品福利中文字幕| 国产高清一区二区三区四区五区 | 亚洲黄网在线观看| 国产一级精品免费看| 在线电影日韩精品中文字幕| 欧美乱码一区二区三区在线看| 91麻豆久久精品熟女免费网站 | 熟妇人妻久久中文字幕| 国产精东天美av影业传媒| 精品欧美一区二区精品久久 | 亚洲日本国产欧美一区二区三区 | 国模私拍福利精品视频| 午夜一区二区三区亚洲影院 | 不卡一卡二卡三中文字幕| 97se亚洲综合自在线尤物| 国产精品久久久亚洲一区二区| 欧美日本一区二区三区精品| 成 人 网 站 视频免费| 中文字幕 人妻熟女| 日韩欧美精品-区二区三区| 高清日本在线不卡一区二区三区| 久久精品成人免费黄色网址| 免费无码Av一区二区三区| 色婷婷精品二区久久蜜臀av| 亚洲AV日韩AⅤ无码电影| 久久亚洲字幕精品熟女一区| 久久日本精品99久久久| 亚洲综合在线777米奇| 国产一级特黄a大片99| 美女的胸又黄又www网站| 无码专区—va亚洲v天堂| 亚洲AV无码精品午夜福利久久| 亚洲国产精品美日韩久久| 激情视频在线观看黄免费| 91精品国产一区二区三区不卡| 97se亚洲综合自在线尤物| 欧美精品亚洲精品日韩AAV专区| 日韩人妻少妇精品视频在线| 日韩福利国内主播视频在线| 日韩人妻中文无码一区二区七区 | GOGOGO高清在线观看视频电影| 国产精品网站在线观看免费传媒| 亚洲午夜久久久久久久久久| 夜夜女人国产香蕉久久精品| 成人精品国产成福利在线91区| 亚洲国产日韩中文字幕| 欧美日韩亚洲激情在线观看| 91麻豆国产激情在线观看最新| 亚洲欧美日韩精品一区二区| 国产精品日韩在线一区二区| 第四色视频观看一区二区三区| 91麻豆亚洲国产成人久久精品| 亚洲精品分类在看在线观看| 亚洲精品tv久久久久久久久| 国产毛片久久久精品毛片| 精品欧美一区二区精品久久 | 日本亚洲视频在线不卡免费| 国产精品女同在线观看| 欧美日韩中文字幕国产| 久久亚洲精品中文字幕一| 亚洲一区首页任你躁XXXXX| 日本vs欧美一区二区三区| 精品成人一区二区三区免费视频| 18出禁止看的啪视频网站| 中文无码天天av天天爽| 久久久久久99国产日韩欧美| 黄色视频网站在线观看视频| 最近中文字幕大全| 国产—久久香蕉国产线看观看 | 亚洲一区二区在线精品观看| 国产一级淫片一区二区三区在线| 黄色三级高清无码| 国产啊v在线看免费播放| 天天澡夜夜澡狠狠久久| 人妻中文字幕一区二区三区四区| 羞羞色午夜精品一区二区三区| 亚洲成a人片在线v| 国产亚洲一区二区三区免费看| 大地资源第三页高清在线观看免费| 在线观看美女网站大全免费| 国产免费人成视频在线观看| 日韩av一区二区免费网址| 亚洲精品日韩欧美一卡二卡| 中文字幕aⅴ人妻一区二区蜜桃| 国产毛片自拍视频首页| 国产欧美一区二区三精品酒店| 欧美在线观看一区国产| 日韩人妻中文字幕一区二区| 99国内揄拍高清国内精品对白| 美女裸体18禁免费网站| 在线亚洲国产一区二区三区 | 欧美国产另类久久久精品| 亚洲精品午夜久久久伊人| 国产日韩欧美在线不卡精品| 日本精品一区二区不卡在线观看| 亚洲第一日本欧美分类| 国精品人伦一区二区三区蜜桃 | 午夜毛片专区区二区三区| 亚洲av午夜福利精品一区| 超碰97一区二区三区| 四虎免费精品永久在线影库| 特级毛片在线播放| 日本高清一道一区二区三区| 欧美激情国产日韩精品一区18| 国产 欧美 一区 日韩 | 人妻天堂久久一区二区三区| 国产91高潮流白浆在线观看 | 亚洲一区二区三区精品人妻| 在线看视频你懂得| 高清日韩中文字幕在线视频| 精品人妻伦一二三区久久| 美女乱子伦高潮在线观看完整片 | 色婷婷丁香九月激情综合视频 | 中文字幕日产六区小草| 国产日韩精品欧美2020区| 国产免费观看久久黄av片软件| 在线中文字幕av免费观看| 日韩欧美国产一区二区色欲AⅤ| 亚洲乱码国产乱码精品日日| 久久精品亚洲精品国产区美高清| 曰韩无码无遮挡A级毛片| 91精品一区二区三区蜜桃| 亚洲免费每日在线| 一区二区一级欧美一级日韩| 在线观看 国产精品 日韩一区 | 狠狠狠色丁香综合久久天下网 | 国产一区二区三区视频免费观看| 色噜噜日韩精品欧美一区二区| 久久久中文字幕精品一区二区| 国产欧美日韩一区二区综合| 久久免费看黄a级毛片| 中文字幕无码不卡免费视频| 成人啪精品视频网站午夜| 毛片一区二区三区久久久精品| 高清午夜精品一区二区三区| 亚洲黄网在线观看| yy6080亚洲人久久精品| 看真人毛片高清视频在线| 日韩精品一二三区在线观看| 国产精品女人久久久| 国内精品久久天天躁人人爽| 久久精品亚洲蜜臀av不卡| 欧美日韩国产精品系列区| 97青草视频热线视频大全| 亚洲人成亚洲精品| 国产精品入口麻豆完整版| 丰满人妻一区二区三区免费视频| 高清国产亚洲精品自在久久 | 亚洲中文精品久久久久久不卡 | 一区二区三区不卡福利视频| 日韩 欧美 国产一区二区| 欧美三级在线播放精品不卡久| 午夜丁香婷婷综合| 麻豆污视频在线观看| 国产福利精品一区二区av| 99re热久久这里只有精品| 亚洲处破女av日韩精品小短人| 国产午夜福利毛片aⅴ在线看| 亚洲成在人网站天堂一区二区| 精品a级毛片在线观看一区| 国产精品99久久久久久粉嫩| 人妻无码αv中文字幕久久琪琪布 国产毛片自拍视频首页 | 国产精品久久久久久久蜜蜜| 国产一级淫片aaa免费看视频| 亚洲av永久无码精品网站| 久久精品日韩av一区二区| 日韩网站国产一区二区在线看 | 午夜精品福利av在线| 久久99精品国产综合毛片宅男| 国产91/免费在线观看| 久久只有这里有精品热久久| 中文字幕一区二区人妻中文| 亚洲国产三级片网站在线播放| 色婷婷色综合一区二区在线观看 | 欧美性猛交xxx黑人猛交| 顶级毛片成人免费看视频| 欧美精品亚洲人旧成在线| 免费不卡黄色视频在线观看| 国产精品久久久久一区二区| 国产片在线观看视频91| 精品欧美一区二区不卡专区| 人妻少妇精品视频一区二区三区 | 亚洲国产日韩中文字幕| 欧美日韩激情视频免费观看| 激情综合丁香久久久久久| 亚洲中文字幕第八页在线看| 在线日韩日本国产综合| 欧美乱大交xxxxx| 天天视频国产97一区| 视频一区二区三区国在线观看| 亚洲国产一区在线免费| 91精品国产成人观看免费| 欧美日韩精品一区二区入口| 少妇人妻久久久一区二区三区的| 欧美日韩极品一区二区三区 | 精品国产这么小也不放过| 亚洲无码之亚洲性爱| 欧美日韩国产一区二区综合视频| 日韩一区二区精品区| 国产毛片一区二区三区视频| 中文字幕精品有码中文| 浴室小视频午夜国产一区| 久久久这里只有精品一区| 97se亚洲综合自在线尤物| wwwAV在线App| 黄色视频在线观看免费不卡| 日韩三级精品一区二区三区| 亚洲欧美日韩高清不卡一区二区| 国产精品国产三级国产专播一 | 国产不卡免费在线视频一区二区| 久久影视一区二区三区久久| 亚洲色精品三区二区一区| 午夜精品一区二区三区免费视频| 亚洲一区二区三区四区观看 | 成人午夜羞羞视频在线观看| 日本精品一区二区三区乱码| 国产一区二区三区视频在线观看| 国产在线欧美日韩精品一区| 欧美日韩免费一区二区三区| 国产精品久久久久久69| 国精品人伦一区二区三区蜜桃| 亚洲av综合色区在线观看| 久久久一区二区三区国产精品| 亚洲欧美成人久久综合中文网| 亚洲成人中文字幕| 精品国产91久久久久99果冻| 黄a在线网站福利高清| 秋霞福利午夜电影| 午夜福利天堂一区二区在线观看| 国产社区视频在线永久免费观看 | 丰满人妻av无码一区二区三区| 日本一区二区高清视频在线观看 | 91久久国产青草亚洲| 伊人成成综合开心网| 中文字幕久久久久人妻中出| 中文字幕在线不卡精品视频99| 中文字幕大看蕉永久网| 亚洲a v中文字幕久久一页| 国产91在线免费观看了| 日韩免费无码专区精品观看| 人妻无码一区二区三区免费| 一区二区三区在线观看中文字幕| 国产亚洲欧美视频在线观看| 亚洲av中文一区二区三区| 飘雪影院在线观看免费版| 久久国产经典视频| 亚洲中文字幕高清在线视频一区| 国产精品18禁污污网站| 福利在线观看视频在线观看 | 久久亚洲精品国产日韩潮高 | 日韩精品一区二区三区中文不卡 | 精品少妇久久人妻av免费看| 日本一区二区三区在线视频免费 | 一本色道久久爱88AV| 日韩精品在线播放一区二区| 欧美日韩手机在线精品一区二区 | 中文国产成人精品久久久| 久久精品2019在线观看| 蜜臀色欲aⅴ国产精品| 一区二区三区国产 亚洲| AV性爱’在线看| 午夜精品久久久久久毛片0000| 扒开老女人P大荫蒂warmth| 久久9蜜桃精品一区二区免费| 国产精品精品在线观看不卡| 久久人妻公开中文字幕网| 国产电影在线观看不卡视频| 巨波霸乳在线K8永久免费视频| 四虎最新精品亚洲国产| 国产精品热久久毛片| 日韩欧美精品-区二区三区| 国产在线播放一区二区| 精品日本一区二区三区不卡| 国内精品免费网站牛牛| 视频一区二区 人妻 久久| 人妻久久一区二区三区精品99| 久久成人av少妇免费| 免费在线观看av网站不卡| 国产精品这里只有精品| 国产三级视频在线观看9| 99精品视频一区在线视频免费观看| 亚洲一区二区在线| 国产成人亚洲精品乱码在线| 免费观看国产一区二区三区| 色视频在线免费看| 亚洲av吞精久久久久久| 精品一区中文字幕一区二区三区| 久久亚洲精品中文字幕一| 六月丁香婷婷综合激情在线| 欧美一区二区三区成人精品| 国产精品毛片完整版视频| 精品久久久久久久中文字幕| 日本一区两区三区不卡视频| 日本α级一区二区在线免费观看| 在线播放国产不卡免费视频| 奇米影视中文字幕| 免费香蕉成视频人网站| 波多野结衣久久中文字幕| 国产福利片中文字幕在线观看| 97青草视频热线视频大全| 草久中文字幕在线视频| 蜜臀久久精品国产亚洲av| 精品国产一区二区三区久久| 国产日韩欧美区一区二区| 动漫精品中文字幕| 国产乱码精品一区二区三区av| 欧美一级韩国一级日韩一级| 99精品这里只有精品高清视频 | 精品国产成人av一区二区三区| 成人国产在线观看免费高清不卡 | 亚洲熟女av一区二区三| 一区二区三区高清无码| 欧美日韩丝袜亚洲精品国产| 精品日韩免费一区二区三区在线| 无码一区二区波多野播放搜索 | 老汉精品免费av在线播放| 日韩欧美在线观看一区二区三区| 国产2020网站在线观看视频 | 国产亚洲TV在线观看| 国产网爆视频在线观看| 国产综合久久99久久| 国产欧美日韩资源在线观看| 人妻熟妇av一区二区三区| 午夜国产成人91精品免费看片| 国产xxxx在线观看视频| 天天久久精品国产亚洲av| 国产原创一级视频免费在线播放| 国产精品免费第一区二区性色 | 国产精品免费第一区二区性色 | 欧美日韩国产看片一区二区| 亚洲人成网线在线播放VA蜜芽| 7788www亚洲毛片| 成人精品免费视频在线观看| 成人国产一区二区在线播放| 伊人久久大香线蕉五月天| 性大片免费观看yy| 国产日韩欧美无限制视频中文亚洲| 一本到国产在线精品国内在线99 | 欧美一区二区在线观看不卡| 香蕉视屏免费播放| 亚洲精品aaaa| 日韩一区二区三区四区免费电影| 日韩a一片一级在线| 亚洲欧美不卡视频在线播放| 337P日本欧洲亚洲大胆精品| 精品久久久久久无码人妻VR| 欧美亚洲国产人成人精品| 国产精品99久久99精| 91亚洲国产日韩在线成人| 国产不卡久久精品影院 | 人妻AV综合网站一区二区三区| 成人区av一区二区三区| 成品AV小说区在线看| 国产精品久久久久一区二区| 日本人妻少妇久久中文字幕| 中文日韩不卡视频在线观看| 欧美日韩国产综合精品一区| 午夜精品久久久久久久无码| 亚洲av日韩av制服丝袜第一页| 亚洲欧洲国产成人不卡| 不卡日本视频一区二区三区| 精品人妻久久久久一区二区三区 | 亚洲乱码中文字幕小综合| 日本不卡一区二区视频在线观看| 亚洲日韩一区二区三区不卡 | 国产一区二区三区精品免费播放| 欧美激情国产精品1区2区3区| 99中文字幕精品视频| 四虎国产精品永久免费网址| 久久久久久久国产亚洲日本 | 日韩一区二区三区四区免费电影| 日韩精品一区在线观看麻豆| 精品国产免费久久久久久 | 欧美日韩国产精选一区二区三区 | 中文天堂在线最新2022更新| 日韩无码精品专区| 日韩 亚洲 一区 二区| 日韩精品成人亚洲欧美在线观看| 国产精品偷伦视频观看有| 久久精品国产亚洲av九| 欧美交性a视频免费| 成人精品一区二区三区四区| 欧美国产精品久久综合| 国产中文字幕中文字幕| 在线不卡一区二区三区视频| 欧美日韩精品一区,二区| 国产免费高清无需播放器| 国产精日韩精品欧美精品不卡| 国产精品毛片久久久久久| 拍拍视频爽爽影院在线观看免费| 久久99热国产精品综合| 国产束缚高清在线观看| 国产精品网站在线观看免费传媒| 国产高清亚洲精品视bt天堂频| 日韩欧美一区二区三区不卡视频| 久久人妻少妇嫩草av蜜桃综合| 中国国产片在线不卡日本高清| 国产女人18毛片水真多1红色| 日韩成人一区二区| 亚洲国语在线视频手机在线| 狠狠色综合网站久久久久久久 | 一区二区三区精品在线视频观看| 国产精品毛片a∨一区二区| 成人精品国产成福利在线91区| 午夜熟女插插XX免费视频| 国产99久久99热这里精品5| www.国产不卡在线一区二区| 在线看片免费人国产成视频 | 亚洲色www永久网站| 日韩,欧美一区,二区,三区| 中文字幕一区二区三区网站| 亚洲无码精品免费片| 久久精品丰满人妻熟妇99| 欧美精品一区二区日韩区| 91桃色成人污网站在线看| 亚洲А∨天堂久久精品| 欧美成人A在线网站| 精品人妻码一区二区三区| 中文日韩欧美一区| 亚洲欧美日韩另类电影网站| 国产熟妇搡bbbb搡bbbb| 日韩不卡高清区二区三区| 在线成人国产精品| 新久久久久久免费毛片精品| 日日射日日肏视频| 久久亚洲日本精品私人欧美成人| 亚洲国产aⅴ精品一区二区99| 五月激情丁香婷婷| 久久婷婷国产色一区二区三区| 亚洲欧美成人综合久久久| 一区二区三区欧美日韩在线| 伦埋琪琪电影院久久| 国产亚洲精品二区综合 | 韩日电影在线免费完整版剧情片| 麻豆人妻少妇精品无码专区2| 天堂精品av一区二区三区四区| 中文字幕尤物视频在线观看| 亚洲Av有声小说一区二区| 成人国产一区二区三区精品| 精品日本一区二区三区在线观看| 亚洲av成人精品区二区| www.日本国产在线观看| 久久久久免费看黄A片| 日本不卡视频在线免费观看| 成人精品一区二区三区不卡| www.日韩欧美精品一区| 午夜少妇性开放夜影院| 国产成人久久A免费观看| 精品露脸国产偷人在视频7| 四虎免费精品永久在线影库| 国产熟睡乱子伦视频在线观看| 精精国产xxxx视频在线不卡 | 久久国产情侣露脸精品av| a级毛片18岁一上在线观看| 大学生久久香蕉国产线看观看| 一区二区三区国产欧美日韩 | 国产精品一区二在线观看| 国产极品高清在线观看| 亚洲最大中文字幕在线视频| 亚洲成AV人片看电影AV| 国产片在线观看视频91| 国产又爽又粗又猛的视频| 国产一级女人18毛片我要看| 中文字幕在线观看国产一区 | 精品国产一区二区三区av性| 国产-级久久久久毛片精品| 国产一区二区三区精品不卡免费| 国产免费一区二区在线a片视频| 精品一区二区三区在线观看视频 | 日本一区二区三区在线免费播放| 高清国内自产乐播av| 日本a一区二区三区大片| 中文字幕在线观看亚洲视频| 日本无限不卡1区2区3区| 久久久国产精品一区二区三区| 国产成人www免费人成看片| 国精品成人一区二区三区在线| 日韩在线欧美一区二区三区| 成人免费一区二区三区在线观看| 韩国激情无码一区二区三区| 制服丝袜在线视频| 久久精品人妻一区二区三区四区| 国产免费一级高清淫曰一本篇| 日本免费一区二区精品亚洲| 直接看的av网站免费观看| 欧美亚洲日本高清不卡| 日本精品久久久久久久一区二区| 免费毛片一区二区久久久| 日本欧美一区二区三区免费不卡 | 成人爽a毛片在线视频淮北| 97人妻在线公开视频| 麻豆精品国产最新是款比较受欢迎的短视频| 美女乱子伦高潮在线观看完整片 | 无遮挡在线观看视频国产欧洲| 日本免费高清欧美一区二区| 国产日韩精品欧美一区色| 一级做a爰片国产在线观看| _国产高清精品一区二区三区_ | 国产精品一区二区三区在线 | 国产日韩精品一区二区hd| 91精品一区二区三区在线观看| 国产日韩欧美一区二区三区精品| 国产黄三级三级三级三级| 91精品国产高清一区二区性色| 亚洲乱码中文字幕综合久久| 国产成人精品久久一区二区| 天堂成人精品视频在线观| 最新高清日本不卡一区二区三区| 日本国产欧美一区三区二区 | 18禁播1000在线播放| 中文字幕欧美三级精品| 欧美日韩在线精品一区二| 在线播放一区二区三区四区| 亚洲av片一区二区三区….| 成aⅴ人免费观看中文字幕| 亚洲影院漂亮人妻| 久久久精品一区二区三区视频| gogo人体gogo西西大尺度高清| 日韩综合在线一区二区三区 | 亚洲日本视频一区在线观看| 亚洲精品国产91久久久久久 | 一区二区三区日韩在线播放| 日韩欧美在线免费一区二区 | 国产精品99久久精品爆乳| 久久久久久国产综合一香蕉网| 久久蜜臀av一区二区三区| 国产精品午夜福利电影| 午夜精品久久久久久毛片0000| 日本a电影在线观看一区二区| 欧美日韩国产不卡在线观看| 91精品国产咪咕咪咕10分钟| 中文字幕在线看片精品| 黑人糟蹋人妻HD中文字幕| 亚洲百合片在线网站| 一级做a视频在线免费观看| 精品国产一区二区三区久久| 成年人色网视频无码| 精品人妻一区二区三区99| 久久精品成人免费黄色网址 | 国产日韩欧美另类在线视频| 亚洲精品蜜桃久久久久久| 激情综合五月开心婷婷| 亚洲欧美日韩高清综合678| 青青草视频在线观看国产 | 欧美日韩一区二不卡区三区| 亚洲中文字幕日韩精品在线| 日韩欧美亚洲经典在线一区二区 | 欧美肉欲k8播放毛片| 四虎国产成人永久精品免费| 欧美mv日韩mv国产mv网站| 无码加勒比一区二区三区| 国产欧美日韩一区二区三区在线 | 欧美日韩国产不卡在线观看| 网站在线观看视频免费| 国产av成人精品播放| 西西444WWW大胆无码视频| 日韩人欧美?片内射久久| 成年人毛片视频在线观看| 最新MATURETUBE熟女| 五月天天天综合精品无码| 六度国产福利午夜视频黄瓜视频| 欧美日韩一区二区三区在线看| 久中文字幕在线一区二区| 91 亚洲 欧美 日韩 国产 综合| 99re在线精品| 中文字幕久久精品一区二区免费 | 四虎国产精品永久免费网址| 中文字幕国产精品第一页| 日韩在线视频观看国产欧美| 国产主播在线一区二区在线| 久久福利资源站免费观看i| 麻豆国产成人av在线| 国产色系视频在线观看| 日韩欧美国产奇米影视在线观看| 91看片淫黄大片.在线天堂| 国产av国片精品一区二区| 九色综合精品视频在线播放| 国产精品日韩欧美久久综合| 97青草最新免费精品视频| 国产精品美女久久久av爽| 国产精品10000部在线观看| 午夜亚洲aⅴ无码高潮片| 国产日韩欧美一区二区不卡 | 国产免费播放在线观看| 日本一区二区网站视频在线观看| 久久婷婷免费综合国产精品| 国产成人精品一区二区三区福利 | 精品一区二区成人免费视频| 国产精品久久久久久69| 国产亚洲精品va片在线播放| 久久精品一区二区三区三| 日韩欧美一区二区不卡看片| 欧美国产精品久久综合| 一区二区三区四区中文字幕有码 | 精品一区二区三区少妇| 亚洲日韩国产欧美久久久| 日本免费精品一区二区三区| 91精品视频在线一区二区三区| 国产精品亚洲精品日韩已满| 欧美成人精品 一区二区三区| 亚洲精品成人女人久久久| 日韩欧美一区二区三区不卡视频 | 日韩精品一区二区亚洲av图片| 亚洲a v中文字幕久久一页| 亚洲一区视频在线播放| 欧美激情精品久久久久久| 日韩精品一区二区三区在线视频| 亚洲精品免费视频观看|
