ZHCAFG4A April   2025  – November 2025 TPS548B23 , TPS548B28



  1.   1
  2.   2
  3.   商標

簡介

現代數據中心 SoC 需要更高的功率和更好的熱性能才能保持性能水平。然而,設計人員的主要偏好之一是尺寸更小的 BOM 解決方案。上一代 TPS548B28 系列采用的 3 × 4mm 封裝是廣泛應用的行業標準,但采用 3 × 3mm 封裝的新一代 TPS548B23 在尺寸和性能上實現了雙重提升,同時減少了所需外部元件的數量。本應用簡報介紹了 TPS548B23 在不同方面的升級。表 1 展示了主要規格比較。表 2 展示了 TPS548B28 和 TPS548B23 系列器件。

表 1 TPS548B23 和 TPS548B28 規格比較
TPS548B23 TPS548B28
VIN4V 至 16V4V 至 16V
VOUT0.5 – 5.5V0.6 – 5.5V
IOUT20A20A
控制模式D-CAP4D-CAP3
FB 精度 (-40°C< TJ<125°C)±1.0%±1.0%
封裝3mm × 3mm,19 引腳 QFN4mm × 3mm,21 引腳 QFN
引腳間距0.4mm0.4mm
可在不使用外部元件的情況下配置引腳搭接
結溫-40°C 至 +125°C-40°C 至 +125°C
開關頻率600KHz、800KHz、1MHz、1.2MHz600KHz、800KHz、1MHz
RDS(ON)8.4m?/3.3m?7.7m?/2.4m?
效率(12Vin、3.3Vout、800kHz、10A、內部 VCC)95%93%
外部 VCC 偏置支持3.1 – 5.3V3.13 – 3.6V
表 2 TPS548B28 和 TPS548B23 系列器件
器件封裝IOUTVREF
TPS548B283mm × 4mm20A600mV
TPS54JB2020A900mV
TPS548A2815A600mV
TPS54JA2012A900mV
TPS548B233mm × 3mm20A500mV
TPS548A2312A500mV

效率和熱性能

對于功率密集型服務器應用,保持降壓轉換器的高效率至關重要,因?yàn)樾士芍苯咏档蜔岷纳?,進而提升整體性能和可靠性。圖 1 展示了 TPS548B23 和 TPS548B28 在 12V 輸入、3.3V 輸出和 800kHz 條件下的效率比較。圖 1 展示了與 TPS548B28 相比,TPS548B23 實現了整體效率升級。盡管 TPS548B28 功率 MOSFET 的導通電阻稍低,但由于封裝寄生效應的減少、柵極驅動和死區時間的改進,TPS548B23 效率更高。

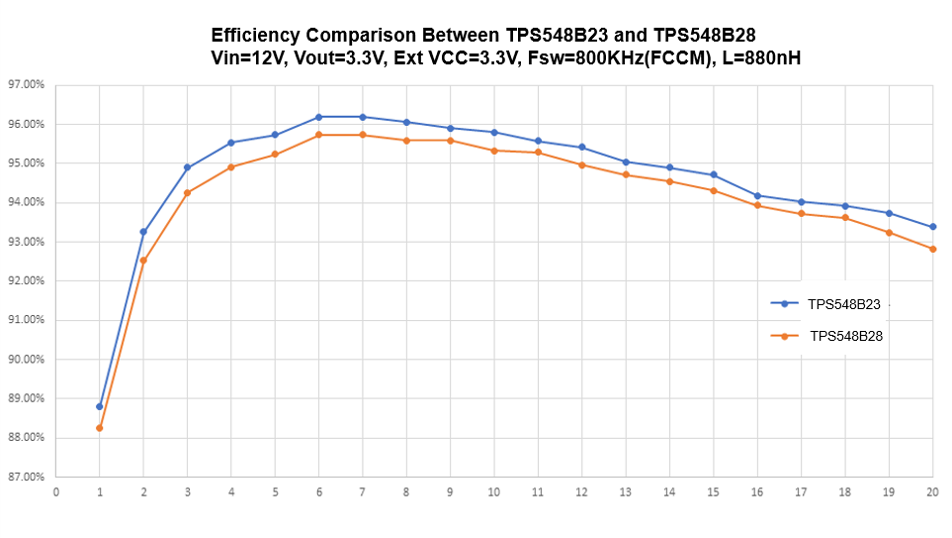

TPS548B23, TPS548B28 TPS548B23 與 TPS548B28 的效率比較圖 1 TPS548B23 與 TPS548B28 的效率比較

熱性能是電源系統設計的關鍵規范。不良的熱性能會降低負載性能,甚至導致?lián)p壞,尤其是在大功率應用中。憑借更先進的工藝技術和更大的接地焊盤面積,TPS548B23 可實現比 TPS548B28 更優的熱性能。圖 2圖 3 展示了 12Vin、1Vout、800KHz、20A 條件下的熱成像圖,其中溫度降低了 10.7℃。

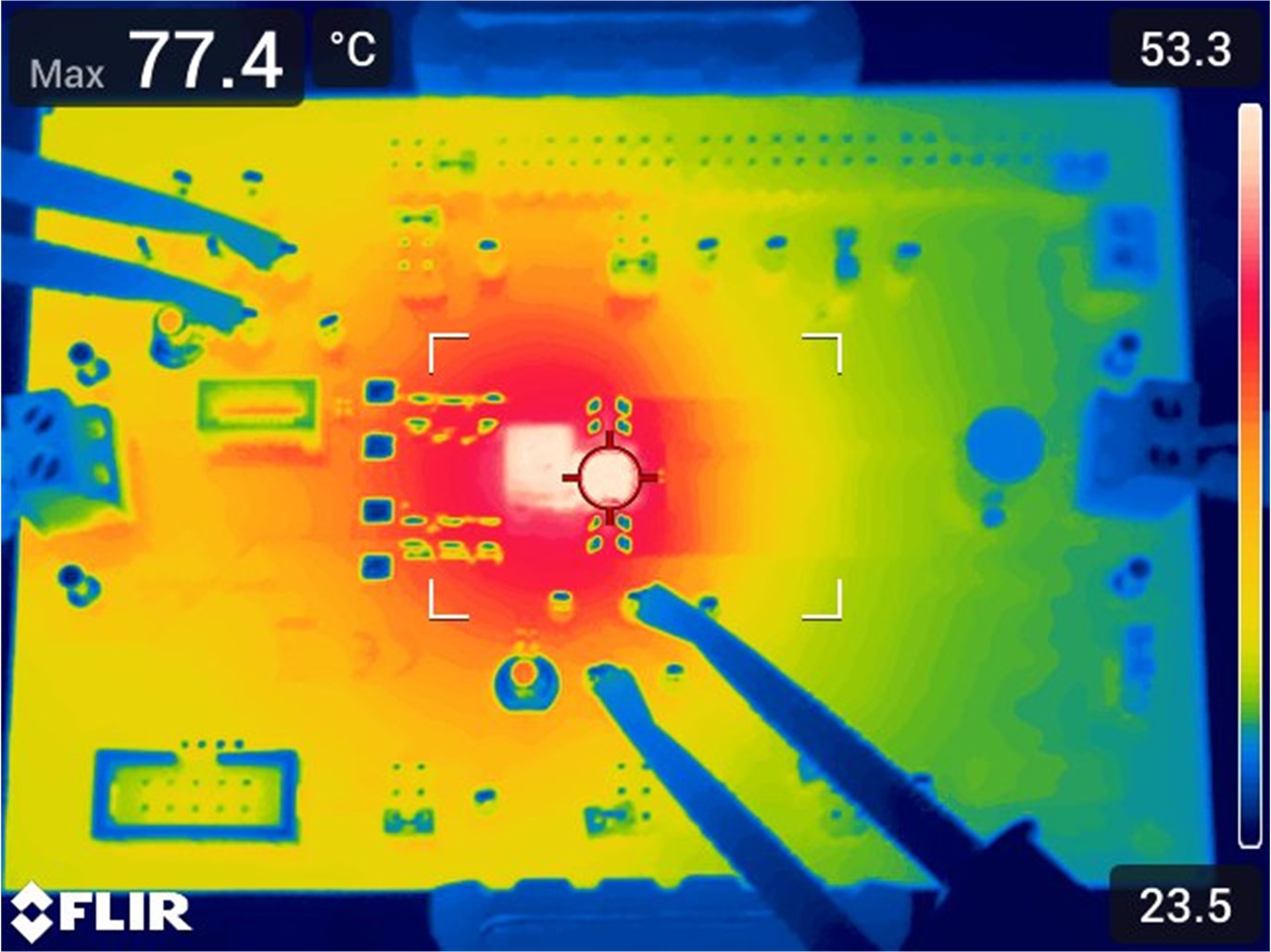

TPS548B23, TPS548B28 TPS548B23EVM 在 12Vin、1Vout、800kHz、20A 時的熱成像圖圖 2 TPS548B23EVM 在 12Vin、1Vout、800kHz、20A 時的熱成像圖

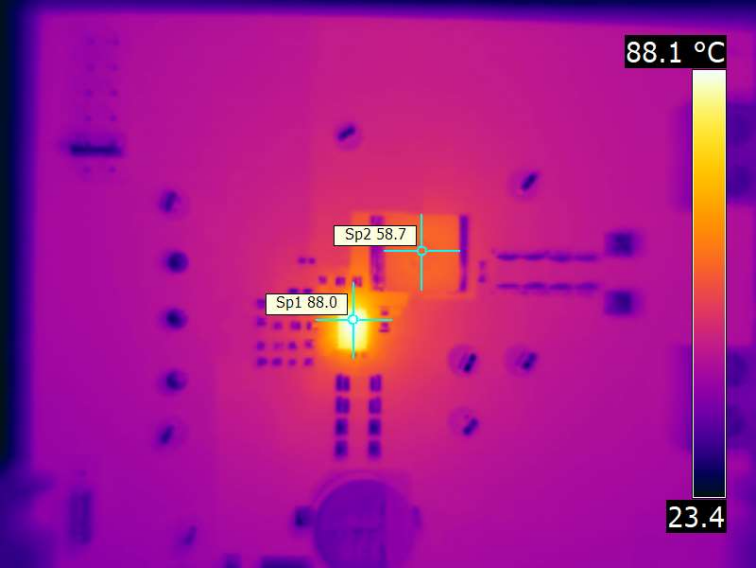

TPS548B23, TPS548B28 TPS548B28EVM 在 12Vin、1Vout、800kHz、20A 時的熱成像圖圖 3 TPS548B28EVM 在 12Vin、1Vout、800kHz、20A 時的熱成像圖

封裝

上一代 TPS548B28 采用 4mm × 3mm 21 引腳 QFN 封裝,如 圖 4 所示,曾被廣泛用作行業標準。但隨著電路板面積日益受限,電源設計對小型化的需求愈發迫切,尤其對于空間受限的數據中心應用。圖 5 展示了 TPS548B23 采用較小的 3mm × 3mm 19 引腳 QFN 封裝,具有蝶形引腳排列。蝶形引腳排列是一種對稱引腳排列,可簡化 PCB 布局,超低的成本實現超高的功率密度和出色的熱性能,如 圖 6 所示。

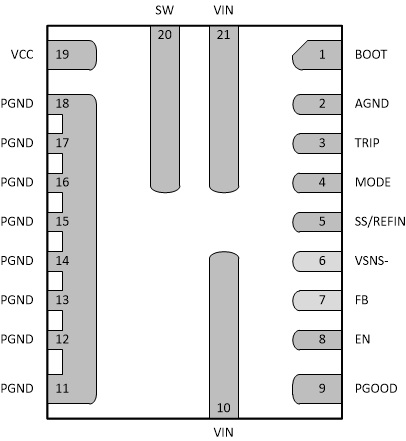

TPS548B23, TPS548B28 TPS548B28 封裝底視圖 - 非對稱引腳排列圖 4 TPS548B28 封裝底視圖 - 非對稱引腳排列
圖 5 TPS548B23 封裝底視圖 - 對稱引腳排列
TPS548B23, TPS548B28 TPS548B23 的蝶形布局圖 6 TPS548B23 的蝶形布局

D-CAP4 控制模式

D-CAP 系列控制模式是 TI 專有的恒定導通時間控制方法,旨在最大限度地提高器件的瞬態性能。TPS548B23 提供最新一代的 D-CAP4,可實現超快的瞬態響應。與上一代 D-CAP3 相比,D-CAP4 具有更快的瞬態響應,尤其是在高輸出電壓條件下,如 圖 7 所示。與 D-CAP3 相比,在需要出色負載瞬態性能的高電流電源軌應用中,D-CAP4 需要的輸出電容更少。

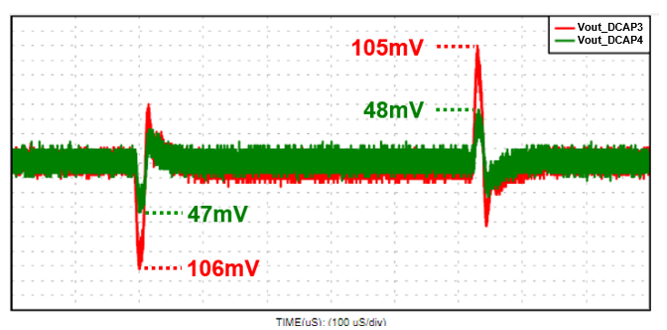

TPS548B23, TPS548B28 在 12Vin、5Vout、800kHz、5A 至 15A 至 5A、1A/us 轉換率條件下的 D-CAP4 和 D-CAP3 的瞬態性能對比圖 7 在 12Vin、5Vout、800kHz、5A 至 15A 至 5A、1A/us 轉換率條件下的 D-CAP4 和 D-CAP3 的瞬態性能對比

引腳配置靈活性

與 TPS548B28 不同,TPS548B23 的配置引腳 (CFG1-5) 可在調整以下參數時使用更少的 BOM 組件:

  • 過流限值
  • 故障響應
  • 內部反饋
  • 外部反饋
  • 輸出電壓選擇
  • 開關頻率
  • 軟啟動時間

表 3 展示了 TPS548B23 和 TPS548B28 一些關鍵規格的配置方式。如需查看詳細配置,請參閱 TPS548B23 4V 至 16V 輸入、20A、遙感、D-CAP4 同步降壓轉換器數據表。

表 3 TPS548B23 和 TPS548B28 的關鍵規格配置差異
TPS548B23 TPS548B28
VOUT內部 Vfb 時通過 CFG3-5,外部 VFB 時通過電阻分壓器通過電阻分壓器
輕負載模式通過 CFG3-5 配置通過將 VCC、電阻器或 AGND 連接到 MODE 引腳
開關頻率內部/外部 VFB 均通過 CFG1-2 配置通過將 VCC、電阻器或 AGND 連接到 MODE 引腳
軟啟動外部 VFB 時通過 CFG1-2 配置,內部 VFB 時固定通過在 SS/REFIN 引腳與 VSNS 引腳之間連接一個電容器
故障恢復模式(斷續或閉鎖)外部 VFB 時通過 CFG1-2 配置,在內部 VFB 時通過斷續模式斷續。在發生 OC 和 UV 故障時進入固定斷續模式,在發生 OV 故障時進入閉鎖模式
谷值 OCP內部/外部 VFB 均通過 CFG1-2 配置通過將電阻器連接到 TRIP 引腳

結語

TPS548B23 是 TI 最新一代 16V、20A DC-DC 降壓轉換器。由于效率和瞬態響應升級,TPS548B23 實現了更優的性能。高級引腳排列可實現更優化的布局,而配置引腳可減少 BOM 元件并簡化設計流程。
