ZHCT890 January   2025 DRV8243-Q1 , DRV8718-Q1

  1.   1
  2.   2
    1. 1. 如何減弱干擾源
    2. 2. 如何切斷干擾路徑
    3. 3. 如何根據已有EMI測試結果制定優化方案
    4.     參考文獻

Scarlett Cao

隨著汽車電子的發展,越來越多的直流電機驅動芯片逐漸替代傳統的繼電器,驅動汽車上的雨刮、后視鏡、門、窗、尾門等不同負載的電機。傳統的繼電器方案采用機械式的觸點開關,在開關時容易產生電火花,壽命有限。另外,繼電器方案受限于開關速度,比較難以實現高速應用和精確的PWM 控制,且繼電器需要通過電流控制產生電磁力吸合銜鐵,功耗較大。電機驅動IC 方案相比于繼電器方案更加節能,可以實現更高速的開關和更精確的PWM 占空比控制。但高速開關的特性和越來越大的電機功率也會帶來更嚴重的系統級EMI 問題。本文旨在針對車載直流電機驅動應用,根據EMI測試結果,提供從芯片配置、元件選擇、電路設計等角度的EMI優化措施。

1. 如何減弱干擾源

電磁干擾源、傳播路徑和敏感(接收)設備是電磁兼容的三要素。優化EMI的抑制方案通常分為降低噪聲源的干擾和切斷干擾路徑兩大類,下面我們將針對電機系統對這兩大類措施分別進行介紹。

對于車載電機驅動系統來說,主要的的電磁輻射源來自于快速變化的電場和磁場。 如果在應用中需要使用PWM 控制來實現調速,就會產生周期性的開關波形,而高速的上升和下降沿蘊含著豐富的高頻分量。

另外,對于驅動芯片本身,其自身的時鐘電路和產生高壓的電荷泵電路也是重要的輻射源。如果系統電路設計不夠優化,這些干擾源會通過外圍電路耦合到其它部分,最終導致EMI 測試失效。

1.1 降低開關速度

減弱干擾源是優化EMI測試結果的重要手段。對于電機系統來說,周期性的PWM開關會產生重復的大電流和電壓變化,功率級的MOSFET就是主要的干擾源。而對驅動電流大?。↖DRIVE)的調節可以控制開關過程中上升/下降的速度 (slew rate)。過快的開關速度容易引起振鈴,增加系統高頻輻射。

以RC電路的帶寬與上升時間為例, 代表信號從10%上升到90%的時間, RC電路的時間響應為

方程式 1. Vout= Vin(1-e-t/τ)

其中 τ = RC

當Vout= 0.1*Vin, 計算得t(10%)=-τ*ln0.9

當Vout= 0.9*Vin, 計算得t(90%)=-τ*ln0.1

因而t_r=t_(90%)-t_(10%)=τ*(ln0.9-ln0.1)≈2.2*τ, τ=t_r/2.2

方程式 2. BW=12πτ=2.22πtr0.35/tr

根據上述公式可以看出,降低開關速度可以大大減小信號的高頻分量

對于TI的外置MOSFET的電機驅動芯片來說,一般開關速度可以通過Idrive來進行調節,如下圖1中DRV8718-Q1數據手冊[1]所示。對TI集成MOSFET的電機驅動芯片來說,開關速度可以通過Slew Rate進行調節, 如圖2 DRV8243-Q1 數據手冊[2]所示。

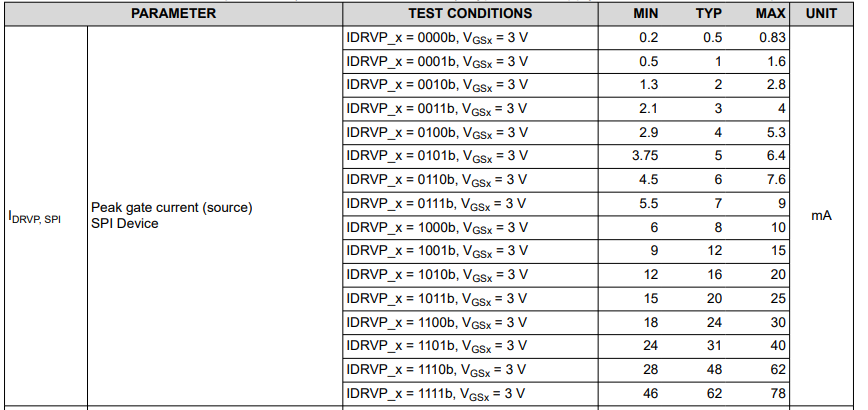

 DRV8718-Q1 Idrive調節 圖 1 DRV8718-Q1 Idrive調節

 DRV8243-Q1 slew rate調節 圖 2 DRV8243-Q1 slew rate調節

降低開關速度的主要的弊端是會使得MOSFET在每個周期中都有更長的時間工作在不完全導通狀態,對系統的功耗和熱性能指標不利。同時更慢的開關速度也會使得輸入控制信號占空比與實際的系統占空比產生一定的偏差,需要額外進行校準評估。

1.2 減小高頻回路輻射

對于電機驅動的應用來說,開關電流從驅動芯片到負載再返回的路徑應該越小越好,以減小走線電抗產生的高頻輻射。在多層板的layout設計里,一個完整的地平面可以提供最小的電流返回路徑,并提供對外界的屏蔽。如果地平面不是完整的,在分割的平面上走線,電流很可能通過很大寄生電感的路徑返回,從而造成強噪聲的EMI輻射。另外再設計時也應注意盡量加寬電源和地線走線以減小阻抗,盡量不跳層走線。

下圖為MOSFET 外置預驅芯片大電流路徑示意。

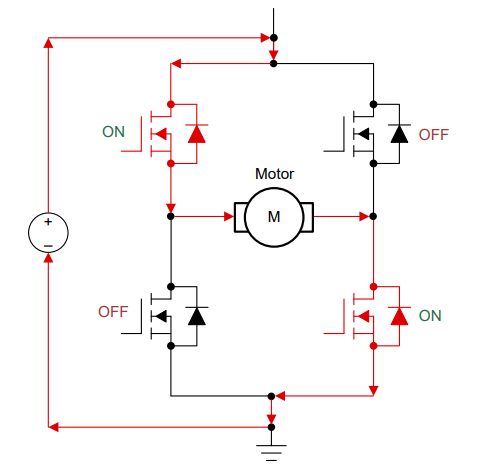

 電機驅動高頻回路圖示 圖 3 電機驅動高頻回路圖示

1.3 開啟展頻功能

系統的另一個干擾源來自控制芯片的時鐘和電荷泵電路,這些電路一般有固定的開關頻率,因此容易在這個基頻和倍頻產生輻射尖峰。對于芯片的時鐘信號和電荷泵信號,部分芯片支持配置是否啟用展頻功能,可以將固定頻率的能量分散到更寬的頻率范圍,從而減小特定頻段的峰值能量[4]。如下為DRV8243-Q1的SSC_DIS,可以用來配置是否開啟展頻功能:

 DRV8243-Q1 展頻功能使能位 圖 4 DRV8243-Q1 展頻功能使能位

2. 如何切斷干擾路徑

受限于實際應用的要求,優化干擾輻射源通常是有限的。接下來我們討論如何通過切斷干擾路徑的方式進行優化。

首先我們對傳導干擾CE (Conducted Emission)和輻射干擾RE (Radiated Emission)進行區分。傳導干擾可以通過優化電流路徑有效改善。 輻射干擾主要分為電場耦合和磁場耦合。電場耦合主要是通過長走線、未屏蔽導體的天線效應產生,磁場耦合主要是通過不良接地和容性耦合所造成的環路產生。我們可以通過分析耦合路徑進行有效切斷。

2.1 增加PI型濾波器

一個有效阻斷電機干擾反向傳輸?shù)絃ISN的方式就是增加濾波電路。當設備連接至電源時,在電源線上通常有差模電流和共模電流生成。差模電流產生于設備或芯片的供電,對電機系統來說其供電電流的變化由PWM 開關造成,其頻譜分量主要在開關頻率及其倍頻,而共模電流主要通過板上寄生參數產生。當出現開關頻率及其倍頻頻段超標時,有效的應對措施為通過PI型濾波器提供對差模噪聲的低阻抗回路。PI 型濾波器的設計原則具體可參考附件[5].

PI 型濾波器常見構成可以參考DRV8243EVM [6] 的設計如下:

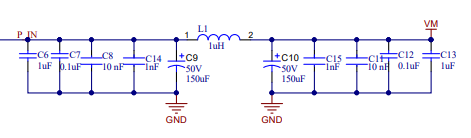

 DRV8243EVM PI型濾波器設計示意 圖 5 DRV8243EVM PI型濾波器設計示意

在圖5的典型設計中:

  • C10提供了最主要的低阻抗路徑,可以避免開關電流流向電池端
  • L1用于阻止電流流向電池,一般電感量越高越好,但也會相應造成體積和成本的增加
  • C9同樣是提供低阻抗路徑到地,與L1一起構成二階的低通濾波

從下圖6的EMC測試結果中,可以看出PI型濾波器可以明顯改善低頻段的差模噪聲

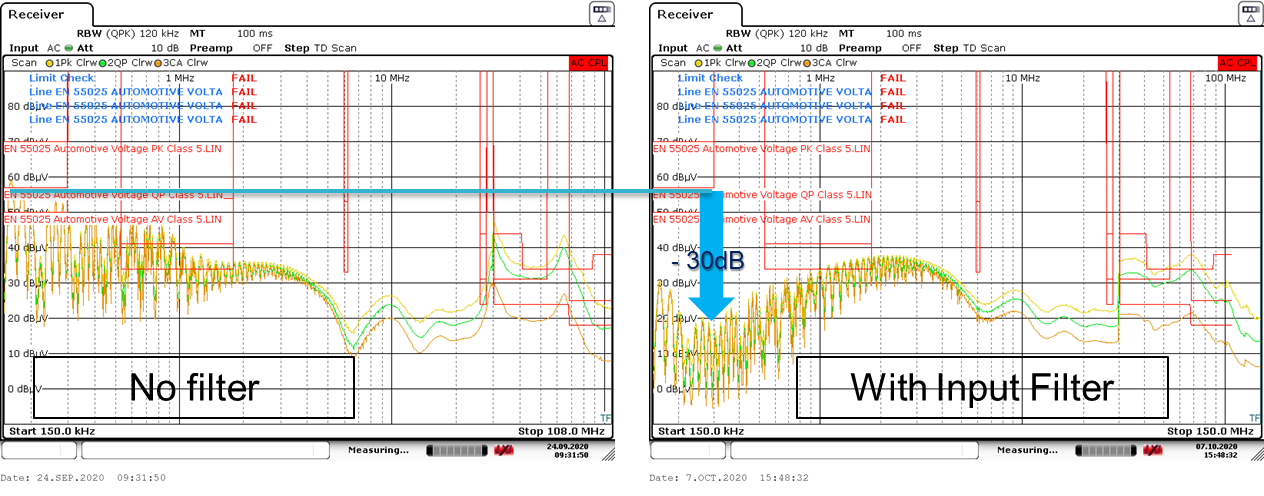

 增加 PI型濾波器對EMC測試結果的影響 圖 6 增加 PI型濾波器對EMC測試結果的影響

2.2 優化退耦電容網絡

隨著開關速度的提升,電壓跳變點的dv/dt也會通過板上的寄生電容產生共模電流,并有可能被LISN接收。退耦電容可以充當本地的電荷蓄水池,在面對電氣瞬態時儲存多余的電荷或提供大電流支持??拷酒苣_擺放的退耦電容可以為更高頻的噪聲提供更小的返回路徑。

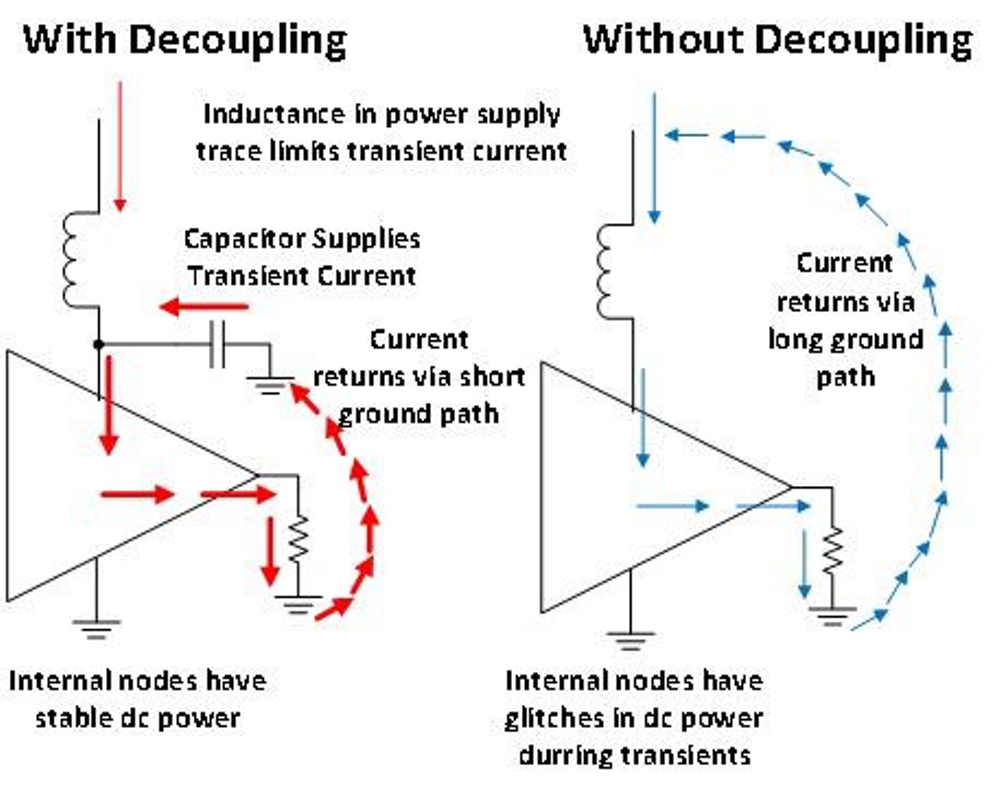

 退耦電容對電流返回路徑的影響 圖 7 退耦電容對電流返回路徑的影響
設計時需要注意的是,因電容的自諧振頻率和寄生電感存在,不同電容值的退耦電容能夠提供的高頻濾波能力是不同的。常見的0.1uF的退耦電容值可以對200MHz以下的噪聲有很大的影響,但對更高頻率的噪聲作用有限。 為了應對不同頻段的濾波要求,通常建議使用不同電容梯度的要求來實現理想的濾波頻段范圍。

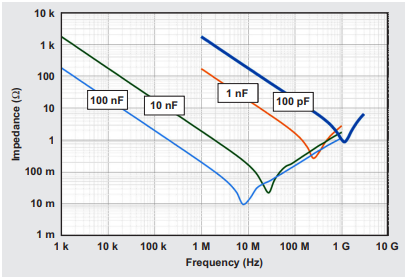

 典型電容阻抗曲線 圖 8 典型電容阻抗曲線

在不同梯度的電容組合中,大電容來應用長時間低頻的瞬態,小電容應用短脈寬高頻的瞬態。在前面的圖5中,可以看到C11, C12, C13, C15是對C10的補充,C6, C7, C8和C14是對C9的補充。相互差10倍,可以為高頻噪聲提供通路。

2.3 減小輸出輻射

在電機驅動系統中,驅動的輸出通常會通過線纜連接到電機,從而在線上會產生大量的輻射噪聲。在電機的輸出端子之間增加差模和共模電容可以抑制一部分高頻噪聲。

 電機輸出電容設計 圖 9 電機輸出電容設計

濾波電路可以優化開關瞬態的傳導干擾(CE),而屏蔽可以優化輻射干擾(RE)測試結果。。將直流電機的兩個輸出線絞起來,在其上套一個磁環,也可以減小輻射。

 電機輸出雙絞設計 圖 10 電機輸出雙絞設計

3. 如何根據已有EMI測試結果制定優化方案

EMI 問題在研發設計階段越早進行考慮效果越好,然而如果出現測試結果超標,可以根據超標頻段通過以下方式快速對應有效的改正措施:

  • 如果通過低頻段差模噪聲超標,可以通過PI型濾波器進行優化;
  • 中頻段可以通過優化供電pin的梯度設計進行優化。需要注意的是退耦電容需要離供電pin盡可能接近,且中間不應有過孔。因為走線和過孔上的的寄生電感會容易在高頻段與小容值電容產生震蕩;
  • 如果中高頻段超標,可以通過開啟芯片的展頻功能進行優化。另外,調整更慢的slew rate (如DRV8889-Q1),或者減小IDRIVE (DRV8718)都對減小開關高頻分量有很大的幫助;
  • 如果測試結果顯示差出固定的頻段,幅度固定(amplitude)可能是charge pump的干擾, 在PVDD加電感或磁珠可以對此現象進行干擾;
  • 高頻的輻射干擾超標可以通過屏蔽或雙絞線纜,調整輸出電容和減小驅動電流來優化。
