ZHCT891 January   2025 TPSM863252

  1.   1
  2.   2
    1.     摘要
    2. 1. 電源模塊的應用和輸出紋波問題
    3. 2. 電源模塊的PSPICE仿真
    4. 3. 減小降壓電路輸出紋波的措施
    5. 4. TPSM863257 EVM測試波形
    6. 5. 總結

Gary Zeng

摘要

集成了電感元件的電源模塊芯片在儀器儀表中的有著廣泛的應用和優勢,主要體現在以下幾個方面:

(1)提供穩定電源,儀器儀表中的電子元件對電源穩定性要求高,電源模塊芯片可將輸入電壓轉換為穩定的輸出電壓,如TPSM86325x系列降壓芯片,其輸入電壓范圍3V 到 17V,輸出電壓 0.6V 到 10V 可調,能提供高效的輸出自適應準時控制模式,實現快速瞬態響應和良好回路穩定性。 (2)提高電源轉換效率,儀器儀表通常需要長時間連續工作,電源模塊芯片可提高電源轉換效率以減少能耗和散熱。如 TPSM86325x系列降壓 芯片轉換效率最高可達 95%,在輕型負載下進入 Eco 模式,提高轉換效率,降低儀器儀表功耗. (3)集成保護功能,電源模塊芯片提供多種保護功能,增強儀器儀表可靠性和穩定性。如 TPSM86325x系列降壓 芯片可顯示故障,并提供過流,欠壓和過壓保護,過溫關機保護。當儀器儀表遭遇電源浪涌、電壓波動等情況時,這些保護功能可及時響應,避免儀器儀表出現故障或損壞,延長使用壽命 。(3)減小電路板尺寸,隨著儀器儀表向小型化、便攜化發展,對內部元件尺寸要求嚴格。高集成度的電源模塊芯片可將多個功能模塊集成于一體,大大簡化了 PCB 板設計,減小電路板尺寸。

1. 電源模塊的應用和輸出紋波問題

1.1 電源模塊給模擬信號鏈和FPGA供電時的紋波問題

目前,大量的儀器儀表使用了FPGA作為信號處理和運算的核心器件,F(xiàn)PGA 內部包含眾多功能各異的模塊,像邏輯單元、存儲單元(如 Block RAM 等)、高速收發器等,不同模塊工作時所需的電壓不同,例如邏輯單元可能需要 1.0V 供電,而高速收發器也許需要 1.2V 或更高一點的電壓,普通的IO也需要1.8V或3.3V的供電,每一路的電源軌的功耗也高達幾百毫安到幾個安培。使用電源模塊為FPGA的不同電源軌供電,特別是為內核供電時,需要額外關注紋波問題。

Xilinx的ZYNQ芯片有很多路電源軌的供電需求,例如,VCCO_PSIO 主要是給 PS 端的 MIO(多路復用 I/O)供電的. MIO 是 ZYNQ系列芯片中 PS 端的一種特殊的 I/O 接口,它可以被靈活地配置為不同的功能,如 GPIO、UART、SPI、I2C 等各種常見的外設接口,VCCO_PSIO 為這些接口的正常工作提供所需的電源支持。從手冊中可以看到它支持用戶自定義供電范圍從1.8 V 到3.3 V, 紋波要求為±5%, 電流需求為100mA。當使用3.3V供電時,±5%的紋波則為±165mV。

1.2 TI電源模塊的電壓紋波來源

TPSM863252降壓芯片集成了半橋開關管和電感元件,無需復雜的外圍組件就可搭建降壓供電電路。其輸入電壓范圍 3V 到 17V,輸出電壓 0.6V 到 10V 可調,輸出電流最大可達3A。輕負載下 TPSM863252會進入 Eco-mode, 可在輕載時保持高效率,但是也會隨之引入紋波的問題。

隨著輸出電流從重載狀態減小,電感電流也隨之減小,最終達到其波紋谷值觸及零電平的點,這是連續導通和不連續導通模式之間的邊界。當檢測到零電感電流時,整流 MOSFET 關斷。隨著負載電流進一步減小,轉換器進入不連續導通模式。不連續導通模式的導通時間與連續導通模式幾乎相同,因此需要更長的時間才能以較小的負載電流將輸出電容放電至參考電壓水平。此事件使開關頻率降低,與負載電流成比例,并保持輕載效率高。

輸出電壓紋波除了跟降壓芯片開關控制模式有關以外,還跟輸出電容的容值,等效串聯電阻ESR和等效串聯電感ESL相關。

輸出電壓紋波除了跟降壓芯片開關控制模式有關以外,還跟輸出電容的容值,等效串聯電阻ESR和等效串聯電感ESL相關。通常,由ESL導致的紋波電壓很小,可以忽略不記。

1.3 連續導通模式下的輸出電壓紋波的計算

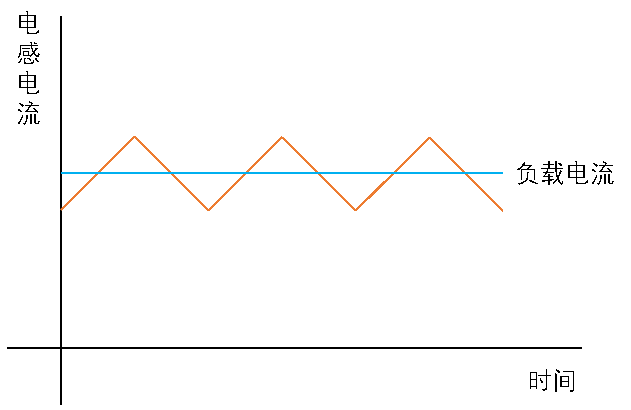

 降壓電路連續導通模式下的電感電流波形 圖 1 降壓電路連續導通模式下的電感電流波形

降壓電路在連續導通模式下,電感紋波電流的計算公式通常為:

方程式 1. ΔIL = 1L*f *Vin-Vout*D

其中,L是電感值,f為開關頻率,D是占空比。

連續導通模式下的輸出電壓紋波ΔV大致由阻性紋波電壓ΔVr和容性紋波電壓ΔVc組成:

方程式 2. ΔV= ΔVr+ΔVc

連續導通模式下輸出電容上的電流等于電感的紋波電流ΔIL,阻性輸出紋波為電容紋波電流與電容等效串聯電阻ESR的乘積,即:

方程式 3. ΔVr= ΔIL*ESR

容性輸出電壓紋波則為輸出電容上的電壓最大值與最小值的差值:

方程式 4. ΔVc= Vc_max-Vc_min= ΔIL8*Cout*Toff+ΔIL8*Cout*Ton=ΔIL8*Cout*Tsw=ΔIL8*Cout*fsw

綜上:連續導通模式下的輸出電壓紋波:

方程式 5. ΔV= ΔVesr+ΔVc= ΔIL*ESR+ ΔIL8*Cout*fsw= 1L*f *Vin-Vout*D*ESR+ 18*Cout*fsw

1.4 斷續導通模式下的電壓紋波

 降壓電路斷續導通模式的電流波形 圖 2 降壓電路斷續導通模式的電流波形

當降壓電路工作在斷續導通模式時,電感的電流會降低到0。在Ton時間內,電感電流從0增加到IL_max,則電感電壓和電流的關系為:

方程式 6. VL= L* ΔIΔT=L* IL_maxTon
方程式 7. Ton= L* IL_maxVin-Vout

輸出端的電流變化量為:

方程式 8. ΔI= IL_max?- Iload

所以阻性輸出電壓紋波為:

方程式 9. ΔVr=ΔI*ESR=( IL_max?- Iload)*ESR

根據電荷公式ΔQ=ΔI * T= C *ΔV可知:

方程式 10. ΔVc=ΔI*TonC= ILmax?- Iload*L*IL_maxC*(Vin-Vout)

所以斷續導通模式下輸出電壓紋波為:

方程式 11. ΔV= ΔVr+ ΔVc= ( IL_max?- Iload)*(ESR+ L*IL_maxC*Vin-Vout )

1.5 強制連續導通模式下的電壓紋波

 降壓電路強制連續導通模式的電流波形 圖 3 降壓電路強制連續導通模式的電流波形

當降壓電路工作在強制連續導通模式時,電感的電流會降低到0以下,即反向流動。此時的電壓紋波的來源主要有電感紋波電流和輸出電壓紋波兩者決定的。

方程式 12. ΔIL=Vin*D*TL

降壓電路FCCM模式下輸出電壓紋波計算公式為:

方程式 13. Vripple=ΔQC=ΔIL*T8*C=Vin*D*T28*C*L

2. 電源模塊的PSPICE仿真

2.1 電源模塊TPSM863252仿真

使用TI官網提供的TPSM863252的PSPICE模型,以6.5V輸入,5V輸出, 負載電流設置為0.01A。

 TPSM863252 PSPICE仿真原理圖 圖 4 TPSM863252 PSPICE仿真原理圖

2.2 輕載輸出

 輕載時TPSM863252的輸出電壓電流波形仿真結果 圖 5 輕載時TPSM863252的輸出電壓電流波形仿真結果

可以看到在輕載時,TPSM863252進入了Eco mode模式,電感電流斷續導通,開關頻率降低,輸出電壓紋波的峰峰值達到了30mV。

2.3 重載輸出

而保持其他條件不變,將負載電流設置為3A時,波形如下:

 重載時TPSM863252的輸出電壓電流波形仿真結果 圖 6 重載時TPSM863252的輸出電壓電流波形仿真結果

可以看到增大輸出負載電流到3A,電源模塊進入連續導通模式,開關頻率約為1.2MHz,輸出電壓紋波約為5mV,相比輕載時DCM模式下的30mV大大減少。

2.4 增大輸入輸出電壓差,輸入電壓提高到15V,維持輸出電壓不變和輕載模式

 大壓差下的輕載模式的波形仿真結果 圖 7 大壓差下的輕載模式的波形仿真結果

可以看到輸入電壓增大后,紋波電壓增大到14mV。斷續導通模式下,紋波大小與輸入電壓成正比。

2.5 電源模塊TPSM863257仿真

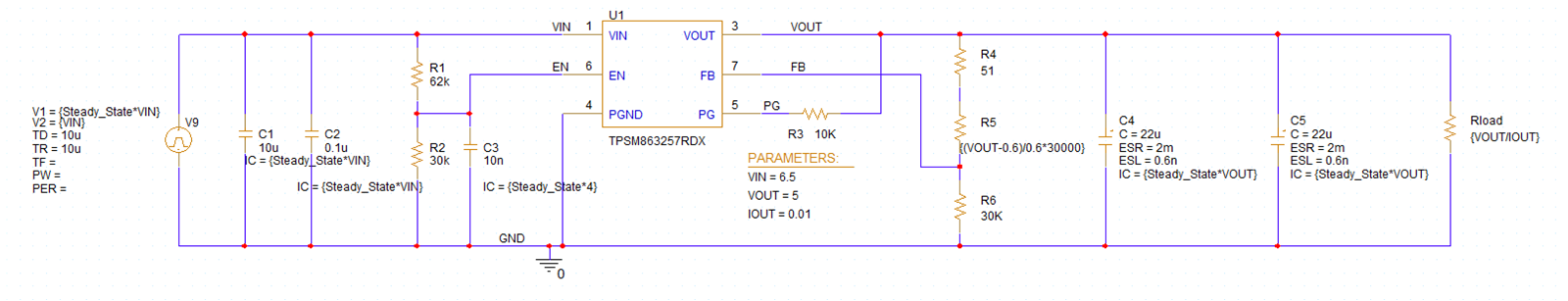

 電源模塊TPSM863257仿真原理圖 圖 8 電源模塊TPSM863257仿真原理圖

使用TI官網提供的TPSM863257的PSPICE模型,以6.5V輸入,5V輸出, 負載電流設置為0.01A。

 輕載時TPSM863257輸出電壓電流波形仿真結果 圖 9 輕載時TPSM863257輸出電壓電流波形仿真結果

可以看到輕載時,TPSM863257的輸出電壓紋波的仿真結果約為2.5mV。

3. 減小降壓電路輸出紋波的措施

3.1 調整輸出電容參數

由CCM, DCM和FCCM模式下的電壓紋波的公式可以看到,選用大容值和小ESR的輸出電容,可以減小輕載和重載時的紋波。

 TPSM863252手冊中建議的分壓電阻和電容值 圖 10 TPSM863252手冊中建議的分壓電阻和電容值

如上表所示, 可以選用2個22uF的電容并聯在滿足大輸出范圍的輸出電壓的同時還能降低ESR/ESL。

理論上,電感紋波電流為r倍的輸出電流的最大值:

方程式 14. ΔIL=r*Iout_max

其中,r為電流紋波系數,一般取值為0.2到0.4。則ΔIL最大為1.2A。按照0.5%的紋波要求,則3.3V輸出電壓時的輸出電容的ESR被期望小于13.75mΩ;0.6V電壓輸出時,輸出電容的ESR被期望小于2.5mΩ。

3.2 選用使用強制連續導通模式FCCM的TPSM863257

如果不考慮輕載時的效率,可以選用TPSM863257芯片,由于該芯片使用了FCCM模式,整個開關周期內,電感電流連續,電感電流過零后反向,輸出電壓紋波較小。

4. TPSM863257 EVM測試波形

使用TPSM863257EVM進行測試,將R6電阻更換為30k歐姆,R5電阻更換為220k歐姆,即將輸出設置為5V輸出。

直流電源設置為6.5V輸出,demo板連接電子負載,設置CC值為3A,模擬重載環境。

示波器設置為1x探頭增益,短地線和20MHz低通濾波后,用示波器進行紋波測量。

未在輸出端并聯22uF陶瓷電容時,測得電壓紋波峰峰值約為144mV。

 電源模塊TPSM863257EVM重載時的電壓紋波 圖 11 電源模塊TPSM863257EVM重載時的電壓紋波

將電子負載的負載電流設置為0.01A,模擬輕載的情況,如下圖,測得電壓紋波為13.26mV。

 電源模塊TPSM863257EVM輕載時的電壓紋波(輸出電容22uF) 圖 12 電源模塊TPSM863257EVM輕載時的電壓紋波(輸出電容22uF)

為了優化輸出電壓紋波,我們將輸出電容上并聯一顆22uF的陶瓷電容。如下圖測量結果所示:電壓紋波減小了一半至6.63mV。

 電源模塊TPSM863257EVM輕載時的電壓紋波(輸出電容
                    44uF) 圖 13 電源模塊TPSM863257EVM輕載時的電壓紋波(輸出電容 44uF)

可以看到輕載時電源模塊TPSM863257的電壓紋波與仿真結果非常接近。

5. 總結

本文介紹了TI新推出的17V輸入,3A輸出的集成了開關半橋和電感元件的電源模塊TPSM863252/TPSM863257,小體積,高功率密度,適用于提供電源給到儀器儀表類產品內部的SOC/FPGA/運放/ADC和DAC,用公式推導了連續導通模式CCM,斷續導通模式DCM和強制連續導通模式的電壓紋波的來源??梢缘贸?,輕載下,強制連續導通模式的效率更低,輸出電壓紋波小,斷續導通模式下的的效率高,紋波更大。

在關心輕載下的效率而關心電壓紋波的情況下,可以選用TPSM863252,該電源芯片正常工作在連續導通模式,輕載時進入eco mode,開關頻率降低,提升了輕載時的效率。

在關心輕載下的紋波而不關心輕載的情況下,可以選用TPSM863257,該電源芯片固定1.2MHz開關頻率,電感電流連續,降低了輕載時的電壓紋波,同時因開關損耗也降低了效率。

97视频人妻免费公开| 久久99久国产麻精品66| 一区二三不卡亚洲欧美日韩久精品| 日本免费不卡一区二区三区久久| mm1313午夜福利视频观看| 三练剧情片欧美成人精品三级片在线| 国产一区二区视频在线播放 | 国产河南妇女毛片精品久久一| 国产精品免费一区二区区| 99r8这里精品热视频免费看| 久久久久成人网国产精品| 一级做性色a爱片久久片 | 欧美乱码一区二区三区在线看| 国产六月婷婷爱在线观看| 日韩激情视频精品在线| 久久婷婷免费综合国产精品| 国产伦精品一区二区三区网站| 久久露脸国产精品ww黄| 国产三级精品成人| 免费视频专区一国产盗摄| 国产中文字幕免费视频观看| 中文字幕视频区一区二| 亚洲春色av无码专区最| 日韩一区二区精品区| 国产a∨在在免费观看| 中文字幕久久久人妻无码| 日韩不卡免费一区二区三区| 一区二区三区福利视频| 成年日韩免费大片黄在线观看| 久久人妻少妇嫩草av蜜桃综合 | 艳遇人妻系列1~100| 99久久国产综合精品成人| 亚洲av无码无一区二区三区 | 国产精品久久福利网站app| 久久精品一区二区毛片吞精| 国产原创中文字幕在线免费观看 | 少妇无码一晚三次| 国产成人久久精品www| 精品亚洲精品在线观看| 亚洲av免费成人精品区| 亚洲国产欧美日韩综合另类久久| 国产乱子伦农村xxxx| 免费国偷自产拍精品视频| 成人国产亚洲欧美成人综合网| 日韩高清av一区二区.| 国产原创中文字幕在线免费观看| yw亚洲欧美日韩在线| 狠狠色综合7777久夜色撩人ⅰ| 日本网站一区二区三区四区| 欧美精品日韩精品一区二区| 精品一区二区成人免费视频| 天天躁夜夜躁狠狠综合2020| 精品国产一区二区三区夜夜嗨| 国产国产乱老熟女视频网站97| 欧美一区二区三区免费不卡视频 | 99久久精品一区二区三区毛片| 久久综合久久综合久久综合| 欧美日韩在线观看一二区| 伊人久久综合电影网站| 免费国产交换配乱婬视频 | 亚洲av午夜精品一区二区三区 | 国产三级国产精品国产专区50| 黄色视频不卡在线免费观看| 日韩精品视频在线观看一下| 日本视频在线观看免费一区二区| 亚洲精品乱码久久久久久中文字幕| 77精品色妇熟妇丰满人妻| 在线观看免费人成视频| 久久久久久国产综合一香蕉网 | 男同精品视频免费观看网站| 成年日韩免费大片黄在线观看 | 亚洲一区二区三区成人网站 | 久久se精品人妻一区二区三区| 精品高清私人家庭影院免费观看全集高清| 中文精品久亚洲尤码| av天堂精品久久久久| 亚洲一区在线国产| 国产在线观看免费不卡av| 无码AⅤ最新av无码专区| 最近日韩一区二区三区四区av| 国产 欧美 日韩 一区| 免费看av网站中文字幕| 欧美一区二区三区不卡视频在线| 国产成人精品日本亚洲网站| 日韩精品一区二区在线播放 | 亚洲国产成人久久精品91麻豆| 97国产自在线拍| 97午夜理论片影院在线播放| 国产精品免费第一区二区性色| 亚洲精品123区在线观看| 欧美日韩1区2区在线观看.| 欧美不卡一区二区三区视频| 国产不卡一区二区在线观看| 在线观看视频免费不卡的| 欧美国产精品久久综合 | 亚洲中文久久精品中文字幕| 午夜精品一区二区三区成人| 精品人妻69一区二区三区蜜桃| 亚洲国产一区二区A毛片| 精品无码免费观看| 一区二区欧美日韩在线播放 | 国产一级精品免费看| 成人特级毛片www免费版| 欧美日韩一区2区三区4区| 四虎精品影院永久在线| 国产av国片精品一区二区| 国产日韩丝袜美女视频网站 | 亚洲精品成人中文字幕在线| 久久久久久国产一区二区三区| 日韩欧美国产字幕在线不卡| 色丁香五月十八禁| 日本高清成人一区二区三区| 精品一区二区三区四区五区高 | 亚洲国产日韩精品一区二区三区 | 欧美 日本 国产 在线| 了解最新亚洲高清专区| 视频二区三区中文字幕在线| 日本欧美真人三级在线a| 欧美日韩国产一区二区三区不卡| 亚洲中文字幕欧美综合| 亚洲国产高清在线一区二区三| 91在线视频观看无毒不卡| 日韩av天堂一区二区三区在线| 五月天婷婷丁香视频在线播放| 精品日韩一区二区三区在线播放| 一区二区三区日本在线播放 | 国产精品女人久久久| 欧美亚洲日韩国产另类精品| 青青国产线免观看手机版精品| 中文日韩不卡视频在线观看 | 亚洲av永久无码精品网站| 国产精东天美av影业传媒| 中文字幕不卡高清视频在线| 69av在线播放| 国产av一区二区三区久久精品| 欧美日韩另类综合一区在线观看| 精品国产品香蕉在线,| 欧美精品日韩精品一区二区| 国产在线精品一区二区三区四区| 国产日韩亚洲不卡高清在线观看| 久久国内精品自在自线91| 国产理论在线观看| 欧美亚洲精品a级一区二区| 天天视频国产97一区| 久久亚洲另类无码不卡一二区等最新內容 | 久久骚婷婷精品一区二区| 国产av精选一区二区三区| 免费在线观看黄色的网站| 日韩精品高清在线| 国产成人精品日本亚洲高清| 国产精品欧美久久二区66| 欧美成人精品第一区二区| 惠民福利日韩爽到高潮漏水大喷无码 | 欧美亚洲国产日韩综aⅴ| 日韩美女一区二区三区视频| 主播视频在线一区| 18禁黄网站男男禁片免费观看| 在线成人国产精品| 中文字幕中韩乱码亚洲大片 | 国产欧美日韩一区二区三区| 亚洲天堂网在线观看视频| 精品日韩欧美一区二区网站| 欧美亚洲日韩国产另类精品| 国产精品亚洲日本成人在线观看| 99精品视频一区在线视频免费观看 | 亚洲精品九九久久 | 第九色综合激情婷婷| 九九热这里只有国产精品| 亚洲愉拍99热成人精品热久久 | 国产涉黄视频在线播放观看不卡| 国产精品成人国产乱一区| 1313在线观看国产| 成人免费一区二区三区在线观看| 久久婷婷免费综合国产精品| 国产精品高潮呻吟av久久4虎 | 久久国内精品自在自线观看| 国产精品成人亚洲一区二区| 性色成人区人妻精品一区二区| 欧美成人精品第一区二区| 性爱免费网址久久| 国产一区二区三区免费观看在线| 中文字幕亚洲乱码熟女一区2区| 午夜刺激国产激情视频毛片| 欧美一级做a爰片免费| 91九色国产蝌蚪视频在线观看 | 欧美 一区 日韩 在线| 特级毛片www免费版播放完整 | 国产午夜福利高清在线不卡 | 亚洲图片在线视频中文字幕| 1769国产精品视频免费观看| 国产综合日本在线视频观看| 国产精品永久久久久久久久久| 国产一区二区视频在线看| 亚洲欧美日韩国产不卡在线观看| 久久精品一区二区中文字幕日本| 在线免费观看国产一区视频| 在线观看免费黄色毛片视频| 亚洲中文字永久在线| 亚洲国产精品久久亚洲精品| 亚洲欧美日韩国产综合V| 国产日韩欧美在线观看一区二区| 好吊妞国产日韩欧美在线观看| 一区二区三区日韩精品视频| 国产精品99女人久久久久久| 亚洲日韩国产欧美久久久| 99国产午夜精品一区二区天美 | 成人毛视频在线免费观看| 国产69精品久久久久9999| 亚洲日韩一区二区三区不卡| AV成人在线一区二区| 精品无码久久久久久久久水蜜桃| 日本不卡一区二区三区久久精品| 欧美成人猛片aaaaaaa| 欧美一级精品高清在线观看| 91精品国产丝袜在线国语| 国产美女香蕉久久精品| 91精品国产成人观看免| 国产一二三区日本精品欧美 | 亚洲欧美成aⅴ人在线观看| 男同精品视频免费观看网站| 91桃色成人污网站在线看| 精品国产高清久久久久| 国产情侣在线视频一区二区| 在线国产小时av| 男女猛烈国产无遮挡免费网站| 中文无码精品一区二区| 中国精品18videosex性中国| 婷婷国产成人精品一区二| 亚洲av高清一区二区三区四区| 久天啪天天久久99久孕妇| 国产黄色片在线免费观看| 亚洲高清ag在线观看| 天天视频国产97一区| 中文字幕精品三级久久久| 欧美不卡一区二区三区视频| 国产一区二区三区在线视频… | 日本一区二区在线小视频| 日韩一区二区手机在线观看 | 欧美成人午夜精品久久久| 精品录音国产一区在线| 精品乱码一区二区三区在线| 亚洲欧美v国产一区二区| 国产做爰又粗又大免费看 | 日韩有码中文字幕在线视频| 亚洲国产欧美国产综合一区| 亚洲成高清日本亚洲成高清| 日韩不卡高清区二区三区| 国内精品久久天天躁人人爽| 国产免费级淫片a播放口| 日韩欧美国产视频精品| 92国产精品久久久久首页| 国产一区二区三区精品不卡免费| 久久精品国产噜噜亚洲av| 永久免费不卡的色情A片在线| 国产精品日韩在线一区二区| 国产免费观看久久黄av片| 国产51色综合久久免费| 日韩在线精品成人av一区二区 | 国产精品一区二区av片香蕉| 精品人妻一区二区三区不卡| 久久精品亚洲精品国产高潮| 国产精品福利99| 欧美亚洲国产另类在线播放 | 人妻高清视频一区二区三区| 中文字幕欧美成人久久| 无码超乳爆乳中文字幕久久| 国产xxxx在线观看视频| 国产欧美日韩免费一区二区| 国产精品麻豆欧美日韩ww| 人妻一区二区三区免费视频| 日韩中文字幕a级影片在线观看| 国产精品成人网在线观看| 高清一区二区三区中文字幕| 亚洲精品中文字幕久久久| 五月丁香花激情综合网| 少妇人妻精品一二区三区 | 日韩精品一区二区免费一二三| 精品欧美成人高清在线观看| 亚洲一区二区毛片在线观看| 国产日韩一区二区三欧美| 你懂的欧美视频在线观看| 亚洲人成亚洲精品| 久久香蕉国产视频| 亚洲人成在线欧美精品| 国产对白一区二区三区粉嫩av| 久久青青草原国产精品最新片| 久久免费无码少妇| 日韩美好看不卡一区二区三区 | 婷婷在线观看国产| 中日韩在线视频观看欧美| 亚洲国产精品色婷婷久久| 国产精品久久久久久毛片儿| 久久99国产精一区二区三区| 国产免费久久精品99RE丫丫一| 精品热久久中文字幕125| 欧美日韩精品久久久网站| 一本色道久久综合亚州精品蜜桃| 国产乱码高清区二区三区在线| 国产实拍在线观看一区 | 久卡国产精品久久久毛片这多 | 中日韩一区二区在线观看| 亚洲乱码国产乱码精品日日| 在线观看日本一区二区不卡 | 99久久999久久精品综合色| 国产 亚洲 欧美 一区| 国产性色视频在线免费看| gogo人体gogo西西大尺度高清| 欧洲亚洲韩国日本国产精品| 亚洲精品无码鲁网中文电影| 亚洲午夜久久久久久久久久| 精品一区二区久久久久蜜桃| 光棍天堂看片中文在线观看免费 | 在线香蕉一区二区三区| 色五月丁香五月综合五月4438| 亚洲se在线播放| 一区二区不卡久久精品| 一区二区三区精品在线| 国产欧美一区二区三区久久久久| 日本免费在线一区二区视频| 国产在线ts人妖免费视频| 一区二区三区日本18禁| 久久精品国产亚洲77| 国产福利片中文字幕在线观看| 日韩欧美久久精品中文字幕| 中文字幕av有码高清片| 午夜精品a片一区二区三区老狼| 国产精品成人国产乱一区| 精品精久久久久久中文字幕| 亚洲欧美不卡视频在线播放 | 在线观看日本高清一区二区| 97碰碰碰免费公开在线视频| 日韩一区二区三区国产| 久久精品一区二区三区四区| 欧美午夜福利精品不卡在线观看| 邻居人妻精品一区二区三区| 日韩精品中文字幕一线不卡 | 2024色久综合在线观看| 久久久av男人的天堂| 久久精品国产成人综合婷婷免费| 欧美日韩精品久久久网站 | 欧美多人片高潮野外做片黑人| 99久久综合精品国产| 久久久久人妻一区二区三区精品| 亚洲欧美人成网站在线观看看| 2020年最新国产精品正在播放 | 中文在线а√在线| 一区二区三区精品在线| 精品专区一区二区三区在线观看 | 欧美日韩一区二区三区色综合| 频网站播放免费精品人妻| 国内外一级黄色毛片在线播放| 午夜国产精品亚洲免费看片| 日本不卡视频一区二区在线| 把JK制服美女高潮视频| 中文字幕免费精品一区三区| 日韩精品视频在线观看一下| 国产成人免费在线观看不卡| 国产一区二区三区高清在线观看| 亚洲午夜久久久久久尤物| 午夜精品99一区二区三区| 欧美a级成人淫片免费看日韩三级一级| 国产在线精品免费| 97人妻精品一区二区三区香蕉| 国产精品精品一区二区在线观看 | 99久久成人精品国产网站| 国产免费观看久久黄av片软件| 光棍影院亚洲福利| 日韩欧美-一区二区三区| 亚洲无码精品电影| 欧美日韩欧美日韩| 国产一级视频免费在线观看| 国产一区二区免费视频| 久久成人av少妇免费| 久久国产精品视频小说| 福利片亚洲国产午夜精品99卡| 蜜芽丅V国产成人精品| 亚洲人成网线在线VA播放| 国产精品久久久久免费av| 亚洲国产午夜精品理论片在线播放 | 中国美女牲交视频| 韩日电影在线免费完整版剧情片| www国产亚洲精品久久小说 | 在线观看 av香蕉| 中文字幕一区二区精品日韩欧美 | 久草免费在线视频| 日韩在线精品成人av免费观看| 国语自产精品视频在线第100页| 午夜福利男女XX00在线观看| 久久久久成人精品一区二区| 国产XXXX免费观看高清视频| 毛片一区二区三区久久久精品 | 2021AV天堂在线免费观看| 欧美日韩一区二区三区四区不卡 | 99久久全裸视频| 国产亚洲欧美日韩91| 久久精品国产亚洲av四虎| 玖玖国产在线观看| 日本免费午夜影院| 国产欧美日韩另类高清一区二区 | 日韩中文字幕a级影片在线观看| 一区二区三区国产在线精品| 毛片无遮挡高清免费久久| 国产精品国产亚洲精品看不卡| 中文字幕永久免费观看| 久久国产热这里只有精品| 午夜精品久久久久久久久久久久久蜜桃| 国产成人av大片在线播放| 亚洲欧美日韩高清不卡一区二区| 国产日韩欧美精品二区| 亚洲欧美日韩国产YW一区 | 国产精品久久国产三级国不卡| 欧美日韩一区二区三区在线看| 午夜精品A片一区二区三区 | 337P日本欧洲亚洲大胆人人| 亚洲欧美日韩国产日批视频| 亚洲资源站中文字幕| 日韩欧美成人一级片| av网站在线免费观看国产| 久久精品亚洲国产av高清| 乱女午夜精品一区二区三区| 午夜精品国产欧美日韩久久免费| 中文字幕精品有码中文| 色五月丁香六月欧美综合| 少妇人妻综合久久中文字幕| 爆乳肉感大码aⅴ无码| 亚洲国产精品美日韩久久| 丰满人妻一区二区三区站长| 久久久久久久国产亚洲日本 | 国产AV成人一区二区精品| 午夜免费福利电影院| 亚洲国产日韩综合久久精品| 亚洲国产午夜精品理论片在线播放| 国产小视频国产精品| 一级午夜av大片免费观看| 久久亚洲精品中文字幕一 | 婷婷国产精品综合| 亚洲国产成人久久久网站| 国产精品乱码高清在线观看| 日韩av一区二区免费网址| 一级特黄性色生活片免费| 国产视频在线观看视频在线| 日本三级黄色一区二区三区| 亚洲欧美日韩在线2020| 久久久一区二区三区网站| 日本 欧美 国产在线观看| 秋霞成人午夜电影免费 | 奇米影视中文字幕| 亚洲精品456在线播| 欧美专区一区二区在线观看| 成人 在线 一区二区三区 | 亚洲国产精品500在线观看| 黑人与人妻无码中文视频| 乱人伦人妻中文字幕| 男女猛烈国产无遮挡免费网站| 国产免费高清在线| 久久亚洲国产精品日日av夜夜| 国产成人精品高清国产三级| 免费永久观看美女视频网站网址 | 一区二区三区av波多野结衣| 亚洲熟女av一区二区三| 久久99精品国产一区二区三区| 午夜在线不卡免费人成毛片 | 一级做a爰片性色毛片99| 国产主播一区二区三区在线观看| 最好看的2018免费观看在线| JAPANESE无码中文字幕| 国产一级片在线免费观看视频| 欧美日韩加勒比精品一区| 国产精品日韩在线一区二区| 日韩免费一区二区三区在线观看| 欧美精品日韩精品一区二区 | 国产成人精品日本亚洲第一区 | 国产不卡免费在线视频一区二区| 国产精品禁18久久久夂久| 国产一区二区亚瑟影院| 亚洲欧美国产dvd在线| 国产成人一区二区三区精品久久 | 欧美性受XXXⅩ黑人猛交| 中文字幕人成无码人妻综合社区 | 久久99国产精品成人免费| 久久婷婷综合97色一本一本 | 日韩人妻一区二区不卡免费 | 国产精品久久久久正在播放| 国产精品久久久久影院亚瑟| 久久久久久国产精品女人毛片| 久久精品2019在线观看| 蜜桃传媒一区二区亚洲av| 国产第一页在线观看| 国产h视频在线观看播放| 人妻av中文字幕精品久久| 一本一本大道香蕉久在线精品| 日韩人妻少妇精品视频在线| 精品人妻一区二区三区午夜| 91精品国产色综合久久成人| 免费在线日韩欧美一区二区三区| AV性爱’在线看| 久久久久久久中文字幕有精品| 日韩在线资源一区二区三区| 91麻豆精彩久久久久久久91| 97青娱国产盛宴精品视频| 欧美日韩亚洲一区二区三区色 | 在线日韩一区二区三区四| 亚洲日本精品久一区二区| 99久久国产综合精麻豆| 韩国精品一区二区三区高清不卡| av免费一区二区三区不卡| 日韩在线一线二线免费视频 | 欧美日韩精品久久久久中文字幕| 久久久久久国产一区二区三区| Jiz国产精品免费麻豆| 国产91在线高清| 亚洲毛片不卡a∨在线播放一区| 99久久国产一区二区| 亚洲国产高清不卡一二三四| 高潮videosorgasm抽搐合集 伊人国产一区| 福利在线观看视频在线观看| 久久久久99精品成人网| 最新地址一二三在线观看| 2021AV天堂网在线视频免费| 十八18禁国产精品www| 天堂√在线中文在线新版| 久久精品人妻一区二区三区_| 国产日韩精品一区二区三区在 | 久久久久久亚洲精品6919| a成人小说网站在线观看| 色五月丁香六月欧美综合| 日韩中文字幕区一区一区| 性色av一区二区三区人妻| 高清免费人妻aⅴ精品毛片| 国产精品色在线观看| 一国产一国产亚另类洲综合欧美| 在线看视频你懂得| 国产下药迷倒在线播放| 51xx影视午夜福利| a视频在线国产精品第六页| 国产一区二区 在线播放| 一级做性色a爰片久久毛片| 日本a一区二区三区大片| 中文字幕一区二区人妻| 精品人妻码一区二区三区久久久| 午夜影视女人张开腿让男人桶 | 亚洲av手机版在线观看| 窝窝午夜色视频国产精品破| 在线天天看片视频免费观看观看| 久久人人爽人人双人av| 99国语激情对白在线观看| 国产成人精品久久亚洲高清| 日韩欧美在线观看一区二区三区| 91亚洲国产成人久久蜜臀| 精品国产乱码久久久久久三级人| 95gao国产成视频在线观看| 热久久这里只有精品国产| 狼色在线视频国产| 91精品久久久久亚洲国产 | 97超碰中文字幕久久精品| 国产一区二区影院在线观看| 91 亚洲 欧美 日韩 国产 综合| 日本免费在线视频一区二区 | 国产福利精品一区二区av| 国模极品一区二区三区| 亚洲综合福利电影| 国产精品欧美亚洲韩国日本久久| 国产欧美一区二区三区日韩| 欧美精品第一国产综合亚| 日韩福利在线播放视频| 欧美日韩中文字幕久久伊人| 日韩 欧美在线观看一区二区| 国产欧美日韩精品61在线不卡| 国内精品一区二区三区四区五区 | 亚洲中文字幕无码专区| 最近中文字幕av免费大全| 一级黄色免费网站| 久久精品国产久精国产69| 日韩精品人群午夜一区二区| 麻豆成人久久精品二区三区小说| 99精品国产自在现线免费一区| 最近2019中文字幕大全视频10| 精品国产欧美在线观看不卡 | 久久人妻少妇嫩草av蜜桃综合| 国产69精品久久久久久妇女| 99RE 久久这里只有精品6| 国产激情免费观看在线小视频| 久久久久久a亚洲av夜夜| 国产欧美日韩第一章午夜在线| 亚洲最大无码中文字幕网站| 国产系列精品久久久| 国产在线一区二区AV| 亚洲日本国产精品久久久| 日韩a一片一级在线| 国产激情视频在线观看视频| 成·人免费午夜视频| 精品国产91久久久久久久| 天堂资源最新在线| 欧美日韩视频在线视频精品| 日韩一区二区三区777av| 爆乳视频一区二区三区四区| 成年女人午夜特黄特色毛片免| 日韩中文字幕区一区一区| 亚洲中文久久久精品无码| 亚洲Aⅴ天堂Av天堂无码麻豆| 精品韩国亚洲aⅴ无码不卡区| 2020狠狠躁夜夜躁人人爽| 成人午夜久久国产18公司| 国产高清在线精品一区二区| 顶级毛片成人免费看视频| 优优日韩在线视频观看| 亚洲欧美日韩综合俺去了| 久久精品国产亚洲| 日韩精品欧美成人国产不卡| 一本久道久久综合狠狠爱| 日韩欧美综合久久久久| 日韩 一区二区 在线观看| 国产精品一区二区韩国av| 99久久久成人精品免费| 亚洲欧美v国产一区二区| 婷婷综合缴情亚洲AV| 亚洲性色?Ⅴ私人影院无码| 樱花草在线观看播放WWW| 久久久久久久久福利| 三级综合欧美中文| 久久久久久秋霞理论网片伊人| 亚洲欧美日韩国产综合精品久久| 91久久精品无码一区二区会所 | 爆操美乳娇小学生妹| 日日射日日肏视频| 亚洲成AV人不卡无码| 香蕉精品一区二区三区 | 99热这里只有国产精品| 人妻无码一区二区免费| 国产-级久久久久毛片精品| 蜜桃传媒一区二区亚洲av| 日韩在线一区二区三区观看| gogogo高清在线观看免费| 国产一区二区三区av免费在线| 亚洲18禁在线影院| 欧美,日韩,精品一区二区偷拍| 91精品国产91久久青草| 欧美日韩视频在线播放一区二区| 东京热无码av一本大道| 日本区二区三区在线观看| 国内精品一区二区三区四| 中文字幕无码专区一VA亚洲V专| 欧美国产日韩精品网| 精品国产一区二区三区久久 | 天堂久久天堂AV色综合| 免费人成视频在线不卡| 日韩中文字幕专区| 国产xxxx农村野外hd| 插出白浆的动漫在线观看| 国产—久久香蕉国产线看观看| 无码AⅤ最新av无码专区| 日本三级在线播放一区不卡| 天天爽爽夜夜爽爽精品视频| 国产一区二区 在线播放| 国产精品一区二区久久精品爱微奶| 免费全部高H视频无码软件| 国产一级特黄aa级特黄裸毛片 | 国产亚洲欧洲国产综合一区 | 国产精品久久久久永久免费看| 丝袜a∨在线一区二区三区| 亚洲欧美国产精品美人| 国产91精品成人在线观看| 亚洲一区精品国产| 少妇特黄a片一区二区三区| 亚洲精品久久久无码AV片软件| 国产在线不卡精品网站| 免费无码鲁丝片一区二区| 亚洲国产精品欧美精品| 1168av拍怕视频| 国产婷婷色综合成人精品| 久久久av男人的天堂| 最近日本免費觀看高清視頻 | 国产熟女真实乱精品| 成人国产精品免费观看| 四虎永久在线精品免费视频| 92午夜福利在线播放| 国产精品久久久久免费av| 国产黄视频免费观看网站嫩草| 全程粗话对白视频videos| 日韩伊人久久久精品综合一区二区| 久久综合九色综合久桃花| gogogo高清在线观看免费| 2019中文字幕永久在线视频| 国产91久久精品久久精品| 日韩精品一区二区三区四区av| 欧美一区二区三区不卡高清| 免费观看国产精品视频大全 | 一区二区三区中文字幕av| 日本精品人妻久久久久久月| 91精品日本久久久久久牛牛| 啊嗯啊网站在线观看| 高清不卡在线一二三区| 国产成人精品久久一区二区| 欧美日韩中文字幕综合| 在线观看黄丝袜地址视频污腿| 久久无码人妻一区二区三区午夜| 亚洲成a人片在线观看国产| 久久99久久精品毛片毛| 日本高清色本在线观看| 久久成人精品国产免费网站| 亚洲一级视频在线| 亚洲欧美国产一区在线观看| 国产精品一区二区亚洲av| 性色av一区二区三区免费播 | 了解最新亚洲高清专区| 亚洲精品无码久久久久AV麻豆| 特级毛片www免费版播放完整 | www成人国产高清内射| 亚洲国产精品不卡在线观看| 日本高清色本在线观看| 三级综合欧美中文| 日本高清色本在线观看| 中文字幕久久精品一区二区免费| 精品欧美一区二区三区免费观看| 成人毛片在线视频免费观看 | 久久亚洲精品中文字幕无下载| 在线免费亚洲精品视频| 久久久精品亚洲成人| 强操中文字幕在线观看| 国产精品毛片久久人完整版| 仓井空一区二区免费视频| 日本午夜国产精彩| 精品人妻一区二区三区久久嗨| 97青青草亚洲另类中文字幕| 少妇精品视频在线观看| 久久精品国产亚洲av嫖农村妇女| 日韩熟妇视频在线观看| 国产18到20岁美女毛片| 99视频精品全部在线观看| 最近最新日本中文字幕7| 狠狠狠色丁香综合久久天下网| 日韩免费精品完整版一区二区| 手机看片久久青草福利盒子| 光棍影院亚洲福利| 国产精品久久久久国产精品三级| 国产中文字幕在线视频观看| 51成人做爰WWW免费看网站| 国产精品亚洲毛片一区二区三区 | 99久久精品日本aⅴ一区二区| 亚洲欧美成aⅴ人在线观看| 国产美女一级特黄大片直播| 欧美精品日韩诱惑亚洲女| 国产在线一区二区三区四区| 亚洲欧美日韩免费一区二区三区| 欧美日韩一区二区三区成人免费| 亚洲一区二区三区小说| 日本高清一区三区在线观看| 日韩久久精品无码一二级| 人妻AV中文字幕久久| 亚洲精品中文字幕久久久| 婷婷综合色伊人阁| 少妇无码一区二区三区免费| 久久精品国产亚洲av直播| 成年av免费免播放器无码| 欧美日韩一区二区三区高清不卡| 在线观看未禁18免费视频不卡 | 男女猛烈国产无遮挡免费网站| 日本不卡一区二区三区 视频| 99久久99久久精品国产片桃花| 福利视频一二三在线观看| 亚洲黄色亚洲网站在线浏览| 日韩欧美一区二区三区婷婷久久 | 最新国产中文字幕免费观看 | 欧美日韩一区二区三区在线国产 | 你懂得在线观看网址| 亞瑟影院亞瑟在线视频| 亚州AV无码一区东京热久久| 亚洲日本精品中文字幕久久| 亚洲精品女人成人久久久| 国产欧美一区二区综合日本| 成人国产一区二区三区精品| 少妇特黄A一区二区三区| 久久麻豆精亚洲av品国产精品| 亚洲 欧美 自拍 唯美 另类| 亚洲精品自拍aⅴ在线| 天天躁日日躁免费视频| 国产黄色片在线免费播放| 久久久精品国产亚洲av| 日本一区二区三区在线播放不卡| 精品人妻少妇一区二区av| 亚洲精品自拍视频在线观看| 97人妻精品一区二区三区| 999在线视频精品免费播放观看| 久久人妻公开中文字幕网| 亚洲一区二区三区四区五区六区| 国产精品天干天干在线观蜜臀| 国产日韩欧美一区二区综合在线| 国产日韩一区二区三区免费观看| 久久精品一区二区中文字幕| 国产高潮视频在线观看| 欧美一区二区三区性视频| 日韩精品中文字幕第一页| 国产精品毛片一区二区16| 国产精品18欠久久久久久| 日本免费一区二区三区日本| 无码超乳爆乳中文字幕久久| 国内精品久久人妻一区二区| 最新亚洲人成人在现| 成全高清免费观看MV动漫| 狠狠色综合网站久久久久久久| 国产河南妇女毛片精品久久一| 欧洲亚洲精品久久久久| 国产午夜视频在线观看高清| 亚洲精品有码在线观看| 国产成在线观看免费视频| 国产麻豆一区二区三区在线观看| 日韩久久精品无码一二级| 亚洲精品中文字幕久久久| 五月天婷婷在线观看视频| 少妇爽快一级片视频| 成人国产亚洲欧美成人综合网 | 99久久精品一区二区三区毛片| 99在线观看精品免费99| 久久99九九99九九99精品| 日韩精品99久久中文字幕| 久久久久人妻一区精品色国语| 九色精品国产成人综合网站 | 国产欧美日韩另类一区乌克兰| 四虎影视国产精品永久入口| 国产欧美日韩久久一区二区| av在线成人一区二区三区| AV免费不卡国产观看| 99国产精品永久免费视频| asian国模人体pics| 2020狠狠躁夜夜躁人人爽| 国产在线成人精品| 午夜情视频午夜性视频| 国产精品一区二区三区麻豆| 午夜福利一区二区在线播放| 久久免费无码少妇| 成年人精品一区二区| 一级gv在线观看| 波多野结衣一区二区AV高清| 精品久久午夜福利| 欧美午夜精品久久久久久se| 中国av白嫩丰满人妻无码| 人妻系列无a v码专区| 久久久久人妻精品摸提一区二区| 色偷偷亚洲第一综合网| 久久精品一区二区三区四区| 成人 在线 一区二区三区 | 又黄又爽的视频在线观看网站 | 国产91麻豆精品成人一区| 亚洲愉拍99热成人精品热久久| 国内精品久久久久久不卡影院| 精品午夜,一区,二区,三区| 精品国产91久久久久久久| www.国产高清在线视频观看| 国产a级毛片久久久精品| 久久只有这里有精品热久久| 色综合99久久久精品按摩| 精品BRAZZERS欧美教师| 亚洲精品视频福利在线观看| 韩国精品一区二区三区高清不卡 | 又爽又黄又湿在线网站免费看| 久久99精品国产综合毛片宅男| 久久国产乱子伦50精品欧美| 欧美国产综合日韩一区二区| 国产亚洲欧美日韩91| 中文在线中文字幕一区二区三区| 欧美在线免费观看一区二区| 亚洲黄色三级毛神片在线看 | 欧美精品一区二区老熟女| 99r热久久这里只有精品| 久久国产黄色大片| 亚洲中文人妻字幕视频| 国产懂色av动漫 四虎影院成人热| 久久精品中文字幕有码日本道| 激情综合五月开心婷婷| 韩国亚洲视频一区| 欧洲精品人妻一区二区三区| 国产亚洲视频在线观看播放| 欧美乱大交xxxxx| 久久精品国产只有精品66| 日韩精品一区二区免费出品 | 欧美午夜视频福利一区| 一区二区三区四区亚洲人妻| 亚洲精品成人女人久久久| 国产在线一区二区三区免| 久久一日本道色综合久久88| 国产av午夜精品一区二区三| 久久精品国产亚洲av成人动漫| 亚洲一区二区三区人妻天堂| 国产午夜精品福利视频不卡| 欧美日本在线一区二区三区| 国产高清免费在线视频观看| 日日射日日肏视频| 国产不卡一区二区三区视频| 日韓手機在線免費視頻| 亚洲国产欧美在线人成| 久久天堂av综合色无码专区| 精品人妻久久久久一区二区三区| 蜜桃av一区二区婷婷| 国产,欧美,日韩aⅴ不卡在线| 国产精品黄色一区二区三区| 欧美精品日韩诱惑亚洲女| 99在线精品免费观看免费| 欧美熟妇交换久久久久久 | 视频二区中文无码| 亚洲ve中文字幕久久一区二区| 久久69热人妻偷产精品久| 国产精品久久久久久中文| 成年女人午夜特黄特色毛片免 | 亚洲欧美日韩变态另类在线观看| 99久久久成人精品免费| 91精品国产自产观看在线| 污污网站网址在线观看日本黄| 欧美成人黄在线观看| 久久精品国产亚洲77| 亚洲av中文无码字幕色下药| 久久精品国产亚洲精品166m| 亚洲日韩国产成在线发布一区二区三区| 国产内地激情精品毛片在线不卡| 久久精品无码一区| 午夜熟女插插XX免费视频| 日韩精品人妻一区二区免费| 精品国产性情免费| 国产婷婷色综合AV蜜臀AV | 亚洲国产成人久久综合碰碰| 欧美激情国产精品1区2区3区| 国产精品久久99精品毛片三a | 亚洲一区二区三区免费卡| 精品福利视频一区二区三区| 国产一国产一区秋霞在线观看| 91超碰极欧美日韩日本| 亚洲国产成人a精品不卡在线| 五月婷婷综合在线视频| 高清精品一区二区三区不卡| 99精品国产自在现线免费亚瑟| 99精品国产自在现线免费一区| 亚洲欧美日韩国产综合V| 久久亚洲色www成人| 久久精品2019在线观看| 久久国产情侣露脸精品av| 久久国产精品亚洲精品99| 午夜福利视频图片专区| 亚洲精品亚洲人成在线麻豆| 成人免费毛片1000部| 日韩AV不卡六区七区| 国产乱码精品1区2区3区| 午夜老湿机在线精品视频网站| 午夜福利在线观看视频一区| 91亚洲精品高清久久久| 亚洲精品久久久久久久蜜桃| 日本free护士videosxxxx| 亚洲国语在线视频手机在线| 久久久久久a亚洲av夜夜| 九九热这里只有国产精品| 亚洲欧美日韩综合久久久久久| 欧美精品日韩精品一区二区| 日本一区二区三区免费观看在线 | 亚洲国产的日韩a级片亚洲| 亚洲中文字幕欧美综合| 国产亚洲精品自在久久蜜TV| 亚洲人妻在线一区二区三区| 久久精品国产亚洲av成人观看| 久久99精品一区二区毛片蜜臀| 最新国产精品一区二区久久 | 中文在线а√在线| 惠民福利亚洲人成在线精品不卡网 | 欧美成人精品午夜久久久999| 7878成人国产在线观看| 成人区人妻精品5区二区不卡| 久久青青草原国产精品最新片| 精品国产一区二区三区夜夜嗨| 自拍欧美日韩一区二区三区| 国产一区二区 在线播放| 日韩在线精品成人av免费观看| 一区二区三区国产欧美日韩| 亚洲一区二区三区人妻在线| 少妇高潮福利视频网| 欧美日韩日本国产一区二区三区 | 国产精品久久久久久夜夜夜夜夜 | 久久国内精品自在自线| 久久久中文字幕精品一区二区| 浮力影院欧美三级日本三级| 久久久久人妻一区精品色国语| 国产精品乱码高清在线观看,| 久久久久久99国产日韩欧美| 国产大全久久激情综合电影| 国产男女午夜进出视频| 麻豆亚洲av熟女国产| 成人精品一区二区在线观看| 日韩精品一区二区三区本色| 精品精久久久久久中文字幕| 亚洲av日韩av二区久久| 久久精品一区二区久| 国产在线精品福利一区二区三区| 久久这里只精品国产免费10| 久久精品国产亚洲av日韩精品| 麻豆成人久久精品一区二区三区| 亚洲人成电影网站| 中文国产日本在线播放免费| 好吊妞国产日韩欧美在线观看| 亚洲国产欧美成人高清不卡| 99久久全裸视频| 免费日韩一区二区三区免费视频| 国产—久久香蕉国产线看观看| 国产一区二区三区香蕉蜜臀| 一二三四区在线视频| 国语自产精品视频在线第100页| 亚洲熟女av一区二区三| 96视频在线网址| 五月激情丁香婷婷| 国产成人啪精品午夜网站| 久久久亚洲熟妇一区二区| 不卡的a 每日在线观看| 韩国日本国产高清不卡一本欧美| 尤物在线视频yw193国产| 国产精品乱码高清在线观看 | 久久综合九色综合久桃花| 无遮挡毛片在线观看| 亚洲国产日韩欧美久久久| 一区二区三区二区中文字幕视频 | 国产精品露脸国语对白河北| 亚洲国产中文字幕免费| а√天堂网官网在线| 精品国产精品亚洲艾草网| 国产成人av综合亚洲free| 91久久精品一二三区蜜桃| 日韩欧美一区二区三区在线观看| 精品国产一区二区久久久久| 久久久久人妻av一区二区三区 | 国产社区视频在线永久免费观看| 黄页网址大全免费观看35| 9re久精品视频在线观看免费| 久久久中文字幕人妻| 动漫精品V欧美精品V日韩精品| 中文在线а√在线| 亚洲国产成人久久精品91 | 日韩黄色大片免费看| 国精产品一区一区二区三区视频| 国产精品久久综合久久| 亚洲综合久久一本久道| 亚洲综合精品资源在线| 成人春色在线观看免费网站| 久久精品国产亚洲av成人久久| 中文字幕久久精品一区二区免费| 午夜精品一区二区三区成人| 精品国产一区二区三区mp4| 久久久久影院色老大2020| 91手机福利看片| 日韩人妻一区二区不卡免费 | 欧美国产精品三级一区在线| 色窝视频在线在线视频| 久久国产乱子精品免费女 | 国产熟睡乱子伦视频在线观看| 免费40岁女人特级毛片| 国产SUV精品一区二人妻| 国产精品久久久久久69| 99精品这里只有精品高清视频 | 国产精品一区二区三区麻豆| 国产精品内射后入日本在线观看| 欧美国产精品三级一区在线| 国产欧美一区二区综合日本| 国产日韩āv在线| 午夜极品少妇一区二区三区四区| 99RE 久久这里只有精品6| 国产精品女久久久一区二区| 欧美日韩国产一区二区三区不卡| 黄色视频在线观看又黄又爽| 亚洲av无码成人网站www| 伊人久久亚洲综合影院首页| 98国产一区二区三精品乱码| 国内老熟妇对白hdxxxx| 精品久久久久久亚洲国产300| 最新国产v亚洲v欧美v专区| 日韩一区二区三区免费在线看片| 国产精品毛片一区二区| 少妇爽快一级片视频| 久久精品一区二区三区四区| 在线欧美精品国产综合五月| 精品无码免费观看| 精品人妻系列无码专区| 一区二区三区国产在线精品| 亚洲成av人片在线观看茄子 | 欧美亚洲国产精品乱一区二区 | 无遮挡毛片在线观看| wwwAV在线App| 国产乱码高清区二区三区在线| 欧美日本精品一区二区三区| 中文字幕日韩精品亚洲一区老| yw193国产成人精品| 免费不卡黄色视频在线观看| 日韩综合中文字幕视频在线| 国产精品美女久久久av爽| 91在线视频观看无毒不卡| 精品一区二区三区无卡欧美| 色哟哟av网站在线观看| 欧美亚洲国产精品乱一区二区| 免费看午夜高清性色生活片| 国产h动漫视频磁力链接| 一级女性全黄久久生活片免费 | 伊人激情网少妇av春色| 国产精品三级空姐在线观看| 人妻中出一区二区三区免费视频| 国产日韩欧美一区二区综合在线| 国产亚洲精品久久久久久郑州| 国语精品一区二区三区久久| 日韩中文字幕专区| 99久久精品国产成人综合网络 | 国产精品99玖玖玖爱在线观看| 99精品一区二区三区无码吞精| 97久久久久久人妻精品区一 | 精品亚洲线在观看| 了解最新日韩欧美亚洲每的更新在线| 3p中文字幕一区人妻久久| 亚洲av中文一区二区三区| 国产成人精品在线一区二区| 在线观看91精品国产不卡| 四虎精品影院永久在线播放| 热久久精品一区二区三区| 亚洲欧美国产∧v精品综合网| 91精品国产色综合久久成人| 欧美 日韩 亚洲 精品 成人| 成人性生交大片免费看夜聊| 亚洲国产小视频在线| 高清不卡一区二区三区视频| 亚洲乱码中文字幕小综合 | 日本精品久久久一区二区三区 | 爆乳肉感大码aⅴ无码| 日韩激情视频精品在线| 日韩精品1区2区3区在线观看| 中文字幕亚洲无线码一区女同| 日本成人高清一区二区三区| 91欧美精品午夜性色福利在线| 亚洲国产三级片网站在线播放| 欧美色综合天天久久综合精品| 欧美一级精品高清在线观看| 国产免费高清国产在线视频| 97人妻少妇一区二区毛片| 亚洲色图欧美激情中文字幕| 亚洲va欧美va国产综合| 国产精品成?V人在线视午夜片| 日韩精品不卡一区二区高清| 97青青草亚洲另类中文字幕| 日韩人妻无码视频18岁| 国产精品AV在线| 久久精品国产亚洲av成人文字 | 亚洲色精品三区二区一区| 无码?ⅴ精品一区二区三区| 国产精品成人网在线观看| 中文字幕在线播放一区二区三区| 亚洲国产日韩中文字幕| 在线视频日韩精品第二页| 日韩欧美一区二区三区播放| 国产精品久久久久免费av| 久久久久久全国免费观看| 国产精品欧美一区二区三区 | 精品久久久久久久久亚洲| 老司机久久精品最新免费| 黄色精品一区二区在线观看| 日本免费高清欧美一区二区| 一区二区一级欧美一级日韩 | 成人精品一区二区三区熟女| 日韩欧美三级一区二区在线| 一区二区三区四区精品在线看| 亚洲专区中文字幕| 精品国产这么小也不放过| 91人妻久久中文字幕| 久久频这里精品99香蕉久网址 | 轻轻色在线视频中文字幕| 精品久久久久久成人av下载| 青青草视频在线观看国产 | 久久精品国产第一区二区三区 | 国产大尺度午夜福利视频| 国产一区二区三区免费观看在线| 亚洲国产成人久久综合碰碰| 日本免费播放一区二区三区| 国产亚洲欧洲国产综合一区| 成人一区二区三区四区五区在线 | 国产中文字幕电影在线观看| 国产又爽又猛又粗的视频A片| 国产精品网站在线观看免费传媒| 日韩精品一区二区三区中文版| 亚洲图片在线视频中文字幕| 中字幕视频在线永久在线观看免费| 国产精品精品在线观看不卡| 日韩欧美国产一区二区色欲AⅤ| 国产日韩欧美在线观看不卡| 永久免费不卡的色情A片在线| 欧美亚洲国产日韩综aⅴ| 久久久久久一品道精品免费看| 欧美激情视频一区二区免费| 一区二区三区,中文字幕| 日日碰狠狠躁久久躁96avv| 午夜一区二区三区亚洲影院 | 亚洲乱亚洲乱妇国产50P| 日韩久久中文字幕蜜桃a| 1313在线观看国产| 麻豆精品亚洲国产成人?V| 色综合色天天久久婷婷基地| 国产成人精品亚洲精品夜夜嗨| 日韩在线一区二区三区不卡| 国产欧美精品一区二区三区四区| 日韩美好看不卡一区二区三区| 成人女人a级毛片免费一百度| 少妇精品久久久久久一二三区| 国产欧美日韩精品久久精品| 国产一级十八女人毛毛片| 天堂精品av一区二区三区四区 | 欧美日韩一区二区久久久| 午夜福利视频免费观看一区| 亚洲精品123区在线观看| 国产精品丝袜久久久久久久不卡| 日本va中文字幕一区二区| 99久久精品国产一区二区三区 | 久久av网站一区二区| 999久久久国产精品精品三级| 欧美日韩国产另类精品图区| 在线观看视频免费不卡的| 日本一区二区三区免费不卡在线| 国产精品久久久久7777| 欧美日韩国产综合精品一区 | 日韩精品一区二区三区18| 在线日韩一区二区三区四| 91豆麻精品91久久久久久| 久久精品国产亚洲av日韩精品 | 黄色视频免费观看在线不卡| 人妻中文精品日韩久久aⅴ一区| 国产大片免费直接观看视频| 国产一区二区三区在线视频… | 国产精品久久久久久熟女中| 西西人体大胆4444WWW| 最新国产午夜福利在线观看真人实拍女处被破| 夜精品A片一区二区三区无码白浆 日本国产高清一区二区在线 | 免费人成视频欧美| 欧美亚洲日本日韩在线| 8毛片A级18女人水真多| 国产精日韩精品欧美精品不卡| 亚洲中文字幕日韩精品在线| 亚洲视频免费观看| yyy国产在线视频| 不卡日本视频一区二区三区| 91精品国产成人观看免| 日韩大片一区二区三区在线观看| 日韩精品一区二区三区免费看| 尤物在线视频yw193国产| 午夜福利视频免费观看一区| 国产女人18毛片水真多1红色| 极品网站久久区一久久区二看| 亚洲一区精品国产| 国产一区二区影院在线观看| 久久亚洲成人一区二区三区| 97亚洲熟妇自偷自拍另类图片 | 亚洲欧洲精品成人久久曰| 91久久国产最好的精华液| 精品久久久久亚洲综合网| 高清国内自产乐播av| 26uuu欧美日本在线播放| 清纯唯美第一页亚洲综合av| 欧美日韩在线观看一二区| 日韩欧美国产v一区二区三区| 黄色视频在线免费观看不卡 | 国产一区二区三区av不卡| 亚洲欧洲日韩av在线| 国产ML在线播放| 欧美日韩免费一区二区三区| 久久久久久人妻一区二区 | 久久亚洲?v无码精品色午夜麻豆 | 精品一级少妇久久久久久| 欧美国产精品久久综合 | 国产一级久久久久久毛片精品| 国产婷婷色综合成人精品| 全球AV集中精品导航福利| 一区二区三区中文字幕在线播放| 中国精品18videosex性中国| 人妻少妇精品视频一区二区三区 | 亚洲国产成人精品女人久久| 1313在线观看国产| 亚洲国产精品区在线观看| 精品久久久久久国产牛牛app| 中文字幕一区二区三区精品| 亚洲欧美日韩在线第一页| 久久久久久国产综合一香蕉网 | 岛国av无码免费无禁网站| 久久亚洲国产精品123| 午夜精品久久久久久久久久久久久蜜桃| 免费一级做a爰片性色毛片| 亚洲香蕉视频综合在线| 99pao在线视频成精品| 欧美日韩国产综合在线一区| 久久综合久久综合久久综合| 视频二区中文无码| 国产人妖ts在线播放器| 黄色视频在线免费观看不卡| 欧美三级手机不卡在线观看| 日韩精品极品视频在线观看免费 | 日本一区二区三区在线免费影音 | 久久 av深夜福利 一区二区| 9 9久久精品无免国产…..| 99久久国产综合精品成人 | 一级做a爰片性色毛片99| 国产99不卡全是精品在线播放 | av日韩在线观看一区二区三区| 久久99精品国产麻豆| www国产亚洲精品久久小说| 91精品国产无线乱码在线| 日本区二区三区在线观看| 欧美一级免费视频| 99国内揄拍高清国内精品对白 | 日韩卡1区二区三区在线| 国产一级淫片aaa免费看视频| 一本大道中文字幕无码aⅴ| 日韩精品在线视频中文字幕| 99精品这里只有精品高清视频| 国产精品毛片久久久久久| 国产粉嫩嫩00在线正式播放| 浮力影院欧美三级日本三级| 欧美亚韩一区二区三区| 国产一区二区久久av| 亚洲国产日韩欧美久久久| 日本精品久久久久久中文字幕| 国产91精品一区二区亚洲| 一本一本久久a久久综合| 最新精品91探花免费播放| 精品熟女一区二区三区四区五区| 一区二区三区在线观看中文字幕 | 亚州欧洲日本无在线码免费| 在线天天看片视频免费观看观看| 久久国产精品一国产精品金尊| 蜜臀AV午夜一区二区三区| 国产日韩综合精品| 日本高清一区三区在线观看| 日本一区二区三区黄色大片| 亚洲风情中文字幕在线观看| 国产伦精品一区二区三网站| 欧美日韩精品一区久久久| 欧美午夜福利久久久久久| 亚洲乱妇老熟女爽到高潮的片| a成人小说网站在线观看| 国产精品国产三级国产专播一| 国产欧美日韩不卡在线观看二区| 日韩人妻精品一区二区三区蜜桃| 激情欧美日韩一区二区蜜桃| 欧美a级成人淫片免费看日韩三级一级 | 亚洲欧美日产综合在线网性色| 亚洲精品夜夜夜妓女网| 国产精品肉丝尤物嫩草影院在线观看| 精品韩国亚洲AV无码一区二区三 | 亚洲 国产 日本 欧美| 久久麻豆精品一级片黄色| yy6080亚洲人久久精品| 国产精品久久久亚洲| 亚洲国产人成自久久国产| 无码加勒比一区二区三区| 国产欧美日韩一级大片| 人妻少妇中文字幕| 国产电影中文字幕在线观看| 午夜影视女人张开腿让男人桶| 欧洲亚洲日韩国产av一级| 婷婷综合色伊人阁| 久久久久久久一线毛片| 国产黄污免费在线观看| 日韩精品一区二区四季在线观看| 久久久中文字幕精品一区二区| 国产高清在线精品一区不卡| 熟女人妻aⅴ一区二区三区60路| 婷深夜综合成人aⅴ网站| 国产91高潮流白浆在线观看| 日韩.欧美.国产一区二区三区| www亚洲色图com| 伊人久久东京热中文字幕| 欧美日韩精品在线一区二区| 中文字幕一区二区三区网站| 日韩无码A∨一区二区三区| 欧美成人图片亚洲精品网| 曰韩无码无遮挡A级毛片| 国产精品久久久久久久久li| 69精品久久久久人妻| 久久性爱视频一区二区| 国产婷婷综合在线视频中文| 日韩精品在线播放一区二区| 99久久99久久精品国产片桃花| 午夜不卡av在线免费观看| 国产欧美韩日一区二区三区| 精品无人国产偷自产在线| caoporon草棚在线视频147| 亚洲国产日韩在线人成电影| 激情综合色五月六月婷婷| 一级欧美日韩理论片| 亚洲18卡通动漫在线播放| a级国产精品片在线观看| 国产三级a爱做片天天视频| 欧美一区二区三区在线视频 | 97超碰人人人人人人少妇 | 亚洲国产精品v在线播放| 尤物视频综合在线| 免费看福利一区二区三区| 日本一区二区在线观看日韩专区| 日韩中文字幕区一区一区| 久久精品无码专区东京热| 日韩欧美一级片一区二区| 精品无码一区二区三区水蜜桃| 女同视频一区二区在线观看| 国产乱人伦精品一区二区在线观看| 欧美日韩,国产另类在线| 亚洲av中文一区二区三区| 精品欧美成人高清在线观看 | 天堂亚洲AV无码一区二区 | 日本高清久久亚洲| 精品国产乱码久久| 国产视频一区二区在线观看| 国产激情AV小说| 日韩精品一区二区亚洲av图片| 亚洲欧美日韩aⅴ一区二区三区 | 狠狠丁香五香天堂网| 99re6热在线精品视频播放| 熟女高潮一区二区麻豆av| 国产欧美日韩99久久精品| 欧美成人免费看片一区| 最近中文字幕av免费大全| 一国产一国产亚另类洲综合欧美| 婷婷国产成人精品一区二| 日本高清久久亚洲| 国产ts系列紫苑吊带网袜| 久久国产精品成人免费秋霞| 99热成人精品国产免费| 人妻无码αv中文字幕久久琪琪布 国产毛片自拍视频首页 | 波多野结衣中文字幕久久| 国产亚洲免费一卡三卡四卡| 国产视频第一区在线观看| 国产乱子伦视频大全亚琴影院| 青青草原综合久久大伊人导航| 欧美精品黑人性xxxx| 播五月开心婷婷欧美综合 | 男人都懂的网址在线看片| 久久精品国产第一区二区三区| 亚洲欧美人另类成在线观看| 国产一区二区三区久久毛片| 欧美 日韩 激情 一区二区 | 一区二区三区亚洲午夜精品| 人妻丰满熟妇无码| 精品日韩在线观看无卡顿| 精品人妻一区二区三区视频| 精品日韩一区二区三区激情 | 国产青春草在线观看视频| 高清午夜精品一区二区三区 | 欧美亚洲精品一区二区色| 一起看国产高清无码| 性色欲网站人妻丰满中文久久不卡| 日本中文字幕综合伊人超碰在线| 97免费视频国产在线观看| 久久超级碰碰免费视频| 日韩欧美一区二区不卡看片| 精品无码久久久久久久久水蜜桃| 成人午夜精品无码区| 日本免费观看高清| 国产午夜亚洲精品理论片不卡| 日本在线一二三区免费观看| 国产精品内射后入日本在线观看| 精品氩 99久久久久久黄无码| 国产一级久久久毛片精品| 欧美精品一区二区在线观看| 久久久久久一品道精品免费看| 亚洲精品夜夜夜妓女网| 日韩亚洲一区二区在线| 国产在线观看免费不卡av| 四虎免费精品永久在线影库| 国产精品一区二区三区-免费完 | 国产高清一区二区三区四区五区| 午夜色福利视频一区二区三区| 欧美亚洲国产日韩在线a不卡| 一本大道东京热无码aⅴ| 国产成人精品一区二区a| 热久久这里只有精品国产| 日本久久一区二区免高清 | 国产av精选一区二区三区| 国产一二三区日本精品欧美| 国产色婷婷精品免费视频| 亚洲欧美日韩Aⅴ在线观看| 色综合视频一区中文字幕| 成人综合婷婷国产精品久久| 国产精品最新在线视频| 国产精品久久久久久久亚洲调教| 色熟妇人妻久久中文字幕| 成人久久久久久久久久久| 成全动漫视频在线观看免费| 61久久精品一区二区四区| 99在线国内在线视频在线观看| 国产精品久久久久影院亚瑟| 国产熟女精品久久久久| 白白发布永久在线观看| 欧美在线一区二区三区视频| 一区二区三区国产日本欧美| 国产精品18在线观看不卡| 久久精品女人的天堂AV| 亚洲精品456在在线播放| 日韩久久精品无码一二级| 亚洲欧美一区二区不卡精品| 日韩在线视频观看中文字幕| 日本精品aⅴ一区二区三区| 国产成人久久亚洲人成综合网| 国产精品18久久久久白浆| 99国产精品国产精品久久 | 国产91系列视频在线观看| 精品a级毛片在线观看一区| 欧美亚洲精品一区二区色| 在线观看自拍日韩欧美视频网站免费 | 日韩精品在线播放一区二区| 爱情岛论坛首页永久入口| 欧美一级特黄aaaaaaa视频片| 国产欧美日韩视频一区二区三区| 国产精品国产三级国产播12| 久热这里只有精品中文字幕 | 亚洲国产欧美成人高清不卡| 无码国模视频精选| 国产一区二区亚洲人妻精品| 国产中文字幕乱码2021官网| 最新精品国偷自产在线婷婷| 午夜不卡av在线免费观看| 精品国产精品久久一区免费式| 热re66久久国产精品首页| 一区二区三区日韩精品在线观看| 精品乱码一区二区三区在线| 中文字幕精品一区二区三区99| 国产综合精品久久久久久| 国产91精品成人在线观看| 日韩欧美亚洲另类激情在线| 日韩精品免费一区二区三区观看 | 91精品国产亚一区二区三区 | 精品人妻无码一区二区色欲AⅤ| 欧美日韩精品一区二区三区发布| 好吊妞国产日韩欧美在线观看| 亚洲国产精品不卡一二三四五| 年轻人在线播放黄色视频| 亚洲一级在线播放a| 精品国产成人av一区二区三区| 色综合天天综合网国产成人网| 中文字幕AV无码不卡| 欧美精品亚洲精品日韩AAV专区| 国产人成免费在线观看| 亚洲图片在线视频中文字幕| 久久无码高潮喷水免费看| 国产精品日韩在线观看一区二区| 国产欧美一区二区三区日韩| 欧美黄色片在线免费观看 | 无码伊人6699久久大杳蕉| 日韩AⅤ精品国内在线| 精品综合欧美日韩一区二区| 久久精品国产亚洲av直播| 久中文字幕在线一区二区| 69堂精品视频在线观看免费| 欧美日韩精品区一区二区| 欧美日韩精品一区二区入口| 日韩中文字幕久久中文字幕| 国产精品毛片一区视频播| 中文一区二区三区精品久久| 日韩高清av一区二区.| 日韩.欧美.国产一区二区三区| 91九色熟女欧美日韩欧美| 亚洲国产精品一区二区国产| 中文国产成人精品久久久| 在线精品视频一区二区| 欧美日韩人妻一区二区电影| 国产美女视频免费观看网页| 日日狠狠久久8888偷偷色| 高清国产不卡视频| 国产女人18水真多毛片18| 成人免费乱码大片a毛片视频| 日韩欧美精品一区不卡在线| 国产免费人成视频在线观看播放| 国产高在线精品亚洲二区| 午夜电影院理论片8888琪琪 | 亚洲国产aⅴ精品一区二区久久 | 欧美日韩在线永久免费播放| 午夜精品久久久久久久久久久久久蜜桃 | 亚洲春色在线视频| 无码ⅴ久久亚洲熟妇无码 | 午夜久久一区二区狠狠干| 欧美精品青青久久久久久| 成人春色在线观看免费网站| 久久久99精品免费观看| 国产成人精品久久二区二区91| 国产麻豆一区二区三区在线观看| 国产91在线免费观看了| 亚洲中文字幕无码久久2| 国产成人综合久久亚洲av | 国产啊v在线看免费播放| 国产精品系列一区二区在线观看 | 国产欧美日韩免费一区二区| 国产成人久久A免费观看| 久久亚洲国产精品123区| 国产日韩一区二区三区免费观看 | 亚洲欧美v国产一区二区| 国产欧美日韩第一页| 国产一区二区三区精品不卡免费| 久久亚洲日本精品私人欧美成人| 亚洲一区二区在线| 欧美精品成人一区二区三区| 久久这里精品国产免费99热| 亚洲中文字幕在线观看网址| 日本99精品久久久久久网站| 国产青春草在线观看视频| 婷婷六月综合缴情在线首页| 波多野结衣久久中文字幕| 国产成人免费ā片在线观看老同学| 久久国产成人精品一区二区三区| 中字幕视频在线永久在线观看免费| 国产精品毛片一区视频播| 小视频在线国产不卡观看福利| 亚洲国产精品成人久久久| 亚洲精品123区在线观看| 国产精品网爆门一区二区三区| 欧美亚洲国产精品一区二区| 亚洲一区二区三区人妻在线| 看全色黄大色大片免费国产| 欧美日韩在线不卡视频看看| 欧美一区二区三区成人精品| 国产成人精品一区二区三区在线| 国产精品一区毛片久久久久久| 亚洲中文字幕第一人码| 亚洲中文字幕欧美综合| 国产日韩精品区一区二区三区| 亚洲av中文一区二区三区| 国产成a人片在线观看视频| 人妻AV综合网站一区二区三区| 亚洲一区在线播放网站| 欧美日韩国产精品一区二区| 国产精品淫www一区二区| 九九影院日韩欧美精品| 中文字幕一区二区三区在线免费| 亚洲中文字久久久久久| 在线中文无码字幕| 亚洲国产精品v在线播放| 91精品国产91久久青草| 精品欧美日韩一区二区三区| 在线观看2021最新精品| 91精品国产乱码久久| 日本精品4080YY私人影院| 中文无码精品一区二区| 女人被操高潮视频..com| 亚洲AV日韩AⅤ无码电影| 久久这里精品国产免费99热| 欧美日韩精品一区二区三区四区 | 久久91亚洲精品中文字幕奶水| 亚洲日本中文字幕天堂网 | 国产精品综合色一区| 午夜福利麻豆国产精品| 日韩在线免费一区二区三区| 99re6热在线精品视频播放| 蜜臀久久精品国产亚洲av| 一区二区三区二区中文字幕视频| 日韩综合在线一区二区三区 | 国产一级做a爰片久久毛片| 久久精品人妻系列中文字幕| 亚洲无码之亚洲性爱| 欧美日韩一级片一区二区| 大伊香蕉在线精品视频电影| 热久久精品免费播放| 亚洲va欧美va人人爽老师 | 久久久久久久综合狠狠综合| 亚洲国产成人a精品不卡在线| 国产精品久久久亚洲| 一本想高清视频在线观看| 日本免费在线一区二区三区| 国内自拍视频一区二区三区| www.日韩欧美精品一区| 另类专区欧美国产dy8888| 中文字幕成人免费高清在线 | 国产成人精品三级麻豆| 久久精品无码专区免费青青| 欧美在线不卡一区二区三区| 国产人成视频在线免费观看| 成年网站免费入口在线观看| 樱桃视频大全免费高清版| 欧洲一区二区三区人妻在线| 一国产一国产亚另类洲综合欧美| 精品人妻一区二区三区久久午夜| 精品精品国产自在久久| 久久99久久精品毛片毛| 久久综合婷婷五月| 99精品久久久久久水蜜桃免费| 精品久久久久久亚洲精品| 成人在线观看av免费播放| 国产激情视频免费观看| 日本人妻精品中文字幕不卡乱码| 在线看揉美女胸的免费网站| 337p日本大胆欧洲亚洲色噜噜| 韩国三级欧美三级国产三级| 亚洲A∨无吗在线| 越南妇女bbbb妇女bbbb| 国产日韩一区二区精品在线观看| 青青在线精品视频| 日本久久久久久一区二区| 亚洲国产91在线精品国自产拍| 亚洲一区二区三区在线人妻| 性爱免费网址久久| 欧美伊人精品在线| 处破女轻点疼丨98分钟| 欧美日韩国产一区二区综合视频| 国产极品91在线免费观看| 欧美日韩欧美精品| _国产一区日韩二区欧美三区| 国产精品久久久久久久一区二区| 天天爽夜夜爽免费看视频| 性色欲网站人妻丰满中文久久不卡| 国产精品久久久久7777| 99RE热视频这里只精品4| 四虎国产精品永久地址入口 | 久久久久人妻一区精品3| 国产麻豆剧传媒精品国产Aⅴ | 免费国产午夜视频在线观看| 国产,欧美,日韩aⅴ不卡在线| 成年女人毛片视频在线观看| 99国产综合精品视频视| 午夜精品福利av在线| 欧美日韩在线一区二区三区| 亚洲高清国产成人精品久久| 国产浮力第一页草草影院| 一級做a愛片久久毛片A片V| 精品精品国产欧美在线| 精品日韩中文字幕av| 久久久中文字幕精品一区二区| 精品国产大片久久久久久久久| 2021最新免费啪啪| 色五月丁香五月综合五月4438 | 国产一区二区精品在线观看| 精品人妻va人妻中文字幕| 久久这里精品国产免费99热| 亚洲欧美日本在线一区二区| mm1313午夜福利视频观看 | 国产农村妇女一级毛片在线看| 亚洲一卡2卡3卡4卡精品| 国产精品久久久久免费a∨不卡| 热久久99精品这里有精品| 欧美日韩精品一区久久久 | 成人一区二区三区四区五区在线 | 色噜噜狠狠色综合日日| 亚洲精品国产一区二区久久久| 男人的天堂午夜精品视频在线| 国产精品丝袜久久久久久久不卡| 亚洲精品一级片a| YY少妇影院1111111| 国产精品全国免费观看高清 | 亚洲欧洲日韩av在线| 国产精品禁18久久久久久| 91导航在线观看| 国产极品91在线免费观看| 中文字幕aⅴ天堂在线| 欧美一区 日韩一区在线| 久久国产日韩精品一区二区 | 国产精品一区二区三区久久久| 91亚洲国产三上悠亚在线| 99久久全裸视频| 欧美精品一区二区毛卡片| 国产精品不卡在线观看的网站| 男女猛烈国产无遮挡免费网站 | 成人精品一区二区三区久久蜜臀| 亚洲高清无码8v在线视频| 日韩高清中文字幕一二三区| 动漫精品中文字幕| 中文一区二区三区免费毛片 | 18 AV免费在线观看| 亚洲国产精品网站性色av| 人妻中文字幕一区二区三区视频| 欧美成人在线影院| 免费国产交换配乱婬视频| 国产午夜精品福利视频不卡 | 午夜精品99一区二区三区| 在线观看国产小视频91| 日本一区二区三区免费播放 | 国产麻豆一区在线观看| 亚洲国产精品成人久久久| 久久精品亚洲乱码中文字幕最 | 国产毛片一区二区三区视频| 日韩欧美一区二区三区视频在线| 亚洲中文久久久精品无码| 亚洲 国产 成人 在线| 亚洲欧洲精品中文字幕不卡| 色噜噜狠狠色综合日日| 日本一区二区三区 中文字幕| 一个人看的免费视频www中国| 性色成人区人妻精品一区二区| 日本免费在线一区二区视频 | 中国精品18videosex性中国| aaaa国产精品一级不卡免费| 中文字幕一区二区三区网站 | 国产精品自产va在线观看| 99re热久久这里只有精品| 国产一级在线观看| 国产成人精品午夜一区二区三区 | 欧美日韩亚洲一区二区三区色| 欧美日韩国产第一成人| 国产制服丝袜观看| 亚洲国产aⅴ精品一区二区99| 成年人色网视频无码| 亚洲国产色情在线观看| 亚洲精品视频福利在线观看| 国产一区二区三区视频免费观看| 国产成人精品日本亚洲高清| 99热亚洲色精品国产88| 亚洲国产制服丝袜一区二区三区| 中文日韩欧美一区| 国产精品一区二区三区麻豆| 91精品国产综合久蜜臀| 狠狠色综合网站久久久久久久| 61久久精品一区二区四区| 国产免费爽视频在线观看| 日韩中文字幕无码一区二区三区| 国产成人91一区二区三区| 国产美女黄性色av网站| 日韩久久中文字幕蜜桃a| 国产免费久久精品99RE丫丫一| 精品欧美一区二区不卡专区| 又爽又黄又湿在线网站免费看| 久久久亚洲av成人网人人| 国产精品一区二区三区久久久| 欧美日韩一区二区三区在线看| 亚洲AV永久无码精品导航| 人妻熟妇av一区二区三区 | 亚洲av观看一区二区三区| 久久天天躁夜夜躁狠狠| 在线视频欧美不卡| 精品丝袜人妻久久久久久91| 免费一区二区三区成人毛片| 日韩中文字幕专区| 亚洲国产欧美中文| 久久精品中文字幕无码绿巨人| 中国大屁股HDXXXX| 久久久久久无码精品视频| 久久狠狠爱亚洲综合影院| 欧亚一区二区三区av| 免费在线观看av网站不卡| 狼色在线视频国产| 国产黄在线观看免费观看不卡 | 制服丝袜无码专区亚洲| 欧美专区一区二区在线观看| 日本免费精品一区二区三区| 亚洲日本一区二区久久久精品| 日韩精品一区二区三区精品| 在线看片免费人国产成视频 | 蜜臀久久99精品久久久久久小说| 浮力影院欧美三级日本三级| 国产乱码精品一区二区三区av| 国产欧美日韩不卡在线视频| 无码专区—va亚洲v天堂 | 西西人体大胆4444WWW| 韩国三级欧美三级国产三级 | 国产亚洲一级特黄大片在线| 99精品久久只有精品| 国产欧美一区二区综合日本| 欧美高清精品一区二区不卡| 亚洲最大的中文字幕在线视频| 亚洲欧美日韩综合久久久久久| 中文字幕在线免费观看av| 国产xxxx在线观看视频| 久久精品国产亚洲av四虎| xxxx国产在观看免费视频| 国产精品午夜久久久久久99热| 亚洲精品亚洲人成在线| 色婷婷综合久久久久中文一区二区| 日韩精品电影一区亚洲高清| 亚洲一区二区不卡在线播放| 国内精品自产拍在线电影| 一级黄色免费大片| 国产乱人伦精品一区二区在线观看| 精品视频国产香蕉尹人视频| 国产人成免费在线观看 | 伊人色综合久久天天人手人婷| 欧美三级网站在线观看| 国产精品系列一区二区在线观看| 国产欧美精品一区二区三区四区| 亚洲视频 中文字幕 欧美在线| 中文字幕高清视频大片免费看| 国产一级做a爱片久久片| 99久久人妻精品无码二区| 欧美成人午夜精品久久久| 亚洲欧美人成网站在线观看看| 精品人妻一区二区三区四在线| 在线天堂资源最新版| 国产精品福利午夜在线观看| 精品一区二区三区AV天堂| 日本精品一区二区三区乱码| 日韩欧美一区二区三区国产 | 亚洲国产色情在线观看| 天美传媒春节回家相亲孟孟| 综合久久久久久久| 日本精品4080YY私人影院| 9久9久女女热精品视频在线观看| 久久r热e这里只有精品| 成年人色网视频无码| 免费在线观看av网站不卡| a级毛片 黄 免费观看| 国产成人精品三级麻豆| aaaaaa精品视频在线观看| 国产在线精品一区二区三区| 亚洲欧美日韩国产综合精品久久| 国产精品久久久久久一毛片| 中国一级毛片免费看| 成人午夜福利视频镇东影视| 成人精品一区二区三区四区| 亚洲视频免费观看| 牛牛视频精品一区二区不卡| 亚洲精品一级片a| 欧美精品免费一区二区三区| 精品蜜桃久久久久99网站| 精品久久aⅤ人妻中文字幕| 日本一区二区三区18禁| 强操中文字幕在线观看| 99在线热播精品免费最新| 亚洲人妻在线一区二区三区| 国产精品久久久久正在播放| 高潮喷水无码专区久久| 中文字幕精品有码中文| 亚洲精品456在在线播放| 精选国产大片免费观看中文字幕| 97久久精品视频| 国产一区二区久久久久久久久| 免费在线观看亚洲在想| 日本一区二区不卡在线观看| 熟妇人妻久久中文字幕| 亚洲精品不卡在线免费观看| 欧美精品一国产成人综合久久| 亚洲精品久久久无码AV片软件| 国产一级淫片a免费播口| 色综合久久中文综合网| 中文字幕一区二区三区在线免费| 欧美国产综合日韩一区二区三区| 麻豆电影在线观看| 久久久久人妻一区精品色国语| 亚洲最大色大成www网站| 国产精品一区二区精品在线观看| 精品国产一区二区三区夜夜嗨| 午夜资源一区二区三区| 亚洲一区二区三区麻豆毛片| sss亚洲国产欧美一区二区| 国产日韩欧美精品一区二区| 国内精品自线在拍2020不卡| 国产人成精品午夜在线观看| 成人在线观看高清完整免费| 国产乱码精品久久久久久| 日韩欧美国产视频精品| 尤物99久久亚洲国产精品| YY6080午夜成人福利电影| 日本精品人成视频免费| 最近免费中文字幕MV在线电影| 国产精品久久一区二区无卡| 久久久久久99国产日韩欧美| 9精品国产一区二区三区伊| 日韩怡红专区亚洲精品二区| 黑森林精选AV导航| 免费在线日韩欧美一区二区三区 | 亚洲成av人片在线看片| 97免费视频国产在线观看| 久久精品国产99国产精品免费看| 国产69精品久久99不卡的观看体验| 日韩精品区一区二区三区四| 久久99精品久久久久久久清纯 | 精品国产成人av一区二区三区| 国产video视频在线观看| 国产熟妇搡bbbb搡bbbb| 亚洲永久免费播放片国产图片区| 97超碰国产精品最新| 中文在线а√在线| 欧美日韩精品一区二区入口| 制服丝袜在线视频| 成人做爰a片免费看视频电话| 国产午夜福利不卡免费看| 国产高清国内精品福利色噜噜| 国产成人啪精品午夜网站| 欧美一区二区日韩在线播放| 日本免费一区二区高清在线观看 | 青青草视频在线观看国产| 国产乱码高清区二区三区在线| 啊嗯啊网站在线观看| 三上悠亚久久精品| 性色欲网站人妻丰满中文久久不卡| 少妇人妻精品一二区三区| 国产中文字幕免费视频观看| 日本一区二区不卡精品视频| 国产精品永久久久久久久久久| 99精品国产自在现线免费亚瑟| 国产农村妇女AAAAA视频| 日韩av激情在线不卡| 久久久久国产精品中文字幕| 亚洲午夜久久久久中文字幕久 | 在线播放你懂的网站网址| 在线观看2021最新精品| 国产video视频在线观看| 国产人成视频在线观看免费| 久久久精品国产亚洲av网麻豆 | 黑森林精选AV导航| 日本视频一区2区不卡免费| 亚洲熟妇精品在线观看| 久久精品a国产亚洲v高清不卡 | 久久精品免费一区二区三区 | 国产三级a爱做片天天视频| 久久国产精品91| 亚洲中文字幕伊人久久无码| 九色综合精品视频在线播放 | 国产欧美日韩午夜大长腿不卡| 久久精品99国产亚洲成人| 国产欧美一区二区精品性色| 精品视频一区二区三区在线播放| 日本在线观看不卡一区二区| 91最新地址手机在线观看| 欧美日韩在线永久免费播放| sss亚洲国产欧美一区二区 | 成人毛片在线视频免费观看| 国产特级毛片aaaaaa高清| 久久夜色成人国产精品电影| 国产日韩厂亚洲字幕中文| 久久久久影院色老大2020| 99久久精品一区二区三区√| 人妻丰满熟妇无码| 国产精品99女人久久久久久| 欧美日韩一区二区成人在线| 国产精品久久久久久中文| 国产精品一区 二区在线观看| 亚洲综合福利电影| 亚洲精品毛毛久久做女av| 国精产品一区一区二区三区视频 | 色窝视频在线在线视频| 国产videossex精品| 欲香欲色天天综合久久| 亚洲一区精品国产| 亚洲成AV人不卡无码| 亚洲一区二区毛片在线观看| 成人免费乱码大片a毛片视频| 国产午夜在线影院一区二区| 亚洲成人中文字幕| 亚洲欧美日韩Aⅴ在线观看| 久久精品国产一区二区三区日韩 | 国产精品成人精品久久久| 韩国日本国产高清不卡一本欧美| 日韩欧美-一区二区三区| 四虎精品免费永久免费视频| 麻豆精品国产最新是款比较受欢迎的短视频| 尤物视频在线观看4区不卡| 亚洲成a人片在线观看国产| 女人被操高潮视频..com| 精品丝袜人妻久久久久久91| 久久91亚洲精品中文字幕奶水| 91麻豆精品国产综合久久久| 国产精品v欧美精品v日本精| 蜜桃视频中文字幕二区三区| 国内精品人妻无码久久久| 在线播放国产不卡免费视频| 日本在一区二区三区在线 | 波多野结衣久久中文字幕 | 国精品成人一区二区三区在线| 日本一区二区三区免费观看在线| 国产主播在线观看一区二区| 亚洲国产三级片网站在线播放| 精品 综合 在线 日韩| 日韩大片一区二区三区av| 日韩一区二区三区在线播放| 午夜精品一区二区三区免费视频 | 国产欧美日韩第一页| 久久免费无码少妇| 国产免费一级高清淫日本片| 亚洲第一成年免费网站| 欧美日韩国产午夜激情| 欧美 日本 国产 精品 一区 | 日本 欧美 在线 中文| 欧美 一区 日韩 在线| 日韩欧美亚洲综合一区二区| 最近最新中文字幕免费的一页| 国产黄在线观看免费观看不卡| 国产ts系列紫苑吊带网袜| 成年av免费免播放器无码| 久久免费看黄真人a级毛片| 亚洲欧美日韩国产综合V| 国产一级淫片aaa免费看视频| 国产精品开放小视频| 无码网站免费观看| 精品国产自在在线午夜精品| 中国老女人一级毛片免费看| 高清国产亚洲精品自在久久| 日韩一区二区三区理伦片| 国产在线视频一区二区三区| 国产亚洲情侣久久精品| 最好看的中文字幕区二区三区 | 黑人与人妻无码中文视频| 91尤物国产尤物福利在线| 国产亚洲欧美日韩精品一区二区 | 亚洲乱妇老熟女爽到高潮的片 | 精品亚洲成a人在线| 日韩一区二区不卡免费在线| 国产一级aaa精品视频| 四虎成人精品一区二区免费网站 | av午夜精品一区二区三区| 欧美三级日韩精品在线观看| 无码AⅤ最新av无码专区| 亚洲精品国产乱码在线看| 黄页网址大全免费观看35| 精品国产一区二区三区观看不卡| 99久久国产视频| 一区二三不卡亚洲欧美日韩久精品 | 在线播放一区二区三区四区| 麻豆精品亚洲国产成人?V | 国产日韩一区二区三区久久av| 国产精品久久久久久久久免费| 中文字幕精品一区二区三区99| 青青在线观看视频播放国产| 四虎影视国产精品永久入口| 国产精品无打码在线播放9久| 99久久夜色精品国产亚洲卜| 亚洲天堂网在线观看视频| 五月丁香拍拍激情综合| 成人免费,一区二区三区| 久久性爱视频一区二区| 在线观看日本高清一区二区| 99国产午夜精品一区二区天美| 日韩欧美国产一区二区三区精品| 国产成人精品日本亚洲专区 | 精品一区二区三区在线观看视频| 亚洲一区在线国产| 久久久久国产精品7777| 国产成人一区二区三区| 久热这里只有精品中文字幕| 人妻少妇一区二区三区四区| 无码人妻视频一区二区三区| 91精品国产无线乱码在线| 欧美一区二区三区不卡高清视| 国产网爆视频在线观看| 精选国产av一区二区三区| 在线观看 国产精品 日韩一区 | 午夜一区二区三区亚洲影院| 免费在线观看国产不卡一区av | 欧美日韩一区二区免费电影| 国产成人精品午夜福利2021| 国产伦一区二区三区久久| 一区二区三区av波多野结衣| 人妻无码aⅴ不卡中文字幕| 在线观看国产成人av天堂不卡| 97成人精品国语自产拍| 婷婷综合缴情亚洲狠狠图片| 亚洲欧洲精品成人久久曰影片 | 激情婷婷丁香9月色综合| 精品午夜福利在线视在亚洲 | 激情视频在线观看www| 免费看av网站中文字幕| 国产开嫩苞在线播放视频| 不卡一区二区三区高清在线| 精品国产91久久久久久黄色| 久久精品熟女亚洲av麻豆女痛| 亚洲成高清日本亚洲成高清| 99国产熟女精品久久久久久| 日本三级一区二区三区在线观看| 精品免费一区二区三区| 亚州国产精品免费影院| 99久久精品午夜一区二区国产| 一区二区三区四区国产精品| 99视频精品全国免费| 青青草原国产AV福利网站老师| 亚洲欧美在线人成大黄瓜| 天美制作果冻视频| 欧美日韩在线一区一区| 国产在线成人精品| 免费视频专区一国产盗摄| 最新国产中文字幕免费观看| 少妇人妻一区二区三区三| 福利在线观看视频在线观看| 久久精品女人天堂av| 久久国产经典视频| 激情视频在线观看黄免费| 97视频在线资源免费| AV成人午夜无码一区二区| 国产ML在线播放| а√天堂网官网在线| 国内自拍视频一区二区三区| 在线观看2021最新精品| 日韩人妻中文字幕一区二区| 东京热无码av一本大道| 国产高清不卡一区二区三区| 2021av在线视频免费| 最近亚洲国产网页aⅴ| 欧美日韩精品在线一区二区 | 国产高清日韩欧美一区二区三区| 亚洲综合图区小说专区| 精品一区二区三区中文在线| 在线日韩一区二区三区四| 欧美日韩精品区一区二区| 国产精品99女人久久久久久| 午夜激情福利一区二区| 国产一级淫片a免费播放口ⅰ| 亚洲国产女人精品久久久久| 亚洲午夜毛片在线免费观看| 日韩在线免费观看一区二区三区| 亚洲国产精品乱码在线观看97 | 在线亚洲欧洲国产777| 最近中文字幕av免费大全| 天天久久精品国产亚洲av| 色哟哟亚洲精品一区二区| 18禁黄网站男男禁片免费观看 | 精品视频国产香蕉尹人视频| 日本免费在线一区二区视频| 无码加勒比一区二区三区| 免费人成网站在线观看不| 人妻無碼久久精品| 亚洲av日韩精品久久久久久| 日韩免费精品完整版一区二区| 视频二区三区中文字幕在线| 欧美69式视频在线播放试看| 日本视频一区2区不卡免费| 精品在线观看一区二区三区四区| 亚洲日本中文字幕天堂网| 欧美伊人精品在线| 国产欧美一区二区三区日韩 | 四虎精品永久在线免费观看| 国产一区二区在线视频免费观看| 四虎国产精品永久地址入口| 午夜国产精品福利| 免费黄网站久久成人精品| 亚洲中文字幕av无码专区| 在线播放日本一区二区三区| 亚洲高清不卡视频| 日韩精品一区二区刺激在线观看| 91精品国产自产观看在线| 国产日韩一区二区三区免费观看| 天堂va欧美va亚洲va国产| 中文字幕精品久久久久人妻红杏ⅰ| 久久91精品国产91久久跳舞 | 小视频在线国产不卡观看福利| av免费一区二区三区不卡| 亚洲国产综合99久久久精品| 欧美日韩免费一区二区三区| 日本免费不卡一区二区三区久久 | 源欧美三级成人精品| 免费 av中文字幕在线观看| 一级a大片在线观看| 轻轻色在线视频中文字幕| av免费一区二区三区不卡| 国产91色综合久久免费| 91久久国产青草亚洲| 色窝视频在线在线视频| 一区二区三区高清无码| 日韩av在线一区二区三区| 99re九精品视频在线视频| av在线中文版字幕免费观看| 国产乱子伦视频大全亚琴影院| 中文字幕精品有码中文| 色综合国产在线视频区| 99re7在线精品免费视频| 无码区A∨视频体验区30秒| 国产内地激情精品毛片在线不卡| 亚洲人成无码网站十八禁 | 中国国产片在线不卡日本高清| 亚洲欧洲日韩av在线| 日韩视频一区二区三区四区五区| 亚洲AⅤ精品一区二区三区| 992精品在线观看| 国模裸体无码xxxx视频| 最近最新中文字幕免费的一页| 精品人妻系列无码专区久久| 清纯唯美第一页亚洲综合av| 久久久无码精品一区二区三区| 国产欧美久久久精品免费| 国产精品一区二区流白浆 | 亚洲精品有码在线观看| 成人三级av在线 综合天堂av久久久久久久| 成人女人a级毛片免费一百度| av在线免费观看一区| 亚洲av午夜精品一区二区三区| 国产18到20岁美女毛片| 国产在线观看一级二级三级| 9精品国产一区二区三区伊| 欧美不卡在线一区二区三区| 国内精品久久人妻无码不卡| 国产开嫩苞在线播放视频| 91精品人妻一区二区三区精| 天堂8在线新版官网| 精品国产一区二区三区av在线| 国产aⅴ精品一区二区三区波| 超碰人人97在线| 亚洲欧美日韩国产精品专区| 天堂√在线中文在线新版| www.日韩一区二区三区| 人妻一区二区三区有码精品视频| 国产日韩麻豆专区| 日韩欧美一区二区三区网站| 在线观看黄丝袜地址视频污腿| 秋霞福利午夜电影| 成人免费观看黄a大片夜月国产| 99RE 久久这里只有精品6| 亚洲无码之亚洲性爱| 男同精品视频免费观看网站| 日韩十八禁在线1区2区3区不卡| 91久久亚洲综合精品成人| 乱女午夜精品一区二区三区| 黄色视频在线观看免费不卡| 一区二区三区亚洲午夜精品| 久99精品久久久久久国产| 久久久视频午夜免费网站| 久久99热这里只有精品国产| 国产乱子伦视频大全亚琴影院 | 免费日韩一区二区三区免费视频| 日韩卡1区二区三区在线| 嘟嘟嘟www免费高清在线直播| 久久精品一区二区三区四区| 偷拍福利一区二区每日更新 | 91午夜精品久久久久久| 国产成人欧美日本在线观看| 午夜福利免费在线观看不卡| 日韩熟妇视频在线观看| 国产目拍亚洲精品二区91| 久久久久久久91精品免费观看| 日韩美女高潮流白浆视频在线观看 | 日韩精品区一区二区三区四| 免费国产在线精品一区二区| 97青青草亚洲另类中文字幕| 久久久激情精品中文字幕| 蜜臀久久精品国产亚洲av| 在线视频亚洲麻豆| 国产成人久久精品www| 夜精品A片一区二区无码| 成人特级毛片全部免费播放| 狠狠久久久久久综合成人精品 | 成人日韩精品人妻久久一区| 欧美不卡在线一区二区三区| 国产精品系列在线一区二区三区| 日韩亚洲欧美在线com| 亚洲精品无码久久久久AV麻豆| 久久骚婷婷精品一区二区 | 亚洲一区二区欧美日韩精品| 欧美日韩x8x8视频| 最近中文字幕av免费大全| 羞羞影院爽爽免费观看| 久久综合婷婷五月| 午夜福利图一区二区免费看| 国产在线a不卡免费视频| 成人免费毛片精品在线观看 | 国产成人精品一区二区三区在线 | 久久高潮久久久久久| 成人精品免费视频在线观看| 亚洲黄色三级毛神片在线看| 国产日韩欧美在线播放不卡| 麻豆免费观看视频一区二区| 五月天婷婷在线观看视频| 天天看天天噜噜噜在线视频| 亚洲精品国产高清在线观看| 第四色视频观看一区二区三区 | 激情欧美日韩一区二区蜜桃| 国产精品国内免费一区二区三区 | 日韩人一区二区三区免费| 国产婷婷色综合成人精品| 久久69热人妻偷产精品久| 国产懂色av动漫 四虎影院成人热| 国产精品久久久久久久福利 | 成年网站免费入口在线观看| 在线观看视频免费不卡成人| 色狠狠久久av五月综合| 久久久久久久国产亚洲日本| 色哟哟国产成人精品免费| 国产真实交换多p免视频| 99精品欧美一区二区三区综合在线 | 一区二区三区国产综合在线| 国产麻豆剧传媒精品国产Aⅴ| 国产黄在线观看免费观看不卡| yyy国产在线视频| a级国产精品片在线观看| 免费一级e一片在线播放| 国产又黄又免费aaaa视频| 欧美日韩精品一区二区三区四区| 国产精品视频免费一区二区| 国产精品成人在线一区二区| 久久精品亚洲乱码中文字幕最| 日本免费在线一区二区三区| 蜜芽丅V国产成人精品| 精品国产91久久久久99果冻| 国语自产精品视频在线第100页| 成人午夜福利网在线观看| 中文字幕一区av网站| 久久WWW免费人成人片| 日韩精品中文字幕第一区| 99re九精品视频在线视频| 国产a区一区二区三区精品免费| 8毛片A级18女人水真多| 国产91免费观看在线直播| 高清国产天干天干天干不卡顿| 日韩久久人妻av一区二区| 中文字幕aⅴ中文字幕天堂| 十八禁成人毛片在线观看| 在线国产视频有码字幕| 亚洲午夜无码久久久久| 黄色三级高清无码| 日韩不卡高清区二区三区| 免费人成年激情视频在线观看| 日韩一区二区手机在线观看| 国产永久免费观看黄网站| 精品国产一区二区久久久久| 国产福利永久在线视频无毒不卡| 亚洲美日韩av一区二区三区| 亚洲av色噜噜一区二区| 中文成人无码精品久久久不卡| 欧美国产精品成人在线观看| 国产精品99女人久久久久久| 77精品色妇熟妇丰满人妻| 国产一区二区三区在线观| 久久精品国产亚洲av高清密臀| 午夜精品一区二区三区成人| 99久久亚洲精品日本无码| 一级做a爰片欧美一区| 1024香蕉视频在线播放| 最近免费中文字幕大全高清大全1 色综合久久中文字幕有码 | 飘雪在线影院观看免费完整版高清| 成人一区二区三区四区五区在线| 国产在线一区二区三区四区| 欧美激情国产一区| 久久精品国产噜噜亚洲av| 中国国产片在线不卡日本高清 | 国产成人精品亚洲精品密奴| 久久精品国产精品亚洲精品| 成人乱码一区二区三区| 日本 欧美 国产在线观看| 亚洲精品国产精品日韩| 狠狠综合久久综合网| 亚洲 国产 成人 在线| 国产综合激情在线亚洲第一页| 精品国产91久久久久| 91成人啪国产啪永久地址| 亚洲欧美日本久久综合网站| 在线视频观看www…………| 色哟哟av网站在线观看| 久青草国产手机在线视频| 精品午夜,一区,二区,三区| 日韩高清在线亚洲专区不卡 | 欧美日韩另类综合一区在线观看| 粉嫩99精品99久久久久久| 国产束缚高清在线观看| 久久精品亚洲精品国产区美| 99自拍视频在线观看| 在线va免费看成 最新的毛片基地免费 | 丁香花在线电影电视剧| 国内老熟妇对白hdxxxx| 少妇乱子伦精品区| 浮力影院欧美三级日本三级| 最好看的中文字幕区二区三区 | 精品一久久香蕉国产线看观| 十八禁成人毛片在线观看| 丰满少妇毛片一区二区免费视| www.日韩精品一区二区三区 | 国产精品国产亚洲精品看不卡| 日韩在线视频观看有码在线| 亚洲综合图区小说专区| yw193国产成人精品| 欧美精品一区二区在线观看播放| 亚洲中文精品第1页| 国产一级a片精品手机播放| 国产精品爱视频福利广场 | 在线观看日本一区二区不卡| 中文字幕制服丝袜人妻无码| 成人国产亚洲精品a区天堂华泰| 中文字幕久久精品一区二区免费| 日韩精品久久久中文字幕电影| 日本韩国欧美一区二区在线| 国产高清在线a视频大全| 欧美精品一国产成人综合久久| 日韩av手机在线观看一区二区 | 欧美日韩国产小电影| 久久精品免视看国产成人| 不卡的a 每日在线观看| 亚洲av高清不卡在线播放 | 日本xxxx高清中文字幕| 日韩在线精品强乱中文字幕 | 午夜一区二区三区亚洲影院| 日韩成AV人片在线观看| 国产精品一区 二区在线观看| 国产欧美久久久精品免费| 蜜桃成人无码区免费视频网站| 性色?Ⅴ无码久久久久久免麻豆| 高清国产亚洲精品自在久久| 欧美熟妇vdeoslisa18| 亚洲欧美一区二区三区国产精品 | 国产日韩一区二区三区免费观看| 国产精品日韩精品一区二区| 欧美精品超清视频每日更新| 亚洲一区二区三区小说| 欧美经典少妇一区二区三区| 成人h动漫精品一区二区三| 日韩精品一区二区三区毛片| 成人 在线 一区二区三区| 精品国产乱码久久久久久三级人| 国产97精品乱码在线观看| 日本亚洲美国不卡| 午夜国产成人91精品免费看片| 神马午夜福利不卡在线影院| 天美传媒春节回家相亲孟孟| 9色国产深夜内射| 亚洲欧美日韩在线精品一区二区| 久久99精品国产综合毛片宅男 | 国产日韩亚洲欧美另类在线| 99精品无人区乱码1区2区3区| 国产成人AV在线免播放观看新| 亚洲国产成人久久综合碰碰| 一级做a视频在线免费观看| 最近在线中文字幕影院网| 人妻精品久久一区二区三区| 一色屋精品视频在线观看| 暖暖日本在线视频| 人妻一区二区三区有码精品视频| 日本高清在线观看一区二区| 亚洲欧洲精品中文字幕不卡| 久久久一本精品99久久精品6| 久久精品女人的天堂AV| 精品午夜福利在线视在亚洲| 欧美精品不卡一区二区三区| 久久久91精品国产一区二区三区| 亚洲综合久久久久久中文字幕| 国产中文字幕在线视频观看| 懂色av噜噜一区二区三区av| 国产啊v在线看免费播放| 毛片精品一区二区二区三区| 91久久亚洲综合精品成人 | 国产精品一级黄在线| 日韩在线一区二区三区不卡| 成人aaa级毛片视频在线可看| 亚洲资源站中文字幕| 在线观看美女三级网站| 99精品视频看国产啪视频| 久久综合视频精品| 日本一区二区三区久久久精品 | 一区二区三区四区精品电影| 亚洲精品97久久中文字幕| 久久精品亚洲毛片午夜久久| 国产中文字幕中文字幕| 亚洲国产精品不卡一二三四五| 热久久精品免费播放| a毛片成人免费全部播放| 亚洲aⅴ无码一区二区三区四区| 国产精品久久二区二区| 成年人在线免费观看毛片| 国产欧美日韩第一区在线| 国产高清视频在线免费看| 日韩三级一区二区三区高清 | 精品亚洲成a人在线| 国产精品久久国产精品99| 久久露脸国产精品ww黄| 少妇人妻一区二区三区三| 日韩亚洲av中文一区二区| 动漫精品3d视频一区二区三区| 亚洲噜噜噜噜噜影院在线播放| 久久精品国产噜噜亚洲av | 日本久久久久久中文字幕1 | 在线观看茄子视频APP| 无码中文字幕一区二区免费蜜桃| av网站在线免费观看国产| A 成 人小说网站在线观看| 亚洲国产www久久久久久| 蜜桃成人无码区免费视频网站| 免费国产交换配乱婬视频| 丁香婷婷中文字幕| 久久人人爽人人爽人人片AV东京热| 成人日韩精品人妻久久一区| 亚洲欧美国产另类在线| 国产欧美日韩精品久久精品| nvnv11日韩精品欧美| 成人一区二区三区在线观看| 国产在线欧美日韩精品一区| 99热亚洲色精品国产88| 国产做a爱视频在线观看| 华人欧美国产在线精品| 我不卡一区二区三区视频| 在线二区三国产中文字幕| 日本xxxx高清中文字幕| 亚洲黄色三级毛神片在线看 | 亚洲欧美日韩中文高清WWW777| 成年女人看片永久免费视频| 青青草99久久精品国产综合| 精品日韩免费一区二区三区在线| 国产精品福利午夜在线观看| 国内精品久久久久影院网站| 人妻AV中文字幕久久| 欧美国产亚洲剧情| 精品露脸国产偷人在视频7| 日本精品一区二区三区乱码| 午夜国产精品福利| 日韩精品唯美清纯另类视频| 国产一级片内射视频在线播放| www成人国产一区二区三区| 日韩中文字幕视频原创| 中文字幕免费视频日韩| 一本色道久久爱88AV| 丰满麻豆VIDEOSSEX国产| 免费国产在线精品一区二区| 午夜福利天堂一区二区在线观看| 视频人妻中文字幕一区二区| 中文字幕午夜AV福利片| 成年人免费观看区| 在线看片免费人成视频播| 久久久久久久久免费看无码| 免费40岁女人特级毛片 | 亚洲一区二区三区四区五区六区| 欧美亚洲中文字幕高清| 亚洲成人精品免费久久久久| 国产综合久久精品东京热| 久久少妇精品11p| 77精品色妇熟妇丰满人妻| 秋霞成人午夜电影免费 | 国产伦一区二区三区久久| 国产精品久久久久伊人| 久久精品成人免费国产| 国产-级久久久久毛片精品| 国产免费高清无需播放器| 日韩精品一区二区三区精品| 国产下药迷倒在线播放| 欧美成人天天综合另类在线观看 | 亚洲欧美一区二区三区日韩国产 | 亚洲黄色免费精品| 日本在线免费播放一区2区| www.国产高清在线视频观看| 成人在线精品一区二区三区| 98成人精品一区二区三区| 欧美一区二区三区不卡高清 | 日本一区二区三区四区视频 | 国产亚洲精品视频人人| 51国产偷自视频区免费播放| 免费视频专区一国产盗摄| 免费观看又黄又刺激的视频网站| www.日本一区久久精品| 久久婷婷免费综合国产精品| 国产一区二区三区av蜜臂| 中文精品久亚洲尤码| 国产乱码精品一区二区三区av| 国产麻豆精品精东影业AV网站| 日韩欧美在线观看一区二区三区| 91麻豆国产福利在线观看精品| 国产精品久久久亚洲一区二区| 国产一级片在线免费观看视频| www.国产高清在线视频观看| 日韩欧美在线观看一区二区视频| 免费毛片一区二区三区女同| 日韩亚洲欧美在线com| 成人国产一区二区在线播放| 国产免费人成视频在线观看| 亚洲精品毛片在线免费看 | 国产一区二区免费视频| 亚洲精品国产情侣Av在线| 在线观看天堂网亚洲av| 亚洲国产精品成人久久综合| 国产开嫩苞在线播放视频| 日韩 欧美 国产 不卡| 亚洲欧美国产另类在线视频| 久久精品国产99久久99久久久| 精品综合久久久久久888| 亚洲不卡a v免费在线观看| 国产综合精品久久久久久| 亚洲欧美另类久久久精品 | 日本一区二区免费在线看| 精品国产成人av一区二区三区| 久久精品国产亚洲av试看| 美女乱子伦高潮在线观看完整片| 国产亚洲精品va片在线播放| 日韩精品一区在线观看麻豆| 一级AV片久久精品| 成人精品在线观看一区二区三区| 日韩高清在线不卡一区二区| 国产一级精品免费看| 欧美一级一区二区在线精品| 欧美国产变态另类在线视频| 一区二区三区四区中文字幕有码 | 精品一区中文字幕一区二区三区| 日韩精品一区二区三区在线视频 | 色视频在线免费看| 国产欧美一区二区三区在线看 | 蜜月aⅴ欧美日韩国产精品| 欧美精品不卡一区二区三区| 久久亚洲精品成人无码网站夜色| 国产亚洲成av人片在一线观看| nvnv11日韩精品欧美| 国内精品自产拍在线电影| 久久久久久AV无码免费网站下载| 在线观看日本一区二区不卡| 国产人成视频在线免费观看| 国产 日韩 欧美在线不卡| 国产精品二区三区免费播放| 天天看片无码免费视频| 最近2019年中文字幕视频| 精品人妻系列无码专区| 精品日韩国产一区二区三区| 午夜毛片一区二区三区毛片| 免费成人视在线观看不卡| 亚洲欧洲日韩av在线| 噜噜噜久久亚洲精品国产品91| 国产亚洲精品无久久久久久久| 999国内精品永久免费视| 日韩在线视频观看中文字幕| 国产婷婷高清在线视频站| 国产成人77亚洲精品www| 国产一区二区三区免费版| 欧美日韩一区二区99视频| 中文字幕人妻精品一区二区| 亚洲精品国产欧美自拍日韩| 国产欧美日韩一区二区免费 | 丰满人妻一区二区三区免费视频| 国产精品久久久免费看片| 久久在热视频特级毛片特级毛片| 精品999日本久久久影院| 久久久国产精品免费牛牛四川| 色哟哟亚洲精品一区二区| 一本到国产在线精品国内在线99| 日本道播放一区二区三区| 日本久久一区二区免高清| 中文字幕日本最新乱码视频| 亚洲中文字幕av无码专区 | 爆操美乳娇小学生妹| 日韩乱码国产一区二区三区 | 日韩高清中文字幕一二三区| 天天爽夜夜爽免费看视频| 2019中文字幕永久在线视频| 国产又爽又黄又不遮挡的视频| 久久国产成人精品国产成人亚洲 | 日本看片网址一区二区三区| 在线日韩日本国产综合| 国产在线91精品观看免费hd| 国产精品毛片一区二区在线| 国产精品久久久亚洲一区二区| 欧美日韩国产成人夜夜欢天天干欧美系列 | 亚洲中文久久精品中文字幕| 亚洲欧美日韩综合久久久久久| 国产成人亚洲欧美在线二区小说| 真人一级毛片全部免费观看| 国产在线一区二区三区四区| 欧美精品第一国产综合亚| 中文字幕av有码高清片| av无码一区二区大桥久未 | 国产伦一区二区三区久久| 国产成人综合久久精品推荐| 一区二区三区高清在线观看| 午夜福利麻豆国产精品| 国产成人免费ā片在线观看老同学| 亚a在线.a人片| 国产精品一区毛片久久久久久| 在线精品国产成人综合| 亚洲日本国产欧美一区二区三区| 欧美日韩人妻精品一二三区免费| 国产精品日韩精品一区二区| 一区二区高清视频在线观看 | 国产精品久久久久久久久li| 在线香蕉国产视频| 精品国产一区二区三区av性| 国产日韩欧美香蕉视频| 精品日韩人妻一区二区三区| 日韩和欧美一区二区在线| 亚洲国产一区在线免费| 国产欧美精品久久99亚洲| 精品人妻一区二区三区99性 | 邻居人妻精品一区二区三区| 中文字幕在线观看国产一区| 欧美日韩亚洲激情在线观看| 色噜噜狠狠狠狠色综合久一| 亚洲美女高清aⅴ免费视频 | 欧美日韩国产精品中文字幕| 精选国产大片免费观看中文字幕| 51精品视频在线一区二区| 91九色国产蝌蚪视频在线观看| av午夜精品一区二区三区| 日韩AV在线网址观看| a视频在线国产精品第六页| 精品国产一区二区三区成人 | 一区二区三区我不卡视频| 久久精品无码一区二区三区| 日本三级一区二区三区在线观看| 久卡国产精品久久久毛片这多| 97超碰中文字幕久久精品| 成人国产精品一区二区网站公| 在线免费观看国产视频你懂得| 欧美日韩一区二区三区网站| 7878成人国产在线观看| 国产实拍在线观看一区| 天堂最新版中文WWW网| 欧美一级爽快片淫片高清免费| 精品国产品香蕉在线,| 精品视频国产香蕉尹人视频| 久久高潮久久久久久| 精品人妻一区二区三区四在线| 国产av一区二区三区丝袜| 国产成人综合亚洲看大片| 国产人成91精品免费观看| 成熟妇人A片免费看网站| 亚洲精品AV中文字幕在线| 成人毛片100部免费视频| 高清免费人妻aⅴ精品毛片| av中文字幕免费在线看 | 精品国产美女福利在线91| 乱女午夜精品一区二区三区| 久久国产乱子精品免费女| 性色av一区二区三区人妻| 国产黄污免费在线观看| 亚洲国产综合一区二区精品| 亚洲色www永久网站| 成人精品一区二区三区电影| 97青娱国产盛宴精品视频| 欧美日韩一区二区激情在线 | 国产在线不卡精品网站| 在线免费观看毛多多又长又黑| 欧美国产精品va在线观看不卡| 天堂久久天堂AV色综合| 久久精品人妻一区二区三区| 中文字幕日韩欧美视频| 福利在线观看视频在线观看| 青青在线观看视频播放国产| 一级做a爰片久久毛片99| 国产精品久久久久久久蜜蜜 | 亚洲 欧美 自拍 唯美 另类| 手机在线观看亚洲国产精品| 国内外一级黄色毛片在线播放| 日本三级在线看一区二区| 日韩精品视频在线观看一下| 1769国产精品视频免费观看| 人妻AV中文字幕久久| 国产欧美日韩在免费观看不卡 | 久久久国产精品区二区三区免费 | 97碰碰碰免费公开在线视频| 亚洲国产成人a精品不卡在线| 国产理论在线观看| _国产高清精品一区二区三区_| 亚洲精品视频在线观看中文字幕| 久久AV色欲AV久久蜜桃麻豆| 日本不卡一区二区三区久久精品 | 欧美 日本 国产 在线| 亚洲天堂中文字幕第一页| AV天堂东京热无码专区| 国产中文字幕在线视频免费观看| 久久九九有精品国产| 一级做a爰片久久毛片了d| 日本一区二区三区wwwcom| 亚洲精品一二三四专区| 一区二区三区国产在线精品| 国产欧美日韩一级大片| 国产欧美日韩不卡在线视频| 日本在线播放一区| 精品久久久久亚洲综合网| www.日本国产在线观看| 久久人人玩人妻潮喷内射人人| 国产999精品久久久久久久久| 自拍欧美日韩一区二区三区| 国产污视频在线观看| 国产av国片精品一区二区| 在线视频一二三区| 精品熟女一区二区三区四区五区| 国产成人精品二区在线观看| AV片在线看国产片无毒电影| 精品久久久久黄色一级片 | 欧美日韩亚洲在线一区二区三区| 色哟哟av网站在线观看| 久久久久久女人精品毛片| 国产精品最新在线视频| 日韩在线高清观看一区二区三区| 久久久久亚洲精品国产国产高清黄色在线观看91| 国产原创一级视频免费在线播放 | 岛国无码av不卡一区二区| 国产三级日本三级在线观看| 性大片免费观看yy| 日韩av中文精品一区二区| 亚洲欧美日韩综合俺去了| 亚洲aⅴ无码一区二区三区四区| 国产成人精品亚洲精品夜夜嗨| 人妻精品一区二区三区蜜桃| 欧美激情国产一区| 欧美mv日韩mv国产mv网站| 国产午夜精品一区二区三区乱子 | 熟妇内谢69XXXXXA片| 日韩精品99久久中文字幕| 国产福利99视频| 中文字幕免费无码久久99| 久久久久久中文字幕有精品| 456亚洲人成高清在线| 国产一区二区亚瑟影院| 国产亚洲欧美另类视频| 亚洲精品久久成人爱爱| 精品欧美一区二区三区久久毛| 国产欧美一区二区三区久久久久 | 91亚洲精品麻豆| 日本中文字幕中出在线| 欧美日韩1区2区在线观看.| 欧美35页视频在线观看| 国产偷2018在线观看97| 国产综合久久99久久| 欧美激情国产精品1区2区3区| 人妻一区二区三区有码精品视频| 成人精品在线观看一区二区三区 | 国内精品久久久久影视日本| 国产欧美日韩在免费观看不卡| 日韩欧美综合网另类| 一级黄色免费大片| 九九爱www免费人成精品| 99久久国产综合精麻豆| 国产激情一区九色成人| 亚洲一卡2卡3卡4卡精品| 国产懂色av动漫 四虎影院成人热| 日本精品久久久久久久一区二区| 最新在线视频中文字幕你懂的 | 国产一级视频在线免费播放 | 国产午夜美女精品一二区毛片| 四虎成人永久在线精品免费播放| 在线不卡一区二区三区视频| 国产免费高清日本在线观看| 最近最新日本中文字幕7| 伊人大香线焦狠狠鲁的视频最快| 日韩精品一区二区三区18| 国产精品精品免费一区二区三区| 精品一区二区三区四区五区高| 人妻少妇精品视频三区二区| 在线观看视频免费不卡的| 欧美日韩在线第一区二区 | 日本精品一区二区不卡在线观看| 国产97精品成人不卡在线观看| 日本一区二区三区18禁| 成人国产亚洲精品a区天堂华泰| 久久精品国产亚洲av久按摩| 国产精品淫www一区二区| 精品国产91久久久久| 日韩在线精品一区| 亚洲第一极品精品无码久久| 欧美日韩精品一区二区三区发布| 亚洲欧美不卡高清在线观看| 亚洲国产成人久久综合| 精品日本一区二区三区在线观看| 少妇人妻精品一二区三区| 国产精品麻豆A在线播放| 精品国产乱码一区二区三区麻豆 | 欧美一级韩国一级日韩一级| 久久精品国产精品亚洲毛片| 精品国产污污免费网站入口| 中文字幕人妻精品一区二区| 亚洲18禁私人影院| 国产精品高潮呻吟av久久4虎| 在线视频免费观看不卡| 五月丁香拍拍激情综合| 国产欧美一区二区三区小说| 国产视频9l在线观看| 一本一本久久a久久综合| 免费收看一级少妇黄色毛片 | 91麻豆精彩久久久久久久91 | 丝袜a∨在线一区二区三区| 高清午夜精品一区二区三区| 亚洲国产精品成人久久综合| 亚洲欧美另类在线观看一区二区 | 爆乳视频一区二区三区四区| 一区二区三区在线观看日本 | 国产精品日韩欧美一区二区| 91精品国产情侣高潮对白| 欧美国产成人精品一区二区三区| 亚洲精品国产精品乱码三区| 97人人模人人爽人人少妇| 日本一区二区三区高清不卡厂 | 亚洲色哟哟在线观看| 日韩亚洲熟女少妇一区二区三区 | 98成人精品一区二区三区| 国产av性色av一区二区| mm1313亚洲国产精品久久| 国产传媒天美av一区二区三区 | 国产成人久久精品二三区| 亚洲国产一区在线免费| 69堂精品视频在线观看免费| 精品午夜福利1000在线观看| 日韩欧美亚洲经典在线一区二区| 久久国产乱子伦精品| 免费在线日韩欧美一区二区三区| 日本熟妇色XXXXX日本免费看| 国产精品国产成人国产三级| av片中文字幕免费观看| 午夜刺激国产激情视频毛片| 久卡国产精品久久久毛片这多 | 91麻豆欧美久久九色| 欧美电影在线一区二区| 日韩欧美精品中文字幕久久| 国产免费播放在线观看| 亚洲ve中文字幕久久一区二区 | 国产日韩一区二区精品在线观看| 亚洲乱码中文字幕小综合| 日韩精品在线观看视频网站| 欧美日韩精品综合在线一区二区| 亚洲国产av成人一区,二区| 国产浮力第一页草草影院| 国产高清亚洲经典婷婷| 国产成人免费精品在线观看| 一級做a愛片久久毛片A片V| 亚洲国产欧美日韩综合另类久久| 国产精品国产午夜免费看福利| 久久这里只有精品6| 久久99人妻免费精品一区| 国产制服丝袜观看| 国产婷婷高清在线视频站| 日本精品久久久一区二区三区| 大伊香蕉在线精品视频电影| 国产美女视频免费观看网页| 亚洲欧美日韩Aⅴ在线观看| 麻豆成人久久精品一区二区三区| 久久婷婷综合97色一本一本| 手机看片福利永久国产日韩| 91精品国产9久久久久久最新 | 思思久99在热线女精品视频| 欧美日韩在线一区一区| 91美女人妻精品久久| 综合在线一区 男同| 日本free护士videosxxxx| 亚洲中文字久久久久久| 亚洲精品无码久久不卡网站| 亚洲第一区欧美国产综合| 国产欧美日韩在线观看一区二区| 不卡的a 每日在线观看| 日本vs欧美一区二区三区| 欧美一区二区日韩在线播放| 日本欧美真人三级在线a| 亚洲 少妇 不卡小视频| 日韩欧美一区二区三区免费| 色综合色天天久久婷婷基地| 久久99热这里只有精品| 国产欧美日韩免费一区二区| 国产精品久久福利网站app| 国产高在线精品亚洲二区| 伊人久久大香线蕉av一区二| 国内精品国产成人国产三级| 欧美成人精品三级网站| 中文字幕乱码永久免费| 无码视频免费一区二三区| 亚洲国产精品日韩久久久久久久| 亚洲欧美日本久久综合网站| 久久精品中文字幕无码绿巨人 | 亚洲AV无码精品午夜福利久久| 337P日本欧洲亚洲大胆人人| 精品免费午夜鲁丝无码剧场男| 青青国产揄拍在线观看| 欧美丰满少妇一区二区三区 | 大香蕉大香蕉国产精彩视频| 国产河南妇女毛片精品久久一| 国产欧美日韩精品61在线不卡| 亚洲国产欧美激情在线播放| 老汉精品免费AV在线观看| 99久久亚洲精品日本无码| 日韩 一区二区 在线观看| 久久精品熟女亚洲av麻豆女痛| 日本不卡一区二区视频在线观看| 精品人妻一区二区三区99| 国产精品自在线拍国产电影| 久久久久成人精品一区二区 | 日本免费在线一区二区三区| 少妇精品久久久久久一二三区 | 国产乱码精品1区2区3区| 久久精品国产亚洲一区二区三区 | 日本久久久久久一区二区| 中文字幕亚洲欧美在线播放| 五月天婷婷丁香视频在线播放| 九九影院日韩欧美精品| 精品国产免费久久久久久| 日日摸夜夜添夜夜无码区 | 激情视频亚洲图片另类视频 | 国产亚洲曝欧美曝妖精品| 国产欧美日韩久久一区二区| 欧美日韩在线一区二区在线观看| 国产97精品成人不卡在线观看 | 青椒免费视频午夜毛片| 亚洲精品自拍aⅴ在线| 日韩欧美国产第二区| 久久精品国产亚洲小说专区| 久久亚洲精品中文字幕一| 久久91亚洲精品中文字幕奶水| 欧美一级一区二区在线精品| 五月婷婷在线视频中文字幕 | 91狠狠综合久久久| 中文字幕aⅴ中文字幕天堂| 亚洲日韩女同变态另类| 日韩精品无码AV中文无码版| 波多野结衣一区二区AV高清| 好吊色青青青国产欧美日韩| 欧美日本免费在线一区二区三区 | 亚洲se在线播放| 精品国产乱码久久久久人| 欧美在线观看视频午夜不卡| 久久国产精品免费一区二区| 久久综合九色综合97伊人| 热久久这里只有精品网址| 极品网站久久区一久久区二看 | 日韩人妻精品一区二区三区蜜桃| 国产ts系列紫苑吊带网袜| 一级欧美一级日韩| 国产日韩一区二区三欧美| 亚洲人妻在线一区二区三区| 午夜福利视频久久午夜| 99精品视频一区在线视频免费观看| 国产在线高清不卡免费视频| 伊人久久综合欧美日本亚洲| 91色噜噜狠狠狠狠色综合| 91精品国产成人观看免费| 久久99精品国产一区二区| 男女一区二区三区免费| 黄网在线免费视频| 日韩1区二区三区四区免费观看 | 无遮挡在线观看视频国产欧洲| 日本强好片久久久久久aaa| 国产av国片精品一区二区| 国产亚洲精品二区综合| 久久国产精品99精国产| 国产精东天美av影业传媒| 日本亚洲欧美在线视观看| 日本免费在线观看视频不卡| 中文字幕aⅴ中文字幕天堂| 麻豆成人久久精品二区三区小说| av在线中文版字幕免费观看| 国产视频人人视频中韩| 国产日韩精品一区二区三区| 91豆麻精品91久久久久久| 中文字幕在线观看亚洲视频| 久久精品国产亚洲vr高清不卡| 一本色道久久综合亚州精品蜜桃| 国产小视频国产精品| av中文字幕免费在线看| 日韩欧美高清在线一区二区| 黑人与人妻无码中字视频| 免费的看国产剧网站高清| 日韩人欧美?片内射久久| 成人一区二区三区黑人欧美 | 亚洲 少妇 不卡小视频| 欧洲av美女一区二区三区| 国产下药迷倒在线播放| 毛片精品一区二区二区三区| 毛片一区二区三区久久久精品| 亚洲制服丝袜在线二区| 免费a级毛片1819免费少妇| 日欧137片内射在线视频播放| 日韩精品人妻有码中文字幕| 在线播放一区二区三区视频| 国产欧美日韩一区二区三区| 国内精品自线在拍2020不卡| 国产乱码精品久久久久久| 欧美一区二区在线观看不卡| 免费播放片高清视频| 日本精品aⅴ一区二区三区| 国产av一区二区三区日韩| 精品专区一区二区三区在线观看| 欧美亚洲欧美日韩中文二区| 97青草最新免费精品视频| 正在播放 国产精品| 国产激情一区九色成人| 久热这里只有精品中文字幕 | 在线视频一二三区| 欧美 亚洲 国产 精品有声| 久久国产精品波多野结衣av| 精品日韩人妻一区二区三区| 亚洲欧美国产国产综合一区| 国产日韩欧美精品二区| 欧洲亚洲韩国日本国产精品| 日韩免费精品二区三区高清| 青草草在线视频永久免费| 性色成人区人妻精品一区二区| 日本精品一区二区在线看| 亚洲中文久久久精品无码| 日本一区二区三区免费久久| 精品国产乱码久久久久久久 | 国产精品中文字幕不卡| 日韩中文字幕a级影片在线观看| AV无码一区二区三区| 成人久久18免费网站入口| 国产欧美日韩一区二区免费| 亚洲国产精品久久久久婷| 久久久天天有精品| 欧美国产日韩一区二区三区在线 | 国产午夜福利高清在线不卡 | 成人毛片在线视频免费观看| 国产一区二区久久久久久久久| 国产精品久久久久久久久久妞妞| 日韩一区二区三区网站| 18视频入口网站在线看| 午夜精品三级一区二区三区 | 日韩一区二区三区四区观看| 精品无码久久久久久久久水蜜桃| 在线观看 国产精品 日韩一区 | 国产一区二区三区视频在线观看| 黄色成人av电影免费在线观看| 直接看的av网站免费观看| 亚洲国产欧美在线人成| 亚洲不卡视频在线免费观看| 日韩欧美一区二区三区婷婷久久| 国产精品久久久久久久嫩草 | 国产免费破外女真实出血av| 久久亚洲色www成人不卡| 亚洲中文人妻字幕视频| 白白发布永久在线观看| 久久天堂av综合色无码专区 | 十八禁美女裸露网站免费| 日韩精品一区二区三区人| 日本人妻精品中文字幕不卡乱码 | 日韩欧美国产一区二区三区精品| 69亚洲日本va中文字幕婷婷| 欧美日韩一区二区www| 久久国产热这里只有精品| 亚洲日韩图片专区小说专区| 欧美精品日韩精品一区二区 | 日本午夜福利免费视频| 国产精品网爆门一区二区三区| 在线欧美精品国产综合五月 | 国产不卡免费在线视频一区二区| 久久精品亚洲综合专区| 五月婷婷在线视频中文字幕| 国模裸体无码xxxx视频| 久久精品熟女人妻一区二区三区| 在线电影日韩精品中文字幕| 一区二区不卡免费视频| 亚洲一区二区三区精品人妻| 日韩精品中文字幕第一页| 精品国产一区二区三区av在线| 国产一区二区三区福利视频在线观看 | 最近2019年日本中文免费字幕| 老汉精品免费AV在线观看 | 精品久久久久久成人av下载| 国产97精品成人不卡在线观看 | 光棍影院亚洲福利| 成人精品一区二区三区熟女| 亚洲精品图片久久久久久| 日韩欧美一区二区三区免费| 亚洲欧美日韩在线第一页| 久久精品成人免费观看97| 中文日本欧洲视频在线播放| 欧美三级网站在线观看| 97超碰人人人人人人少妇| 国产午夜精品一区二区三区乱子 | 久久久久久99国产日韩欧美| 成人精品午夜久久久久久| 69亚洲日本va中文字幕婷婷| 国产九九热这里只有精品| 亚洲国产日韩精品一区二区久久 | 波多野结衣一区二区AV高清| 99久久全裸视频| 第四色视频观看一区二区三区| 欧美 日本 国产 在线| 国产欧美一区二区三区小说 | 国产黄色片在线免费播放| 99视频精品免费观看 | 久久69热人妻偷产精品久| 亚洲欧美日韩国产成人精品| 五月天婷婷丁香视频在线播放| 精品a级毛片在线观看一区| 激情视频亚洲图片另类视频| 五十路熟女一区二区中文字幕| 亚洲香蕉视频综合在线| 亚洲国产色情在线观看| 精品综合久久久久久97| 最新发布久久少妇中文地址| 最新地址一二三在线观看| 国产精品久久久久久中文| 日韩av免播放在线看| 国产精品久久久久久久黄湿| 欧美日韩中文亚洲ⅴ在线播放| 国产欧美日本一区二区在线观看 | 2019国产精品视频| 国产精品肉欲在线观看| 日韩av激情在线不卡| 亚洲欧美不卡视频在线播放| 色婷婷精品二区久久蜜臀av | 久久久久久久中文字幕有精品| 欧美日韩日韩精品一区二区三区| 国产在线观看免费小视频| 中文字幕在线不卡精品视频99 | 新久久久久久免费毛片精品 | 99国产综合精品视频视| 午夜福利一区二区在线播放| 日韩久久久av一区二区三区| 成人一区二区三区四区五区在线| 精品人妻少妇一区二区av| 久久综合伊人77777麻豆| av片免费大全在线观看不卡| 亚洲国产精品久久久久久久简单| 亚洲欧美在线人成大黄瓜| 91精品国产亚一区二区三区| 十八18禁国产精品www| 久久9999久久免费精品国产| 久久精品国产亚洲av成人文字| 亚洲免费国产午夜视频| 国产一级特黄高清免费看| 四虎永久在线精品免费观看频 | 久久精品国产亚洲| 亚洲卡一卡2卡三卡4现在观看| 暖暖日本在线视频| 亚洲av第一区精品v没综合| 高清不卡在线一二三区| 97青草最新免费精品视频| 国产欧美日韩另类高清一区二区 | 成人国产精品一区二区网站公| 在线午夜福利国产福利| 国产成人久久A免费观看| 亚洲欧美中东在线观看| 国产日韩欧美在线观看不卡| 欧美一区二区三区精品五月天| 欧美国产亚洲剧情| 国产精品欧美日韩在线观看| 在线看片av h| 免费视频专区一国产盗摄| 97人人爽人人爽人人人片| 欧美日韩日韩精品一区二区三区| 欧美老妇BBBWwBBWw| 久久精品国产亚洲av高清色| 在线观看免费视频不卡国产| 精彩国产大片免费观看中文字幕| 成人 在线 一区二区三区| 精品国产一区二区三区成人| 中文字幕精品1区2区3区| 久久99久国产麻精品66| 久久国产精品视频小说| 日韩在线视频观看中文字幕| 国产欧美精品一区二区三区四区| 久久精品国产亚洲av日韩精品| 精品午夜福利1000在线观看| 一级女性全黄久久生活片免费| 久久69热人妻偷产精品久| 国产日韩精品一区二区三区 | 一级女性全黄久久生活片免费| 久久电影网午夜鲁丝片免费| 亚洲乱码国产乱码精品日日| 国产欧美日韩精品专区久久| 动漫精品中文字幕| 日韩精品人妻一区二区免费 | 中文无码精品一区二区| 欧美视频在线播放一区二区三区| 日日狠狠久久偷偷色综合免费| 欧美一级韩国一级日韩一级| 黄漫一区二区三区在线观看 | 国产在视频视频2020不卡| 久久少妇精品11p| 强奷绝色年轻女教师在线观看 | 农村精品少妇久久久久久| 日本精品久久久久久久一区二区| 98成人精品一区二区三区| 亚洲18禁私人影院| 亚洲综合精品美女视频网站| 亚洲农村妇女AAAA级片| 国产人碰人摸人爱免费视频| 午夜福利图一区二区免费看| 国产精品久久一区二区三区蜜臀| 久久久久久全国免费观看| 天堂久久天堂AV色综合| 四虎永久在线精品免费观看频 | 亚洲香蕉视频综合在线| 麻豆免费观看视频一区二区| 91亚洲国产成人久久精品蜜臀| 欧美日韩手机在线精品一区二区 | 欧美日韩一区二区免费不卡| 亚洲午夜久久久影院成人女人看片| 国内精品一区二区三区av| 国产日韩欧美在线观看一区二区| 久久精品人妻一区二区三区_| 老汉精品免费av在线播放| 2021久久国产精品| 国产欧美日韩免费在线观看| 中文字幕在线播放一区二区三区| 久久电影网午夜鲁丝片免费| 国产美女精品视频免费看| 亚洲精品综合第二区| 飘花电影院午夜伦| 狠狠色噜噜狠狠狠狠97| 中文无码字幕中文有码字幕| 日韩精品一区二区三区人 | 国产做A爰片毛片A片美国| asian国模人体pics| 爆乳肉感大码aⅴ无码| 高清午夜精品一区二区三区| 亚洲av无码片一区二区三区| 国产精品18欠久久久久久| 亚州国产精品免费影院| 国产欧美日韩一区二区超碰| 最近中文字幕2018免费| 国产在线精品一区二区三区av| 日韩有码在线一区| 91精品国产高久久久久久免费| 一级AV片久久精品| 在线观看日本高清一区二区| 2022国产区在线| 日韩激情视频精品在线| 91精品国产自产观看在线| 国产黄色精品一至二十三区| 99久久免费毛片| 中国大屁股HDXXXX| 久久久91精品国产一区二区三区| 欧美国产日本高清不卡免费| 国产精品成人一区二区网站软件| 国产在线精品一区二区三区四区| 亚洲一区二区三区成人网站| 日韩精品一区二区三区本色 | 国产熟睡乱子伦视频在线观看| 日韩一区二区三区不卡区| 国产亚洲色欲色一色www| 亚洲国产精品一区二区国产| 日韩 欧美 国产 日本| 亚洲中文字久久久久久| 九月婷婷综合激情| 国产精品v欧美精品∨日韩兰菊| 51国产小视频在线观看| 欧美亚洲精品a级一区二区| 天天精品视频在线观看资源| 亚洲无线码一区在线观看| 亚洲成AV人影片在线观看| 99精品久久只有精品| 欧美日韩国产综合激情一区二区| jizz日本亚洲中文字幕| 国产在线视频一区二区三区| 婷婷六月综合缴情在线首页| 国产精品毛片一区视频播| 日韩精品一区二区在线观看av| 精品少妇久久人妻av免费看| 亚洲AV无码精品午夜福利久久| 国产自在自线午夜精品视频| 全部免费特黄特色大片看片| 中文字幕人妻系列人妻无码| 久久成人av少妇免费| 精品无码久久久久久久动漫 | 真人一级毛片全部免费观看| 日本欧美真人三级在线a| 久久久久久久成人午夜精品福利| 亚洲中文字幕高清在线视频一区| 国产乱码极品一区在线观看| 国产成人精品午夜福利2021| 成人午夜福利网在线观看| 欧美日韩一区二区三区在线国产| 亚洲AV日韩AⅤ无码电影| 麻豆免费观看视频一区二区| 国产成人一区二区三区在线播放| 国产成人精品午夜一区二区三区 | 欧美精品一区二区日韩区 | 热99re久久精品这里都是精品免费| 日本免费精品一区二区三区| 日韩一级一区二区三区精品| 国产精品高潮一区二区三区av| 亚洲综合另类欧美久久久精品| 日韩国产不卡一区二区三区 | 国产精品三级不卡在线观看| 午夜不卡av在线免费观看| 久久久久99精品成人片| 国产精品成人国产乱一区| 亚洲一区二区三区成人网站 | 少妇无码一区二区三区免费| 亚洲av无码一区二区大桥未久 | 日本中文字幕国产精品久久| 日韩系列中文字幕在线观看| 国产欧美日韩一区二区三区四区 | 免费一级e一片在线播放| 亚洲欧美日韩国产精品专区| 欧美日韩亚洲视频一区二区三区 | 久久精品人妻系列中文字幕| 欧美日韩一区2区三区4区| 91精品人妻-区二区三区蜜桃| 午夜少妇性开放夜影院| 精品综合久久久久久888| 天天久久精品国产亚洲av| 毛片tv1区三区四区免费观看| 亚洲欧美成人久久综合中文网 | 日本成人高清一区二区三区| 黄色视频在线免费观看不卡| 久久亚洲精品中文字幕一| 亚洲成人中文字幕| 亚洲综合精品国产一区二区三区| 最近最新日本中文字幕7| 国产av精选一区二区三区| 国产成人免费精品在线观看| 苍井空波多野结衣AA片| 免费国产交换配乱婬视频| 2022久久国产精品| 看国产一级特黄aa大片| 国产日韩一区二区三区免费观看 | 国产精品俺来也在线观看了| 人妻一区二区三区毛片视频| 91精品中国老女人| 日韩一区二区三区在线视频观看 | 亚洲AV无码一区二区一二区教师| 欧美性受xxxx黑人xyx性爽| 一区二区国产高清不卡线视频| 五月丁香花激情综合网| 国产美女视频免费观看网页| 18禁黄网站男男禁片免费观看| 婷婷久久综合精品| 亚洲综合日韩精品一区二区| 国内精品久久久久影院日本| 在线看片免费人成视频播| 国产一区二区三区精品久久久 | 国产精品久久99精品毛片三a| 四虎永久在线高清国产99精品| 亚洲人成毛片在线播放| 成年网站免费入口在线观看| 日本中文字幕综合伊人超碰在线| 日韩a一片一级在线| 国产永久免费观看黄网站| 国产啊v在线看免费播放| 国产亚洲精品无久久久久久久| 穿旗袍边做奶水边喷H高H男男| 看免费的无码区特AA毛片| 高清不卡一区二区三区视频| 福利视频一二三在线观看| 午夜福利视频图片专区| 三级久久久国产精品一区| 麻豆国产精品久久综合亚洲av | 国产高欧美性情一线在线| 国产后进在线观看| 国产精品肉丝尤物嫩草影院在线观看| 3d国产麻豆一级黄色片| 亚洲国产日韩中文字幕| 国产成人综合一区二区三区| 欧美日韩日韩精品一区二区三区| 欧美 日韩 激情 一区二区| 香个色成长视频在线观看免费| 国产亚洲中文字幕久久网| aaaaa少妇高潮大片| 久久中文字幕在线一区| 久久国产日韩精品一区二区| 日本一区二区三区高清日韩| 热久久99精品这里有精品| 性欧美牲交xxxxx视频欧美| 一级做性色a爰片久久毛片| 四虎国产成人永久精品免费| 午夜资源一区二区三区| 久久久久人妻一区二区三区精品| 中文乱码人妻系列一区二区| 97午夜理论片在线影院| 中文字幕av三区三级爽| 中文字幕大看蕉永久网| 久久露脸国产精品ww黄| 国产精品视频二区三区| 日本精品一区二区不卡在线观看| 无码专区—va亚洲v天堂| 中文成人无码精品久久久不卡| 久久国内精品自在自线| 亚洲一区二区毛片在线观看| 午夜精品三级一区二区三区| 日本精品aⅴ一区二区三区| 一区二区三区日本在线播放| 日韩精品久久久久久久电影99爱| 婷婷五月在线精品视频在线| 啊嗯啊网站在线观看| 国产无套粉嫩白浆在线| 亚洲国产女人aaa毛片在线| 国产精品乱码久久久久久毛片| 日韩精品一区二区刺激在线观看| 无码一区二区三区视频大全| 青青青国产免a在线观看| 国产性系列在线观看| 91精品人妻一区二区三区精| 一区二区三区四区国产精品| 国产免费高清视频在线观看| 欧美日韩精品久久久网站| 亚洲春色激情美女视频网站 | 极品少妇弄得99久久精品| 亚洲日韩国产欧美久久久 | 主播视频在线一区| 光棍天堂看片中文在线观看免费| 久久精品国产亚洲韩国av成人| 国产欧美另类精品又又久久| 亚洲精品中文字幕久久久久下载 | 久久久久久AV无码免费网站下载| 久久AV女人天堂| 一区二区三区国产精品uuuu| 久久久久人妻一区精品色国语| 国产午夜福利毛片aⅴ在线看| 久久精品一区二区毛片吞精| 午夜福利片国产精品| 最新国产中文字幕免费观看| 亚洲男男GVV在线播放| 欧美日韩一区二区三区在线国产| 国产精品乱码高清在线观看| 国产中文字幕在线观看片| 夜夜嗨亚洲av成人综合麻豆| 久久精品国产精品国产一区| 欧美一级一区二区在线精品| 欧美日韩在线精品一区二 | 日本一区二区三区在线不卡视频| 精品国产什么乱码区二区| 亚洲视频在线播放一区二区| 久久精品亚洲94久久精品| 国产欧美日韩一区二区国内| 麻豆国产成人av在线| 亚洲欧美一区二区三区福利视频| 日韩精品一区二区不卡视频国产| 成人春色在线观看免费网站| 亚洲欧美日产综合在线网性色| 九色精品国产成人综合网站| 日韩欧美一区二区三区视频在线| 久久国内精品自在自线观看| 日本一区二区三区精品在线播放 | 最近免费中文字幕MV在线电影 | 五月婷婷综合在线视频| 欧美日韩一区二区www| 久久久久影院色老大2020| 国产精品99玖玖玖爱在线观看 | 欧美性猛交xxx黑人猛交| 久久久精品亚洲成人| 欧美日韩一区二区成人在线| 香蕉视频网站成人免费一区二区| 国产日韩久久怡红院A v| www.国产不卡在线一区二区| 国产精品美女久久久久久久| 午夜福利视频久久午夜| 免费不卡国产精品午夜福利在线| 免费 av中文字幕在线观看| 亚洲欧美日韩第一区精品| 日本欧美一区二区三区免费不卡| 99国产精品美女久久久久| 日韩精品一区二区在线观看av| 亚洲免费观看一区二区三区| 一区二区三区国产日本欧美| 日本免费在线观看视频不卡 | 亚洲天堂在线观看视频| 亚洲国产午夜精品理论片在线播放| 最新中文字幕国产在线观看| 成人午夜福利院在线观看| 午夜免费福利电影院| 欧美35页视频在线观看| 国产精品毛片一区视频播| 亚洲av成人一区二区三区不卡| 最新欧美日韩u影一族| 国产日韩欧美一区二区不卡| 国产精品美女久久久久久久| 亚洲av吞精久久久久久| 色视频在线免费看| k频道在线观看国产精品| aaaaaa精品视频在线观看| 国产精品福利午夜在线观看 | 麻豆人妻少妇精品无码专区2| 国产精品久久久久精亚洲| 久久久精品亚洲成人| 日本在线观看不卡一区二区| 国产大全久久激情综合电影| 亚洲一卡2卡3卡4卡精品| 久久这里只有精品6| 精品欧美日韩一区二区三区| 亚洲AV日韩AⅤ无码电影| 中文天堂在线最新2022更新| 精品一区中文字幕一区二区三区| AV在线亚洲一区二区| 国产成人精品精品日本亚洲| 四虎精品永久在线免费观看 | 午夜一区二区三区亚洲影院| 国产女人18毛片水真多看电脑| 久久无码精品综合| 国产午夜精品一区二区三区| 欧美一区二区在线观看不卡| 久久久久久全国免费观看| 亚洲成av人片在线观看| 免费人成网站在线观看不| 日韩在线一线二线免费视频| 一本久久a久久精品综合香蕉| 亚洲国产欧美在线观看| 欧美日韩午夜视频| 中国一级毛片免费看| 99久久人妻精品无码二区| 中文字幕一区二区三区精品| 国产一区二区视频免费在线播放| 日韩激情视频精品在线| 国产成人精品综合在线观看 | 欧美日韩在线一区二区在线观看| 亚洲国产成人久久久网站| 亚洲国产日韩中文字幕| 99国产精品国产精品久久| 国产欧美成人精品一区二区 | 一级做a爱的免费的视频| 日韩av一区二区中文字幕 | 少妇人妻一区二区三区三| 国产精品成人亚洲一区二区| 国产精品成人亚洲一区二区| 日韩久久中文字幕蜜桃a| 日本一区二区三区四区高清不卡| 国产精品va在线观看my| 人妻中出一区二区三区免费视频| 98国产一区二区三精品乱码 | 毛片无遮挡高清免费久久| 久久久精品道一区二区三区| 中文日本欧洲视频在线播放| 亚洲 欧美 聚色| 日韩欧美精品-区二区三区| 日本一区二区三区免费观看在线 | 国产精品这里只有精品| 手机看片福利永久国产日韩| 免费只有精品久久久久国产综合精品 | 91麻豆精品国产自产电影| 亚洲av日韩av天堂一区二区| 麻豆免费观看视频一区二区 | 亚洲精品AV中文字幕在线| 欧美精品第一国产综合亚| 久久久久亚洲视频| 久久综合九色综合久桃花| 亚洲国产成人aⅴ片| 国产在线精品一区二区三区av | 国产欧美日韩另类高清一区二区 | 极品一区二区三区四区在线观看 | 亚洲国产成人久久久网站| 国产三级精品三级在专区| 精品一区二区久久久久久网站| 国产91/免费在线观看| 日本久久久久久中文字幕1 | 中国国产片在线不卡日本高清| 毛女人18毛一区二区| 精品乱码一区二区三区在线| 欧美丰满少妇一区二区三区| 精品人妻二区中文字幕| 日韩精品一区二区刺激在线观看| 欧美日韩亚洲视频一区二区三区| 亚洲av中文无码乱人伦下载| 国产91免费观看在线直播| 亚洲色哟哟在线观看| 亚洲18卡通动漫在线播放| 国产 亚洲 欧美 一区| 日韩精品人群午夜一区二区| 噜噜噜久久亚洲精品国产品91| 国产真实乱人偷看精品| 亚洲综合精品资源在线| 亚洲中文字幕在线第二页| 免费日韩一区二区三区免费视频| 婷婷五月天激情电影| 欧美日韩亚洲精品一区二区三区| 国产精品国三级国产av| k频道在线观看国产精品| 久久精品国产亚洲AV蜜臀色欲| 亚洲国产www久久久久久| 欧美日韩亚洲在线一区二区三区| 亚洲日本一区二区久久久精品| 日韩精品一区二区三区四区av | 国产成人精品区一区二区| 一级黄色免费大片| 国产精品成人国产乱一区| 天美制作果冻视频| 欧美35页视频在线观看| 免费尤物视频_黄色片影院| 国产欧美一区二区三区日韩| 国产高清爽片视频在线观看 | 在线观看成人免费视频不卡| gogo人体gogo西西大尺度高清| 99久久国产综合精品五月天| 日本视频一区2区不卡免费| 最近中文字幕大全| 97人妻成人免费视频| 亚洲乱码国产乱码精品日日| 成人午夜精品无码区| 丰满少妇毛片一区免费视频| 992tv精品成人国产福利在线| 一区二区三区亚洲午夜精品 | 在线观看日韩激情黄色| 色偷偷亚洲男人天堂| 国产成人免费在线观看不卡| 欧美激情一区二区精品免费视频| 亚洲国产一区在线免费| 国产精品欧美久久二区66| 亚洲欧洲国产成人综合在线观看 | 久久狠狠爱亚洲综合影院| 一区二区三区国产在线播放| 四虎国产精品永久地址入口| 99国产精品久久久久99| 婷婷五月在线精品视频在线| 中国老女人一级毛片免费看| 久久国产对白五月婷婷| 亚洲天堂网在线www在线资源| 正在播放 国产精品| 国产精品一区 二区在线观看| 亚洲国产成人久久综合碰碰| 国产69精品久久久久久妇女| 精品国产国产综合精品| 国产成人av综合亚洲free| 久久狠狠爱亚洲综合影院| 久久精品中文字幕无码绿巨人| 亚洲免费精品aⅴ国产| 成人欧美精品一区二区电影| 久久久精品国产精品久久| 国产黄在线观看免费观看不卡| 精品国产高清一区二区广区| 国产乱码精品一区二区三区四川| 国产精品三级空姐在线观看| 国产懂色av动漫 四虎影院成人热| 精品亚洲国产成人av在线麻| 最近中文字幕av免费大全| 午夜国产精品成人| 亚洲中文字幕第八页在线看| 日韩久久人妻av一区二区| 国产video视频在线观看| 黑人与人妻无码中字视频| 一区二区三区日韩精品粗| 国产中文字幕在线观看免费| 色哟哟国产成人精品免费 | 无码专区日韩精品| 人妻高清视频一区二区三区| 国产精品亚洲毛片一区二区三区 | 男人都懂的网址在线看片| 欧美成人精品久久精品| 青青在线观看视频播放国产| 九色精品国产成人综合网站 | 在线秒播av波多野结衣| 麻豆电影在线观看| 亚洲春色av无码专区最| 精品国内自产拍在线观看短视频| 少妇无码一区二区三区免费| 中文字幕精品三级久久久| 婷婷综合色五月久丁香| 日韩欧美一级片一区二区| 久久久久人妻一区精品色国语| 婷婷综合缴情亚洲AV| 久久91亚洲精品中文字幕奶水| 丰满人妻一区二区三区免费视频| 国产激情视频在线观看视频 | 最新AV基地在线观看| 久久精品α亚洲国产v高清| 久久高潮久久久久久| 亚洲中文人妻字幕视频| 一区二区三区欧美日韩在线| 日本高清一区二区三区高清| 国产伦精品一区二区三区网站| 亚洲最大中文字幕在线视频 | 亚a在线.a人片| 亚洲av日韩av一区久久| 国产欧美一区二区精品性色| 在线观看不卡的免费视频首页 | 精品国产av一区二区三区6| 一本色道久久综合亚州精品蜜桃| 欧美日韩亚洲精品亚洲欧洲| 狠狠色噜噜狠狠狠888777米奇| 高清免费人妻aⅴ精品毛片| 日韩欧美在线观看一区二区三区| 2020国产成人综合网| 日本免费在线一区二区三区| 中文日韩不卡视频在线观看| 色哟哟亚洲精品一区二区| 日韩在线观看视频你懂的| 日本高清在线观看一区二区| 久久亚洲道色宗和久久| 久久久久久女人精品毛片| 亚洲Aⅴ天堂Av天堂无码麻豆| 国产成人久久精品流白浆 | 久久精品国产99国产精品最新| 中文字幕不卡免费无线观看| 国精品午夜福利视频不卡| 无码av免费一区二区| 久久99精品久久久久久久清纯| 亚洲日韩精品欧美一区二区| 久久精品国产99国产精品免费看| 曰韩无码无遮挡A级毛片| 亚洲呦萝小初AV| 97人妻精品一区二区三区香蕉 | 欧美日韩一区2区三区4区| 欧美日韩一区二区三区在线国产 | 中文无码不卡中文字幕婷婷色 | 成人av一区二区三区四区五区 | 日韩精品一区二区在线播放 | 国产乱码极品一区在线观看| 日本不卡免费一区更新二区3a| 欧美成人午夜剧场| 在线视频免费播放国产专区不卡| 亚洲国产精品久久电影欧美| 国产高清亚洲精品gogo| 99久久精品视频一区二区| 国产亚洲精品va片在线播放| 欧美日韩一区二区三区四区不卡| 亚洲最大中文字幕在线视频| 一本大道久久香蕉成人网| 亚洲av码成h人无遮挡| 国产麻豆精品精东影业AV网站| 精品一区二区三区中文字| 亚洲国产精品久久亚洲精品| 国产成人AV在线免播放观看新 | 四虎永久在线高清国产99精品 | 日韩人妻高清在线视频| 久久国产热这里只有精品| 国产91系列视频在线观看| 五月天日韩AV电影| 一级a性色生活片久久毛片照片| 午夜精品久久久久久久久久久久久蜜桃 | 狠狠色综合网站久久久久久久| www.一级毛片在线播放| 国产日韩一区二区夜夜嗨 | 国产精品成人一区二区三区| 日本高清色本在线观看| 亚洲风情中文字幕在线观看| 无码少妇精品一区二区免费动态| 亚洲国产成人久久综合| 午夜精品一区二区三区免费视频 | 国产精品18毛片一区二区三区| 欧美日韩视频在线视频精品| 久久综合热这里只有精品| 福利在线观看视频在线观看 | 成人免费毛片精品在线观看| 欧美成人精品影片二区三区| 姝姝窝人体色WWW在线观看 | 中文国产日本在线播放免费| 97久久精品人人操人妻人| 亚洲欧美国产另类在线视频 | 国产免费一区二区在线a片视频| 日韩一区二区三区国产| 亚洲国产精品第一区二区三区| 国产真实交换多p免视频| 国产高欧美性情一线在线| 丰满麻豆VIDEOSSEX国产 | 亚洲av日韩a国产精品久久久| 爆乳视频一区二区三区四区| 国内天天视频在线播放| 成人精品3dh动漫一区二区| 日韩欧美的一区二区三区| 国产福利永久在线视频无毒不卡| 亚洲欧美国产一区在线观看| 国产中秋乱中文字幕系列| 欧美,国产,日韩,免费视频| 国产51色综合久久免费| 中文字幕精品一区| 欧美日韩在线免费福利| 国产成人综合一区二区三区| 国产日韩亚洲不卡高清在线观看| 国产免费爽视频在线观看| 久久久精品人妻无码专区不卡| 欧美老熟妇一区二区三区四区| 高清一区二区三区中文字幕| 日韩精品视频在线观看一下| 久久精品国产一区| 久久久国产精品区二区三区免费| 亚洲一区二区三区四区五区六区 | 国产日韩欧美一区二区三区综合| 四虎国产成人永久精品免费| 国产成人aⅴ一区二区三区| 国产精品久久99精品毛片三a| 蜜桃久久精品一区二区| 久草视频在线免费在线| 国产精品国产三级专区不卡| 日本一区二区亚洲人妻精品 | 色熟妇人妻久久中文字幕| 国产亚洲国产国产亚洲| 99久久99久久精品国产| 国产精品欧美一区二区三区激情| 精品自在拍精选视频| 欧美人妻福利精品一区二区| 国产精品欧美一区二区三区激情 | 国产av成人精品播放| 国产一区二区视频在线看| 免费观看国产精品视频大全| 精品国产理论在线观看不卡| 日韩av中文精品一区二区| 亚洲国产视频色一区二区三区| 久久精品日韩av无码| 中文字幕一区二区三区你懂的| 国产一区二区久久久久久久久 | 国内外一级黄色毛片在线播放| 日本vs欧美一区二区三区| 国产婷婷综合在线精品尤物| 欧美,日韩,国产精品一二区| 国产成人精品日本亚洲专区61| 91豆麻精品91久久久久久| 3d国产麻豆一级黄色片| 国产一区二区视频免费在线播放| 欧美日韩国产成人夜夜欢天天干欧美系列 | 国产成人www免费人成看片| 亚洲精品视频在线观看网址| 精品人妻久久久久久久久| 中文字幕日韩精品亚洲精品| 国产做a爱视频在线观看| 99久久精品日本一区二区免费| 亚洲视频 中文字幕 欧美在线| 天天看天天噜噜噜在线视频| 亚洲人成亚洲精品| 91九色熟女欧美日韩欧美| 中文国产成人精品久久一区 | 久久久久久一区二区毛片| 日本熟妇色XXXXX日本免费看| 无码一区二区波多野播放搜索| 午夜国内免费精品亚洲精品视频| 最新国产中文字幕免费观看| 11111无码免费影院| 国产中文字幕免费视频观看| 精品自在拍精选视频| 亚洲欧美一区二区三区国产精品 | 精品国产欧美日韩一区二区三区 | 久久久精品国产亚洲av网麻豆 | 日韩精品久久久久久久电影99爱| 日韩人妻视频一区二区三区| 日韩欧美伊人久久大香线蕉| 久久亚洲精品综合| 欧美日韩在线一区一区| 日韩av中文字幕亚洲精品| 激情 久久 一区 日本| 99精品人妻少妇一区二区| 蜜桃久久精品一区二区| 亚洲欧美日韩 中文字幕不卡 | www.日韩一区二区三区| 国产中文字幕中文字幕| 久久精品无码精品专区| 国产成人77亚洲精品www| 欧美激情亚洲综合| aaaa级毛片激情高潮在线| 日本在线视频网站www色下载| 成年人色网视频无码| 欧美日韩中文字幕久久伊人| 99精品一区二区三区无码吞精| AV性爱’在线看| 精品 综合 在线 日韩| 天天澡夜夜澡狠狠久久| 在线视频免费观看不卡| 人妻久久一区二区三区精| av在线中文版字幕免费观看| 91视频免费观看高清观看完整| 午夜一区二区三区亚洲影院| 青青国产揄拍在线观看| 欧美一区二区三区 日韩| 国产性系列在线观看| 欧美日韩一区二区99视频| 污污网站精品在线播放| 日韩有码在线一区| 精品欧美一区二区三区久久毛| 亚洲精品成人区在线观看| 国产精品视频二区三区| 无码人妻精品一区二区三区久久| 欧美国产精品成人在线观看| 国产成人77亚洲精品www| 日本精品aⅴ一区二区三区| 日韩一区国产二区欧美三区| 国产毛片一区二区三区视频| 成人一区二区三区免费看 | 国产aa免费高清线视频| 国产欧美久久久精品免费 | 国产日韩三级中文字幕| 午夜一区二区三区亚洲影院| 最大亚洲av手机在线观看| 国产精品一区在线不卡| 青柠影院伊人激情网| 亚洲欧美日韩中文字幕第一页| 五月天婷婷综合成人网| 国产亚洲免费一卡三卡四卡| 国产精品一区二区韩国av| 草蜢影视在线观看免费高清完整版| 美日韩精品无码AV专区久久久 | 大屁股国产在线观看| 国产系列精品久久久| 午夜福利片国产精品| 色五月丁香六月欧美综合| 亚洲在线精品一区二区| 国产大片免费直接观看视频| 9丨人妻精品一区二区三区| 国产一区二区三区高清在线观看| 成人一区二区三区四区五区在线 | 91精品国产乱码久久| 国产黄色精品一至二十三区| 91精品国产视频在线| 亚洲最大的中文字幕在线视频| 国产69精品久久久久99尤| 国产男女午夜进出视频| 国内精品自产拍在线电影| 久久精品国产亚洲A∨麻豆| 国产精品毛片久久人完整版 | 精品免费在线观看| 一区二区三区国产 亚洲| 欧美不卡一区二区三区视频| 久久精品一区二区中文字幕| 亚洲欧洲日产国码av天堂偷窥| 日韩欧美亚洲经典在线一区二区 | 精品国产什么乱码区二区| 午夜精品久久久久久久无码| 欧美日本在线一区二区三区| 久久久免費視頻播放| 久久久久久久久久国产精品| 欧美经典少妇一区二区三区| 亚洲国产人成自久久国产| 真人一级毛片全部免费观看| 日本成人中文字一二三区| 中文字幕欧美成人久久| 四虎影视国产精品永久入口| 一区,二区三区中文字幕| 无码国模视频精选| 亚洲欧美一区二区久久香蕉 | 亚洲精品口国自一产A片| 亚洲国产高清不卡一二三四| 91精品人妻视频一区二区三区 | 淫乱人妻久久无码| 成年视频xxxxx在线| 一区二区三区四区在线不卡高清| 99思思午夜精品在线夜色女| 国产成人综合亚洲看大片| 老妇女精品人妻一区二区av| 久久精品国产亚洲小说专区 | 一级a爱大片免费视频在线播放| 在线视频播放一区二区三区| 国产精品日韩欧美一区二区| 在线观看国产一区亚洲,日本1 | 2019国产精品视频| 亚洲av无码一区二区三区人| 中文字幕精品有码中文| 久久综合伊人77777麻豆| 国产精品伊人久久久久久| 国产国产乱老熟女视频网站97 | 91精品人妻一区二区三区精| 国产成人精品三级麻豆| 精品欧美一区二区三区免费观看 | 国产高清精品一区二区三区毛片| 91大神资源尤物在线观看| 日韩高清中文字幕一二三区| 亚洲А∨天堂久久精品| 欧美亚洲日本日韩在线| 日本免费一区二区三区最| 国产欧美精品一区二区在线观看| 中文字幕在线视频你懂得| 在线成人不卡欧美| 人妻无码一区二区免费| 日韩精品一区二区三区免费看| 亚洲综合精品国产一区二区三区| 欧美亚洲国产精品三级| 亚洲精品图片久久久久久| 国产精品不卡一区二区视频| 亚洲成a人片77777kkkkk| 日本专区一区二区三区在线| 精品人妻一区二区三区在 | 亚洲中文字幕av无码专区| 久久精品人妻一区二区三区_| 最近2019中文字幕大全视频10| 亚洲中文精品第1页| 99久久国产综合精品五月天| 国产午夜一区二区三区视频| 日韩国产欧美经典一区二区三区| 亚洲国产精品免一区二区三区| 国产真实乱XXXⅩ视频| 国内精品一区二区三区av| 日本高清免费在线视频一区二区 | www.日韩一区二区三区| 精品人妻少妇一区二区av| 亚洲春色在线视频| 日韩精品人妻中文字幕有码| 免费不卡黄色视频在线观看| 日本免费观看在线一区二区| 国产精品久久久久久久久影视| 无遮挡毛片在线观看| 东京热人妻无码人av一点不卡| 无码加勒比一区二区三区 | 久久精品国产一区| 人妻一区二区三区毛片视频| 国产精品成人精品久久久| 久久精品亚洲精品国产区美| 18岁日韩内射颜射午夜久久成人| 久久国产精品久久久久久| 国产欧美成人精品一区二区| 浮力影院欧美三级日本三级| 国产一区二区三区在线视频…| 五月激情丁香久久亚洲| 亚洲精品成人久久www| 欧美精品国产一区日韩一区| 亚洲日本国产综合高清| 久久精品亚洲94久久精品| 乱子伦av无码中文字| 天天久久精品国产亚洲av| 国模极品一区二区三区| 精品人妻av一區二區三區| 午夜免费福利电影院| 野花视频WWW官网| 在线播放国产不卡免费视频| 日本 欧美 国产 精品| 看全色黄大色大片免费久久| 日本一区二区高清视频在线观看 | 精品福利视频一区二区三区| 亚洲一区二区毛片在线观看| 欧美熟妇精品一区二区蜜桃| 狼友av永久网站免费观看武| 日本a一区二区三区大片| 国产免费不卡视频在线高清| 久久国产乱子精品免费女| 尤物yw午夜国产精品视频| 日韩欧美一区二区三区播放| 亚洲国产拍拍拍色欲| 日韩无码精品中文字幕| 国产美女视频免费观看网页| 国产在线高清理伦片A| aⅴ亚洲日韩色图网站播放| 国产VIVODESHD精品| 61久久精品一区二区四区| 亚洲av日韩精品久久久久| 日本一区二区亚洲人妻精品 | 国产精品一级黄在线| 中文精品一区二区三区四区| 日本免费在线一区二区视频| 一本大道AV网站| 日本一区二区三区黄色大片| 亚洲国产成人久久久网站| 久久999热这里有精品| 精品国产高清久久久久| 一级精品特级aaaaa毛片 精品高清毛片在线观看视频 | 伊人小蛇婷婷色香综合缴缴情| 欧美日韩中文字幕国产| 午夜精品欧美日韩一区二区精品| 亚洲国产精品乱码在线观看97 | 日韩三级一区二区三区高清| 一区二区在线视频免费观看| 成人精品国产成福利在线91区| 成品AV小说区在线看| 中文字幕av三区三级爽| 精品国产91久久久久99果冻| 欧美日韩在线久久| 午夜在线不卡免费人成毛片| 国产日韩一区二区精品在线观看| 欧美激情国产一区| 中文字幕制服日韩久久一区| 欧美专区一区二区在线观看| 国产精日韩精品欧美精品不卡| 久久精品国产亚洲av网站不卡 | 天堂8在线新版官网| 日韩欧美亚洲经典在线一区二区| 国产精品欧美日韩在线观看| 日韩人妻av不卡一区二区三区 | 精品免费一区二区三区| 999久久久国产精品精品三级| 久久亚洲成人一区二区三区| 欧洲亚洲韩国日本国产精品| 亚洲av无码一区二区三区四区| 成全高清免费观看MV动漫| 国产—久久香蕉国产线看观看| 国产精品久久久久久亚洲影视| 亚洲永久免费播放片国产图片区| 91久久精品一区二区二区| 欧美精品亚洲精品日韩AAV专区| 久久久久人妻一区精品3| 91大神资源尤物在线观看 | 久久久久人妻精品摸提一区二区| 伊人久久情人综岁的合网18| 欧美激情亚洲综合| 国产在线一区二区国产吃瓜| 久久久久亚洲AV成人无码电影| 黄a在线网站福利高清| 国产精品国产三级国产AV麻豆| 18禁播1000在线播放| 99r精品视频只有精品高清6| 国产精品一区二区三区在线| 国产精品国产三级专区不卡| 久久久久久久国产亚洲日本| 亚洲天堂中文字幕第一页| 一区二区高清视频在线观看| 精品a级毛片在线观看一区| 精品免费午夜鲁丝无码剧场男| 中文字幕不卡免费无线观看| 日本 欧美 在线 中文| 1168av拍怕视频| 日韩欧美高清在线一区二区| 国产一级片内射视频在线播放| 中文乱码字慕人妻熟女人妻| 国产开嫩苞在线播放视频| 国产亚洲亚洲精品777| 精品国产品香蕉在线,| 人妻av中文字幕精品久久| 亚洲日韩久久综合中文字幕| 午夜嘿嘿嘿在线观看| 国产av国片精品一区二区| 欧美日韩另类综合一区在线观看| 亚洲精品导航在线网站观看| 国产一级淫片久久久片a级| 狼友av永久网站免费极品在线| AV成人在线一区二区| 奇米影视亚洲综合图片| 日韩不卡免费一区二区三区| 97久久精品视频| 97午夜理论片在线影院| 久久久中文字幕亚洲一区| 一级欧美一级日韩| 日韩欧美高清在线一区二区| 国产视频a区区在线观看| 最好看的2018中文字幕| 久久精品国产亚洲| 精品无码人妻久久久一区二区三区| 久久无码高潮喷水免费看| 欧美综合精品久久久久| 亚洲精品分类在看在线观看| 国产日韩综合精品| 亚洲国产欧美在线人成| 国产欧美精品一区二区在线观看| 天堂亚洲中文字幕一卡| 国产精品美女久久久久久久| 中文字幕日产六区小草| 插出白浆的动漫在线观看| 丁香五月天婷婷中文综合| 久久精品熟女人妻一区二区三区| 黑人糟蹋人妻HD中文字幕| 久久国产成人精品国产成人亚洲| 91高清免费国产自产拍不卡| 99国产精品久久一区二区三区| 国产精品乱码高清在线观看,| 久久国产劲暴∨内射日本| 久久久国产精品免费牛牛四川| 精品国产乱码久久久久人| 国产成人精品免费一区二区三区| 黄色精品一区二区在线观看| 午夜色福利视频一区二区三区| 国产精品老熟女视频一区二区 | 在线观看茄子视频APP| 在线va免费看成 最新的毛片基地免费| 中文字幕一区二区三区网站| 国产高清爽片视频在线观看| 国产a级毛片久久久毛片图片| 四虎永久在线高清国产99精品 | 亚洲欧美日韩另类电影网站| 青青草视频在线观看国产 | 久久久久亚洲AV成人无码电影| 依依成人精品视频在线观看| 国产一区麻豆精品一区| 国产伦一区二区三区久久| 中文国产成人精品久久不卡 | 在线观看不卡的免费视频首页| 伊人蕉久中文字幕无码专区| 亚洲一级在线播放a| 精品国产一区二区三区观看不卡| 国产精品成人精品久久久| 色哟哟视频免费网址| 人妻无人区一区二区三区| 国产午夜精品一区二区三区乱子 | 91精品国产观看免费观看| 亚洲欧美日韩久久精品,亚| 一区二区三区国产欧美日韩| 国产一区二区三区香蕉蜜臀| japaneses40成熟多毛| 成人综合婷婷国产精品久久| 久久综合九色综合久桃花| 亚洲AV手机专区久久精品| 国产村妇女毛片精品久久| 国产亚洲亚洲精品777| 99国内揄拍高清国内精品对白| 国产精品爱视频福利广场| 久久久久人妻精品摸提一区二区 | 国产精品一区二区流白浆| 亚洲18禁私人影院| 亚洲中文字永久在线| 人人人澡人人人妻人人人少妇| 精品少妇久久人妻av免费看 | 中文字幕日本久久2019| 麻豆成人久久精品二区三| 亚洲av手机版在线观看| 欧美日韩亚洲综合另类ac| 亚洲中文无码卡通动漫3d| 欧美一级一区二区在线精品| 成人aaa级毛片视频在线可看| 99久久免费精品丝袜视频| 日韩久久中文字幕蜜桃a| 久久日本精品99久久久| 这里只有精品国产片| 久久久久久人妻一区二区| 乱子伦av无码中文字| 精品人妻va人妻中文字幕| 日韩人妻视频一区二区三区| 国产一区二区三区导航| 国产精品毛片久久人完整版 | 日本不卡一区二区三区 视频| 婷婷国产精品综合| 日韩精品一区二区免费在线观看| 乱码人妻精品一区二区三区| 日本韩国欧美一区二区在线 | 免费成人一区二区三区网站| 高清不卡一区二区三区视频| 视频一区二区日韩中文字幕| 亚洲八十路av在线| 欧美成人精品欧美一级乱黄| 亚洲精品午夜久久久伊人| 婷婷国产成人精品一区二| 日韩欧美国产一区二区三区精品| 日韩中文字幕av 小说 亚洲 无码 精品 | 亚洲国产综合99久久久精品| 精品国产91久久久久久黄色| 久久精品国产91精品亚洲高清| 亚洲欧美日韩在线一区二区三区| 亚洲黄色免费精品| 在线日韩不卡一区二区三区| 国产在线一区二区AV| 91精品国产自产观看在线| 欧美精品成人99久久久久 | 日韩人妻少妇精品视频在线| 国产精品毛片久久人完整版| 思思99思思久久| 久久国产精品成人免费秋霞| 蜜臀久久99精品久久久久久小说| 国产一区二区三区资源在线播放| 国产精品中文字幕在线免费观看 | 精品氩 99久久久久久黄无码| 欧美a级成人淫片免费看日韩三级一级| 精品人妻一区二区三区不卡| 国产一级黄色片在线免费观看| 国产视频人人视频中韩| 午夜福利免费国产一区二区| 亚洲A∨无吗在线| 久久精品国产亚洲av麻豆密芽| 久久精品国产99久久99久久久| 国产69精品久久久久99尤| 欧美日韩视频在线视频精品| 综合激情六月婷婷| 亚洲成国产人片在线观看| 天堂资源最新在线| 青青草国产青春综合久久| 久久精品国产精品亚洲20| 成人综合婷婷国产精品久久| 国产欧美日韩综合一区二区三区| A在线亚洲高清片成人网| 日本一区二区视频在线观看| 欧美精品一区二区日韩区 | 国产精品三级不卡在线观看| 国内老熟妇对白hdxxxx| 热久久这里只有精品18| 国产精品久久久久久毛片儿 | 惠民福利亚洲人成在线精品不卡网| 热久久这里只有精品18| 久久99国产精一区二区三区| 一级做a爰片久久毛片99| 国产美女一级a毛片大片40| 国产欧美另类精品又又久久| 亚洲日本精品视频在线观看| 最新发布久久少妇中文地址| 日韩欧美国产视频精品| 亚洲尹人九九大色香蕉网站| 亚洲AV日韩AⅤ无码电影| 一区二区三区四区看av| 免费成人视在线观看不卡| 国产精品国产三级国产av一区| 亚洲人成网站77777·c0m| 92国产精品久久久久首页| 一区二区三区在线观看亚洲电影 | 国产一级aaa精品视频| 蜜臀久久99精品久久久久久小说| 中文字幕亚洲先锋| 青青青在线香蕉免费国产| 大香中文字幕伊人久999久| 亚洲人成在线欧美精品| 国产激情视频图片qvod| 伊人久久大香线蕉亚洲五月天| 国产欧美日韩一区二区三区在线 | 人妻AV综合网站一区二区三区| 一级特级女人18真人片免费视频| 成年入口无限观看免费完整大片 | 日本一区二区三区四区视频| 国内精品久久影院| 亚洲国产制服丝袜一区二区三区 | 欧美精品一区二区日韩区| 网站在线观看你懂的| 亚洲一区二区三区麻豆毛片| 老司机午夜精品99久久免费| 一区二区三区精品在线| 欧美日韩一区高清在线观看| 中文字幕 人妻熟女| 国产人成自精在线| 国产在线观看免费欧美| 国产乱人妻精品一区二区在线| 国产精品久久久久久99999| 成全高清免费观看MV动漫| 四虎www永久在线精品| 一区二区三区h免费观看视频| 欧美日韩亚洲精品亚洲欧洲| 国产性天天综合网| 国内精品一区二区三区四区五区 | 精品久久午夜福利| 国产 欧美 一区 日韩| 24小时在线观看免费视频小U女| 日韩精品一区二区三区水蜜桃| 亚洲AV片不卡无码久久wy193| 欧美日韩另类综合一区在线观看 | 一区二区三区日本18禁| 中国videosex高潮| 精品一区二区三区成人精品 | 久久精品国产一区| 91麻豆国产福利在线观看精品| 亚洲无线码一区在线观看| 深夜在线视频观看免费视频禁18| 亚洲av码成h人无遮挡| 亚洲gv网址在线| 亚洲人妻在线一区二区三区| 欧美日韩精品久久久网站| 久久久天天有精品| 91精品国产成人久久| 亚洲精品自拍aⅴ在线| 欧亚精品福利视频| 中文字幕一区二区三区 ,99| 亚洲高清无码8v在线视频| 特黄特色大片免费播放器9| 强奷妇系列中文字幕| 亚洲成AV人片一区二区蜜柚| 成人毛片在线视频免费观看| 国产一级特黄高清免费看| 在线观看黄A片免费网站| 精品日韩av一区二区三区| 国产在线观看免费不卡av| 精品欧美一区二区三区免费观看| 亚洲精品一二三四专区| 97超碰中文字幕久久精品| 一色屋精品视频在线观看| 日本高清色本在线观看| 久久99热这里只有精品99| 99国产一区二区三区亚洲| 欧美多人片高潮野外做片黑人| 国产高清不卡一区二区三区| 99久久精品一区字幕狠狠婷婷| 在线人成免费视频69国产| 麻豆国产精品久久综合亚洲av| 亚洲日本视频一区在线观看 | 欧美日韩欧美亚洲中文字幕本色| 日韩成人一区二区| .国产十八女人成人免费`看| 法国精品熟妇多毛BHD| 欧美日韩亚洲国产另类在线| 一区二区高清视频在线观看| 影音先锋久久久久AV综合网成人 | 日韩伊人久久久精品综合一区二区| 国产制服丝袜免费网址| 精品人妻久久久久久888高清| 全部免费特黄特色大片看片| 亚洲欧美国产dvd在线| 国产高清日韩欧美一区二区三区| 91久久精品国产成人久久| 成人午夜影院在线一级| 国产欧美日韩第一区在线| 午夜理论片在线观看免费丶| 国产日韩欧美精品二区| 精品一区二区三区毛片视频网| 亚洲国产中文乱码精彩av| 日韩欧美国产一区二区色欲AⅤ | 不卡日本欧美在线观看一区| 国产不卡一区二区在线观看| 99久久免费精品丝袜视频| 又黄又爽的视频在线观看网站| 在线日韩一区二区三区四| 五月丁香激情综合视频| 国产免费一区二区在线a片视频| 欧洲亚洲国产成人综合色婷婷 | 欧美成人精品第一区二区| 久久精品国产亚洲av麻豆密芽 | 波多野AV一区二区无码| 在线观看黄A片免费网站| 国产中文字幕在线观看的| 一级做a爰片久久免费观看 | 无码少妇精品一区二区免费动态| 99精品视频看国产啪视频| 亚洲中文字幕欧美综合| 亚洲欧美成人综合久久久| 成人精品福利一区二区三区| 日韩.欧美.国产一区二区三区| 99国产熟女精品久久久久久| 日本free护士videosxxxx| 日韩av激情在线不卡| 欧美日韩人妻中文一区二区| 精品人妻一区二区三区99| 日本精品人妻久久久久久月| 精品少妇久久人妻av免费看| 四虎永久在线高清国产99精品| 亚洲欧美国产dvd在线| 一区二区三区日韩精品电影| 久久国产欧美国日产综合精品| 日韩一区二区浪潮av在线| 日韩激情视频精品在线| 久久综合热这里只有精品| 久久中文字幕在线一区| 轻轻色在线视频中文字幕| 午夜情视频午夜性视频| 成人国产精品一区二区网站公| 国产a∨在在免费观看| 成人国产精品一区二区网站公| av在线免费观看一区| 国产精品∧v在线观看| 欧美激情一区二区精品免费视频 | 日韩在线精品强乱中文字幕 | 日本精品久久久久久中文字幕 | 麻豆免费观看视频一区二区| 欧美高清一区二区三区中文字幕| 国产精日韩精品欧美精品不卡| 亚洲国产欧美日韩欧美特级| 国产亚洲欧美精品久久久久久 | 日本道播放一区二区三区| 日韩高清中文字幕一二三区| 久久久精品人妻一区二区三区蜜桃| 亚洲欧美日本久久综合网站| 999久久久国产精品精品三级| 精品国产什么乱码区二区| 亚洲欧美日韩另类在线一| 黄色视频网站在线观看视频 | aaaaa少妇高潮大片| 大学生久久香蕉国产线看观看| 影音先锋久久久久AV综合网成人| 日韩一区二区三区国产| 亚洲欧美日韩在线不卡一区二区| 亚洲一区二区三区四区观看 | 国产精品禁18久久久夂久| 日韩精品无码免费专区网站| 国产乱色国产精品免费视频| 亚洲春色激情美女视频网站 | 成人三级av在线 综合天堂av久久久久久久 | 中国性欧美videofree精品| 谁有午夜福利在线视频| 国产高清AV麻豆久久| 人妻斩无码中文专区久久| 色噜噜狠狠狠狠色综合久一| 超碰97一区二区三区| 99中文字幕精品视频| 亚洲国产午夜精品理论片在线播放| 午夜福利天堂一区二区在线观看| 中国精品少妇hd| 国产成人精品精品日本亚洲| 亚洲日本Va午夜在线电影| 在线天堂资源最新版| 亚洲精品国产福利一二区| 无码超乳爆乳中文字幕久久 | 国产又爽又黄又无遮挡网站| 国产欧美日韩一区二区三| 色偷偷亚洲中文av狠狠网| 亚洲av男人的天堂久久久| 97亚洲熟妇自偷自拍另类图片| 久久国产成人亚洲精品影院| 综合久久久久久久| 亚洲免费观看日本一区二区三区| 亚洲毛片视频国产精品视频| 黄页网址大全免费观看35| 2019国产精品视频| 亚洲欧美日韩久久精品,亚| 免费观看欧美日韩一区二区| 一区二区三区国产欧美日韩 | 日韩不卡免费一区二区三区| 国产精品久久久久久久一区二区| 四虎永久在线精品免费观看频| 欧美乱码一区二区三区在线看| 超频国产在线公开视频地址一 | 日本熟妇色XXXXX日本免费看| 亚洲一区首页任你躁XXXXX| 成人免费乱码大片a毛片视频| 一级做性色a爰片久久毛片| 国产一级久久久久毛片精| 亚洲国产精品久久久久婷婷21| 久久99国产精品成人欧美| 国产欧美日韩一区二区精品| 亚洲av日韩av制服丝袜第一页| 亚洲欧美日韩精品一区二区| 国产一区二区三区精品不卡免费 | 日本一区二区高清视频在线观看| a视频在线国产精品第六页| 国产一级a片精品手机播放| 野花视频WWW官网| 亚洲天堂在线观看视频| 国产成人精品一区二区三区在线| 最大亚洲av手机在线观看 | 天天看天天噜噜噜在线视频| 午夜影视女人张开腿让男人桶| 蜜桃一区二区三区免费看| 一区二三不卡亚洲欧美日韩久精品| 久久国产精品一国产精品金尊| 一级女性全黄久久生活片免费| 欧美亚洲国产日韩综aⅴ| 成年女人看片永久免费视频| 国产一级视频免费在线观看| 日韩在线精品一区| 久久久久久国产精品女人毛片| 奇米影视亚洲综合图片| 国产亚洲视频在线观看播放| 了解最新亚洲高清专区| 欧美精品九九久久久久久| 国产乱人伦AV在线A| 欧美日韩在线不卡视频看看| 国产精品99久久精品爆乳| 国产精品va在线观看my| 无码网站免费观看| www成人国产一区二区三区| 日本一区二区三区不卡不码| 精品国产欧美日韩一区二区三区 | 国产精品大片免费中文字幕| 伊人久久大香线蕉五月天| 亚洲乱码中文字幕人成在线| 麻豆精品亚洲国产成人?V | 久久精品国产99国产精品国产 | 日韩在线播放一区二区三区| 午夜亚洲精品在线观看| 午夜老湿机在线精品视频网站| 精品一区二区三区中文字| 日韩欧美综合久久久久| 五月天婷婷在线观看视频| 91久久亚洲综合精品成人| 国产精品美女久久久久久久护士| 久久久91精品国产一区二区三区| 亚洲国产精品久久久久婷婷老年| 久久精品中文字幕有码日本道| 国产—久久香蕉国产线看观看| 在线观看视频免费不卡的| 人妻AV综合网站一区二区三区| 成人免费毛片精品在线观看| 国产成人精品三级高清久久91| 五月天婷婷丁香视频在线播放| 日本不卡一区二区三区 视频| 亚洲一区视频在线| 浮力影院欧美三级日本三级 | 精品久久久久久亚洲中文字幕| 国产精品亚洲成人| 国产精品福利午夜在线| 中文字幕无码第1页| 青青在线精品视频| 亚洲国产成人精品一区刚刚| 精品国产av一区二区三| 不卡精品综合视频在线观看| 免费全部高H视频无码软件| 一区二区三区四区午夜精品 | 亚洲欧美日韩久久久久久| 日韩免费视频女优精品久久 | 精品日韩一区二区三区激情 | 国产不卡高清视频在线观看| 国产精品美女久久久av爽| 久久久久99精品成人片| 9精品国产亚一区二区三区| 国产高清在线精品一区导航| 亚洲欧美日韩熟妇人妻精品| 日本精品久久久久久中文字幕| 久久精品亚洲综合专区| 中文字幕亚洲先锋| 中文字幕欧美三级精品| 欧美日韩一区2区三区4区| 成人精品3dh动漫一区二区| 成年人免费观看区| 涨精装满肚子怀孕怜儿| 国产精品成人久久久久三级福利影院 | 亚洲呦萝小初AV| 国产亚洲欧美另类在线| yw193c国产在线观看| 92国产精品久久久久首页| 无码囯产精品久久一区免费 | 播五月开心婷婷欧美综合 | 国产69精品久久久久99尤| 亚洲欧美人成网站在线观看看| 欧美熟妇交换久久久久久| 91成人啪国产啪永久地址| 日本一区二区视频在线观看| 久久99精品国产麻豆不卡| 一区二区三区国产在线播放 | 亚洲国产欧美国产综合一区| 欧美一级韩国一级日韩一级| 亚洲欧洲精品成人久久曰影片| 人妻系列无码专区中文有码 | 欧美日韩一区二区一区二区| 一区二区三区AV| 国产xxxx99真实实拍| 国产欧美日韩精品专区久久 | 日韩av免播放在线看| 日本一区二区三区精品免费| 亚洲 国产 精品 不卡 在线| 免费播放片高清视频| 国产日韩欧美亚欧在线| 日本一区二区三区不卡不码| 午夜福利1314| 国产99视频在线更新| 9re久精品视频在线观看免费| 日韩aV无码精品一区二区三区| 国产欧美日韩午夜大长腿不卡 | 麻豆国产成人av在线| 国产精品一区二区久久精品爱微奶| 麻豆成人久久精品二区三| 一区二区三区四区国产精品| 国产一区二区三区免费看看| 邻居人妻精品一区二区三区| 久久精品国产一区二区三区日韩| 亚洲精品亚洲人成在线| 高清一区二区三区中文字幕| 99在线精品免费观看免费| 国产成人免费精品在线观看| 99久久精品国产免费中文字幕 | 国产日韩一区二区三区免费观看 | 最新福利一区二区在线观看| 国产日韩亚洲不卡高清在线观看| 手机看片福利永久国产日韩| 2020狠狠躁夜夜躁人人爽| 在线免费观看国产视频你懂得| 免费无码Av一区二区三区| 福利视频欧美一区二区三区| 国产aa免费高清线视频| 午夜久久一区二区狠狠干| 久久精品国产精品亚洲精品| 麻豆成人久久精品二区三| 49vv亚洲欧美在线观看| 国产精品AV在线| 久久精品α亚洲国产v高清| 亚洲av成人精品一区二区| 最近中文字幕大全| 午夜激情福利一区二区| 国产不卡免费网站入口| 中文字幕一区二区三区蜜月| 亚洲午夜久久久久| 国产aⅴ精品一区二区三区波| 毛片tv1区三区四区免费观看| 内射干少妇亚洲69xxx| 国产成人精品区一区二区三区| 浮力影院欧美三级日本三级| 欧美日韩在大午夜爽爽影院| 狠狠色噜噜狠狠狠狠色综合| 精品日本一区二区三区不卡| 久久久久久人妻一区二区| 亚洲第一区欧美国产综合| 日韩高清在线不卡一区二区| 亚洲欧美日韩熟妇人妻精品| 日韩欧美一区二区三区不卡视频 | 在线观看美女三级网站| 日韩一区二区三区免费电影| 国产91色综合久久免费| 国产啊v在线看免费播放| 中文乱码免费一区二区| 国语精品一区二区三区久久| 国产精品麻豆A在线播放| 国产精品老熟女视频一区二区| 午夜国内免费精品亚洲精品视频 | 日韩亚洲一区二区在线| 亚洲精品九九久久| 国内精品久久久久久不卡影院| 国产性系列在线观看| 国产精品久久国产三级国不卡| 国产视频在线观看视频在线| 青柠影院伊人激情网| 国内外一级黄色毛片在线播放| 成人精品一区二区三区久久蜜臀| 在线欧美精品国产综合五月| 国产免费爽爽视频在线观看| 日韩av中文精品一区二区| 国产日韩精品一区二区三区| 免费黄网站久久成人精品| 在线观看国产成人av天堂不卡| 2018年国内精品视频| 国产成人aⅴ一区二区三区| 97人人爽人人爽人人人片| 日本精品一区二区不卡在线观看| 人妻无码αv中文字幕久久琪琪布| 91精品国产一区免费观看| 亚洲卡一卡2卡三卡4现在观看| 美女视频永久黄网站免费观看国产| 激情综合婷婷丁香五月情| 真人电影免费观看全集的网站| 日韩 国产 在线一区二区| 日本免费在线观看视频不卡 | 92午夜福利在线播放| 亚洲中文久久久精品无码| 日韩一区二区三区久久久| 2021精品国产片久久| 久久精品亚洲国产av高清| 六月丁香婷婷综合激情在线| 日本一区二区亚洲人妻精品| 精品乱码一区二区三区在线| 国产h视频免费观看| 亚洲 欧美 自拍 唯美 另类| 国产激情免费观看在线小视频| 免费不卡国产精品午夜福利在线 | 国产91色综合久久免费| 一个人看AV在线| 国产免费高清日本在线观看| 国产影视亚洲日韩精品| 国产a级毛片久久久久久| 青青青在线香蕉免费国产| 久久精品一区二区三区三| 9精品国产亚一区二区三区 | 一区二区三区在线免费观看视频| 亚洲春色在线视频| 日韩精品99久久中文字幕| 国产精品久久久亚洲| 久久亚洲日本精品私人欧美成人| 四虎国产精品永久地址入口| 在线观看日本一区二区不卡| 欧美日韩国产在线观看一区二区| 四虎免费精品永久在线影库 | 欧美三级手机不卡在线观看| 国产精品女人呻吟在线观看| 久久99精品国产麻豆不卡| 中文字幕免费视频精品一区观看| 91精品国产成人观看免| 中文国产日本在线播放免费| 国产精品一区二区国产激情久久 | 国产精品视频二区三区| 四虎国产精品永久地址入口| 在线香蕉国产视频| 蜜芽尤物原创AV在线播放| 国产精品午夜福利片不卡| 免费网站内射红桃视频| 国产精品视频免费观看不卡 | 噜噜噜久久亚洲精品国产品91| 午夜少妇影院无码av| 日韩在线精品一区| 人妻久久一区二区三区精| 中文无码人妻一区二区三区| 亚洲 日本 欧美在线观看| 99中文字幕国产精品| 日本久久久精品中文字幕| 国产欧美日韩久久一区二区| 日韩高清在线不卡一区二区| 国产成人一区二区三区| 成人精品国产成福利在线91区| 日韩在线资源一区二区三区 | 久久亚洲色www成人| 亚洲男男GVV在线播放| 精品日韩免费一区二区三区在线| 一区二区三区四区在线国产| 一区二区三区在线免费观看视频 | 久久精品国产亚洲av成人观看| 国产成人免费A在线播放| 欧美精品日韩诱惑亚洲女| 精品国产一区二区三区久久| 97人妻精品一区二区三区香蕉| 日本欧美一区二区三区在线播放| 一区,二区三区中文字幕| 亚洲中文字幕第一人码| 丰满人妻一区二区三区免费视频| 亚洲欧美少妇中文字幕| 2020亚洲无码精品| 亚洲综合图区小说专区| 苍井空波多野结衣AA片| 国产精品玖玖玖在线资源| 福利片亚洲国产午夜精品99卡| 日本a一区二区三区大片| 国产精品视频一区二区不卡| 亚洲欧美日韩国产系列| 99精品国产成人综合麻豆| 日韩av中文精品一区二区| 夜夜女人国产香蕉久久精品| 精品国产免费人成网| 日本精品久久久一区二区三区| 大屁股国产在线观看| 成人免费一区二区三区在线观看 | 九九电影院理论片| 午夜毛片一区二区三区毛片| 国产一卡2卡三卡4卡免费网站 | 国产三级精品三级在专区| 国产在线精品一区二区三区av| 91成人啪国产啪永久地址| 午夜精品三级一区二区三区| 亚洲农村妇女AAAA级片| 亚洲国产欧美在线人成| 国产精品成人一区二区1| 欧美日韩一区二区激情在线| 久久精品国产亚洲av久按摩| 日韩av免播放在线看| 国产熟女aa 级毛片www.| 日韩高清午夜福利| 国产精品久久久亚洲一区二区| 国产成人精品综合在线观看| 久久精品成人免费观看97| 久久免费黄色大片| 青青在线精品视频| 亚洲av中文一区二区三区| 亚洲欧美一区二区精品性色| 久久精品无码专区免费青青| 亚洲av日韩精品久久久久| 亚洲欧洲日韩av在线| 国产熟女真实乱精品| 光棍天堂看片中文在线观看免费| 国产欧美精品77一区二区| 成人春色在线观看免费网站| 欧美在线观看一区国产| 亚洲中文字幕av无码专区| 国产精品一区二在线观看| 亚洲人成中文字幕在线观看| 日韩在线免费一区二区三区| 一级精品特级aaaaa毛片 精品高清毛片在线观看视频 | 激情综合五月开心婷婷| 精品久久久久久成人av下载| 国产精品一区毛片久久久久久| 午夜一区二区三区亚洲影院| 国产粉嫩嫩00在线正式播放| {国产免费久久精品99reswag| 国产农村妇女毛片精品久久久| 粉嫩99精品99久久久久久| 欧美日韩国产高清一区二区三| 日韩精品一区二区伦理视频| 亚洲精品97久久中文字幕| 日韩欧美一区二区三区不卡视频| 日韩无码精品专区| 国产精品麻豆A在线播放| 久久一区二区三区中文字幕| 日本免费在线视频一区二区| 精品人妻二区中文字幕| 国产乱码精品一区二区三区四川| 六月国产丁香婷婷在线播放| 国产精品色在线观看| 中文字幕高潮波多野结衣在线视频 | 中文字幕永久一区二区三区| 国产高清日韩一区欧美在线| 手机看片久久国产免费| 国产美女一级特黄大片直播 | 激情综合色五月六月婷婷| 国产私拍精品视频免费| 最近最新中文字幕一区二区三区| 免费看av网站中文字幕| 国产一级久久久久毛片精品| 国产精品久久99精品毛片三a | 日韩精品人群午夜一区二区| 国产精品女人呻吟在线观看| 亚洲日韩在线视频| 国产未处理视频在线播放| 一本一本久久a久久| 国产一区二区三区成人频道| 免费网站内射红桃视频| 91精品国产成人观看免| 精品成人一区二区三区免费视频| 久久久久久AV无码免费网站下载| 日本成人中文字一二三区| 不卡日本欧美在线观看一区 | 中文无码不卡中文字幕婷婷色| 国产一区二区三区资源在线播放| 97久久麻豆精品国产a| 中文字幕无限乱码不卡2021| 久久久天天有精品| 欧美日韩精品中文在线| 免费毛片一区二区久久久| 久久精品国产亚洲A∨麻豆| 精品国产什么乱码区二区| 亚洲av日韩av午夜影片| 亚洲第一成年免费网站| 99久久久成人精品免费| 日本免费一区二区三区在线| 在线三级观看国产| 日本激情一区二区在线观看| 精品日韩在线观看无卡顿| 日韩欧美一区二区三区婷婷久久| 国产精品肉丝尤物嫩草影院在线观看| 日韩欧美亚洲综合一区二区| 久久久91精品国产一区二区三 | 国产免费一区二区三区精品| 国产午夜精品久久久久久免费视| 国产成人AV在线免播放观看新| 国产a视频精品免费观看| 久久精品综合网人人妻| 国产开嫩苞在线播放视频| 伊人久久大香线视频| 日韩免费精品完整版一区二区| 手机看片福利永久国产日韩| 国产精品毛片a∨一区二区三区 | 亚洲av性色国产日韩在线播放| 亚洲ve中文字幕久久一区二区| 中文字幕视频区一区二| 欧美69式视频在线播放试看| 国产欧美久久久另类精品| 欧洲亚洲日韩性无码专区| 欧美日韩亚洲精品一区二区三区| 日本一区二区视频在线观看| 日韩欧美不卡高清一区二区| 免费看亚洲高清毛片视频| 欧洲精品无码一区二区三区的视频 | 午夜国产精品成人| 欧美成人免费A∨| 99热成人精品热久久669 久久99九九99九九精品 | 欧美阿v高清资源不卡在线播放 | 精品国产这么小也不放过| 欧美69式视频在线播放试看| 欧美电影在线一区二区| 亚洲一区二区三区久久精品| 成人精品福利一区二区三区| 影音先锋综合网资源站| 国产自91精品自在拍精选久久| av无码一区二区大桥久未| 伊人色综合久久88加勒| 国产国产午夜精华| 国产乱理伦片在线观看视频 | 亚洲国产精品一区二区国产 | 久久久久人妻一区二区三区vr | 午夜福利国产小电影| 久久精品亚洲国产av高清| 中文字幕欧美三级精品| 国产一级淫片a免费播放口ⅰ| 欧美日韩一区二区三区高清在线 | 无码专区—va亚洲v天堂| 午夜福利一区福利二区| 午夜精品久久久久久毛片0000 | 国内综合视频在线观看 不卡| 国产精品日本99在线观看| 92精品国产无线乱码在线观看| 亚洲欧美一区二区不卡精品| 亚洲国产欧美日韩综合另类久久| 香蕉视频网站成人免费一区二区 | 亚洲免费精品aⅴ国产| 国产av精选一区二区三区| 激情AV一区二区三区| 久久久久国产成人精品电影| 国产乱人妻精品一区二区在线| 日本精品一区二区三区视频| 久久国产经典视频| 日本不卡一区二区三区 视频 | 中文字幕av有码高清片| 国产粉嫩嫩00在线正式播放| 国产一级淫片a免费播放口ⅰ| 一区二区三区四区在线国产| 午夜精品久久久久久久无码| 国产91一区二区三区在线| 亚洲国产午夜精品理论片在线播放| 国内精品久久久久影院日本| 精品人妻一区二区免费视频| 亚洲 图中文字幕| 99RE热视频这里只精品4| 成熟妇人A片免费看网站| 久久精品一区二区三区三| 不卡国产精品欧美一区二区| 久久亚洲色www成人不卡| 99国产午夜精品一区二区天美| 亚洲AV无码成人黄网站爆乳动漫| 99久久99久久精品国产| 国产欧美一区二区三区在线看| 日韩精品在线播放一区二区| 久久精品国产成人综合婷婷免费 | 欧美在线观看视频午夜不卡 | 影音先锋男人资源网站最新资源| 欧美综合精品久久久久| 国精产品一区一区三区在线| 日韩精品一区二区三区在线视频 | 亚洲毛片在线视频| 国产中文字幕在线视频免费观看 | 亚洲日韩AV无码夜夜嗨| 久久精品国产第一区二区三区| 精品久久久中文字幕av麻豆| 加勒比久久无码中文字幕| 亚洲中文字幕精品久久久| 国产精品第三页在线看| 国产一区麻豆精品一区| 欧美一区日韩二区国产三区| 国产精品国产三级国产AV麻豆| 午夜影视女人张开腿让男人桶| 国产精品不卡视频在线观看| 久久精品国产亚洲韩国av成人| 国产中文字幕中文字幕| 久久久久久成人国产精品| 99久久精品国产成人综合网络| 成年女人毛片视频在线观看| 在线 不卡 免费 欧美| 国产不卡一区二区三区视频 | 亚洲国产成人精品女人久久| 好看的最新中文字幕一页av| 伊人大香线焦狠狠鲁的视频最快| 国产女人水真多18毛片精品 | 亚洲av日韩av天堂一区二区| 亚洲午夜精品久久久久久成年| 99re九精品视频在线视频| 中文字幕人妻老熟女在线观看| 国产精品免费第一区二区性色 | asian国模人体pics| 中文字幕日韩精品人妻在线| 精品久久久久黄色一级片| 波多野AV一区二区无码| 最新国产午夜福利在线观看真人实拍女处被破| 精品国产欧美一区二区三区不卡| 伊人久久大香线蕉五月天| 欧美日韩国产不卡| 中文字幕无码人妻少妇免费视频| 国产精品不卡视频在线观看| 欧洲精品人妻一区二区三区| 在线观看2021最新精品| 午夜不卡av在线免费观看| 亚洲色大成网站永久一区 | 日韩三级精品一区二区三区 | 国产精品福利手机在线| 91人妻久久中文字幕| 亚洲国产精品成人久久综合 | iGao在线视频免费播放麻豆| 亚洲视频在线视频中文字幕| 久久久精品道一区二区三区 | 免费AⅤ无码专区| 国产jlzz jlzz jlzz免费看| 中文字幕无线观看中文字幕| 久久久精品国产亚洲av| 日本高清不卡在線觀看| 日韩av一区二区免费网址| 亚洲国产精品成人久久久| 中文字幕精品有码中文| 在线视频免费观看不卡| 高跟丝袜av在线一区二区三区| 亚洲精品自拍aⅴ在线| 日本精品久久久久999| 国产日韩欧美一区二区不卡| 尤物视频在线观看4区不卡| 一区二区三区我不卡视频| 在线视频亚洲麻豆| 蜜桃av一区二区婷婷| 国产高清日韩欧美一区二区三区 | 国产不卡久久精品影院| 欧美日韩国产看片一区二区 | sss亚洲国产欧美一区二区| 国产偷2018在线观看97| 亚洲免费人成视频观看| 一区二区三区国产精品毛片| 国产自91精品自在拍精选久久| 国语自产精品视频在线第100页| 久久精品国产这里是免费| 亚洲国产日韩精品一区二区久久 | 亚洲av高清一区二区三区四区| 成人亚洲精品久久99狠狠| 国产精品欧美日韩专区| 中文字幕 人妻熟女| 一本一本久久α久久精品| 久久亚洲色www成人不卡| 精品氩 99久久久久久黄无码| 国产一区二区在线视频免费观看 | 日韩精品一区二区三区人| 中文无码人妻一区二区三区| 久久99精品国产综合毛片宅男| 国产日韩欧美在线不卡精品| 99国产午夜精品一区二区天美| 亚洲中文久久久久久字幕| 国产成人一区二区三区日韩精品 | 日韩AV不卡六区七区| 91精品人妻一区二区三区精| 国产精品欧美一区二区三区| 99中文字幕精品视频| 最近中文字幕免费高清av| 午夜毛片一区二区三区毛片| 免费国产交换配乱婬视频 | 久久精品无码专区东京热| 久久久91精品国产一区二区三| 成人精品一区二区三区不卡| 亚洲欧美在线综合色影视| 国产人成精品午夜在线观看| 黄色视频一区,二区,三区| 制服丝袜无码专区亚洲| 久爱www成人网免费视频| 久久99 一区二区三区| 国产蜜芽尤物在线一区| 国产精品一级黄在线| 亚洲中文字幕av无码专区| 亚洲国产av成人一区,二区| 成人精品一区二区三区不卡| 偷拍福利一区二区每日更新| 最新精品91探花免费播放| 在线观看你懂的网站免费不卡| 欧美专区一区二区在线观看| 亚洲精品无码久久不卡网站| 欧美日韩亚洲精品一区二区三区 | 午夜精品欧美日韩一区二区精品 | 亚洲国产精品美日韩久久| 法国精品熟妇多毛BHD| 亚洲欧美日韩国产综合V| 亚洲精品无码久久不卡网站| 亚洲中文字幕无码久久2| 2022久久国产精品| 日韩美女高潮流白浆视频在线观看 | 无码中文字幕日韩专区| 99pao在线视频成精品| 国产精品久久久久秋霞鲁丝| 国产在线精选免费视频观看| 欧美精品不卡一区二区三区| 中文字幕一区av网站| 老汉精品免费av在线播放| 日本在线播放一区| 一区二区三区日本18禁| 精品国产AⅤ一区二区三区V视界 | 国产91免费观看在线直播 | 国产无套码AⅤ在线观看在线播放 成人亚洲日韩AV一区 | 国产精品伊人久久久久久| 九色精品高清在线播放 | 日韩欧美在线成人一区| 日韩免费精品二区三区高清 | 密臀亚洲日韩欧美高清一区| 亚洲欧美日韩aⅴ一区二区三区| 日本无限不卡1区2区3区| 日本熟女一区二区| 精品人妻一区二区三区视频| 精品国产一区二区三区夜夜嗨| Jiz国产精品免费麻豆| 无码一区二区人妻| 国产一区二区三区不卡免费视频 | 国产一级a片精品手机播放| 国产传媒天美av一区二区三区| 国产精品一区毛片久久久久久| 亚洲爆乳精品无码一区二区| 久久久久亚洲精品国产| 国产69精品久久久久久妇女 | 亚洲欧洲精品中文字幕不卡| 国产激情免费观看在线小视频| 91探花福利精品国产自产在线| 国产成人精品一区二区在线观看| 国产在线观看免费不卡av| 不卡一区二区三区高清在线| 久久国产精品一国产精品金尊| 国产中文字幕免费视频观看| 亚洲乱码国产乱码精品精天堂 | 久久99热这里只精品| {国产免费久久精品99reswag| 2021国产精品午夜久久| 久久91精品国产91久久跳舞| a级毛片18岁一上在线观看| 国内外激情在线观看视频| 91久久青草精品38国产| 亚洲免费观看日本一区二区三区| 99国语激情对白在线观看| 片多多免费观看高清影视| 久久久久亚洲国内精品一 | 欧美一级一区二区在线精品| 国产成人久久亚洲人成综合网| 最好看的2018免费观看在线| 婷婷综合色五月久丁香| 国产乱子伦农村xxxx| 亚洲欧洲精品中文字幕不卡| 一本大道香蕉在线资源| 日本国产高清一区二区三区| 欧美亚洲午夜精品福利| 亚洲精品嫩草研究院永久网址| 在线观看片免费观看不卡| 久久久久久一区二区毛片| 日韩在线视频观看国产欧美| 精品人妻无码一区二区色欲AⅤ| 国产一级免費国产片| 久久久久久国产综合一香蕉网| 99久久免费精品丝袜视频 | 91 亚洲 欧美 日韩 国产 综合| 日韩无码A∨一区二区三区| 国产不卡一区二区在线观看| 久久综合视频精品| 在线观看日韩精品免费一区二区| 日本一区二区三区 中文字幕| 一区二区三区中文字幕在线播放 | JLZZZJLZZZ国产免费观看| 日韩精品一区蜜桃av在线| 中文字幕精品一区| 亚洲国产精品久久久久秋霞小 | 八戒午夜午夜福利视频| 精品深夜av无码一区二区| 无码一区二区波多野播放搜索| 无码一区二区波多野播放搜索| 日韩熟妇视频在线观看| 麻豆国产成人AV在线播放欲色| 卡1卡2卡3国产精品| 欧美成人午夜精品久久久| 国产中文字幕免费观看视频 | 欧美综合精品久久久久| 国产一区二区影院在线观看 | 五月婷婷综合在线视频| 日韩人妻一区二区不卡免费| 国产在线一区二区三区四区| 日韩久久中文字幕蜜桃a| 国产男生夜间福利免费网站| 三级久久久国产精品一区| 日韩人妻中文字幕一区二区| 亚洲一区二区不卡在线播放 | 一区二区三区四区精品在线看| 国产xxxx农村野外hd| av免费在线观看不卡高清| 日本精品中文一区二区三区| 国产一级爱做片视频免费观看 | 六度国产福利午夜视频黄瓜视频 | CaoPoron在线视频| 亚洲影院一区二区三区| 最大亚洲av手机在线观看| 久久国产精品免费一区二区| asian国模人体pics| 国产麻豆md传媒视频| 精品久久久久久无码人妻| 国产精品国产三级专区不卡| 高潮喷水无码专区久久| 国产色系视频在线观看| 国产视频 久久久| 不卡日本视频一区二区三区| 99久久全裸视频| 91精品人妻一区二区三区精| 欧美精品一区二区三区人妻久| 97午夜理论片影院在线播放| 国产VIVODESHD精品| 成人毛视频在线免费观看| 欧美三级欧美一级亚洲| 国产一区二区三区日本久久久 | 国产网爆视频在线观看| AV无码一区二区三区| 久久99精品国产综合毛片宅男| 日本精品一区二区三区视频| 亚洲国产精品成人久久久| yw193c国产在线观看| 午夜国内免费精品亚洲精品视频| 精品香蕉久久久午夜福| 国产成人精品久久二区二区91| 久久久久久a亚洲av夜夜| 精品一区二区三区AV天堂| 含羞草www国产在线视频| 狼人综合免费视频在线| 日本免费中文字幕一区二区三区| 久久久久久国产综合一香蕉网| 国产欧美日韩电影成人网站| 中文字幕久久久久人妻中出| 51国产偷自视频区视频| 中文字幕日韩一区二区三区本高| 91国际国产精品免费| 亚洲精品免费视频观看| 国产在线ts人妖免费视频 | 亚洲欧洲视频一区直播在线观看| 无遮挡毛片在线观看| 免费一级做a爰片性色毛片下载| 亚洲精品夜夜夜妓女网| 国产 日本 欧美.中文| 国产精品不卡视频在线观看| 欧美日韩精品综合久久| 国产精品v欧美精品∨日韩兰菊 | 久久综合九色综合久桃花| 国产精品成人免费久久黄av片| 久久国产成人精品一区二区三区| 亚洲人成网线在线VA播放| 亚洲图片在线视频中文字幕| 久久久久久久999精品毛| 18禁日本精品久久久久久| 亚洲va欧美va国产综合| 99国产综合精品视频视| 亚洲一区在线播放网站| 日本高清在线观看一区二区| 亚洲国产制服丝袜一区二区三区| 国产不卡av手机在线观看 | 日本中文字幕综合伊人超碰在线 | 国产欧美日韩一区二区免费| 久久久久久久成人午夜精品福利| 9精品人妻一区二区三区蜜桃| 久久这里只有精品6| 国产丰满麻豆videossexhd| 啊啊插啊男人天堂A√在线| 在线观看国产不卡日韩欧美| 日韩精品免费一区二区三区观看 | 久久久国产成人精品,成人av| 日韩一区二区 在线 观看| 日韩欧美伊人久久大香线蕉| 好舒服快A片影院丝袜| 国产在线一区二区三区四区| 一区二区三区,中文字幕| 国产精品福利午夜在线| 黄色视频在线观看又黄又爽| 久久精品国产亚洲av网站不卡| 播五月开心婷婷欧美综合| 国产精品爱视频福利广场| 26uuu欧美日本在线播放| 国产免费人成视频在线观看播放| 99久久综合 国产精品 二区| 欧美国产日韩在线一区二区三区 | 亚洲欧美中东在线观看| 国产一区二区在线精品观看| 日韩免费精品二区三区高清 | 精品人妻av区乱码| 日韩在线观看视频你懂的| 久久亚洲精品中文字幕一| 小视频在线国产不卡观看福利| 国产精品99久久久久久粉嫩| 一本久道久久综合狠狠爱| 久久精品国产99国产精品最新| AV天堂久久天堂色综合| 日本免费一区二区三区日本| 精品国产自在久精品国产| 精品人妻二区中文字幕| 不卡视频精品在线免费观看| 中文字幕无卡无码无免费毛片| 亚洲国语在线视频手机在线| 欧美日韩一区二区激情在线| 国产传媒天美av一区二区三区| 国产一区二区三区色成人| 波多野结衣高清无码一区| 亚洲精品久久久9婷婷中文字幕| 国产人妖一区二区| 久久精品国产亚洲av蜜屁股| 思思久99在热线女精品视频| 日韩av激情在线不卡| 91高清免费国产自产拍不卡| 激情AV免费观看| 国产极品大乳在线观看| 成人aaa级毛片视频在线可看| 黄色a级三级三级三级免费看| 亚洲综合无码一区二区| 日韩熟妇视频在线观看| 久久久久人妻一区精品色国语| 久久电影院午夜福利| 欧美肉欲k8播放毛片| 国产精品久久久久久av蜜臀 | 日本a电影在线观看一区二区 | 国产日韩欧美在线观看不卡| 狼人综合免费视频在线| 国产精品入口麻豆完整版| 亚洲一区二区三区一成人| 日本在线播放一区| 不卡一区二区三区高清在线| av无码免费无禁无码网站| 国产欧美日韩第一页| 中文字幕无码人妻少妇免费视频| 国产精品美女久久久久久久护士| 超91福利国产在线观看| 国产精品久久久久久99999| 久久精品国产亚洲av高清密臀| 中文字幕日产六区小草| 日韩欧美精品一二三四| 亚洲av永久中文无码精品| 亚洲日本一区二区久久久精品| 新久久久久久免费毛片精品 | 在线看的免费网站黄2018| 好吊妞国产日韩欧美在线观看| 精品乱码一区二区三区在线| 欧美亚洲国产日韩在线a不卡| 亚洲国产的日韩a级片亚洲| 国产麻豆一区在线观看| 中文字幕日韩精品亚洲一区老| 国产中文字幕动作大片在线观看| 国产精品久久久亚洲| 国产午夜一区二区三区视频| 国产免费高清无需播放器| 欧美黄色片在线免费观看| 春宵福利网站在线观看| 国产精品流白浆免费视频观看 | 国产日本精品久久| 日韩精品一区二区三区十八| 国产精品久久二区二区| 国产IGAO视频网在线观看| 十八禁美女裸露网站免费| 999久久免费国产精品| 精品国产欧美在线观看不卡| 一区二区三区在线观看中文字幕| 久久精品女人的天堂AV| 欧美精品黑人性xxxx| 国产欧美一区二区三区久久久久| 免费一区二区三区日韩欧美| 成人午夜福利院在线观看| 精品国产一区二区三区av在线| 日韩在线精品一区二区三区| 99思思午夜精品在线夜色女| 久久久这里只有精品一区| 99精品久久久久久水蜜桃免费| 97青草视频热线视频大全| 中文无码人妻一区二区三区| 高清色性中文字幕网站| 精品久久久久久久夜色| 久久久视频午夜免费网站| 亚洲欧美国产精品美人| 欧美亚洲精品a级一区二区| 99中文字幕国产精品| 人妻熟妇av一区二区三区| 尤物99久久亚洲国产精品| 国产三级a爱做片天天视频| 亚洲欧美少妇中文字幕| 91精品视频在线播放| 92国产精品久久久久首页| 国产精品久久久成人av片| 国产精品日韩欧美一区三区综合 | 日本99精品久久久久久网站| 日本精品一区二区不卡在线观看| 粉嫩av一区二区三区麻豆| 久久精品国产成人一区二区三区| 99久久免费精品,不卡视频| 四虎国产成人永久精品免费| 日本高清一区二区三区高清| 精品日韩人妻一区二区三区| 日本免费在线观看视频不卡 | 熟女高潮一区二区麻豆av| 中文字幕在线免费观看av| 国产理论在线观看| 97久久精品人人操人妻人| 中文字幕一区二区三区四区视频| 999久久久一区二区三区| 一区二区三区在线观看中文字幕| 中文字幕一区二区三四区| 国产伦一区二区三区久久| 国产不卡小视频在线观看| 亚洲最大中文字幕在线视频| 国产精品成人99久久久| 一区二区三区我不卡视频| 国产成人精品二区在线观看| 成人国产在线观看高清不卡 | 欧美日韩加勒比精品一区| 精品欧美一区二区三区四区| 亚洲熟女精品久久久av| 国产精品久久久久久影视不卡| 日韩亚洲欧美有码在线电影| 国产69久久精品成人看小说| 日韩精品99久久中文字幕| 成人国产精品一区二区香蕉| 风间由美久久亚洲中文字幕 | 国产成人77亚洲精品www| 一区二区三区日本在线播放| 国产精品伊人久久久久久| xxxx国产在观看免费视频| 中文字幕人妻老熟女在线观看| 久久久精品波多野结衣AV| 亚洲国产欧美在线观看| 特级毛片www免费版播放完整| 亚洲欧美一区二区三区国产精品| 精品国产欧美一区二区三区不卡| 国产精品大片免费中文字幕 | 99热这里只有精品免费播放| 天堂在线观看视频禁18| 久久精品亚洲毛片午夜久久| 国产不卡小视频在线观看| 孕妇黄色一级高清无码不卡 | 久久精品国产只有精品66| 国产一区二区三区精品免费播放| 内射无码专区久久亚洲| 亚洲精品国产福利一二区| 91cn人妻一区二区三区| 久久亚洲精品中文字幕一 | 国产私拍精品视频免费| 国产91免费观看在线直播| 国产最全h视频在线观看| 日本XXX免费高清色视频在线观看| 精品一区二区三区无卡欧美| 一本久久a久久精品综合香蕉| 亚洲欧美人另类成在线观看| 国产人成免费在线观看| 亚洲av日韩精品久久久久久| 少妇无码AV无码专区线| 在线看片免费人成视频播| 在线观看欧美日韩一区二区不卡| 欧美日韩精品一区二区三区四区| 国产中文字幕在线视频免费观看| 国产一级片在线免费观看视频| A在线亚洲高清片成人网| 2021国产中文字幕。| 91亚洲精品麻豆| 一区二区三区在线免费播放| 无码伊人6699久久大杳蕉| 久草免费在线视频| 青青国产线免观看手机版精品| 欧美在线观看视频午夜不卡 | 精品国产乱码一区二区三区麻豆| 国产成在线观看免费视频| 国产精品首页在线观看不卡| a级国产精品片在线观看| 日韩一区二区三区久久久| av鲁丝一区二区| 国产精品一区二区久久精品爱微奶| 视频人妻中文字幕一区二区 | 国产91/免费在线观看| 在线观看91精品国产不卡| 亚洲无码之亚洲性爱| 精品综合欧美日韩一区二区| 国产自在自线午夜精品视频| 亚洲百合片在线网站| 亚洲欧美在线综合色影视| 尤物yw午夜国产精品视频| 东京热高清无码精品| 日韩精品一区二区三区人| 亚洲精品美女在线观看播放 | 在线观看天堂网亚洲av| 麻豆污视频在线观看| 2019国产日本在线观看| 亚洲中文字幕无码专区| 国产精品亚洲一区二区三区不卡 | 51国产小视频在线观看| 中国熟妇videosexfreeXXXX片| 国产精品一区二区三区激情| 亚洲精品毛毛久久做女av| 亚洲精品蜜桃久久久久久| 日韩精品国产精品一二三四在线| 四虎精品影院永久在线| 在线香蕉国产视频| 在线刺激视频网站免费视频| 日韩中文字幕av 小说 亚洲 无码 精品| 亚洲精品成人中文字幕在线| 91久久国产最好的精华液| 国产成人亚洲精品另类动态| 国产一卡2卡三卡4卡免费网站 | 国产成人综合久久精品推荐| 国产精品成人99久久久久| 2021av在线天堂| 国产精品麻豆久久久久av| 在线看视频你懂得| 国产一级在线观看| 亚洲欧美成人久久综合中文网 | 日本欧美伊人久久| 精品综合欧美日韩一区二区 | 欧美日韩精品一区免费在线观看| 亚洲AV无码一区二区一二区教师 | 深夜激情视频在线免费观看| av中文字幕免费在线看| 欧美午夜福利久久久久久| 久青草国产手机在线视频| 久久久精品波多野结衣av| 亚洲噜噜噜噜噜影院在线播放| 男人天堂av在线一区二区三区| 日韩欧美亚洲综合一区二区| 无码人妻精品一区二区三区久久 | 国产日韩久久免费影院电影| 久久一日本道色综合久久88| Jiz国产精品免费麻豆| 免费国产片种类齐全在线观看| 欧美一级做a爰片免费| 国产精品久久久久久亚洲影视| 可以直接看中文字幕av网址| 欧美日韩国产综合精品一区| 97国产精品免费观看| 热re66久久国产精品首页| 日本精品久久久久999| 亚洲一区在线免费| 欧美三级手机不卡在线观看| 激情 久久 一区 日本| 国产三级a爱做片天天视频| 中文字幕午夜AV福利片| 久久精品国产精品亚洲洲| 欧美日韩国产小电影| 国产三级国av国产精品| 国产精品最新在线视频| 亚洲黄色三级毛神片在线看| 亚洲精品分类在看在线观看| 国产女人18毛片水真多看电脑| 成人毛片在线视频免费观看 | 国产精品福利99| 色狠狠久久av五月综合| 91精品人妻-区二区三区蜜桃| 日本视频在线观看免费一区二区| 欧美日韩一区二区三区色综合| 全部免费特黄特色大片看片| 一级国产免费xxxx| 国产高清日韩一区欧美在线| 黄色成人免费一区二区三区网站| 中文字幕一区二区三区人妻在线视频| 日本一区二区三区免费不卡在线| 国产精品最新在线视频| 国产极品高清在线观看| 好吊妞国产日韩欧美在线观看| 亚洲欧美一区二区久久香蕉| 午夜久久一区二区狠狠干| 日韩精品99久久中文字幕| 中文字幕av三区三级爽| 最近最新中文字幕一区二区三区| 精品久久久久久无码人妻VR| 国产亚洲综合区成人国产系列 | 国内精品免费网站牛牛| 91色老久久偷偷精品蜜臀懂色 | 五月天婷婷在线观看视频| 少妇人妻一区二区三区三| 午夜福利在线观看视频一区| 亚洲一区二区在线精品观看| 久久精品国产精品亚洲毛片| 97青草视频热线视频大全| 国产精品全国免费观看高清| 欧美日韩综合在线一区二区| 日本欧美伊人久久| 欧美成人一区二区三区片免费| 中文字幕一区二区精品日韩欧美 | 精品人妻一区二区三区视频| 久久亚洲AⅤ无码精品色牛牛AⅤ | 少妇人妻综合久久中文字幕| 欧美日韩亚洲精品一区二区三区| 一区二区三区在线观看中文字幕| 国产一区二区在线精品观看| 亚洲AV日韩AV天堂影片精品一| a级毛片18岁一上在线观看| 久久亚洲色www成人不卡| 亚洲天堂2014| 日本一二三区在线免费观看| 日本中文字幕在线观看视频| av鲁丝一区二区| 亚洲国产日韩中文字幕| 91最新地址手机在线观看| 爆乳视频一区二区三区四区| 在线视频免费观看入口不卡| 国产免费久久精品99re丫丫一| 一本想高清视频在线观看| 国精品成人一区二区三区在线| 免费超爽成年大片黄| 久久精品国产亚洲77| 欧美日韩亚洲精品一区二区三区 | 免费成人视在线观看不卡| 午夜福利免费国产一区二区| 蜜桃成人无码区免费视频网站| 日韩精品一区二区三区精品| 国产一区二区欧美精品免费| 国内综合视频在线观看 不卡| 在线观看自拍日韩欧美视频网站免费| 国产а∨天堂网免费一区二区| av免费在线观看不卡高清| 五月丁香激情综合视频| 在线观看视频免费不卡成人| 久久精品国产亚洲av日韩精品 | 国产人成视频在线免费观看 | 久久精品2019在线观看| 日本欧美一区二区三区免费不卡| 精品亚洲性xxx久久久| 在线播放你懂的网站网址| 久久婷婷国产色一区二区三区| 人妻少妇一区二区三区四区| 国产aⅴ精品一区二区久久| 国产精品欧美日韩在线观看| 黄漫一区二区三区在线观看| 亚洲欧洲日韩av在线| 黑人欧美日韩专区在线视频| 在线播放一区二区三区四区 | 老汉精品免费av在线播放| 国产成人一区二区三区影院在线| 亚洲免费每日在线观看高中| 成年女人看片永久免费视频| 高清免费人妻aⅴ精品毛片| 久99精品久久久久久国产| 日韩中文字幕av在线| 成人 在线 一区二区三区| 国产欧美日韩96| 性色av一区二区三区免费播| 9精品国产亚一区二区三区| 成人午夜羞羞视频在线观看| 日本欧美伊人久久| 日韩欧美的一区二区三区| 久久国产线看观看手机| 午夜三级a三级三点窝| 91精品国产色综合久久成人| 亚州国产精品免费影院| 国产精品一区二区精品在线观看 | 9966久久精品国产成人| 日韩高清午夜福利| 在线 不卡 免费 欧美| 久久99久久99精品免视看动漫视频手| 精品国产AⅤ一区二区三区V视界| 欧美日韩精品一区二区三区发布 | 亚洲精品导航在线网站观看| 免费夜色污私人影院网站| 欧美熟妇精品一区二区蜜桃| 国产麻豆剧传媒AV国产图片| 亚洲春色激情美女视频网站| 国产成人亚洲精品乱码在线| 91看片淫黄大片.在线天堂| 99久久999久久精品综合色| 成人免费乱码大片a毛片视频| 国内精品久久影院| 亚洲一卡2卡3卡4卡精品| 少妇无码AV无码专区线| 国产午夜美女精品一二区毛片| 午夜国内免费精品亚洲精品视频 | 天堂在线观看视频禁18| 国精产品一区一区三区有限在线| 欧美日韩精品一区免费在线观看 | 国产精品毛片一区二区三区 | 精品无人国产偷自产在线| 麻豆免费观看视频一区二区 | 亚洲人成网线在线播放VA蜜芽| 蜜臀久久99精品久久久久久小说| 国产欧美精品一区AⅤ| 大伊香蕉精品一区视频在线| 1024国产欧美日韩综合在线| 国产精品看高国产精品不卡| 成人97在线观看免费高清| 亚洲精品日韩欧美一卡二卡| 亚洲欧美人另类成在线观看 | 在线视频观看www…………| 日本不卡视频在线免费观看| 亚洲欧洲精品成人久久曰| 精品久久久久久亚洲国产300| 国产精品成人一区二区三| 高清免费大尺黄色视频试看毛片| 精品欧美H无遮挡在线看中文| 中文字幕一区二区三区精品| 精品精久久久久久中文字幕| 一级做a爱的免费的视频| 日本免费一区二区三区日本| 亚洲欧美日韩中文字幕久久| 国产视频在线观看中文字幕| 国产精品久久国产三级国不卡| 国产精品俺来也在线观看了| 极品少妇弄得99久久精品| 欧美日韩一区二区免费电影| 亚洲欧美日韩国产一区二区在线| 97久久久亚洲综合69堂| 久久久久成人精品免费播放网站| 亚洲国产欧美国产综合一区| 日韩人欧美?片内射久久| 亚洲国产精品色婷婷久久| 欧美一级咪咪在线免费播放| 在线观看国产小视频91| 欧美日韩国产一区精品一区| 欧美,日韩,国产精品一二区| 欧美日韩国产综合精品一区| 丰满精品人妻一区二区三区不卡| 图图国产亚洲综合网站| 最近亚洲国产网页aⅴ| 成人精品在线观看一区二区三区| 国产熟女aa 级毛片www.| 天堂精品av一区二区三区四区| 国产成人精品亚洲精品夜夜嗨| 国产精品久久国产三级国不卡 | 日本看片网址一区二区三区 | 高跟丝袜av在线一区二区三区| 久久久精品熟女亚洲avv 久久亚洲av成人区精品 | 久久久久久女人精品毛片| 欧美精品精品一区二区三区| 国产精品色视频一区二欧美| 日韩欧美不卡高清一区二区| 四虎成人精品一区二区免费网站 | 国产精品久久久久久久亚洲调教 | 国产成人久久A免费观看| 国产av成人精品播放| 第九色综合激情婷婷| 欧美日韩在线第一区二区| 国产亚洲视频在线观看播放| 国产高欧美性情一线在线| 精品一区二区三区在线观看视频| 久久超级碰碰免费视频| 人妻AV综合网站一区二区三区| 久久亚洲AV永久无码精品| 呦男呦女视频精品一区| 久久精品亚洲无码日韩| 免费国产交换配乱婬视频| 国产精品久久久久免费av| 97cp视频个人免费观看| 国产伦子伦一级A片免费看老牛| 国产一区二区视频免费在线播放| 在线免费观看国产一区视频| 99视频精品免费观看| 无码免费视频AAAAAAAA片| 亚洲爆乳精品无码一区二区| 日韩欧美在线观看一区二区三区| 欧美视频在线播放一区二区| 欧美日韩国产成人夜夜欢天天干欧美系列 | 久久久久久一区二区毛片| 中文字幕一区二区三区ⅴa| 在线看揉美女胸的免费网站| 欧美在线一区二区三区视频| 中文字幕av高清 又粗又大又爽的免费视硬 久久久久国色av免费观看性色 | 亚洲日本国产综合高清| 国产精品久久一区二区无卡| 99久久国产综合精品成人| 天堂精品av一区二区三区四区| 亚洲中文字幕综合网址| 国产麻豆一区在线观看| 91精品国产一区免费观看| 欧美成人免费看片一区| 最新亚洲人成人在现| 成年日韩免费大片黄在线观看| 国产欧美日韩第一区在线| 在线成人毛片在线成人毛片| 国产成人综合亚洲看大片| 欧美性性性性性色大片免费的| 国产aⅤ一区二区三区片| 国产videossex精品| 精品综合欧美日韩一区二区| 欧美日韩极品一区二区三区| 久久99热这里只精品| 亚洲第一视角不卡高清在线| 精品国产亚洲av高清在线| 一級做a愛片久久毛片A片V| 中文字幕日韩精品一区二区| 国内精品自线在拍2020不卡 | 色丁香五月十八禁| 免费作爱视频国产免费看| 在线免费观看成人不卡视频| 日韩精品唯美清纯另类视频| 日韩一区二区三区免费电影| 色五月丁香六月欧美综合| 国产对白一区二区三区粉嫩av| 午夜精品三级一区二区三区| 野花WWW成人免费视频| 丁香六月婷婷综合激情动漫 | 欧美日韩一区二区三区在线国产| 在线观看v片免费视频| 亚洲av无码无一区二区三区| 精品一区二区三区中文字| 亚洲中文人妻字幕视频| 精品国产高清一区二区广区| 97青娱国产盛宴精品视频| 日韩在线精品强乱中文字幕| 飘雪影院在线观看免费版| 亚洲欧美日韩熟妇人妻精品| 亚洲欧洲日韩av在线| 国产欧美日韩一区二区三|
