根據以下指南來設置設備:
- 將電源 1 設置為 20VDC、8A 電流限制,然后關閉電源。
- 將電源 1 的輸出與一個電流表串聯在一起,然后連接到 J1(VIN 和 PGND)。
- 在 J1 (VIN) 和 J1 (PGND) 之間連接一個電壓表。
- 將負載 1 與一個電流表串聯在一起,然后連接到 J3(VOUT 和 PGND)。
- 在 J3(VOUT 和 PGND)上連接一個電壓表。
- 在 4A 下將電子負載設置為 CC 模式。關閉負載 1。
- 確保按照“IO 和跳線說明”中所述安裝跳線。
- 如果使用 Battery Management Studio,請按照以下步驟操作:
- 將 J8 連接到 EV2400 上的 I2C 端口 2
- 開啟計算機和負載 2。打開 bqStudio 軟件。

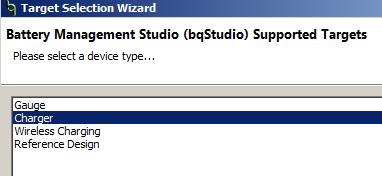

- 選擇 Charger 并點擊 Next 按鈕。
- 在 Select a Target 頁面中選擇 Charger_2_00_BQ25758.bqz。
- 選擇目標器件后,點擊 Field View,然后點擊 Read Register 按鈕。
- 將看門狗設置為禁用。
- 在 16 Bit Registers 中,VOUT_REG 默認為 5000mV
- 如果使用 TI Charger GUI,請按照以下步驟操作:

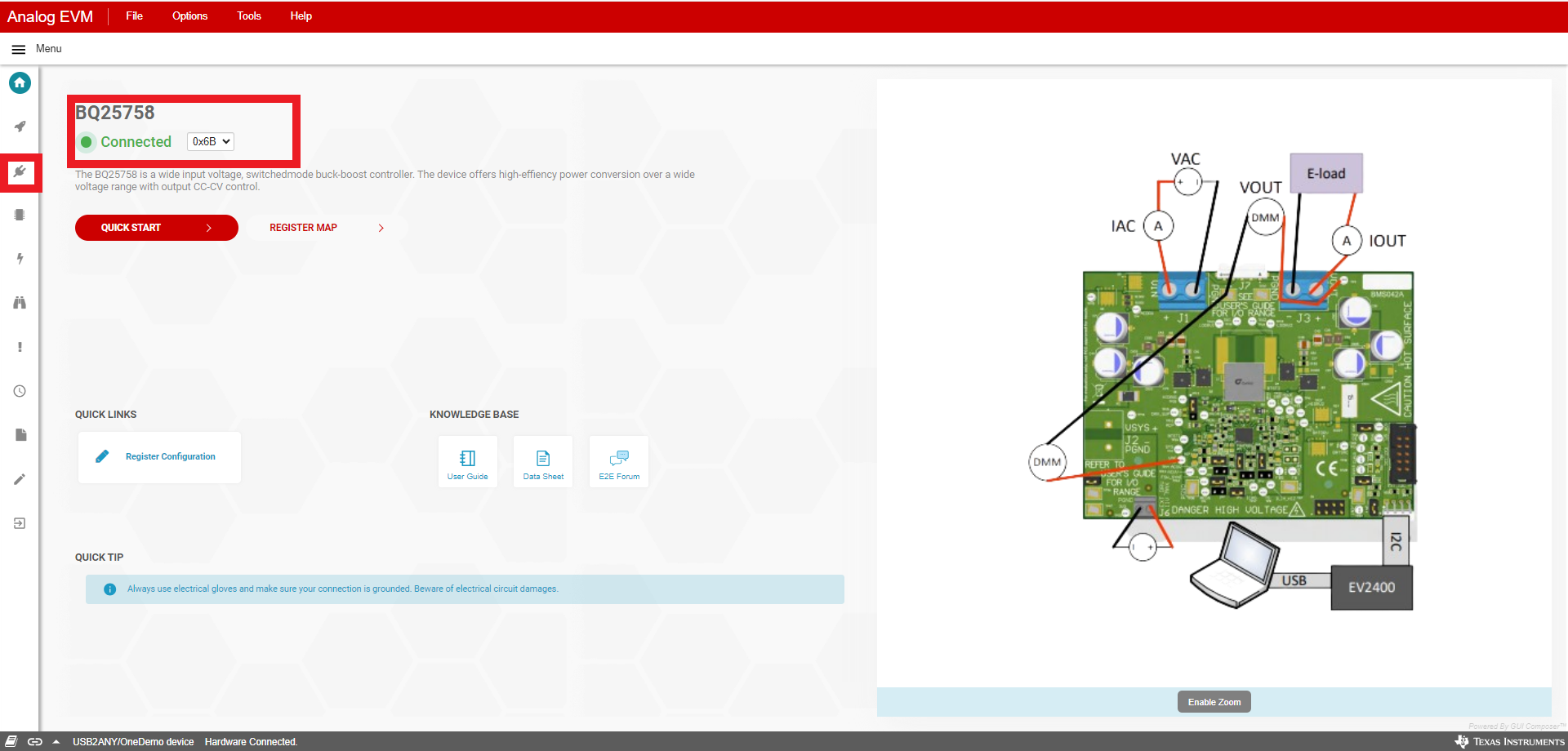

- 將 J7 連接到 USB2ANY。開啟計算機和負載 2。
- 導航至 TI Charger GUI 網站并選擇要使用的充電器。BQ25758 GUI 可與 BQ25858EVM 配合使用。
- 您應該會在左上方看到“Hardware Connected”??吹接布堰B接后,選擇左側面板上的插頭圖標。

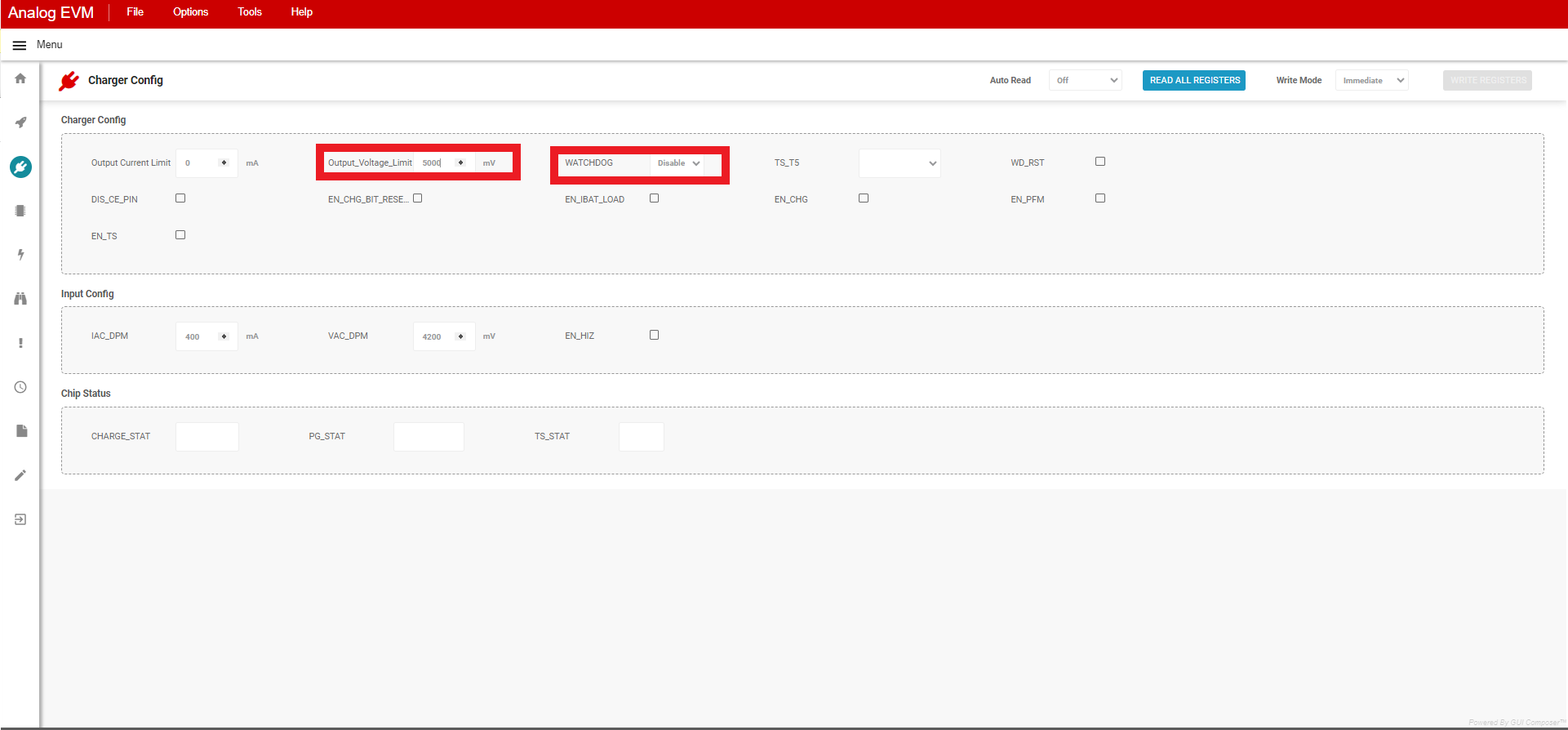

- 這是充電器配置窗口。點擊頂部的“Read All Register”按鈕,然后將 WATCHDOG 設置為禁用,并將 Output_Voltage_Limit 設置為 5000mV

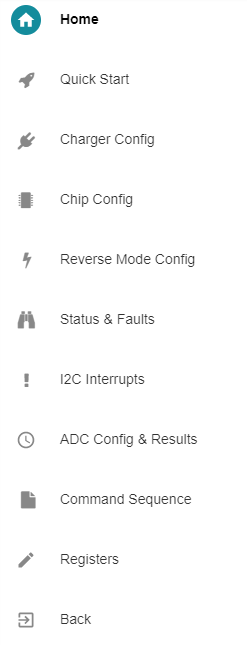

以下簡要說明了左側面板上其他圖標的含義。從這些圖標中進行選擇,配置電池充電器的其他操作。
- 降壓測試:將 VOUT_REG 設置為 5V (5000mV),然后打開負載 1,測量
V(J1(VAC)) = 20V ± 0.5V
I(J1(IAC)) = 1A ± 0.5A
V(J3(VOUT)) = 5V ± 0.5VI(J3(IOUT)) = 4A ± 0.5A
- 降壓/升壓測試:將 VOUT_REG 設置為 20V (20000mV),測量
V(J1(VAC)) = 20V ± 0.5V
I(J1(IAC)) = 4A ± 0.5A
V(J3(VOUT)) = 20V ± 0.5VI(J3(IOUT)) = 4A ± 0.5A
- 升壓測試:將 VOUT_REG 設置為 36V (360000mV),測量
V(J1(VAC)) = 20V ± 0.5V
I(J1(IAC)) = 7.2A ± 0.5A
V(J3(VOUT)) = 38V ± 0.5VI(J3(IOUT)) = 4A ± 0.5A
