ZHCUD34 June 2025
UCC57142EVM 出廠時已預裝 UCC57142 驅動器系列中的 UCC57142 型號,并且 EVM 已按該型號進行開箱即用設置。UCC57148 是 8V UVLO 型號。UCC5714x 用于負過流保護。
UCC57142 驅動器系列還有另外兩個型號:支持雙極電壓并具有 12.5V UVLO 的 UCC57132B;以及具有拆分輸出和 8V UVLO 的 UCC57138C。UCC57132B 和 UCC57138C 型號均用于正過流保護。
UCC5714x 使用該 EVM 的頂面,UCC5713x 使用該 EVM 的底面。一次只能在 EVM 上填充一個 IC。
由于每個 UCC5713x 型號的引腳排列略有不同,因此,該 EVM 具有跳線以支持不同型號。借助跳線 J3 和 J4,用戶可以在連接器之間進行短接或斷開,具體取決于所使用的器件型號。圖 2-3 顯示了如何為每個 UCC5713x 型號配置 J3 和 J4。不要在 J3 上進行多個短接。請確保使用 VDD 旁路電容器組裝 C11 和 C12(C11 建議的最低電容為 1μF,C12 建議為 0.1μF)。

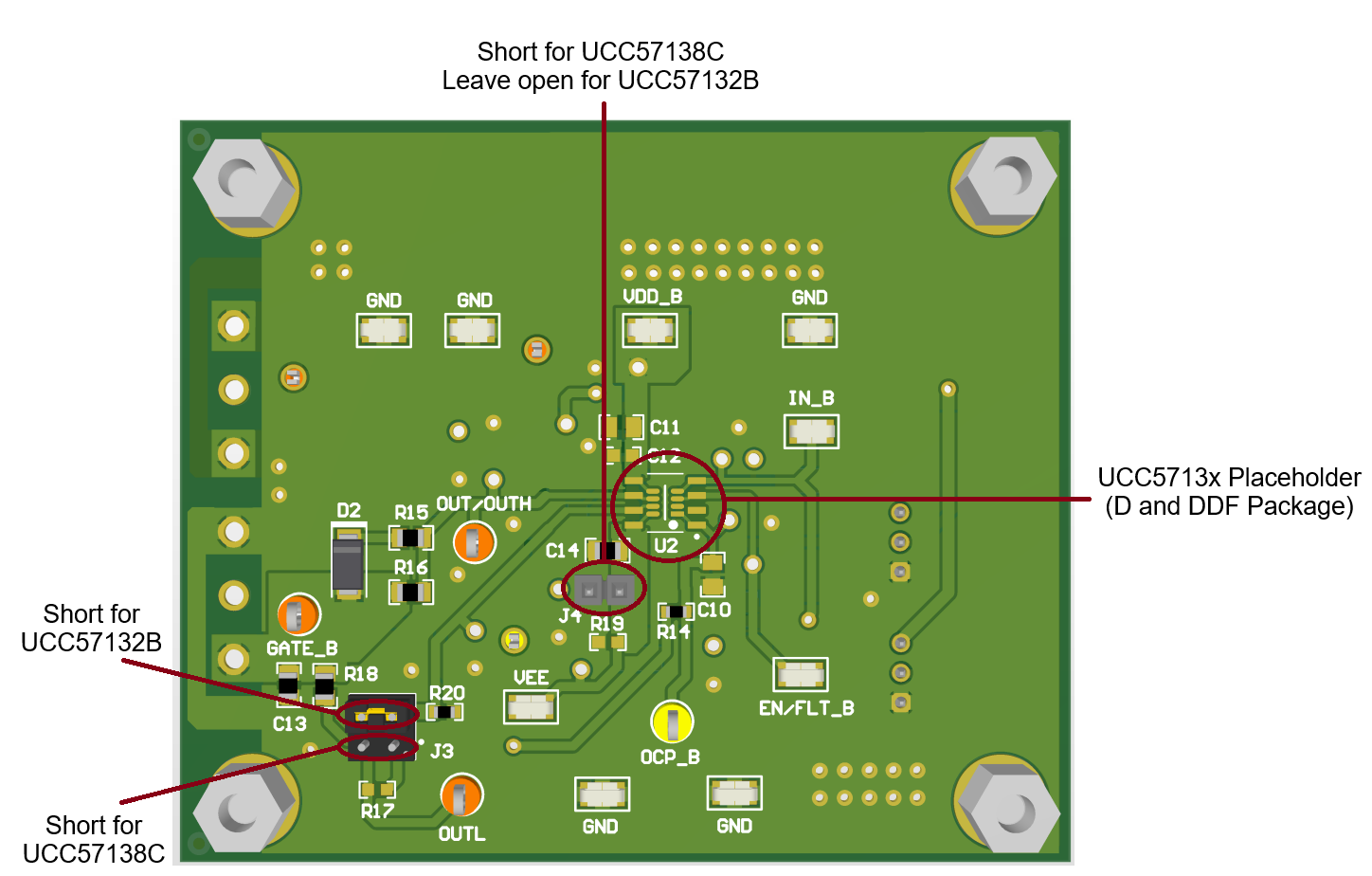

圖 2-3 每個 UCC5713x IC 型號的跳線 J3 和 J4
選擇除了跳線 J3 和 J4,還可以焊接 0Ω 跳線電阻(R17、R19 或 R20)來實現低寄生效應的短接。開箱即用 EVM 的底部設置了 UCC57132B 型號,該型號在電路板上安裝了 R20。電阻R17 和 R19 未安裝。如果使用 UCC57138C 型號,則必須拆焊 R20。表 2-1 展示了每個 UCC5713x 型號的 0Ω 跳線電阻的焊接或拆焊指南。
| 器件 | R17 | R19 | R20 |
|---|---|---|---|
|
UCC57132B |
拆焊 |
拆焊 |
焊料 |
| UCC57138C |
焊料 |
焊料 |
拆焊 |
