ZHDU003 December 2025
本節介紹了負載瞬態條件下的開關波形。此處,負載電流階躍變化在 0% 到 100% 之間,頻率為 100Hz,變化速率為 2.5A/μs。
Ch1 – 輸出電壓(交流耦合),Ch2 – 輸出電流。

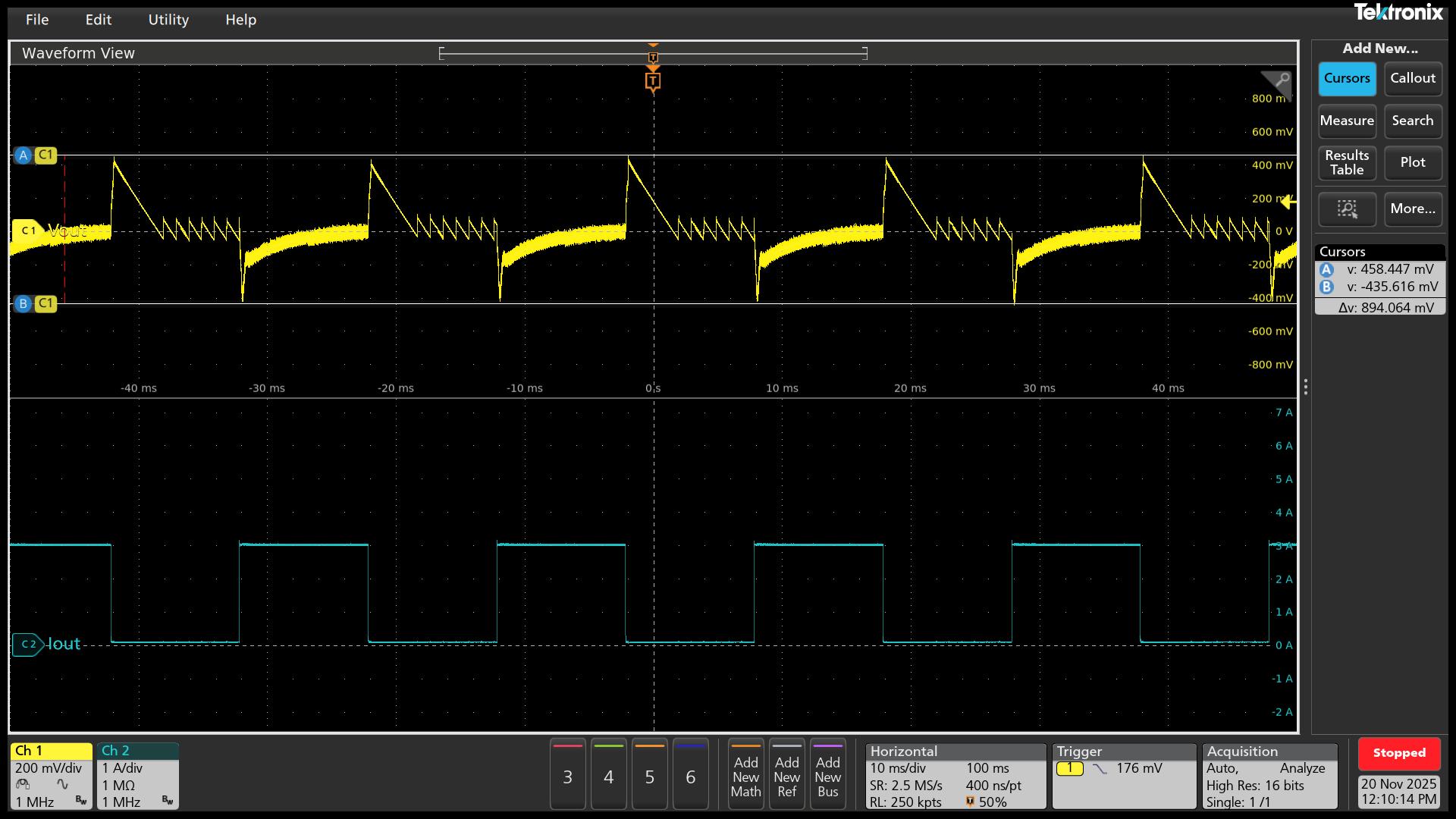

圖 3-52 VOUT = 5V 過沖/下沖= 460mV/-440mV 條件下的負載瞬態響應
圖 3-54 VOUT = 15V 過沖/下沖= 360mV/-510mV 條件下的瞬態響應

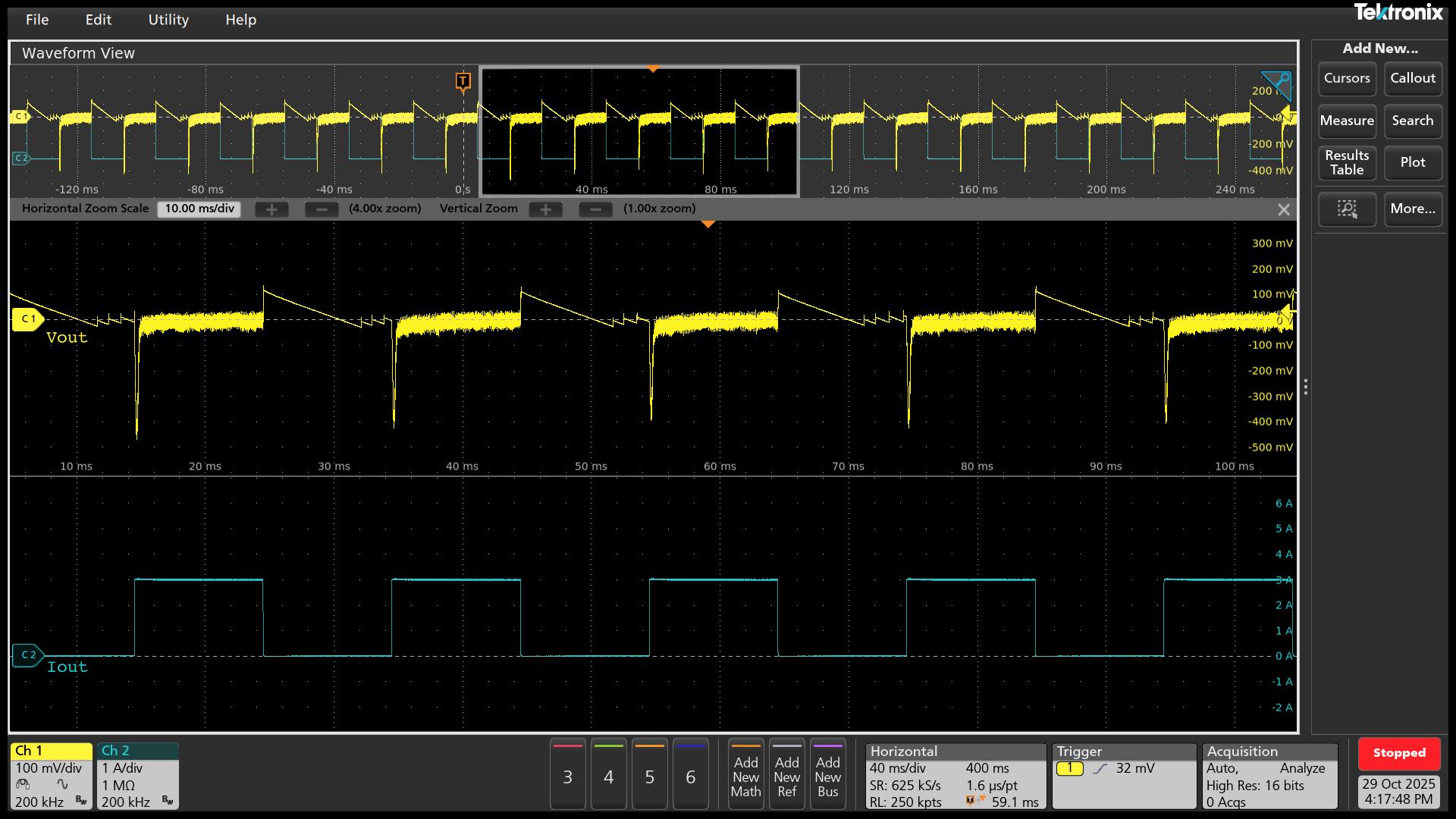

圖 3-56 VOUT = 12V 過沖/下沖= 120mV/-410mV 條件下的瞬態響應

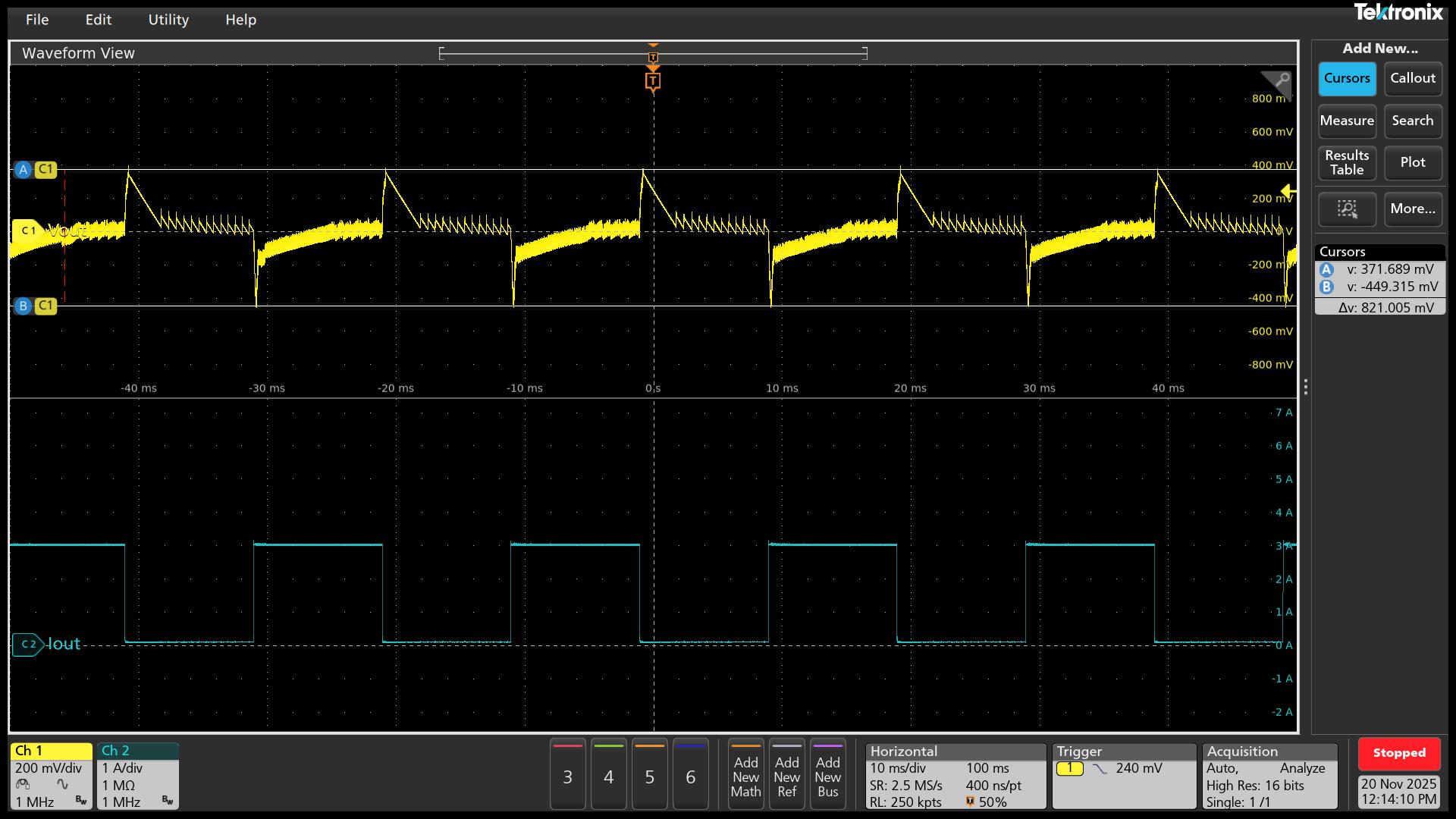

圖 3-53 VOUT = 9V 過沖/下沖= 380mV/-450mV 條件下的瞬態響應

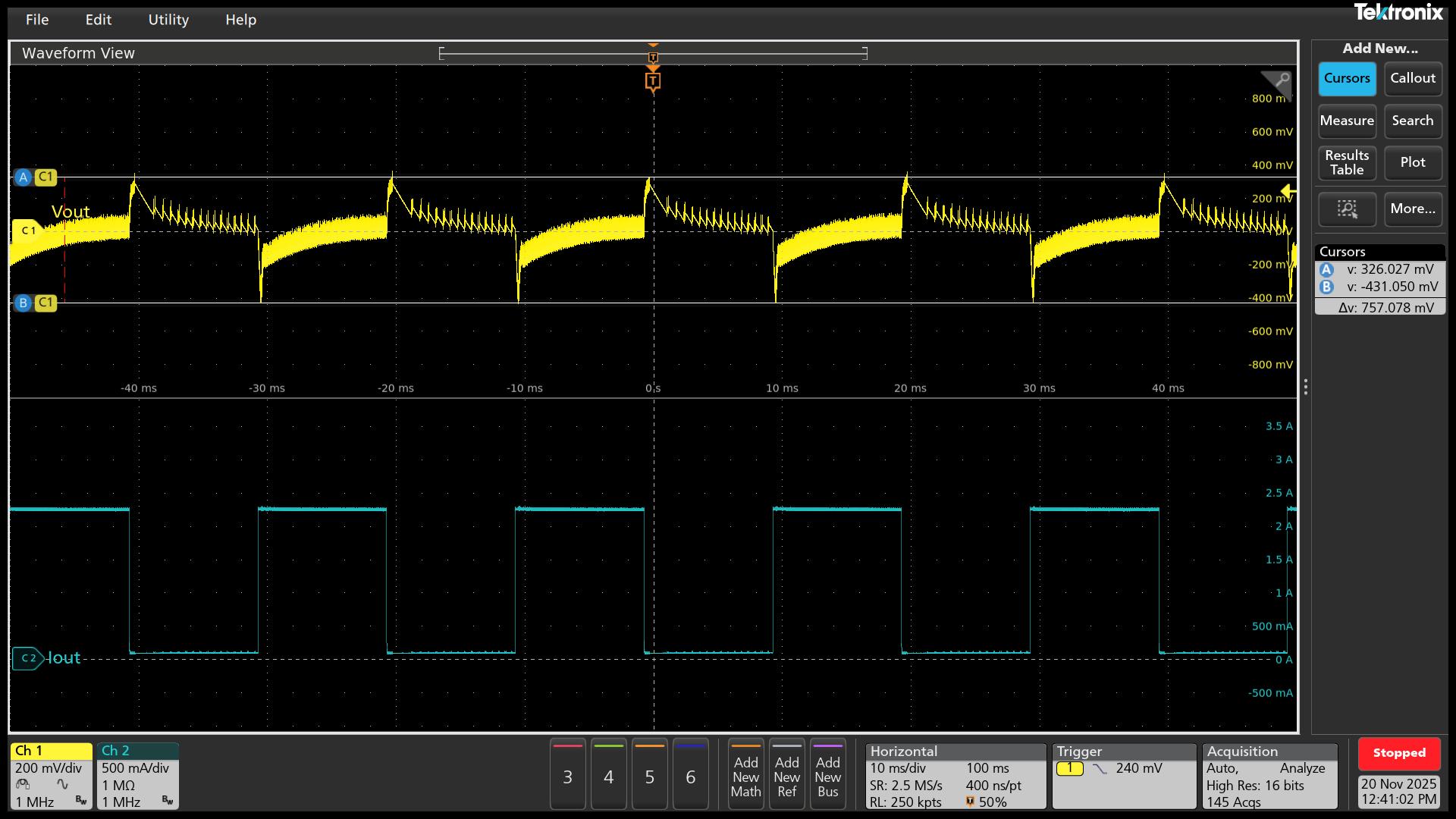

圖 3-55 VOUT = 20V 過沖/下沖= 330mV/-440mV 條件下的瞬態響應

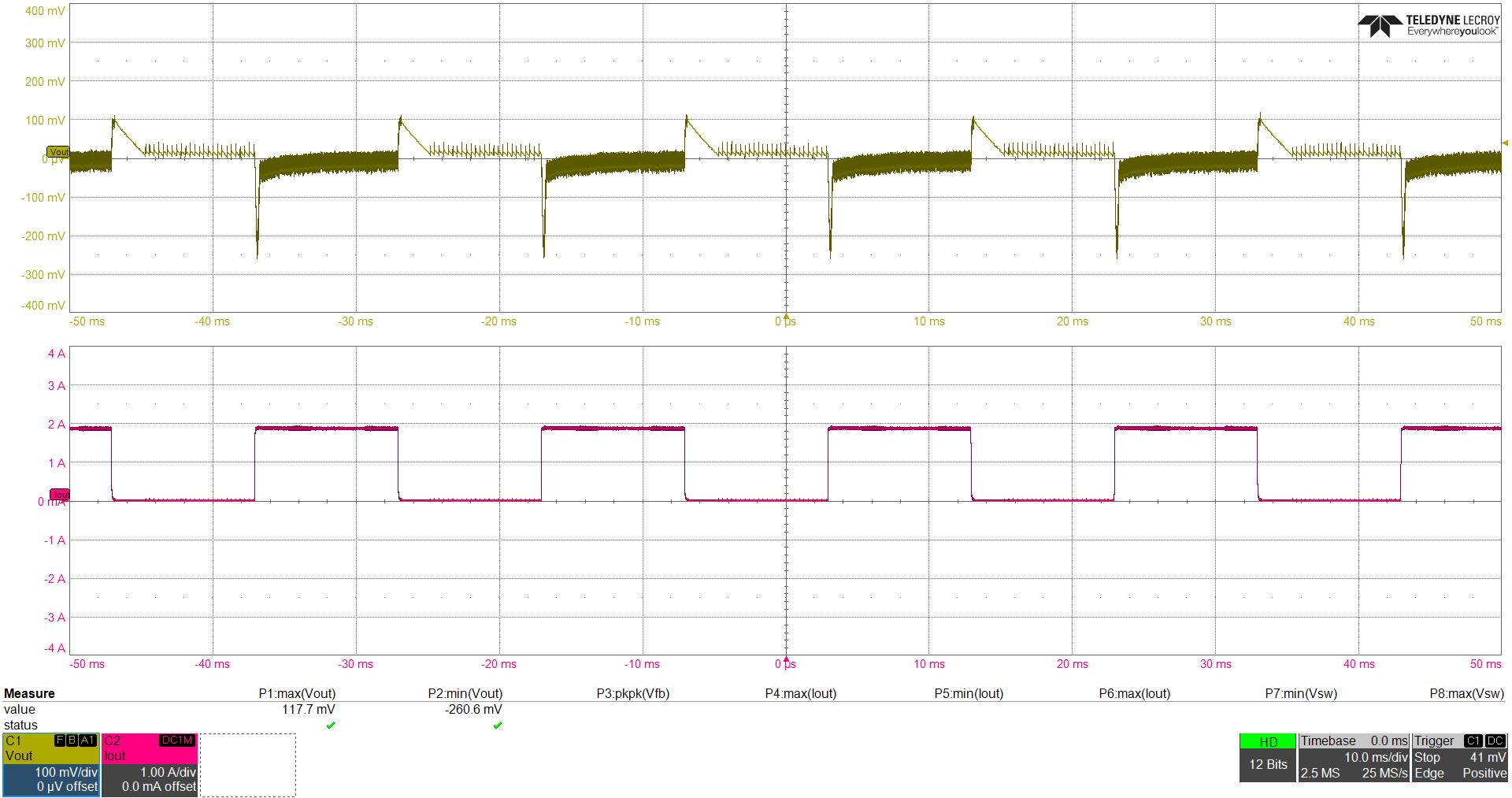

圖 3-57 VOUT = 24V 過沖/下沖= 120mV/-260mV 條件下的瞬態響應
