ZHDU003 December 2025

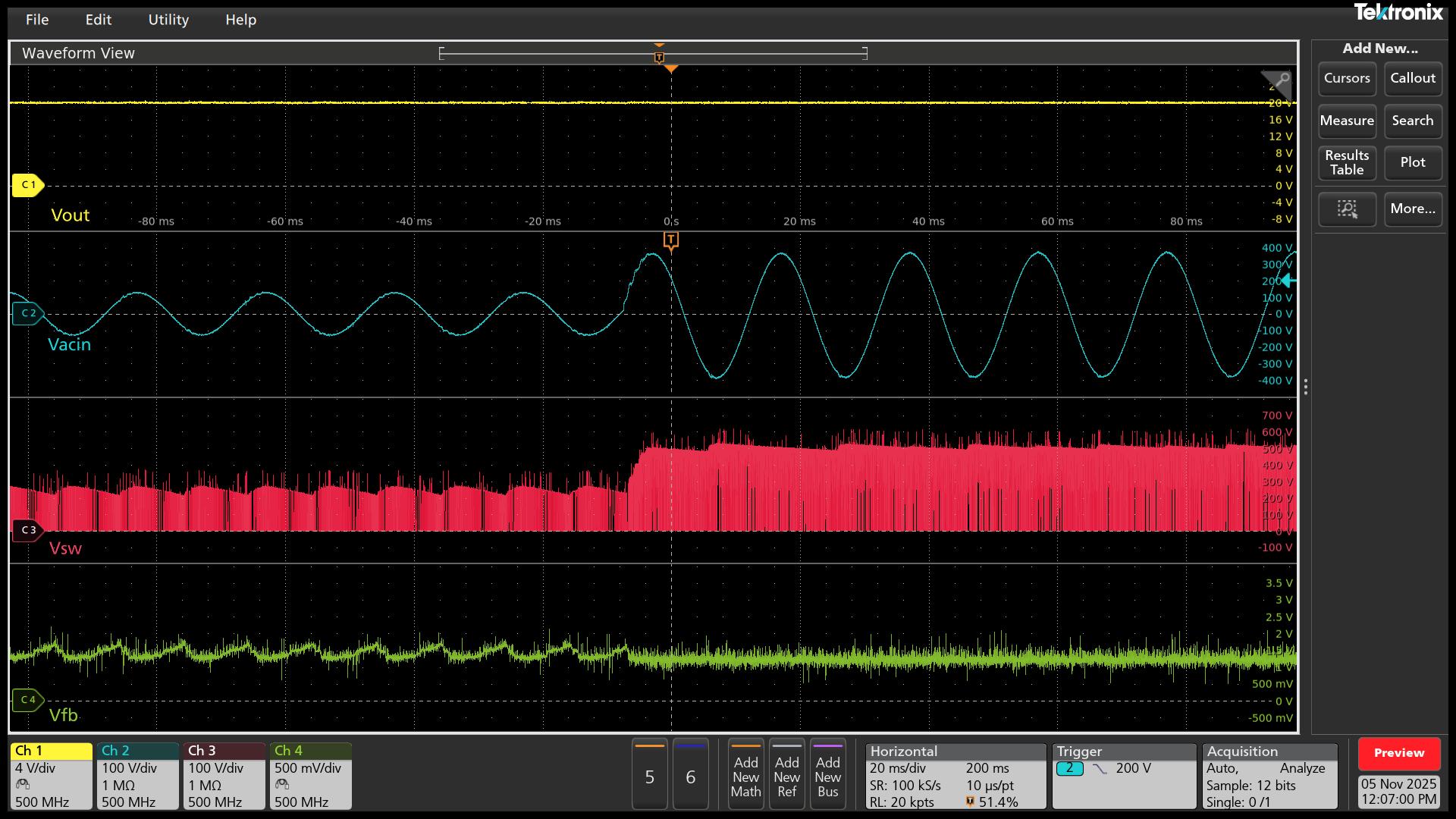

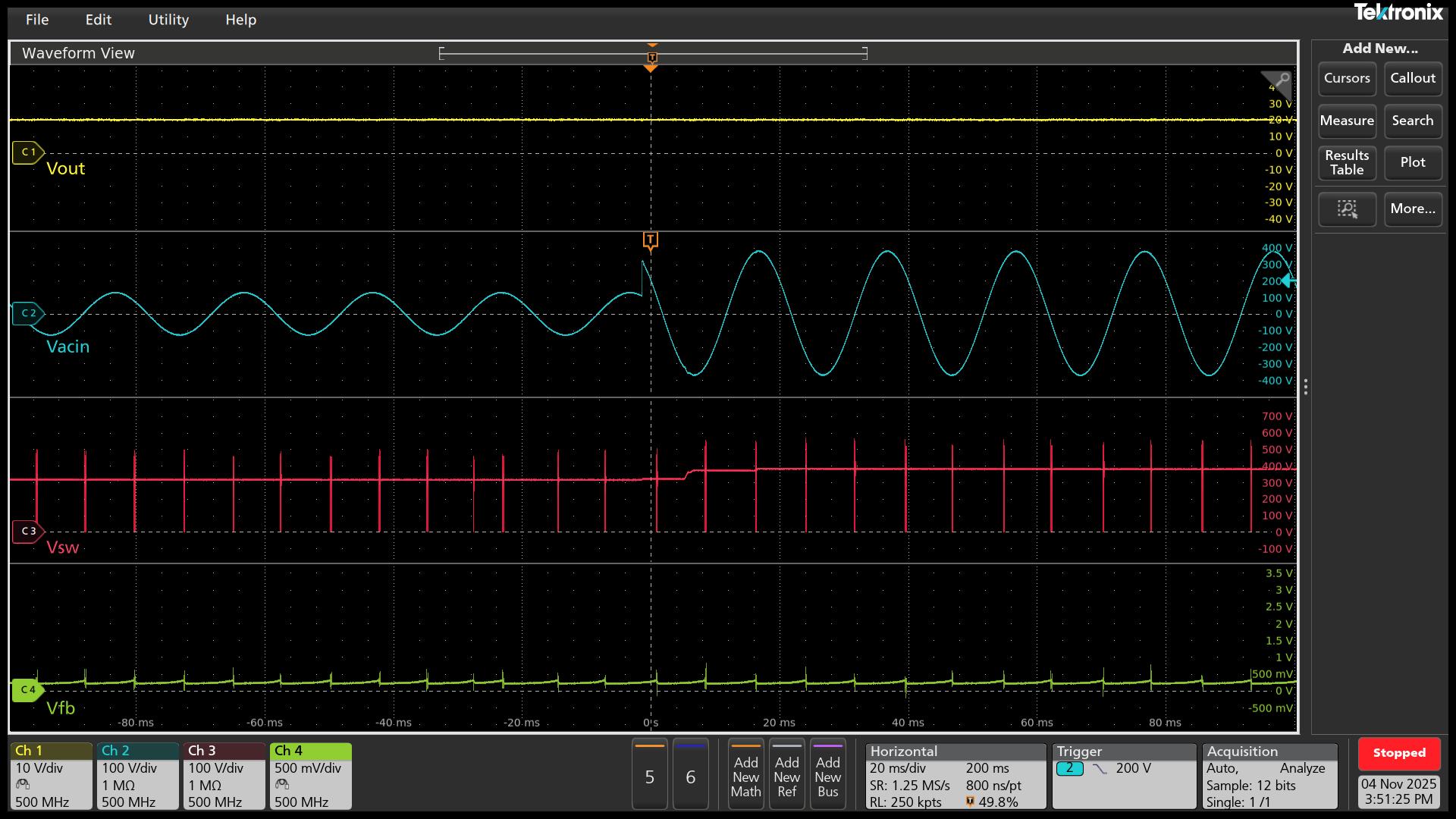

本節(jié)介紹了空載和滿載條件下,線路電壓從 90Vac 瞬變至 264Vac 時的開關(guān)波形。
Ch1 – 輸出電壓,Ch2 – 交流輸入電壓,Ch3 – 開關(guān)節(jié)點電壓,Ch4 – FB 引腳電壓
